【案例 2】答:
1.事件 1 中的梁部施工还需要配置的主要施工设备有:挂篮、钢筋加工设备、张 拉设备(或预应力设备)、混凝土拌和设备、混凝土振捣设备。
2.事件 2 中施工方案不妥之处的正确做法:
(1)脚手架为独立体系(或与模板分离或不得与模板相接);
(2)预压重量应不小于最大施工荷载的 1.1 倍(预压重量应大于最大施工荷载或预 压重量应大于浇筑的混凝土重量)。
3.事件 3 中技术交底内容的不妥之处的正确做法:
(1)梁体线形应在各梁段分别调整,不可集中调整;
(2)先张拉纵向预应力,再前移挂篮;
(3)必须在施工当天梁体温度最低时锁定;
(4)合龙段施工后,应先张拉底板预应力钢筋再拆除临时固结。
参考答案:↓
解析:
【案例 3】答:

1.关键线路为①→②→③→⑥→⑦→⑨。由于 E 为关键工作,原计划总时差为 0, 所以,拖后 2 个月,影响工期 2 个月。
2.进度计划调整(工期 - 成本优化): 根据背景,按工期费用优化方法调整 7 个月后的进度计划。

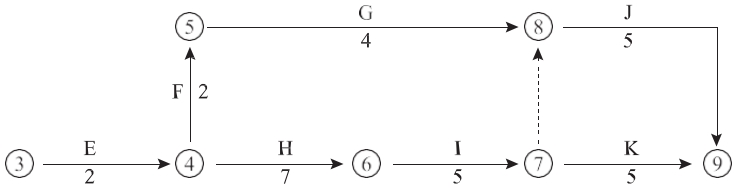

(1)执行 7 个月后的剩余网络进度计划如图 3 所示。
图 3 剩余网络进度计划(单位:月)

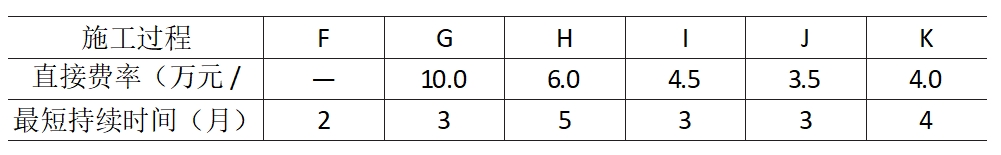

(2)确定缩短工作:可缩短的工作有 H、I、K。ΔCmin = 4.0 万元 / 月,即首先缩 短 K 工作。
(3)确定缩短时间:ΔDK 个月。
(4)直接费增加值:C1 = 4.0×1 = 4.0 万元

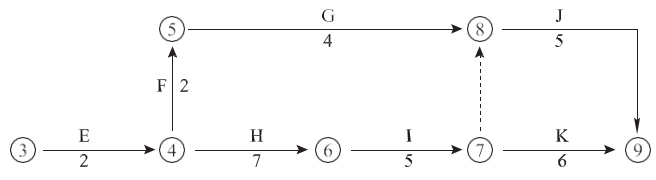

(5)绘出新的网络进度计划如图 4 所示。
图 4 新的网络进度计划(单位:月)
(6)第二次调整:可缩短的工作有 H、I、J + K。ΔCmin = 4.5 万元 / 月,即缩短 I 工作:ΔD6-7 = 2 个月。
因为达到原计划的工期只需缩短 1 个月, 所以, 只缩短 1 个月工作, 直接费增 加到:
C2 = C1 + 4.5×1 = 8.5 万元
故得出:缩短 I、K 两项工作各 1 个月为最优调整方案,既可满足工期要求,所增 费用又最少,此时直接费增加 8.5 万元。
参考答案:↓
解析:
【案例 4】答:
1.本工程施工安全的主要重大危险源:营业线运营安全、隧道坍塌、突泥突水、 泥石流、隧道爆破。
2.洞口施工技术交底书缺少的关键内容:营业线防护、洞口截排水。
3.根据《铁路交通事故应急救援和调查处理条例》判定事件 2 为较大事故。因为 此事故中断繁忙干线行车 6h20min,而大于 6h 以上的为较大事故。
4.防止事件 2 中事故再次发生应采取的施工安全措施:(1)先加固营业线隧道, 后新建隧道施工;(2)新建隧道采用机械或减振控制爆破或短进尺,弱爆破;(3)加强 营业线隧道的监测和观察;(4)新建隧道利用“天窗”时间爆破;(5)建立统一的应急 救援体系。
参考答案:↓
解析:
【案例 5】答:
1.二工区所需的专业施工队伍名称及数量为:隧道队 1 个,路基队 2 个,桥梁队1 个,制梁队 1 个,架梁队 1 个,轨道队 1 个。
2.项目经理部缺少设立的两个关键职能部门是:安全质量环保部和计划合同部。

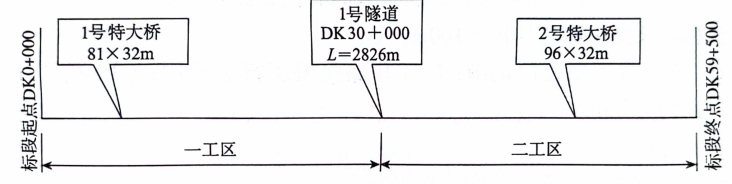

3.(1)重新划分后合理的施工工区是:增加一个工区,由两个工区调整为三个 工区。
(2)各工区施工范围为: 一工区:起点至隧道进口。 二工区:隧道进口至隧道出口。 三工区:隧道出口至终点。
4.正确的轨道工程施工流程是:路基成型→路基(桥梁)上砟→轨枕道钉锚固→ 人工摆放轨枕→人工布轨→初步整道→路基(桥梁)补砟→循环整道。
5.现场架梁还应配备的主要机械是:架桥机、运梁车。
第945题 CP Ⅲ建网前复测应遵循的原则是( )。
A.CPⅠ控制点应全部采用原测成果
B.CPⅠ控制点应全部采用复测成果
C.CP Ⅱ控制点应全部采用原测成果
D.CP Ⅱ控制点应全部采用复测成果
参考答案:D
第947题 钢筋原材料进场检验项目中,热轧圆盘条、热轧光圆钢筋、热轧带肋钢筋、余 热处理钢筋等的检验项目有外观检查、( )、屈服点、伸长率、冷弯试验。
A.反复弯曲
B.松弛性能
C.抗拉强度
D.疲劳测试
参考答案:C
第950题 振动碾压按( )顺序进行,碾压遍数按工艺试验确定遍数控制。
A.静压、弱振、强振、弱振、静压
B.弱振、静压、强振、弱振、静压
C.弱振、静压、弱振、静压、强振
D.强振、弱振、静压、弱振、强振
参考答案:A
第953题 根据铁路隧道岩石结构面结构程度划分标准,某隧道岩体结构面特征为张开 度小于 1mm,结构面平直,钙泥质胶结或无充填物,据此可判定该岩石结合程度为 ( )。
A.结合好
B.结合一般
C.结合差
D.结合很差
参考答案:B
第954题 支承层施工宜采用滑模摊铺机进行,对于长度较短、外形不规则、有大量预 埋件或在支承层上设置超高的地段,也可采用模筑法施工。采用滑模摊铺法施工时,支 承层材料应采用( )。
A.改性沥青混合料
B.高塑性混凝土
C.水硬性混合料
D.低塑性混凝土
参考答案:C
第959题 关于信号电缆敷设的弯曲半径要求的说法,错误的是( )。
A.应答器尾缆弯曲半径不得小于电缆外径的 10 倍
B.内屏蔽数字电缆弯曲半径不得小于电缆外径的 20 倍
C.综合护套信号电缆弯曲半径不得小于电缆外径的 20 倍
D.应答器数据传输电缆弯曲半径不得小于电缆外径的 20 倍
参考答案:C
第960题 铁路工程施工采用单价承包方式的,评标方法一般选择( ),招标人可根 据建设项目特点在招标文件中公布重点清单子目,并设置不平衡报价的评审标准。
A.性价比法
B.综合评估法
C.最低投标价法
D.成本加权法
参考答案:B
