2025年监理工程师【进度控制】章节练习精炼题库(321题)

第161题 某分部工程双代号网络计划如下图所示,其图中错误包括( )。

A.有多个起点节点

B.有多个终点节点

C.存在循环回路

D.节点编号重复

E.节点编号有误

参考答案:BCDE

解析:

选项B、C、D、E正确,图中存在⑨、⑩两个终点节点;⑥→④节点编号有误;存在循环回路④→⑤→⑥→④;存在两个节点⑧。

第162题 某分部工程双代号网络计划如下图所示,其绘图错误有( )。

A.多个起点节点

B.多个终点节点

C.节点编号重复

D.存在循环回路

E.工作代号重复

参考答案:AC

解析:选项A、C正确,图中存在①、②两个起点节点;存在两个节点⑨。

第163题 关于工程网络计划中工作最迟完成时间计算的说法,正确的有( )。

A.等于其所有紧后工作最迟开始时间的最小值

B.等于其完成节点的最迟时间

C.等于其最早完成时间与总时差的和

D.等于其所有紧后工作最迟完成时间的最小值

E.等于其所有紧后工作间隔时间的最小值

参考答案:ABC

解析:本工作的最迟完成时间如果是最后一项工作,等于计划工期。当计算工期等于计划工期时等于完成节点的最早完成时间,和节点的最迟时间,等于所有紧后工作最迟开始时间的最小值,故选项A、B正确,选项D错误。总时差等于最迟开始时间减去最早开始时间,或等于最迟完成时间减去最早完成时间,所以本工作最迟完成时间=最早完成时间+总时差,故选项C正确。选项E是自由时差的计算。

第164题 某分部工程双代号网络计划如下图所示(时间单位:d),图中已标出每个节点的最早开始时间和最迟开始时间,该计划表明( )。

A.所有节点均为关键节点

B.所有工作均为关键工作

C.计算工期为15d且关键线路有两条

D.工作1—3与工作1—4的总时差相等

E.工作2—7的总时差和自由时差相等

参考答案:ACE

解析:选项A、C、E正确,本题的关键线路为①→②→③→④→⑤→⑥→⑧和①→②→③→④→⑤→⑦→⑧共2条,计算工期为15d,所有节点均为关键节点,不是所有工作均为关键工作;工作1—3的总时差=5-3-0 =2d,工作1—4的总时差=5-4-0=1d;工作2-7的总时差=11-5-5 =1d,工作2—7的自由时差=11-5-5=1d。

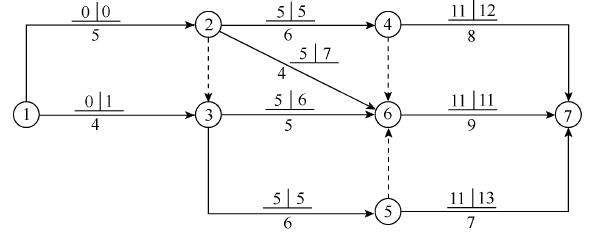

第165题 某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明( )。

A.工作1—3与工作3—6的总时差相等

B.关键线路有3条

C.工作4—7与工作5—7的自由时差相等

D.工作3—6的总时差与自由时差不等

E.工作2—6的总时差与自由时差相等

参考答案:AE

解析:选项A、E正确,本题中的关键线路为:①→②→③→⑤→⑥→⑦和①→②→④→⑥→⑦,共2条。工作1—3的总时差=min{(6-4-0),(5-4-0)}=1,工作3—6的总时差=11-5-5=1,工作3—6的自由时差=11-5-5=1;工作4—7的自由时差=20-11-8=1,工作5—7的自由时差=20-11-7=2;工作2—6的总时差=11-4-5=2,工作2—6的自由时差=11-4-5=2。

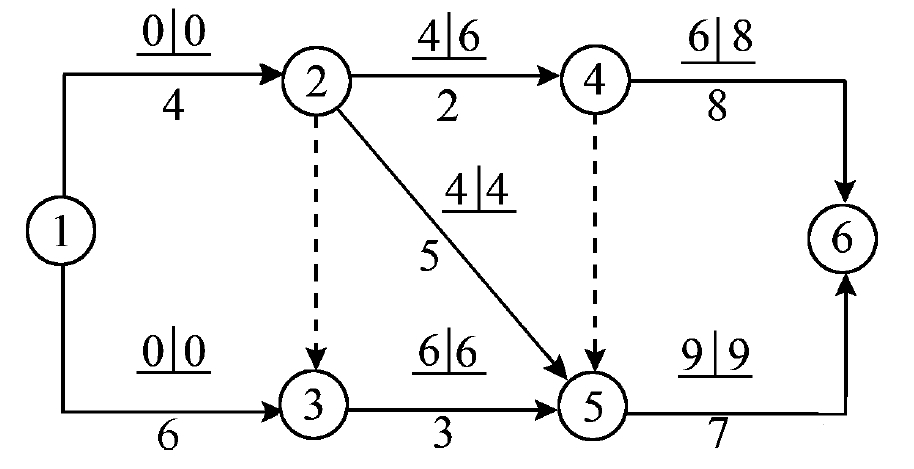

第166题 某工程网络计划如下图所示,其关键工作有( )。

A.工作A

B.工作C

C.工作E

D.工作I

E.工作D

参考答案:ACD

解析:关键线路:①→③→⑤→⑥,关键线路上的工作为关键工作。所以关键工作为A、E、I。

第167题 双代号网络计划的计算工期等于计划工期时,关于关键节点和关键工作的说法,正确的有()。

A.关键工作两端节点必为关键节点

B.两端为关键节点的工作必为关键工作

C.完成节点为关键节点的工作必为关键工作

D.两端为关键节点的工作的总时差等于自由时差

E.开始节点为关键节点的工作必为关键工作

参考答案:AD

解析:选项A、D正确,关键工作两端的节点必为关键节点,但两端为关键节点的工作不一定是关键工作,故选项A正确,选项B错误。完成节点为关键节点的工作不一定为关键工作,故选项C错误。以关键节点为完成节点的工作,其总时差等于自由时差,因此两端为关键节点的工作的总时差等于自由时差,故选项D正确。开始节点为关键节点的工作不一定为关键工作,故选项E错误。

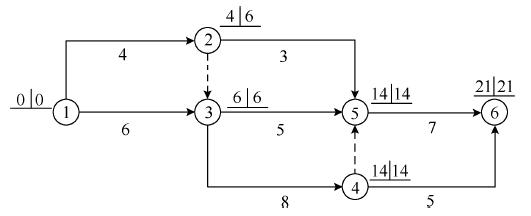

第168题 某工程双代号网络计划如下图所示,图中已标出各项工作的最早开始时间和最迟开始时间,该计划表明( )。

A.工作1—3的总时差为1

B.工作2—5的自由时差为1

C.工作2—6的总时差为2

D.工作4—7的总时差为4

E.工作5—7为关键工作

参考答案:ACD

解析:选项A、C、D正确,本题的关键线路为①→②→③→④→⑥→⑦,工作5—7不是关键工作。工作1—3的总时差=4-3-0=1;工作2—5的自由时差=10-6-4=0;工作2—6的总时差=11-4-5=2;工作4—7的总时差=19-11-4=4。

第169题 某工程双代号网络计划如下图所示,图中已标出各个节点的最早开始时间和最迟开始时间。该计划表明( )。

A.工作1—2的自由时差为0

B.工作2—5的总时差为7

C.工作3—4为关键工作

D.工作3—5为关键工作

E.工作4—6的总时差为零

参考答案:ABC

解析:选项A、B、C正确,本题的关键线路为:①→③→④→⑤→⑥,其关键工作包括工作3—4,不包括工作3—5;工作1—2的自由时差=4-4-0=0;工作2—5的总时差=14-4-3=7;工作4—6的总时差=21-14-5=2。

第170题 某分部工程双代号网络计划如下图所示。图中已标出每个节点的最早开始时间和最迟开始时间该计划表明( )。

A.工作1—3为关键工作

B.工作1—4的总时差为1

C.工作3—6的自由时差为1

D.工作4—8的自由时差为0

E.工作6—10的总时差为3

参考答案:BE

解析:选项B、E正确,本题中的关键线路为①→②→③→⑤→⑦→⑧→⑩,工作1—3为非关键工作;工作1—4的总时差=5-4-0=1;工作3—6的自由时差=9-4-5=0;工作4—8的自由时差=10-5-4=1;工作6—10的总时差=17-9-5=3。

第171题 某工程双代号网络计划如下图所示,图中已标出各项工作的最早开始时间和最迟开始时间,该计划表明( )。

A.工作1—3的自由时差为零

B.工作2—4的自由时差为2

C.工作2—5为关键工作

D.工作3—5的总时差为零

E.工作4—6的总时差为2

参考答案:ACDE

解析:选项A、C、D、E正确,该双代号网络计划的关键线路为①→②→⑤→⑥,①→③→⑤→⑥,关键工作为工作1—3、工作3—5、工作5—6、工作1—2、工作2—5。工作2—4的自由时差=6-4-2=0。工作1—3的自由时差=6-6-0=0。工作4—6的总时差=16-14=2。工作3—5的总时差为0。

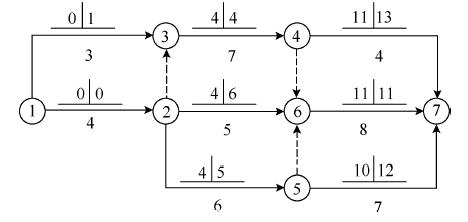

第172题 某工程双代号网络计划如下图所示(箭头上方数字为相应工作的最早开始时间和最迟开始时间)。图中表明的正确信息有( )。

A.工作①-③为关键工作

B.工作①-⑥的总时差为 4

C.工作②-⑤的自由时差为 3

D.工作⑤-⑦的总时差与自由时差相等

E.工作⑥-⑧的总时差与自由时差相等

参考答案:BCDE

解析:

选项A错误,工作①-③的总时差=1-0=1,非关键工作 选项B正确,工作①-⑥的总时差=4-0=4 选项C正确,工作②-⑤的自由时差=11-(5+3)=3 选项D正确,工作⑤-⑦总时差=14-11=3,自由时差=18-(11+4)=3,相等 选项E正确。工作6-8总时差=13-11=2,自由时差=18-(11+5)=2.

第173题 关于双代号时标网络计划的表述,正确的有( )。

A.以水平时间坐标为尺度表示工作的起止时间

B.用实箭线表示工作

C.用虚箭线表示虚工作

D.虚工作必须以水平方向的虚箭线表示

E.用波形线表示总时差

参考答案:ABC

解析:双代号时标网络计划必须以水平时间坐标为尺度表示工作时间;故选项A正确。在时标网络计划中,以实箭线表示工作,实箭线的水平投影长度表示该工作的持续时间;故选项B正确。以虚箭线表示虚工作;故选项C正确。由于虚工作的持续时间为零,故虚箭线只能垂直画;选项D错误。以波形线表示工作与其紧后工作之间的时间间隔(以终点节点为完成节点的工作除外,当计划工期等于计算工期时,这些工作箭线中波形线的水平投影长度表示其自由时差);故选项E错误。

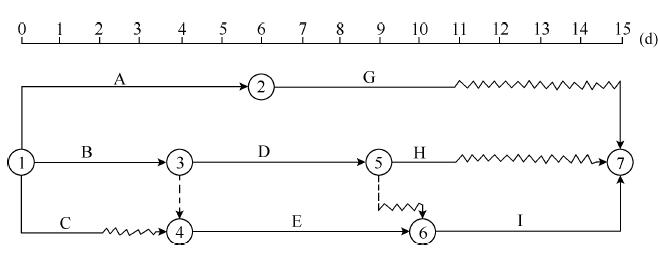

第174题 某工程项目时标网络图如下图所示,则( )。

A.工作I的最早开始时间为第10天

B.工作D的总时差为3d

C.工作C的自由时差为2d

D.工作C的最迟开始时间为第2天

E.工作D的最迟完成时间为第12天

参考答案:ACD

解析:选项A、C、D正确,工作I的最早开始时间第10天,工作D的总时差=min{(0+1),(4+0)}=1d,工作C的自由时差为2d,工作C的最迟开始时间为第2天,工作D的最迟完成时间=9+1=10,即第10天。

第175题 工程网络计划中,关键线路是指()。

A.双代号时标网络计划中无波形线

B.单代号网络计划中时间间隔均为零

C.双代号网络计划中由关键节点组成

D.单代号网络计划中由关键工作组成

E.双代号时代网络计划中无虚箭线

参考答案:AB

解析:双代号时标网络计划中,凡自始至终不出现波形线的线路即为关键线路,故选项A正确,选项E错误。从单代号网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路,故选项B正确。双代号网络计划中由关键节点组成的线路不一定是关键线路,故选项C错误。单代号网络计划中由关键工作组成的线路不一定是关键线路,故选项D错误。

第176题 在网络计划的工期优化方法中,选择压缩对象时宜在关键工作中考虑的因素包括( )。

A.有充足的资金费用

B.缩短持续时间所需增加的费用最小的工作

C.有充足备用资源的工作

D.缩短持续时间对质量和安全影响不大的工作

E.压缩关键工作的持续时间不会增加工程总费用

参考答案:BCD

解析:选项B、C、D正确,选择压缩对象时宜在关键工作中考虑下列因素:(1)缩短持续时间对质量和安全影响不大的工作;(2)有充足备用资源的工作;(3)缩短持续时间所需增加的费用最少的工作。

第177题 资源优化的前提条件是( )。

A.在优化过程中,不改变网络计划中各项工作之间的逻辑关系

B.在优化过程中,不改变网络计划中各项工作的持续时间

C.网络计划中各项工作的资源强度为常数

D.保证工程总成本最低时的工期安排

E.在网络计划中找出直接费用率最小的关键工作,缩短其持续时间

参考答案:ABC

解析:选项A、B、C正确,资源优化的前提条件是:(1)在优化过程中,不改变网络计划中各项工作之间的逻辑关系;(2)在优化过程中,不改变网络计划中各项工作的持续时间;(3)网络计划中各项工作的资源强度(单位时间所需资源数量)为常数,而且是合理的;(4)除规定可中断的工作外,一般不允许中断工作,应保持其连续性。

第178题 在费用优化的步骤中,对于选定的压缩对象,可首先比较的内容有( )。

A.直接费用率

B.直接费用与工程间接费用

C.间接费用率

D.各项的直接费用与间接费用的比值

E.组合直接费用率与工程间接费用率的大小

参考答案:AE

解析:选项A、E正确,对于选定的压缩对象(一项关键工作或一组关键工作),首先比较其直接费用率或组合直接费用率与工程间接费用率的大小。

第179题 在网络计划的费用优化方法中,当需要缩短关键工作的持续时间时,其缩短值的确定必须符合的原则有( )。

A.缩短后工作的持续时间不能小于其最短持续时间

B.缩短后工作的持续时间小于最短持续时间

C.缩短持续时间的工作不能变成非关键工作

D.缩短持续时间的工作要变成关键工作

E.缩短后工作的直接费用率小于间接费用率

参考答案:AC

解析:选项A、C正确,当需要缩短关键工作的持续时间时,其缩短值的确定必须符合下列两条原则:(1)缩短后工作的持续时间不能小于其最短持续时间;(2)缩短持续时间的工作不能变成非关键工作。

第180题 下列关于资源优化的叙述中,正确的有( )。

A.通过资源优化可以将完成一项工程任务需要的资源减少

B.资源优化的目的是使资源按照时间的分布符合优化目标

C.在优化过程中,不改变网络计划中各项工作之间的逻辑关系

D.其包括“资源有限,工期最短”的优化

E.除规定连续性的工作外,一般不允许连续

参考答案:BCD

解析:资源优化的目的是通过改变工作的开始时间和完成时间,使资源按照时间的分布符合优化目标。在通常情况下,网络计划的资源优化分为两种,即“资源有限,工期最短”的优化和“工期固定,资源均衡”的优化;故选项A错误。资源优化的前提条件是:(1)在优化过程中,不改变网络计划中各项工作之间的逻辑关系;(2)在优化过程中,不改变网络计划中各项工作的持续时间;(3)网络计划中各项工作的资源强度(单位时间所需资源数量)为常数,而且是合理的;(4)除规定可中断的工作外,一般不允许中断工作,应保持其连续性;故选项E错误。
