第141题

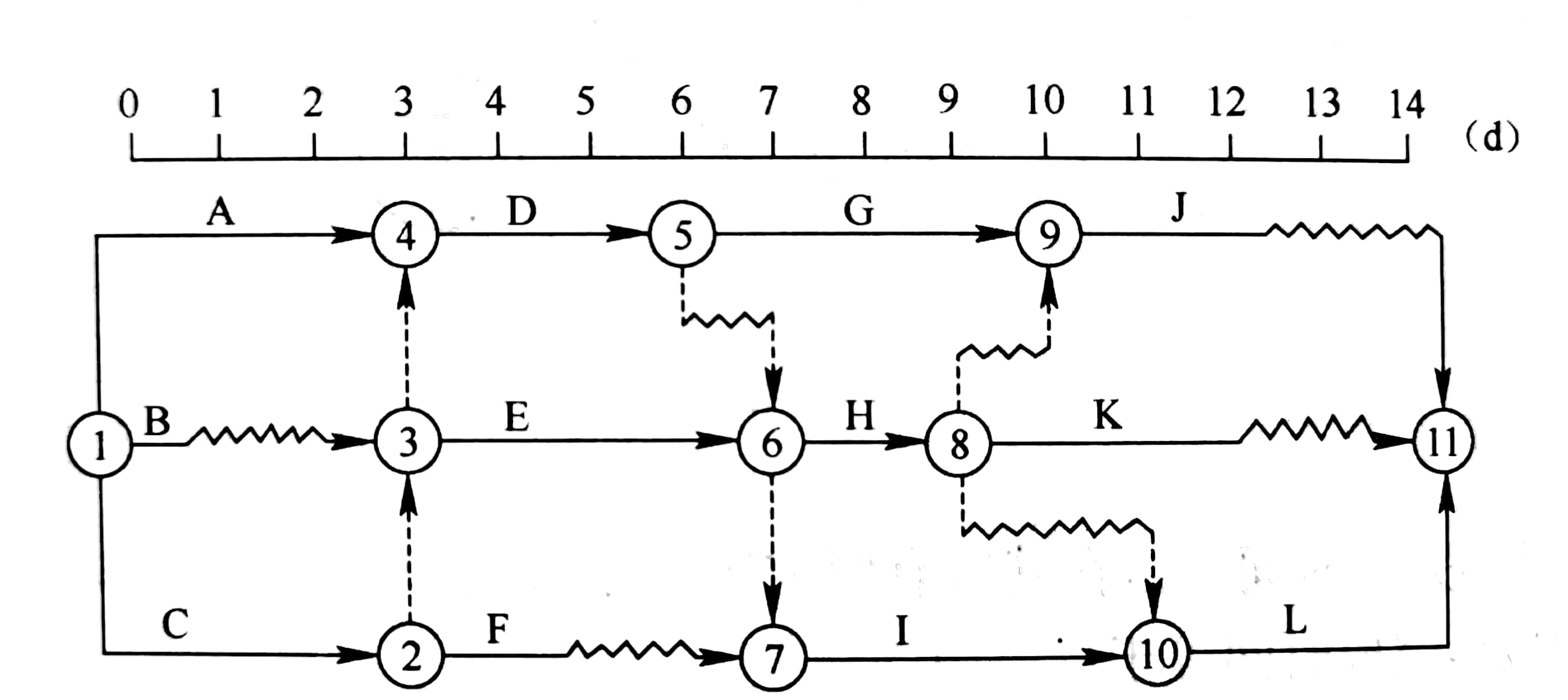

某项目分部工程双代号时标网络计划如下图,关于该网络计划的说法,错误的是( )。
A.工作C、E、I、L组成关键线路
B.工作H的总时差为2d
C.工作A、C、H、L是关键工作
D.工作D的总时差为1d
参考答案:C
解析:选项A正确,时标网络计划中,无波形线的线路即为关键线路,本题中的关键线路是①→②→③→⑥→⑦→⑩→⑪(C→E→I→L),关键工作包括工作C、E、I、L。选项B正确,工作H的总时差=min{(1+2),(0+2),(2+0)}=2d。选项C错误,工作A为非关键工作。选项D正确,工作D的总时差= min{(1+2),(1+0),(0+2)}=1d。
第143题 在建设工程施工方案一定的前提下,工程费用会因工期的不同而不同。随着工期的缩短,工程费用的变化趋势是( )。
A.直接费增加,间接费减少
B.直接费和间接费均增加
C.直接费减少,间接费增加
D.直接费和间接费均减少
参考答案:A
解析:选项A正确,施工方案不同,直接费也就不同;如果施工方案一定,工期不同,直接费也不同。直接费会随着工期的缩短而增加。间接费包括企业经营管理自用,一般会随着工期的缩短而减少。
第144题 当有多条关键线路出现而需要同时压缩多个关键工作的持续时间时,应将它们的( )作为压缩对象。
A.直接费用率之和最小者
B.直接费用率和间接费用率之和最小者
C.间接费用率之和最大者
D.组合直接费用率最大者
参考答案:A
解析:选项A正确,选择关键工作压缩其持续时间时,应选择优选系数最小的关键工作。若需要同时压缩多个关键工作的持续时间时,则它们的优选系数之和(组合优选系数)最小者应先作为压缩对象。当有多条关键线路出现而需要同时压缩多个关键工作的持续时间时,应将他们的直接费用率之和(组合直接费用率)最小者作为压缩对象。
第145题 资源优化的目的是通过改变( ),使资源按照时间的分布符合优化目标。
A.关键工作的持续时间
B.关键工作的开始时间和完成时间
C.工作的持续时间
D.工作的开始时间和完成时间
参考答案:D
解析:选项D正确,资源优化的目的是通过改变工作的开始时间和完成时间,使资源按照时间的分布符合优化目标。
第146题 在工程网络计划费用优化过程中,如果被压缩对象的直接费用率大于工程间接费用率,则说明( )。
A.压缩关键工作的持续时间会使工程总费用增加
B.压缩关键工作的持续时间不会使工程总费用增加
C.压缩关键工作的持续时间会使工程总费用减少
D.缩短后工作的持续时间不能小于其最短持续时间
参考答案:A
解析:选项A正确,如果被压缩对象的直接费用率或组合直接费用率大于工程间接费用率,说明压缩关键工作的持续时间会使工程总费用增加,此时应停止缩短关键工作的持续时间,在此之前的方案即为优化方案。
第147题 网络计划工期优化的基本方法是在不改变网络计划中各项工作之间逻辑关系的前提下,通过( )来达到优化目标。
A.压缩关键工作的持续时间
B.有限的资源压缩工期的有效时间
C.找出组合直接费用率最小的关键工作,缩短其持续时间
D.减少非关键工作的自由时差
参考答案:A
解析:选项A正确,网络计划工期优化的基本方法是在不改变网络计划中各项工作之间逻辑关系的前提下,通过压缩关键工作的持续时间来达到优化目标。
第148题
已知网络计划如下图所示,箭杆上方括号外为工作名称,括号内为优先压缩顺序;箭杆下方括号外为正常持续时间,括号内为最短持续时间,若对其工期进行压缩,应首先压缩( )工作。
A.A
B.B
C.C
D.D
参考答案:B
解析:选项B正确,初始网络计划的关键线路为①→③→⑤→⑥,计算工期为80,所以首先应选择工作B作为压缩对象。
第149题 工程网络计划工期优化的基本方法是通过( )来达到优化目标。
A.组织关键工作流水作业
B.组织关键工作平行作业
C.压缩关键工作的持续时间
D.压缩非关键工作的持续时间
参考答案:C
解析:选项C正确,工程网络计划工期优化的基本方法是通过压缩关键工作的持续时间来达到优化目标。
第150题 能够说明工作的持续时间缩短一个时间单位,所需增加的直接费就越多的是工作的( )。
A.直接费用率越大
B.直接费用率越小
C.工程间接费用率越大
D.工程间接费用率越小
参考答案:A
解析:选项A正确,工作的直接费用率越大,说明将该工作的持续时间缩短一个时间单位,所需增加的直接费就越多;反之,将该工作的持续时间缩短一个时间单位,所需增加的直接费就越少。
第151题 工程网络计划优化中的资源优化是指( )的优化。
A.资源有限,工期最短
B.资源均衡,费用最少
C.资源有限,工期固定
D.资源均衡,资源需用量最少
参考答案:A
解析:选项A正确,在通常情况下,网络计划的资源优化分为两种,即“资源有限,工期最短”的优化和“工期固定,资源均衡”的优化。
第152题 在网络计划中,( )是网络计划工期成本优化的基础。
A.分析各项工作的直接费与持续时间的关系
B.分析各项工作中直接费与间接费的关系
C.分析工程费用与工期的关系
D.分析工期与持续时间的关系
参考答案:A
解析:选项A正确,由于网络计划的工期取决于关键工作的持续时间,为了进行工期成本优化,必须分析网络计划中各项工作的直接费与持续时间之间的关系,这是网络计划工期成本优化的基础。
第153题 工程网络计划费用优化的目的是为了寻求( )。
A.工程总成本最低时的最优工期安排
B.工期固定条件下的工程费用均衡安排
C.工程总成本固定条件下的最短工期安排
D.工期最短条件下的最低工程总成本安排
参考答案:A
解析:选项A正确,费用优化的基本思路:不断地在网络计划中找出直接费用率(或组合直接费用率)最小的关键工作,缩短其持续时间,同时考虑间接费随工期缩短而减少的数值,最后求得工程总成本最低时的最优工期安排或按要求工期求得最低成本的计划安排。
第154题 在进行费用优化时,当只有一条关键线路时,应找出( )一项关键工作,作为缩短持续时间的对象。
A.直接费用率最小的
B.间接费用率最小的
C.直接费用率最大的
D.间接费用率最大的
参考答案:A
解析:选项A正确,当只有一条关键线路时,应找出直接费用率最小的一项关键工作,作为缩短持续时间的对象;当有多条关键线路时,应找出组合直接费用率最小的一组关键工作,作为缩短持续时间的对象。
第155题 关于单代号搭接网络计划时距的说法,正确的是( )。
A.时距是某工作具有的特殊时间参数
B.相邻工作间只能有一种时距的限制
C.时距一般标注在箭线的上方
D.时距是时间间隔的特殊形式
参考答案:C
解析:选项C正确,工作之间的搭接关系是由相邻两项工作之间的不同时距决定的。时距是搭接网络计划中相邻两项工作之间的时间差值。的要求和施工组织上的需要。
第156题 在修堤坝时,一定要等土堤自然沉降后才能修护坡,筑土堤与修护坡之间的等待时间就是( )时距。
A.FTF
B.STS
C.FTS
D.STF
参考答案:C
解析:

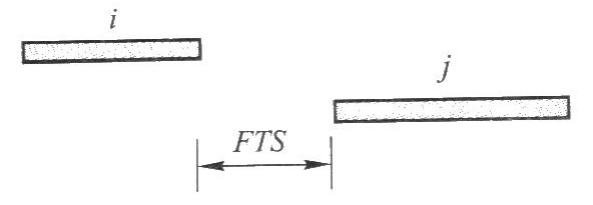

选项C正确,从结束到开始的搭接关系如下图所示。
第157题 单代号搭接网络计划中,关键线路是指( )的线路。
A.自始至终由关键节点组成
B.自始至终由关键工作组成
C.相邻两项工作之间时间间隔为零
D.相邻两项工作之间时距为零
参考答案:C
解析:选项C正确,从搭接网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。关键线路上的工作即为关键工作,关键工作的总时差最小。
第158题
某工程的工作逻辑关系如下表所示,其中,工作A的紧后工作有( )。
A.工作G
B.工作C
C.工作H
D.工作D
E.工作E
参考答案:BDE
解析:工作C的紧前工作是工作A,工作D的紧前工作是工作A,工作E的紧前工作是工作A、B。所以A的紧后工作就是工作C、D、E。

第159题
某工程双代号网络图如下图所示,其绘图错误有( )。
A.多个起点节点
B.循环回路
C.无箭头的工作箭线
D.多个终点节点
E.工作箭线逆向
参考答案:ADE
解析:选项A、D、E正确,存在两个起点节点①、③。存在两个终点节点②、⑩。⑦→②箭线错误。

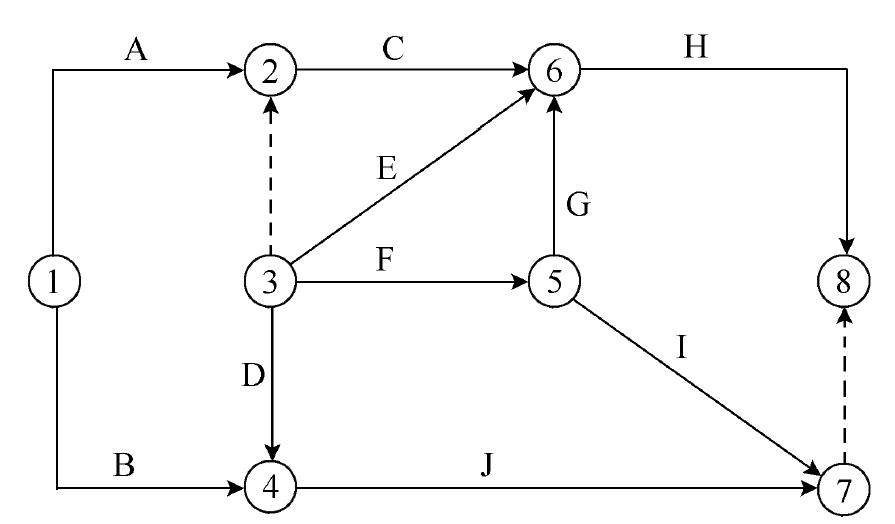

第160题
某分部工程双代号网络计划如图所示,其绘图错误有( )。
A.有多个起点节点
B.有多个终点节点
C.工作代号重复
D.节点编号有误
E.有多余虚工作
参考答案:ADE
解析:选项A、D、E正确,图中存在①、③两个起点节点;③→②的节点编号有误,应改为②→③,且②、③节点间虚线工作多余。
