第201题 下列方法中,既能比较工作的实际进度与计划进度,又能分析工作的进度偏差对工程总工期影响程度的是( )。

A.匀速进展横道图比较法

B.S曲线比较法

C.非匀速进展横道图比较法

D.前锋线比较法

参考答案:D

解析:选项D正确,前锋线比较法就是通过实际进度前锋线与原进度计划中各工作箭线交点的位置来判断工作实际进度与计划进度的偏差,进而判定该偏差对后续工作及总工期影响程度的一种方法。

第202题 采用非匀速进展横道图比较法时,如果同一时刻表示计划完成任务量累计百分率的横道线上方累计百分率小于横道线下方累计百分率,表明实际进度( )。

A.拖后

B.超前

C.与计划进度一致

D.偏离计划进度

参考答案:B

解析:选项B正确,通过比较同一时刻实际完成任务量累计百分比和计划完成任务量累计百分比,判断工作实际进度与计划进度之间的关系:(1)如果同一时刻横道线上方累计百分比大于横道线下方累计百分比,表明实际进度拖后,拖欠的任务量为二者之差;(2)如果同一时刻横道线上方累计百分比小于横道线下方累计百分比,表明实际进度超前,超前的任务量为二者之差;(3)如果同一时刻横道线上下方两个累计百分比相等,表明实际进度与计划进度一致。

第203题 已知某钢筋工程每周计划完成的工程量和第1~4周实际完成的工程量见下表,则截止第4周末工程实际进展点落实在计划S曲线的( )。

A.左侧,表明此时实际进度比计划进度拖后60t

B.右侧,表明此时实际进度比计划进度超前60t

C.左侧,表明此时实际进度比计划进度超前50t

D.右侧,表明此时实际进度比计划进度拖后50t

参考答案:D

解析:

选项D正确,第4周末累计的计划工程量=(160+210+250+260)t=880t,第4周末累计的实际工程量=(200+220+210+200)t=830t,累计的实际工程量-累计的计划工程量=(830-880)t=-50t,这就说明实际进度比计划进度拖后50t,实际进展点落在计划S曲线的右侧。

第204题 香蕉曲线比较法能直观地反映工程项目的实际进展情况,工程项目实施进度的理想状态是任一时刻工程实际进展点应落在( )。

A.香蕉曲线图的范围之外

B.香蕉曲线图的范围之内

C.ES曲线的左侧

D.LS曲线的右侧

参考答案:B

解析:选项B正确,在工程项目的实施过程中,根据每次检查收集到的实际完成任务量,绘制出实际进度S曲线,便可以与计划进度进行比较。工程项目实施进度的理想状态是任一时刻工程实际进展点应落在香蕉曲线图的范围之内。

第205题 某工程网络计划中,C工作的总时差为8d,自由时差为5d,在检查实际进度时,发现该工作的持续时间延长了6d,则说明C工作的实际进度将使其紧后工作的最早开始时间推迟( )。

A.6d,同时使总工期延长6d

B.1d,同时使总工期延长1d

C.6d,同时使总工期延长1d

D.1d,但不影响总工期

参考答案:D

解析:选项D正确,如果工作的进度偏差大于该工作的总时差,则此进度偏差必将影响其后续工作和总工期;如果工作的进度偏差大于该工作的自由时差,则此进度偏差将对其后续工作产生影响;工作C的实际进度延长了6d,未超过总时差,所以不影响工期,超过自由时差1d,将使其紧后工作的最早开始时间推迟1d。

第206题 对某网络计划在某时刻进行检查,发现工作A尚需作业天数为4d,该工作到计划最迟完成时间尚需3d,则该工作( )。

A.可提前1d完成

B.正常

C.影响总工期1d

D.影响总工期3d

参考答案:C

解析:选项C正确,在工程项目实施过程中,当通过实际进度与计划进度的比较,发现有进度偏差时,需要分析该偏差对后续工作及总工期的影响,工作A预计影响工期=4-3=1d。

第207题 工程网络计划中,工作 M 的自由时差为 3 d,总时差为 6 d。计划执行过程中,只有工作 M 拖延 4d。则工作 M 实际进度偏差对后续工作及总工期的影响是( )。

A.影响后续工作开始,也影响总工期

B.影响后续工作开始,但不影响总工期

C.不影响后续工作开始,也不影响总工期

D.不影响后续工作开始,但影响总工期

参考答案:B

解析:选项B正确,工作M拖延4d,超过自由时差,对其后续工作产生影响;未超过该工作的总时差,不影响总工期。

第208题 在工程网络计划的执行过程中,监理工程师检查实际进度时,只发现工作P的总时差由原计划的6d变为-2d,说明工作P的实际进度( )。

A.拖后8d,影响工期2d

B.拖后6d,影响工期8d

C.拖后8d,影响工期6d

D.拖后2d,影响工期1d

参考答案:A

解析:选项A正确,如果工作的进度偏差大于该工作的总时差,则此进度偏差必将影响其后续工作和总工期,如果工作的进度偏差大于该工作的自由时差,则此进度偏差将对其后续工作产生影响。工作P的实际进度拖后8d,影响工期2d。

第209题 在某工程网络计划中,已知工作M的总时差和自由时差分别为4d和2d,监理工程师检查实际进度时发现,该工作的持续时间延长了3d,说明此时工作M的实际进度( )。

A.不影响总工期,但其后续工作的最早开始时间将推迟1d

B.既不影响总工期,也不影响其后续工作的最早开始时间

C.将影响其总工期推迟3d,但不影响其后续工作的最早开始时间

D.既影响总工期,又影响其后续工作,均拖延3d

参考答案:A

解析:选项A正确,如果工作的进度偏差大于该工作的总时差,则此进度偏差必将影响其后续工作和总工期,如果工作的进度偏差大于该工作的自由时差,则此进度偏差将对其后续工作产生影响;工作M的实际进度延长3d,超过自由时差1d,未超过总时差,所以不影响总工期,预计使后续工作的最早开始时间延长1d。

第210题 工程进度计划实施中检查发现,某工作进度拖后5天,该工作总时差和自由时差分别是6天和2天,则该工作实际进度偏差对总工期及后续工作的影响是()。

A.影响总工期,但不影响后续工作

B.不影响总工期,但影响后续工作

C.既不影响总工期,也不影响后续工作

D.影响总工期,也影响后续工作

参考答案:B

解析:选项B正确,工作的总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。进度拖后5d,未超过总时差6d,因此不影响总工期。工作的自由时差是指在不影响其紧后工作最开始时间的前提下,本工作可以利用的机动时间。进度拖后5d,超过自由时差2d,因此影响后续工作。

第211题 工程网络计划中某工作的实际进度偏差小于总时差时,则该工作实际进度造成的后果是( )。

A.对后续工作无影响,对工期有影响

B.影响后续工作的最早开始时间,对工期有影响

C.对后续工作无影响,对工期无影响

D.对后续工作不一定有影响,对工期无影响

参考答案:D

解析:选项D正确,如果工作的进度偏差大于该工作的总时差,则此进度偏差必将影响其后续工作和总工期,必须采取相应的调整措施;如果工作的进度偏差未超过该工作的总时差,则此进度偏差不影响总工期。至于对后续工作的影响程度,还需要根据偏差值与其自由时差的关系作进一步分析。

第212题 工程网络计划中,某工作的总时差和自由时差均为2周。计划实施过程中经检查发现,该工作实际进度拖后1周。则该工作实际进度偏差对后续工作及总工期的影响是( )。

A.对后续工作及总工期均有影响

B.对后续工作及总工期均无影响

C.影响后续工作,但不影响总工期

D.影响总工期,但不影响后续工作

参考答案:B

解析:选项B正确,工作的总时差和自由时差均为2周,该工作实际进度拖后1周未超过总时差和自由时差,所以对后续工作及总工期均无影响。

第213题 通过改变某些工作间逻辑关系的方法调整进度计划时,应选择( )。

A.具有工艺逻辑关系的有关工作

B.超过计划工期的非关键线路上的有关工作

C.可以增加资源投入的有关工作

D.持续时间可以压缩的有关工作

参考答案:B

解析:选项B正确,当工程项目实施中产生的进度偏差影响到总工期,且有关工作的逻辑关系允许改变时,可以改变关键线路和超过计划工期的非关键线路上的有关工作之间的逻辑关系,达到缩短工期的目的。

第214题 在建设工程实施过程中,为了全面、准确地掌握进度计划的执行情况,监理工程师应经常地、定期地对进度计划的执行情况进行跟踪检查,认真做好的工作包括( )。

A.定期收集进度报表资料

B.对实际进度数据进行加工处理

C.采取措施调整进度计划

D.现场实地检查工程进展情况

E.定期召开现场会议

参考答案:ADE

解析:选项A、D、E正确,为了全面、准确地掌握进度计划的执行情况,监理工程师应认真做好以下三方面的工作:(1)定期收集进度报表资料;(2)现场实地检查工程进展情况;(3)定期召开现场会议。

第215题 某工作的实际进度与计划进度如下图所示,可以得到的信息有( )。

A.本工作已按计划完成

B.在第4个月内没有进行本工作

C.在第3个月末本工作拖欠10%的工作量

D.在第7个月末本工作实际完成的任务量大于计划任务量

E.在第8个月末本工作拖欠5%的工作量

参考答案:BCE

解析:第8天结束工作实际完成工作量为95%,拖欠5%的任务量,第4个月内没有进行本工作,故选项A错误,选项B正确;第3个月末实际完成工作量为35%,计划完成工作量为45%,拖欠工作量10%,故选项C正确;第7个月末本工作实际完成工作量为85%,计划完成工作量为90%,拖欠5%的工作量,故选项D错误;第8个月末本工作实际完成工作量为95%,计划完成工作量为100%,拖欠5%的工作量,故选项E正确。

第216题 某工作实际施工进度与计划进度如下图所示,该图表明( )。

A.该工作提前1周完成

B.在第7周内实际完成的任务量超过计划任务量

C.第4周停工1周

D.在第3周内实际完成的任务量比计划任务量少6%

E.在第5周内实际进度与计划进度一致

参考答案:ABC

解析:选项A、B、C正确,第9周末,工作全部完成,提前1周;第7周内实际完成工作量为82%-64%=18%,计划完成工作量为72%-60%=12%,实际完成的任务量超过计划任务量;第4周停工1周;第3周内实际完成工作量为24%-15%=9%,计划完成工作量为30%-18%=12%,少完成3%的任务量;第5周内实际完成工作量=48%-24%=24%,计划完成工作量=48%-40%=8%。

第217题

某工作计划进度与实际进度如下图所示,从图中可获得的正确信息有( )。

A.第4天至第5天的实际进度为匀速进展

B.第3天至第6天的计划进度为匀速进展

C.实施过程中实际停工累计0.5d

D.前4d实际工作量与计划工作量相同

E.第8天结束时该工作已按计划完成

参考答案:BE

解析:选项B、E正确,第4天没有进行本工作,停工1d,第5天的实际进度为70%-35%=35%;第3天的计划进度为35%-20%=15%,第4天的计划进度为50%-35%=15%,第5天的计划进度为65%-50%=15%,第6天的计划进度为80%-65%=15%,匀速进展;前4d的实际工作量为35%,计划工作量为50%;第8天结束时,该工作已按计划完成。

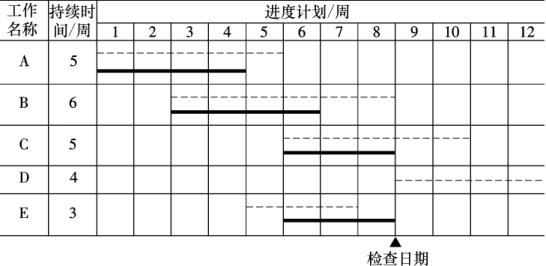

第218题 某工程项目的计划进度和截止到第8周末的实际进度如下图所示(双线条表示计划进度,粗实线表示实际进度)。如果各项工作均为匀速进展,则截止到第8周末( )。

A.工作A已完成

B.工作B的实际进度拖后2周

C.工作C的实际进度正常

D.工作D尚未开始

E.工作E的实际进度正常

参考答案:BCD

解析:

选项B、C、D正确,工作A还有1周的工作量;工作B实际拖延了两周;工作C在截止到第8周时进度正常;工作D没有开始工作;工作E的实际进度拖后了1周。

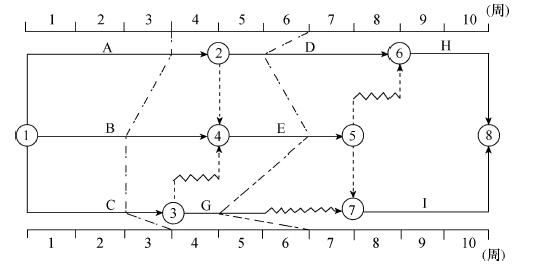

第219题 某分部工程时标网络计划如下图所示,当计划执行到第3周末及第6周末时,检查得到的实际进度如图中的实际进度前锋线所示。该图表明( )。

A.工作A和工作D在第4周至第6周内实际进度正常

B.工作B和工作E在第4周至第6周内实际进度正常

C.第3周末检查时预计工期拖后1周

D.第6周末检查时工作G实际进度拖后1周

E.第6周末检查时预计工期拖后1周

参考答案:CE

解析:第3周末检查时,工作A进度正常;工作B拖后1周,其总时差为0,预计影响工期1周;工作C拖后1周,其总时差为1周,不影响工期,故选项C正确。第6周末检查时,工作G拖后2周,其总时差为2周,不影响工期;工作D拖后1周,其总时差为0,预计影响工期1周;工作E实际进度正常,故选项D错误,选项E正确。第4周至第6周内,工作A实际进度正常,工作B实际进度拖后,工作D实际进度拖后,工作E实际进度拖后,故选项A、B错误。

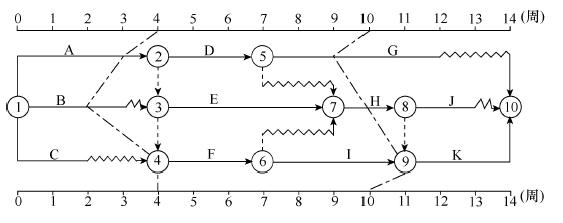

第220题 下图所示的双代号时标网络计划,执行到第4周末及第10周末时,检查其实际进度如图中前锋线所示,检查结果表明( )。

A.第4周末检查时工作A拖后1周,影响工期1周

B.第10周末检查时工作G拖后1周,但不影响工期

C.第4周末检查时工作B拖后1周,但不影响工期

D.第10周末检查时工作I提前1周,可使工期提前1周

E.在第5周到第10周内,工作F和工作I的实际进度正常

参考答案:ABD

解析:选项A、B、D正确,第4周末检查时,工作A拖后1周,工作A的总时差为0,影响工期1周。故选项A正确。工作B拖后2周,工作B的总时差为1周,影响工期1周。故选项C错误。第10周末检查时,工作G拖后1周,不影响工期,因为工作的总时差为2周,故选项B正确。工作I提前1周,将影响工期1周,因为工作I的总时差为0。故选项D正确。在第5周到第10周内,工作I实际进度提前1周。故选项E错误。
