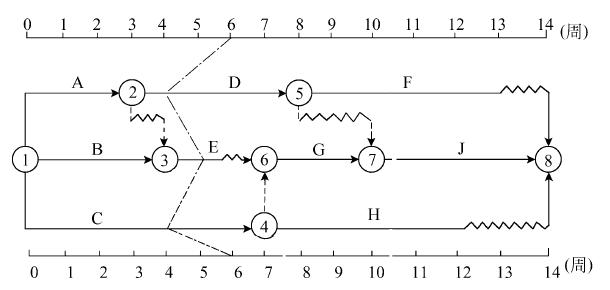

第221题 某工程项目时标网络计划如下图所示,该计划执行到第6周检查实际进度时,发现A和B已经全部完成,工作D、E分别完成计划任务量的20%和50%,工作C尚需3周完成,则用前锋线法比较表述正确的是( )。


A.工作D实际进度拖后2周,使总工期延长1周

B.工作E实际进度拖后1周,不影响总工期

C.工作C实际进度拖后2周,不影响总工期

D.后续工作G、H、J的最早开始时间推迟2周

E.该工程项目的总工期将延长3周


参考答案:ABD


解析:选项A、B、D正确,第6周末检查时,工作D实际进度拖后2周,其总时差为1周,预计影响工期1周;工作E实际进度拖后1周,其总时差为1周,不影响工期;工作C实际进度拖后2周,其为关键工作,将影响工期2周,使后续工作G、H、J的最早开始时间推迟2周。

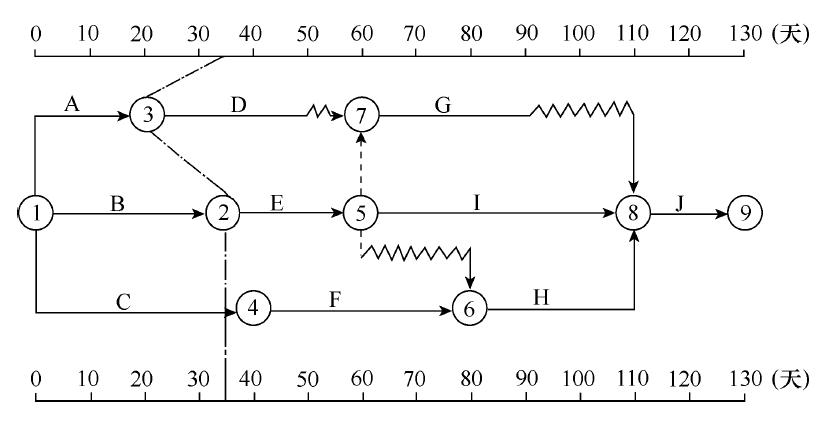

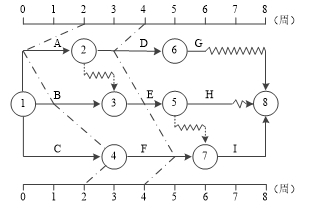

第222题 某项目时标网络计划第2、4周末实际进度前锋线如下图,关于该项目进度情况的说法,正确的有( )。


A.第2周末,工作C提前1周,工期提前1周

B.第2周末,工作A拖后2周,但不影响工期

C.第2周末,工作B拖后1周,但不影响工期

D.第4周末,工作D拖后1周,但不影响工期

E.第4周末,工作F提前1周,工期提前1周


参考答案:BCDE


解析:选项B、C、D、E正确,第2周末检查时,工作A拖后2周,因为工作A有2周的总时差,所以不影响工期。工作B拖后1周,工作B有1周的总时差,所以不影响工期。工作C虽然提前1周,但是也不能使得工期提前1周。第4周末检查时,工作D拖后1周,因为有2周的总时差,不影响工期。工作F提前1周,即使工作D拖后1周,工作D仍剩余1周的总时差,工作E进度正常,工作E也存在1周的总时差,所以工期提前1周。

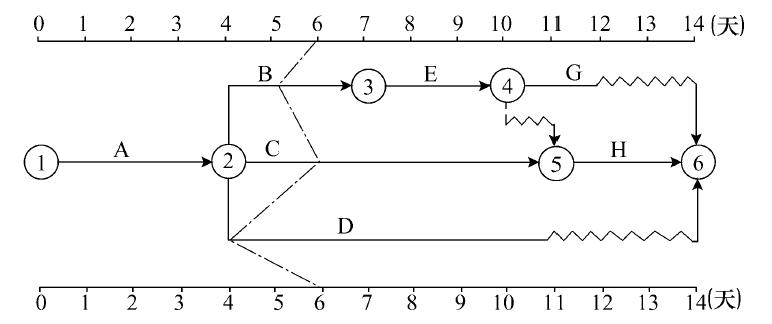

第223题 某工程项目双代号时标网络计划如图所示,该计划执行到第35天下班时刻检查时,其实际进度如图中前锋线所示。则下列说法错误的有( )。


A.工作D的开始时间拖后10d

B.工作D的开始时间拖后15d

C.工作D的拖后影响其后续工作G的最早开始时间

D.工作D的总时差为30d

E.此时工作D的实际进度影响总工期


参考答案:AE


解析:

选项A、E正确,第35天下班时刻检查时,工作D的开始时间拖后15d,其总时差为30d,自由时差为10d,所以影响后续的最早开始时间,不影响总工期。

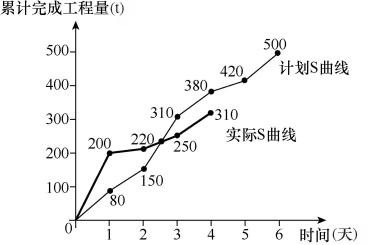

第224题 某钢筋工程计划进度和实际进度S曲线如下图所示,从图中可以看出( )。


A.第1天末该工程实际拖欠的工程量为120t

B.第2天末实际进度比计划进度超前1d

C.第3天末实际拖欠的工程量60t

D.第4天末实际进度比计划进度拖后1d

E.第4天末实际拖欠工程量70t


参考答案:CDE


解析:选项C、D、E正确,第1天末该工程实际超额完成的工程量=200-80 =120t;第2天末实际进度比计划进度超前,但不能确定是1d;第3天末实际拖欠的工程量=310-250=60t;第4天末实际进度与计划进度第3天的工程量相同,因此进度拖后1d;第4天末实际拖欠的工程量=380-310 =70t。


第225题 某分部工程双代号时标网络计划执行到第6天结束时,检查其实际进度如下图前锋线所示,检查结果表明( )。


A.工作B的实际进度不影响总工期

B.工作C的实际进度正常

C.工作D的总时差尚有2d

D.工作E的总时差尚有1d

E.工作G的总时差尚有1d


参考答案:ABE


解析:

选项A、B、E正确,第6天结束时,工作B拖后1d,不影响工期,因为其总时差为1d;工作C实际进度正常;工作D拖后2d,其总时差为3d,不影响工期;工作B拖后1d,将使工作E的最早开始时间推迟1d,其总时差为0d;工作G的总时差尚有1d。

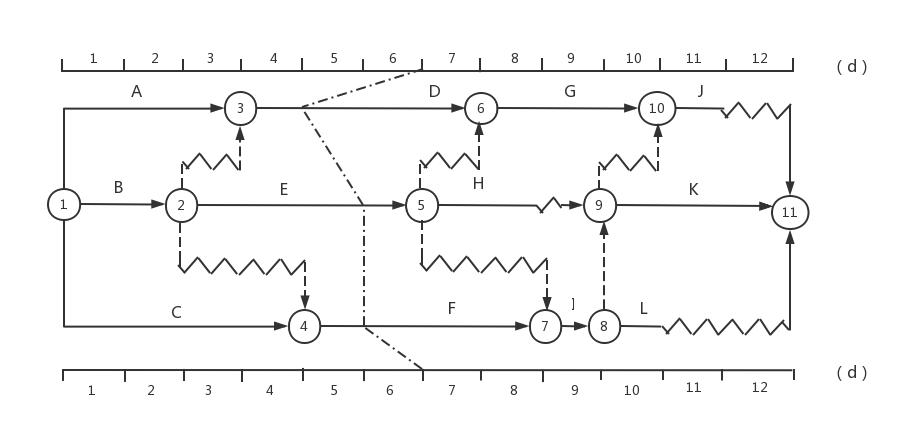

第226题 某工程双代号时标网络计划执行到第 6 天末时,实际进度如下图前锋线所示,图中表明的正确信息有( )。


A.工作 D 实际进度拖后 2 d,使总工期延长 1d

B.工作 E 实际进度拖后 1 d,不影响总工期

C.工作 F 实际进度拖后 1 d,不影响总工期

D.工作 D 的实际进度将影响其后续工作 G 和 J 的正常开始时间

E.工作 F 的实际进度只影响后续工作 I 和 L 的正常开始时间


参考答案:ABDE


解析:

选项A正确,第6天末检查时,工作D只完成到第4天任务量,实际进度拖后2d;工作D总时差1d,影响总工期1d


选项B正确,第6天末检查时,工作E只完成到第5天任务量,实际进度拖后1d;工作E总时差1d,不影响总工期。


选项C错误,第6天末检查时,工作F只完成到第5天任务量,实际进度拖后1d;工作F是关键工作,影响总工期1d。


选项D正确,第6天末检查时,工作D实际进度拖后2d;工作D自由时差为0,影响其后续工作G和J的正常开始时间。


选项E正确,第6天末检查时,工作F实际进度拖后1d;工作F自由时差为0,影响其后续工作I和L的正常开始时间。虚箭线不代表实际工作,称为虚工作。
注释:
(1)虚箭线的含义
①一般虚工作既不消耗时间,又不消耗资源;
②虚工作主要表示相邻两项工作之间的逻辑关系;





第227题 当某项工作实际进度拖延的时间超过其总时差而需要对进度计划进行调整时,需要考虑的是( )。


A.总工期的限制条件

B.网络计划中后续工作的限制条件

C.该工作是否为关键工作

D.后续工作间的逻辑关系

E.该工作的实际进度拖延的时间是否超过自由时差


参考答案:AB


解析:选项A、B正确,当某项工作实际进度拖延的时间超过其总时差而需要对进度计划进行调整时,除需考虑总工期的限制条件外,还应考虑网络计划中后续工作的限制条件。


第228题 在对实施的进度计划分析的基础上,进度计划的调整方法有( )。


A.改变某些工作间的逻辑关系

B.缩短某些工作的持续时间

C.分析偏差对后续工作及总工期的影响

D.确定工程进展速度曲线

E.编制进度计划书


参考答案:AB


解析:选项A、B正确,进度计划的调整方法包括:(1)改变某些工作间的逻辑关系。(2)缩短某些工作的持续时间。


第229题 工程网络计划执行过程中,因工作实际进度拖后而需要调整工程进度计划时,可采用的调整方法有( )。


A.调整某工作的工艺关系

B.将某些顺序作业的工作改为平行作业

C.将某些顺序作业的工作改为搭接作业

D.将某些平行作业的工作改为搭接作业

E.将某些平行作业的工作改为分段组织流水作业


参考答案:BC


解析:选项B、C正确,当工程项目实施中产生的进度偏差影响到总工期,且有关工作的逻辑关系允许改变时,可以改变关键线路和超过计划工期的非关键线路上的有关工作之间的逻辑关系,达到缩短工期的目的。例如,将顺序进行的工作改为平行作业、搭接作业以及分段组织流水作业等,都可以有效地缩短工期。


第230题 在工程建设设计进度控制计划体系中,需要考虑设计分析评审的工作时间安排的进度计划是( )。


A.各专业详细的出图计划

B.施工图设计工作进度计划

C.初步设计工作进度计划

D.设计作业进度计划


参考答案:C


解析:选项C正确,为了确保工程建设进度总目标的实现,并保证工程设计质量,应根据建设工程的具体情况,确定出合理的初步设计和技术设计周期。该时间目标中,除了要考虑设计工作本身及进行设计分析和评审所花的时间外,还应考虑设计文件的报批时间。


第231题 在设计进度控制中,( )要对设计单位填写的设计图纸进度表进行核查分析,并提出自己的见解。


A.建设单位代表

B.监理工程师

C.施工单位技术负责人

D.施工单位项目负责任人


参考答案:B


解析:选项B正确,在设计进度控制中,监理工程师要对设计单位填写的设计图纸进度表进行核查分析,并提出自己的见解。


第232题 工程设计的阶段中,直接影响建设工程的施工进度,进而影响建设工程进度总目标的实现是( )。


A.初步设计

B.施工图设计

C.技术设计

D.设计进度控制目标


参考答案:B


解析:选项B正确,施工图设计是工程设计的最后一个阶段,其工作进度将直接影响建设工程的施工进度,进而影响建设工程进度总目标的实现。


第233题 监理单位监控设计进度的工作是( )。


A.建立健全设计技术经济定额

B.编制设计总进度计划

C.核查分析设计图纸进度

D.组织设计各专业之间的协调配合


参考答案:C


解析:选项C正确,在设计进度控制中,监理工程师要对设计单位填写的设计图纸进度表进行核查分析,并提出自己的见解。从而将各设计阶段的每一张图纸(包括其相应的设计文件)的进度都纳入监控之中。


第234题 关于监理单位设计进度监控内容的说法,正确的是( )。


A.编制切实可靠的设计总进度计划

B.落实设计工作技术经济责任制

C.按照设计技术经济定额进行考核

D.审查设计进度计划的合理性和可行性


参考答案:D


解析:选项D正确,对于设计进度的监控应实施动态控制。在设计工作开始之前,首先应由监理工程师审查设计单位所编制的进度计划的合理性和可行性。在进度计划实施过程中,监理工程师应定期检查设计工作的实际完成情况,并与计划进度进行比较分析。一旦发现偏差,就应在分析原因的基础上提出纠偏措施,以加快设计工作进度。必要时,应对原进度计划进行调整或修订。


第235题 监理单位受业主委托实施设计进度监控的工作内容是(  )。


A.建立健全设计技术经济定额

B.编制切实可行的设计进度计划

C.推行限期设计管理模式

D.落实专门负责设计进度控制的人员


参考答案:D


解析:选项D正确,监理单位受业主的委托进行工程设计监理时,应落实项目监理班子中专门负责设计进度控制的人员,按合同要求对设计工作进度进行严格监控。在设计工作开始之前,首先应由监理工程师审查设计单位所编制的进度计划的合理性和可行性。在进度计划实施过程中,监理工程师应定期检查设计工作的实际完成情况,并与计划进度进行比较分析。


第236题 监理工程师在设计阶段进度控制的工作内容是( )。


A.确定规划设计条件

B.编制设计总进度计划

C.审查设计单位提交的进度计划

D.填写设计进度表


参考答案:C


解析:由建设单位持建设项目的批准文件和确定的建设用地通知书,向城市规划管理部门申请确定拟建项目的规划设计条件。故选项A错误。对于设计进度应实施动态控制。在设计工作开始之前,首先应由监理程师审查设计单位所编制的进度计划的合理性和可行性。故选项B错误、选项C正确。在设计进度控制中,监理工程师要对设计单位填写的设计图纸进度表进行核查分析,并提出自己的见解。从而将各设计阶段的每一张图纸(包括其相应的设计文件)的进度都纳入监控之中。故选项D错误。


第237题 建筑工程管理(CM)方法的特点是,在建设项目初步设计文件被批准后,将施工图设计、施工招标及施工进行分阶段组织实施,并在全部工程竣工前,将已完部分工程分期分批交付使用。这样有利于( )。


A.组织多个设计单位完成施工图设计

B.组织多个施工单位完成施工任务

C.缩短建设工期,尽早获得收益

D.建设项目设计、施工招标及施工的管理


参考答案:C


解析:选项C正确,建筑工程管理方法是近年来在国外推行的一种系统工程管理方法,其特点是将工程设计分阶段进行,每阶段设计好之后就进行招标施工,并在全部工程竣工前,可将已完部分工程交付使用。这样,不仅可以缩短工程项目的建设工期,还可以使部分工程分批投产,以提前获得收益。


第238题 建筑工程管理(CM)方法是指工程实施采用( )的生产组织方式。


A.故障作业

B.关键路径

C.精益作业

D.快速路径


参考答案:D


解析:选项D正确CM的基本指导思想是缩短工程项目的建设周期,它采用快速路径的生产组织方式,特别适用于那些实施周期长、工期要求紧迫的大型复杂建设工程。


第239题 影响建设工程计划进度的因素有( )。


A.建设项目工作编码体系不全

B.工程进度计划系统结构不合理

C.工程建设意图和要求改变

D.设计各专业之间协调配合不畅

E.材料代用、设备选用失误


参考答案:CDE


解析:选项C、D、E正确,影响设计进度的因素包括:(1)建设意图及要求改变的影响;(2)设计审批时间的影响;(3)设计各专业之间协调配合的影响;(4)工程变更的影响;(5)材料代用、设备选用失误的影响。


第240题 建设工程设计工作属于多专业协作配合的智力劳动,在工程设计过程中,影响其进度的因素包括( )。


A.设计审批时间的影响

B.工程变更的影响

C.建设意图及要求改变的影响

D.施工图设计变更的影响

E.材料代用、设备选用失误的影响


参考答案:ABCE


解析:选项A、B、C、E正确,影响设计进度的因素包括:(1)建设意图及要求改变的影响;(2)设计审批时间的影响;(3)设计各专业之间协调配合的影响;(4)工程变更的影响;(5)材料代用、设备选用失误的影响。
