“微信扫一扫”进入考试题库练习及模拟考试

2025年监理工程师【进度控制】章节练习精炼题库(321题)


第261题 某分项工程实物工程量为4800m3,该分项工程机械施工产量定额为20m3/台班,计划每天安排2班,每班3台机械施工,则其持续时间应为( )d。


A.240

B.120

C.80

D.40


参考答案:D


解析:持续时间的计算如:D=P/(R×B)=4800/(20×2×3)=40d。


第262题 确定施工顺序是为了按照施工的技术规律和合理的组织关系,解决各工作项目之间在时间上的先后和搭接问题,施工顺序受( )和施工组织的制约。


A.施工工艺

B.施工技术

C.施工方案

D.施工环境


参考答案:A


解析:选项A正确,确定施工顺序是为了按照施工的技术规律和合理的组织关系,解决各工作项目之间在时间上的先后和搭接问题,以达到保证质量、安全施工、充分利用空间、争取时间、实现合理安排工期的目的。一般说来,施工顺序受施工工艺和施工组织两方面的制约。


第263题 编制单位工程施工进度计划的工作包括:①计算劳动量和机械台班数;②计算工程量;③划分工作项目;④确定施工顺序;⑤确定工作项目的持续时间。上述工作的正确顺序是( )。


A.②①③④⑤

B.③④②①⑤

C.③⑤④②①

D.②③④⑤①


参考答案:B


解析:

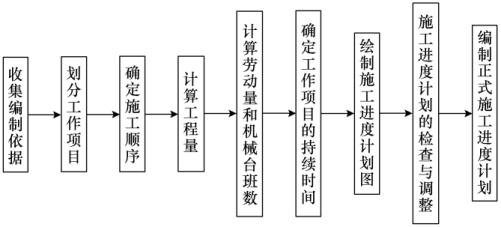

选项B正确,编制单位工程施工进度计划的程序如下图所示。


第264题 编制单位工程施工进度计划时,关于最小工作面和最小劳动组合对每班安排人数限制的说法,正确
的是( )。


A.最小工作面和最小劳动组合分别限定了每班安排人数的上限和下限

B.最小工作面和最小劳动组合分别限定了每班安排人数的下限和上限

C.最小工作面和最小劳动组合均限定了每班安排人数的上限

D.最小工作面和最小劳动组合均限定了每班安排人数的下限


参考答案:A


解析:选项A正确,最小工作面限定了每班安排人数的上限,而最小劳动组合限定了每班安排人数的下限。


第265题 当建设工程实际进度拖后而需要调整施工进度计划时,可采取的经济措施是( )。


A.改善外部配合条件

B.提高奖金数额

C.减少施工过程的数量

D.实施强有力的调度


参考答案:B


解析:缩短某些工作的持续时间采取的经济措施包括:(1)实行包干奖励;(2)提高奖金数额;(3)对所采取的技术措施给予相应的经济补偿。选项A、D属于其他配套措施。选项C属于技术措施。


第266题 调整建设工程进度计划时,可以通过( )改变某些工作之间的逻辑关系。


A.组织平行作业

B.增加资源投入

C.提高劳动效率

D.设置限制时间


参考答案:A


解析:选项A正确,改变某些工作间的逻辑关系,这种方法的特点是不改变工作的持续时间,而只改变工作的开始时间和完成时间。容易采用平行作业的方法来调整施工进度计划。


第267题 通过缩短某些工作的持续时间调整施工进度计划时,正确的做法是( )。


A.不改变工作之间的先后顺序关系

B.缩短非关键线路上工作的持续时间

C.压缩费用增加量最大的关键工作

D.不改变原有计划的关键线路


参考答案:A


解析:选项A正确,调整施工进度计划的特点是不改变工作之间的先后顺序关系,通过缩短网络计划中关键线路上工作的持续时间来缩短工期。这时,通常需要采取一定的措施来达到目的。


第268题 在调整施工进度计划时,应利用费用优化的原理选择( )的关键工作作为压缩对象。


A.直接费用率最低

B.间接费用率最低

C.组合费用率最高

D.费用增加量最小


参考答案:D


解析:选项D正确,在调整施工进度计划时,应利用费用优化的原理选择费用增加量最小的关键工作作为压缩对象。


第269题 对于大型建设工程,由于其单位工程较多且相互间的制约比较小,可调整的幅度比较大,所以容易采用( )的方法来调整施工进度计划。


A.搭接作业

B.平行作业

C.混合作业

D.错接作业


参考答案:B


解析:选项B正确,改变某些工作间的逻辑关系是不改变工作的持续时间,而只改变工作的开始时间和完成时间。对于大型建设工程,由于其单位工程较多且相互间的制约比较小,可调整的幅度比较大,所以容易采用平行作业的方法来调整施工进度计划。


第270题 为了达到调整施工进度计划的目的,可采用的施工技术措施是( )。


A.采用更先进的施工机械

B.增加工作面

C.实施强有力的调度

D.增加施工队伍


参考答案:A


解析:选项A正确,技术措施有:(1)改进施工工艺和施工技术,缩短工艺技术间歇时间;(2)采用更先进的施工方法,以减少施工过程的数量(如将现浇框架方案改为预制装配方案);(3)采用更先进的施工机械。


第271题 工程网络计划实施中,因实际进度拖后而需要通过压缩某些工作的持续时间来调整计划时,应选择( )的工作压缩其持续时间。


A.持续时间最长

B.自由时差最小

C.总时差最小

D.时间间隔最大


参考答案:C


解析:选项C正确,如果项目总工期不允许拖延,工程项目必须按照原计划工期完成,则只能采取缩短关键线路上后续工作持续时间的方法来达到调整计划的目的。这种方法实质上就是工期优化的方法。


第272题 当工程延期事件发生后,施工承包单位在合同约定的有效期内通知监理人的书面文件称为( )。


A.工程延期调查报告

B.工程延期审核报告

C.工程延期意向通知

D.工程延期临时决定


参考答案:C


解析:选项C正确,当工程延期事件发生后,承包单位应在合同规定的有效期内以说面形式通知监理工程师,即工程延期意向通知。


第273题 关于工程延期审批原则的说法,正确的是( )。


A.导致工期拖延确实属于承包单位的原因

B.工程延期事件必须位于施工进度计划的关键线路上

C.承包单位应在合同规定的有效期内以书面形式提出意向通知

D.批准的工程延期必须符合实际情况


参考答案:D


解析:选项D正确,监理工程师在审批工程延期时应遵循下列原则:(1)监理工程师批准的工程延期必须符合合同条件;(2)发生延期事件的工程部位,无论其是否处在施工进度计划的关键线路上,只有当所延长的时间超过其相应的总时差而影响到工期时,才能批准工程延期;(3)批准的工程延期必须符合实际情况。


第274题 如果承包单位未能按合同规定的工期和条件完成整个工程,则工程延误的处理手段为( )。


A.监理工程师拒绝签署付款凭证

B.应付误期损失的赔偿费

C.取消承包资格

D.被驱逐出施工现场并赔偿损失


参考答案:B


解析:选项B正确,如果承包单位未能按合同规定的工期和条件完成整个工程,则应向业主支付投标书附件中规定的金额,作为该项违约的损失赔偿费。


第275题 发生延期事件的工程部位,无论其是否处在施工进度计划的关键线路上,只有当所延长的时间超过其相应的( )而影响工期时,才能批准工程延期。


A.总工期

B.自由时差

C.总时差

D.合同工期


参考答案:C


解析:选项C正确,延期事件的工程部位,无论其是否处在施工进度计划的关键线路上,只有当所延长的时间超过其相应的总时差而影响到工期时,才能批准工程延期。


第276题 当工程延期事件具有持续性时,根据工程延期的审批程序,监理工程师应在调查核实阶段性报告的基础上完成的工作是( )。


A.尽快做出延长工期的临时决定

B.及时向政府有关部门报告

C.要求承包单位提出工程延期意向申请

D.重新审核施工合同条件


参考答案:A


解析:选项A正确,监理工程师应在调查核实阶段性报告的基础上,尽快作出延长工期的临时决定。


第277题 监理工程师审批工程延期的根本原则是( )。


A.影响工期

B.实际情况

C.施工进度

D.合同条件


参考答案:D


解析:选项D正确,监理工程师在审批工程延期时应遵循下列原则:合同条件;影响工期;实际情况。合同条件是监理工程师审批工程延期的一条根本原则。


第278题 承包单位接到监理工程师的开工通知后,无正当理由推迟开工时间的有可能受到( )的处罚。


A.拒绝签署付款凭证

B.误期损失赔偿

C.取消承包资格

D.书面警告


参考答案:C


解析:选项C正确,承包单位接到监理工程师的开工通知后,无正当理由推迟开工时间,或在施工过程中无任何理由要求延长工期,施工进度缓慢,又无视监理工程师的书面警告等,都有可能受到取消承包资格的处罚。


第279题 项目监理机构对施工单位延误工期可采用的处理方式是( )。


A.及时下达工程开工令

B.妥善处理工期索赔事件

C.拒绝签署付款凭证

D.及时审批施工进度计划


参考答案:C


解析:选项C正确,当承包单位的施工进度拖后且又不采取积极措施时,监理工程师可以采取拒绝签署付款凭证的手段制约承包单位。


第280题 由于承包单位自身的原因造成工期拖延,而承包单位又未按照监理工程师的指令改变延期状态时,通常采用的处理手段中不包括( )。


A.拒绝签署付款凭证

B.误期损失赔偿

C.取消承包资格

D.驱逐出施工现场


参考答案:D


解析:选项D正确,工程延误的处理手段包括:拒绝签署付款凭证;误期损失赔偿;取消承包资格。


进入题库练习及模拟考试
