“微信扫一扫”进入考试题库练习及模拟考试
第181题 对工程网络计划进行“工期固定,资源均衡”优化时,可采用的方法有( )。
A.方差值最小法
B.极差值最小法
C.削高峰法
D.逻辑关系法
E.挣值分析法
参考答案:ABC
解析:选项A、B、C正确,工期固定,资源均衡”的优化方法有多种,如方差值最小法、极差值最小法、削高峰法等。
第182题 网络计划的优化目标应按计划任务的需要和条件选定,具体目标包括( )。
A.工期目标
B.特定目标
C.费用目标
D.资源目标
E.效益目标
参考答案:ACD
解析:选项A、C、D正确,网络计划的优化目标应按计划任务的需要和条件选定,包括工期目标、费用目标和资源目标。
第183题 工程网络计划优化的目的有( )。
A.使计算工期满足要求工期
B.按要求工期寻求资源需用量最小的计划安排
C.工期不变条件下资源强度最小
D.寻求工程总成本最低时的工期安排
E.工期不变条件下资源需用量尽可能均衡
参考答案:ADE
解析:工期优化,是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间以满足要求工期目标的过程。故选项A正确。费用优化又称工期成本优化,是指寻求工程总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程。故选项D、E正确。网络计划的资源优化分为两种,即“资源有限,工期最短”的优化和“工期固定,资源均衡”的优化。前者是通过调整计划安排,在满足资源限制条件下,使工期延长最少的过程;而后者是通过调整计划安排,在工期保持不变的条件下,使资源需用量尽可能均衡的过程。
第184题 关于建设工程多级网络计划系统的说法,正确的有( )。
A.计划系统由不同层次网络计划组成
B.处于同一层级的网络计划相互关联和搭接
C.能够使用一个网络图来表达工程的所有工作内容
D.进度计划通常采用自顶向下,分级编制的方法
E.能够保证建设工程所需资源的连续性
参考答案:ADE
解析:选项A、D、E正确,多级网络计划系统是指由处于不同层级且相互有关联的若干网络计划所组成的系统。在该系统中,处于不同层级的网络计划既可以进行分解,成为若干独立的网络计划;也可以进行综合,形成一个多级网络计划系统。多级网络计划系统的编制必须采用自顶向下、分级编制的方法。编制多级网络计划系统,要保证实施建设工程所需资源的连续性和资源需用量的均衡性。
第185题 编制多级网络计划系统应遵循的原则有( )。
A.独立分解原则
B.整体优化原则
C.连续均衡原则
D.简明适用原则
E.分级隔离原则
参考答案:BCD
解析:选项B、C、D正确,编制原则:整体优化原则;连续均衡原则;简明适用原则。
第186题 在建设工程进度计划的实施过程中,监理工程师控制进度的关键步骤是( )。
A.加工处理收集到的实际进度数据
B.调查分析进度偏差产生的原因
C.实际进度与计划进度的对比分析
D.跟踪检查进度计划的执行情况
参考答案:D
解析:选项D正确,对进度计划的执行情况进行跟踪检查是计划执行信息的主要来源,是进度分析和调整的依据,也是进度控制的关键步骤。跟踪检查的主要工作是定期收集反映工程实际进度的有关数据,收集的数据应当全面、真实、可靠,不完整或不正确的进度数据将导致判断不准确或决策失误。
第187题 在进度监测的系统过程中,作为计划执行信息的主要来源和进度分析、调整的依据是( )。
A.进度计划执行中的跟踪检查
B.实际进度与计划进度的对比分析
C.实际进度数据的加工处理
D.采取措施调整进度计划
参考答案:A
解析:选项A正确,对进度计划的执行情况进行跟踪检查是计划执行信息的主要来源,是进度分析和调整的依据,也是进度控制的关键步骤。
第188题 当出现的进度偏差影响到后续工作或总工期而需要采取进度调整措施时,应当首先( )。
A.确定需要采取的调整措施
B.确定后续工作和总工期的限制条件
C.确定进度偏差的原因
D.确定可调整进度的范围
参考答案:D
解析:选项D正确,当出现的进度偏差影响到后续工作或总工期而需要采取进度调整措施时,应当首先确定可调整进度的范围,主要指关键节点、后续工作的限制条件以及总工期允许变化的范围。
第189题 通过实际进度与计划进度的比较,发现进度偏差时,为了采取有效措施调整进度计划,首先应( )。
A.确定后续工作和总工期的限制条件
B.分析产生进度偏差的原因
C.分析进度偏差对后续工作的影响
D.分析进度偏差对总工期的影响
参考答案:B
解析:选项B正确,进度调整的系统过程:(1)分析进度偏差产生的原因;(2)分析进度偏差对后续工作和总工期的影响;(3)确定后续工作和总工期的限制条件;(4)采取措施调整进度计划;(5)实施调整后的进度计划。
第190题 下列工作中,属于建设工程进度监测系统过程中工作内容的是( )。
A.分析进度偏差产生的原因
B.分析进度偏差对工期的影响
C.确定工期的限制条件
D.比较实际进度与计划进度
参考答案:D
解析:选项D正确,进度监测的系统过程包括:进度计划执行中的跟踪检查;(2)实际进度数据的加工处理;(3)实际进度与计划进度的对比分析。选项ABC属于进度调整的系统过程内容。
第191题 下列工作中,属于建设工程进度调整系统过程中工作内容的是( )。
A.分析实际进度偏差对总工期的影响
B.整理实际进度数据
C.实际进度与计划进度的对比分析
D.采集实际进度数据
参考答案:A
解析:选项A正确,进度调整的系统过程:(1)分析进度偏差产生的原因;(2)分析进度偏差对后续工作和总工期的影响;(3)确定后续工作和总工期的限制条件;(4)采取措施调整进度计划;(5)实施调整后的进度计划。
第192题 在进度监测的系统过程中,监理工程师可以了解工程实际进度状况,同时也可以协调有关方面的进度关系的过程是( )。
A.定期收集进度报表资料
B.现场实地检查工程进展情况
C.定期召开现场会议
D.实际进度数据的加工处理
参考答案:C
解析:选项C正确,为了全面、准确地掌握进度计划的执行情况,监理工程师应认真做好以下三方面的工作:(1)定期收集进度报表资料;(2)现场实地检查工程进展情况;(3)定期召开现场会议。定期召开现场会议,监理工程师通过与进度计划执行单位的有关人员面对面的交谈,既可以了解工程实际进度状况,同时也可以协调有关方面的进度关系。
第193题 建设工程进度调整系统过程中,发现实际进度出现偏差时,分析该偏差对后续工作及总工期的影响后,在采取措施调整进度计划前需要进行的工作是( )。
A.确定工期和后续工作的限制条件
B.分析实际进度偏差产生的原因
C.确定后续工作的总时差
D.提出调整进度计划拟采取的措施
参考答案:A
解析:选项A正确,进度调整的系统过程:(1)分析进度偏差产生的原因;(2)分析进度偏差对后续工作和总工期的影响;(3)确定后续工作和总工期的限制条件;(4)采取措施调整进度计划;(5)实施调整后的进度计划。
第194题 进度调整的系统过程中,当查明进度偏差产生的原因之后,要( )。
A.确定后续工作的限制条件
B.确定总工期制条件
C.分析进度偏差对后续工作和总工期的影响程度
D.确定可调整进度的范围
参考答案:C
解析:选项C正确,当查明进度偏差产生的原因之后,要分析进度偏差对后续工作和总工期的影响程度,以确定是否应采取措施调整进度计划。
第195题 当工作在不同单位时间里的进展速度不相等时,累计完成的任务量与时间的关系就不可能是线性关系,此时应采用( )进行工作实际进度与计划进度的比较。
A.非匀速进展横道图比较法
B.匀速进展横道图比较法
C.S曲线比较法
D.前锋线比较法
参考答案:A
解析:选项A正确,当工作在不同单位时间里的进展速度不相等时,累计完成的任务量与时间的关系就不可能是线性关系。此时,应采用非匀速进展横道图比较法进行工作实际进度与计划进度的比较。
第196题 既适用于工作实际进度与计划进度之间的局部比较,又可用来分析和预测工程项目整体进度状况的比较方法是( )。
A.横道图比较法
B.列表比较法
C.S曲线比较法
D.前锋线比较法
参考答案:D
解析:选项D正确,前锋线比较法既适用于工作实际进度与计划进度之间的局部比较,又可用来分析和预测工程项目整体进度状况。
第197题
某项工作的计划进度与实际进度横道图如下图所示,图中表明的正确信息是( )。
A.第 1 周连续施工,实际进度拖后
B.第 3 周施工有中断,实际进度拖后
C.前 6 周连续施工,实际进度正常
D.至检查日期,实际进度超前
参考答案:D
解析:选项A 错误,第 1 周内实际完成工作量 12%,计划完成工作量 10%,超前 2%的任务量。
选项B 错误,第 3 周前半周中断。第 3 周内实际完成工作量 28%-20%=8%,计划完成工作量 30%-25%=5%,超前3%的任务量。
选项C 错误,前 6 周内,第 3 周前半周中断,第 4 周后半周中断。
选项D 正确,至检查日期,实际完成工作量 85%,计划完成工作量 80%,超前 5%的任务量。
第198题

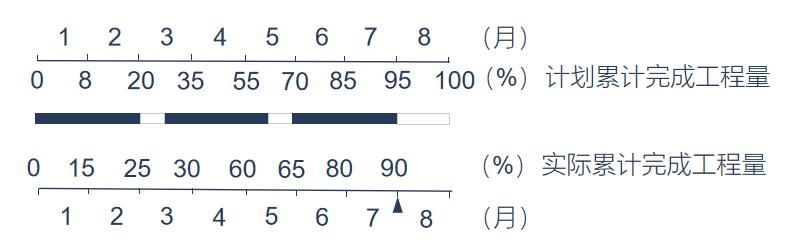

某工程横道计划如下图所示,图中表明的正确信息是()。
A.第2个月连续施工,进度超前
B.第3个月连续施工,进度拖后
C.第5个月中断施工,进度超前
D.前2个月连续施工,进度超前
参考答案:D
解析:选项A错误,第2个月连续施工,进度拖后。计划进度:20%-8%=12%;实际进度:25%-15%=10%。选项B错误,第3个月中断施工,进度拖后。计划进度:35%-20%=15%;实际进度:30%-25%=5%。选项C错误,第5个月中断施工,进度拖后。计划进度:70%-55%=15%;实际进度:65%-60%=5%。选项D正确,前2个月连续施工,进度超前。计划进度20%,实际进度25%。
第199题 采用列表比较法进行实际进度与计划进度的比较,下列说法正确的是( )。
A.如果工作尚有总时差大于原有总时差,说明该工作实际进度拖后
B.如果工作尚有总时差小于原有总时差,说明该工作实际进度超前
C.如果工作尚有总时差小于原有总时差,且为负值,则实际进度影响总工期
D.如果工作尚有总时差与原有时差相等,则说明实际进度超前
参考答案:C
解析:选项C正确,进行实际进度与计划进度的比较:(1)如果工作尚有总时差与原有总时差相等,说明该工作实际进度与计划进度一致;(2)如果工作尚有总时差大于原有总时差,说明该工作实际进度超前,超前的时间为二者之差;(3)如果工作尚有总时差小于原有总时差,且仍为非负值,说明该工作实际进度拖后,拖后的时间为二者之差,但不影响总工期;(4)如果工作尚有总时差小于原有总时差,且为负值,说明该工作实际进度拖后,拖后的时间为二者之差,此时工作实际进度偏差将影响总工期。
第200题 当采用前锋线比较法比较实际进度与计划进度时,如果实际进展点落在检查日期的左侧,则表示该工作( )。
A.实际进度拖后
B.实际进度超前
C.实际进度与计划进度一致
D.超额完成任务量
参考答案:A
解析:选项A正确,工作实际进展位置点落在检查日期的左侧,表明该工作实际进度拖后,拖后的时间为二者之差;工作实际进展位置点与检查日期重合,表明该工作实际进度与计划进度一致;工作实际进展位置点落在检查日期的右侧,表明该工作实际进度超前,超前的时间为二者之差。
