“微信扫一扫”进入考试题库练习及模拟考试

2025年监理工程师【进度控制】章节练习精炼题库(321题)


第121题 在双代号网络计划中,工作的最早开始时间应为其所有紧前工作( )。


A.最早完成时间的最大值

B.最早完成时间的最小值

C.最迟完成时间的最大值

D.最迟完成时间的最小值


参考答案:A


解析:选项A正确,以网络计划起点节点为开始节点的工作,当未规定其最早开始时间时,其最早开始时间为零。其他工作的最早开始时间应等于其紧前工作最早完成时间的最大值。


第122题 在某工程网络计划中,工作M的最早开始时间和最迟开始时间分别为第15天和第18天,其持续时间为7d。工作M有2项紧后工作,它们的最早开始时间分别为第24天和第26天,则工作M的总时差和自由时差( )。


A.分别为4d和3d

B.均为3d

C.分别为3d和2d

D.均为2d


参考答案:C


解析:选项C正确,工作M的最早完成时间为22d,最迟完成时间为第25天,工作M的总时差=25-22=3d,工作M的自由时差=min{(24-15-7),(26-15-7)}=2d。


第123题 工作A有四项紧后工作B、C、D、E,其持续时间分别为:B=3、C=4、D=8、E=8、LFB=10、LFC=12、LFD=13、LFE=15,则LFA为( )。


A.4

B.8

C.7

D.5


参考答案:D


解析:选项D正确,工作A的LF=min{(10-3),(12-4),(13-8),(15-8)}=5。

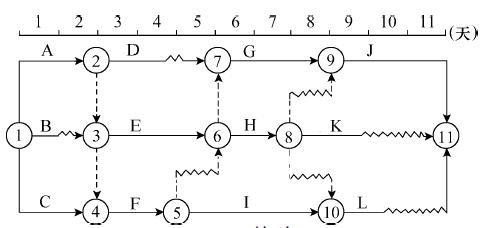

第124题 某工程双代号网络计划如下图所示(时间单位为周),图中工作F的最早完成时间和最迟完成时间分别是第( )周。


A.10和11

B.9和11

C.10和13

D.9和13


参考答案:A


解析:选项A正确,工作的最早完成时间等于本工作的最早开始时间与持续时间之和。以网络计划起点节点为开始节点的工作,当未规定其最早开始时间时,其最早开始时间为零;其他工作的最早开始时间应等于其紧前工作最早完成时间的最大值。本题中,工作F的最早开始时间=max{(3+2),(3+2),6}=6,则其最早完成时间=6+4=10,即第10周。以网络计划终点节点为完成节点的工作,其最迟完成时间等于网络计划的计划工期;其他工作的最迟完成时间应等于其紧后工作最迟开始时间的最小值。工作的最迟完成时间和最迟开始时间应从网络计划的终点节点开始,逆着箭线方向依次进行。本题中关键线路为C→G→I,工期为6+5+4=15,工作I的最迟开始时间=15-4=11,工作F的最迟完成时间即为第11周。

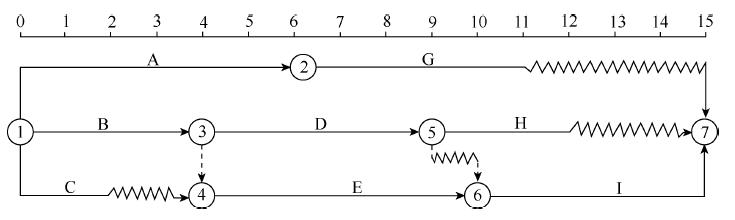

第126题 下图所示双代号网络计划的关键路线为( )。


A.①—⑧

B.①—②—⑥—⑧

C.①—③—⑦—⑧

D.①—④—⑤—⑦—⑧


参考答案:D


解析:选项D正确,线路上所有工作的持续时间总和称为该线路的总持续时间。总持续时间最长的线路称为关键线路,本题中通路上工作持续时间最长的是①→④→⑤→⑦→⑧。


第127题 当网络计划的计划工期等于计算工期时,( )的工作就是关键工作。


A.总时差为零

B.自由时差为零

C.工序时差为零

D.持续时间为零


参考答案:A


解析:选项A正确,在网络计划中,总时差最小的工作为关键工作。特别地,当网络计划的计划工期等于计算工期时,总时差为零的工作就是关键工作。


第128题 在双代号网络计划中,当计划工期等于计算工期时,关于关键节点特性的说法错误的是( )。


A.开始节点和完成节点均为关键节点的工作,一定是关键工作

B.以关键节点为完成节点的工作,其总时差和自由时差必然相等

C.当两个关键节点间有多项工作,且工作间的非关键节点无其他内向箭线和外向箭线时,则两个关键节点间各项工作的总时差均相等

D.当两个关键节点间有多项工作,且工作间的非关键节点有外向箭线而无其他内向箭线时,则两个关键节点间各项工作的总时差不一定相等


参考答案:A


解析:选项A正确,关键节点的特性:(1)开始节点和完成节点均为关键节点的工作,不一定是关键工作;故选项A错误。(2)以关键节点为完成节点的工作,其总时差和自由时差必然相等;(3)当两个关键节点间有多项工作,且工作间的非关键节点无其他内向箭线和外向箭线时,则两个关键节点间各项工作的总时差均相等;(4)当两个关键节点间有多项工作,且工作间的非关键节点有外向箭线而无其他内向箭线时,则两个关键节点间各项工作的总时差不一定相等。

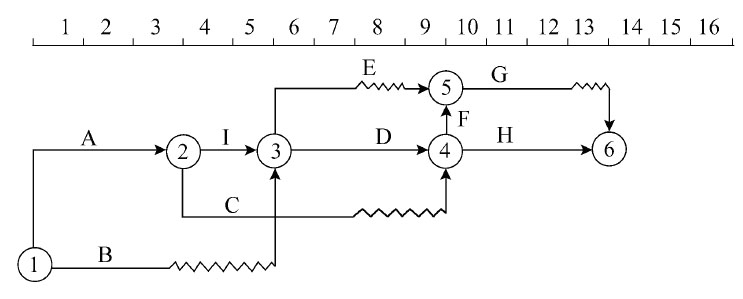

第129题 工作D有三项紧前工作A、B、C,其持续时间分别为:A=3、B=7、C=5,其最早开始时间分别为:A=4、B=5、C=6,则工作C的自由时差为( )。


A.0

B.5

C.1

D.3


参考答案:C


解析:选项C正确,对于有紧后工作的工作,其自由时差等于本工作之紧后工作最早开始时间减本工作最早完成时间所得之差的最小值,工作D的最早开始时间=5+7=12,工作C的自由时差=12-(6+5)=1。


第130题 工作i的最早开始时间是第2天,持续时间是1d。其紧后工作j的最迟开始时间是第7天,总时差是3d。则工作i、j的间隔时间是( )d。


A.1

B.2

C.4

D.5


参考答案:A


解析:选项A正确,工作j最迟开始时间为第7天,总时差为3d,则工作j最早开始时间=7-3=4,工作i、j的时间间隔=4-(2+1)=1d。

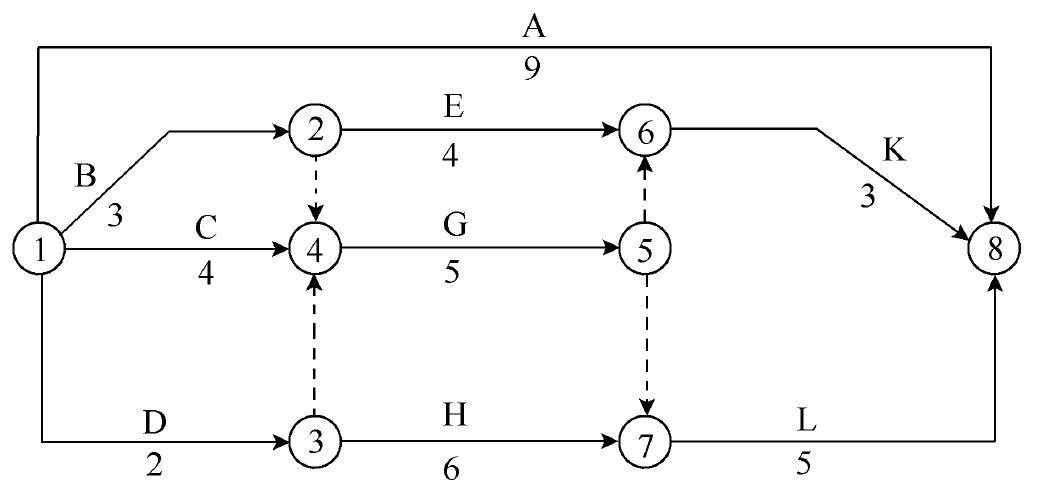

第131题 某工程单代号网络计划如下图所示,其关键线路有( )条。


A.1

B.2

C.3

D.4


参考答案:A


解析:选项A正确,从网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。本题中的关键线路为A→C→H→K。

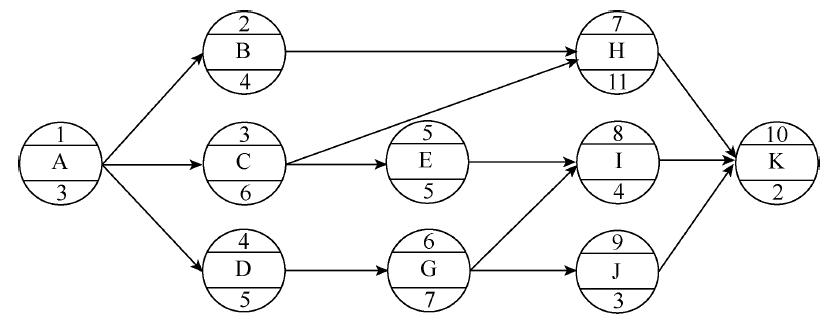

第132题 某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差( )周。


A.均为1

B.分别为4和1

C.分别为2和1

D.均为4


参考答案:C


解析:

工作B的总时差=2周;工作B的自由时差就是该工作箭线中波形线的水平投影长度,即1周。


第133题 在下图所示双代号时标网络计划中,如果A、H、K三项工作共用一台施工机械而必须顺序施工,则在不影响总工期的前提下,该施工机械在现场的最小闲置时间是( )周。


A.2

B.3

C.4

D.5


参考答案:C


解析:选项C正确,工作A的总时差为1周,机械在现场的最小闲置时间=14-(4+2+3)-1 =4周。

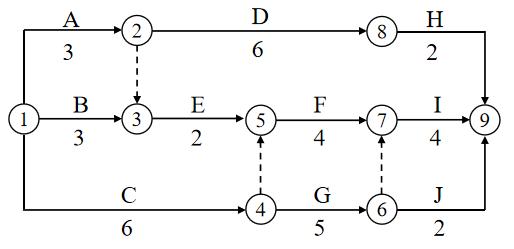

第134题 某工程双代号时标网络计划如下图所示,其中工作A的总时差为( )周。


A.1

B.2

C.3

D.4


参考答案:A


解析:选项A正确,工作A的总时差=[12-(2+3+6)]=1周。

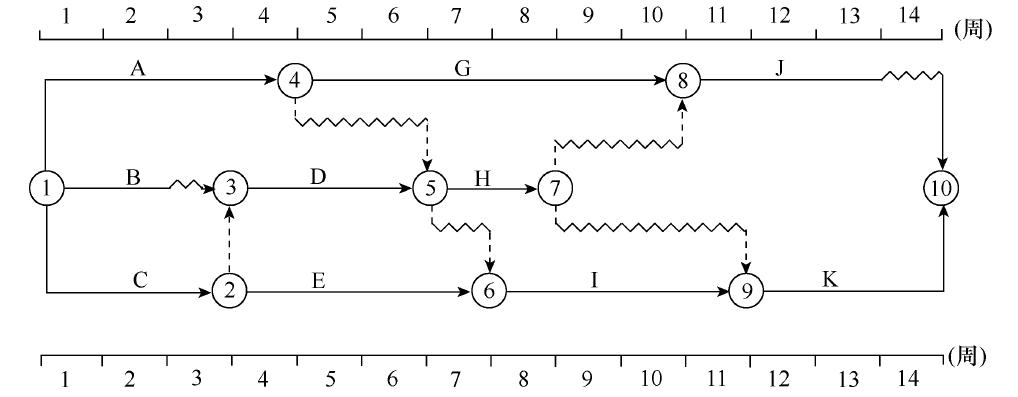

第135题 某工程时标网络图如下图所示,下列选项正确的是( )。


A.工作C的TF为1

B.工作I的EF为3

C.工作D的TF为3

D.工作G的TF为1


参考答案:D


解析:

选项D正确,工作C的TF=0+2=2,工作I的EF=3+2=5,工作D的TF=0,工作G的TF=13-(3+2+4+3)=1。


第136题 双代号时标网络计划中,波形线表示工作的( )。


A.总时差

B.自由时差

C.相干时差

D.工作时间


参考答案:B


解析:选项B正确,在时标网络计划中,以实箭线表示工作,实箭线的水平投影长度表示该工作的持续时间;以虚箭线表示虚工作;波形线表示工作的自由时差。


第137题 某工程双代号时标网络计划如下图所示,其关键线路为( )。


A.①—②—⑦

B.①—④—⑥—⑦

C.①—③—⑤—⑦

D.①—③—④—⑥—⑦


参考答案:D


解析:选项D正确,时标网络计划中的关键线路可从网络计划的终点节点开始,逆着箭线方向进行判定。凡自始至终不出现波形线路即为关键线路。本题中的关键线路为①→③→④→⑥→⑦。


第138题 某分部工程双代号网络图计划如下图所示,其中工作F的总时差和自由时差( )d。


A.均为0

B.均为1

C.分别为2和0

D.分别为1和0


参考答案:D


解析:选项D正确,工作F的总时差=11-(2+2+3+3 )=1d;自由时差就是该工作箭线中波形线的水平投影长度,即为0。


第139题 在时标网络计划中关键线路的叙述,错误的是( )。


A.凡自始至终不出现的波形线的线路为关键线路

B.关键线路上相邻两项工作之间的时间间隔全部为零

C.在计算工期等于计划工期的前提下,自由时差和总时差全部为零

D.在计算工期等于计划工期的前提下,总时差小于自由时差


参考答案:D


解析:选项D正确,因为不出现波形线,就说明在这条线路上相邻两项工作之间的时间间隔全部为零,也就是在计算工期等于计划工期的前提下,这些工作的总时差和自由时差全部为零;故选项D错误。


第140题 某网络计划中,工作Q有两项紧前工作M、N,M、N工作的持续时间分别为4d和5d,M、N工作的最早开始时间分别是第9天和第11天,则工作Q的最早开始时间为第( )天。


A.9

B.16

C.15

D.13


参考答案:B


解析:选项B正确,最早开始时间等于各紧前工作的最早完成时间EFh-i的最大值。工作M的最早完成时间=4+9=13,工作N的最早完成时间=5+11=16,工作Q的最早开始时间=max{13,16}=16,即,第16天。


进入题库练习及模拟考试
