第21题 【背景材料】某工程,实施过程中发生如下事件:

事件1:为控制工程质量,项目监理机构巡视工作内容有:

(1)施工单位现场管理人员到位情况;

(2)特种作业人员持证上岗情况;

(3)按批准施工组织设计施工情况。

事件2:监理人员巡视时发现以下情况:

(1)施工项目技术负责人兼任安全员;

(2)本工程已完工的地下一层有工人居住;

(3)正在使用的脚手架连墙件被拆除。

事件3:施工过程中,施工单位对现场拟用承重结构的钢筋完成取样后,报项目监理机构确认,监理人员确认后,通知施工单位报送检测机构。

事件4:项目监理机构收到施工单位提交的节能分部验收申请,总监理工程师组织施工单位项目负责人和项目技术负责人进行验收,并核查了以下内容:

(1)所含分项工程质量是否均验收合格;

(2)有关安全、节能、环保和主要使用功能抽样检验结果是否符合规定。

【问题】

1.针对事件1,项目监理机构巡视还应包括哪些内容?

2.针对事件2,指出施工单位的不妥之处,说明理由。

3.指出事件3中的不妥之处,写出正确做法?

4.针对事件4,还应有哪些人员参加验收?项目监理机构还应核查哪些内容?



参考答案:↓


解析:

1.监理机构巡视的内容还包括:

(1)按工程设计文件施工情况。

(2)按工程建设标准施工情况。

(3)按批准的(专项)施工方案施工情况。

(4)使用的工程材料、构配件和设备是否合格情况。

(5)施工质量管理人员到位情况。

2.(1)施工项目技术负责人兼任安全员不妥。

理由:施工单位应当设立安全生产管理机构,配备专职安全生产管理人员。

 (2)本工程已完工的地下一层有工人居住不妥。

理由:施工单位不得在尚未竣工的建筑物内设置员工集体宿舍。

 (3)正在使用的脚手架连墙件被拆除不妥。

理由:连墙件必须随脚手架逐层拆除,严禁将正在使用的脚手架连墙件拆除。

3.事件3中的不妥之处与正确做法:

(1)不妥之处:施工单位对现场拟用承重结构的钢筋自行取样。

正确做法:应该在监理人员现场监督下完成取样过程。

(2)不妥之处:监理人员确认后,通知施工单位报送检测机构。

正确做法:由见证取样的监理人员和施工单位取样人员签字后报送检测机构。

4.节能分部工程验收还应参加的人员:设计单位项目负责人和施工单位技术、质量部门负责人。

项目监理机构还应核查的内容包括:

(1)质量控制资料是否完整;

(2)观感质量是否符合要求。


第22题 【背景材料】某工程,建筑面积12万平方米,计划工期26个月,工程估算价4个亿,建设单位委托工程监理单位进行施工招标和施工监理。实施过程中发生如下事件:

事件1:监理单位起草施工招标文件时,建设单位提出以下要求:

(1)投标单位必须有近5年建设面积10万平方米的同类工程业绩;

(2)投标单位必须在本工程所在地具有同类工程业绩;

(3)施工项目经理必须常驻现场,未经建设单位同意不得更换项目经理;

(4)设置最高投标限价和最低投标限价;

(5)投标单位的投标保证金为1000万元;

(6)联合体中标的,由联合体代表与建设单位签订合同。

事件2:开工前,施工单位向项目监理机构报送了施工组织设计,项目监理机构审查部分内容后认为:

①资金、劳动力、材料、设备等资源供应计划应满足工程施工需要;

②工程质量保证措施符合施工合同要求;

③安全技术措施符合工程建设强制性标准。

事件3:监理员巡视时发现,现浇钢筋混凝土柱拆模后有蜂窝、麻面等质量缺陷,即下单了《监理通知单》,并报告了专业监理工程师,专业监理工程师提出了质量缺陷处理方案,并要求施工单位整改。

事件4:工程完工后,总监理工程师代表组织了工程竣工预验收,预验收合格后,总监理工程师组织编写了《工程质量评估报告》并签字后,即报送建设单位。

【问题】

1.指出事件1中建设单位要求的不妥之处,说明理由。

2.针对事件2依据《建设工程监理规范》,项目监理机构对施工组织设计还应审查哪些内容?

3.针对事件3指出项目监理机构的不妥之处,写出正确做法?

4.指出事件4中不妥之处,写出正确做法。



参考答案:↓


解析:

1.(1)不妥之处:投标单位必须在本工程所在地具有同类工程业绩。

理由:不得以同类工程业绩的地域要求限制潜在投标人。

(2)不妥之处:设置最低投标限价。

理由:相关法律规定,不得规定最低投标限价。

(3)不妥之处:投标单位的投标保证金为1000万元。

理由:投标保证金不得超过招标项目估算价的2%(800万元)。

(4)不妥之处:联合体中标的,由联合体代表与建设单位签订合同。

理由:联合体中标的,联合体各方应共同与建设单位签订合同。

2.还应审查:

1)编审程序应符合相关规定;

2)施工组织设计的基本内容是否完整,应包括编制依据、工程概况、施工部署、施工进度计划、施工准备与资源配置计划、主要施工方法、施工现场平面布置及主要施工管理计划等;

3)工程进度、质量、安全、环境保护、造价等方面应符合施工合同要求;

4)施工总平面布置应科学合理。

3.不妥之处:监理员下达《监理通知单》。

正确做法:报告专业监理工程师,由专业监理工程师下达《监理通知单》。

不妥之处:专业监理工程师提出质量缺陷处理方案。

正确做法:项目监理机构要求施工单位报送质量缺陷处理方案。

4.不妥之处:总监理工程师代表组织工程竣工预验收。

正确做法:总监理工程师组织工程竣工预验收。

不妥之处:《工程质量评估报告》经总监理工程师签字后,即报送建设单位。

正确做法:《工程质量评估报告》经总监理工程师签字后,应该监理单位技术负责人审核签字后再报送建设单位。


第23题 【背景材料】某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本》

签订施工合同,工期36个月。施工进度计划见下图。


施工过程中发生如下事件:

事件1:第2个月,施工中遇到勘察报告未提及的地下障碍物,需要补充勘察并修改设计,A工作延误1个月,B工作延误2.5个月,施工的机械设备闲置15万元,人员窝工损失12万元,施工单位提出工期顺延2.5个月,费用补偿27万元。

事件2:施工至第19个月末,进度检查发现,L工作拖后3个月,K工作正常,N工作拖后4个月。

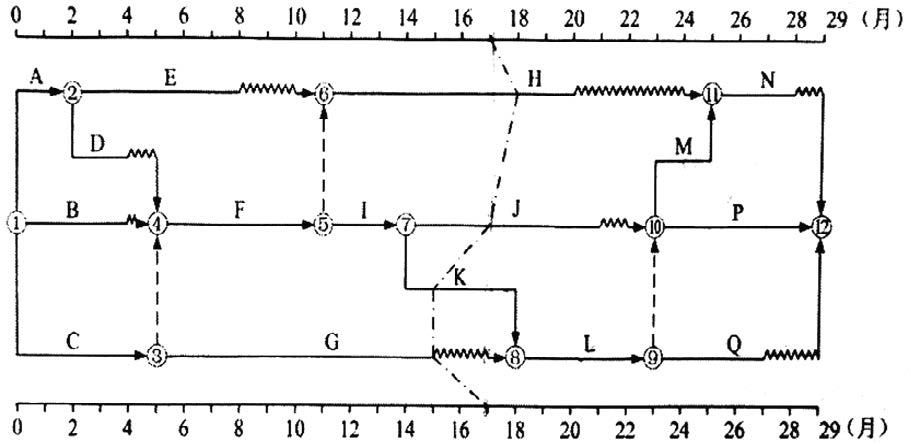

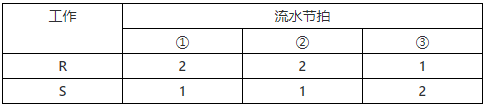

事件3:第20个月初,建设单位要求施工单位按期完成工程,施工单位计划将R和S工作组织流水施工,R和S工作均分为3个施工段,流水节拍如下表所示。


【问题】

1.针对事件1,项目监理机构应批准的工期索赔和费用索赔各为多少?说明理由。

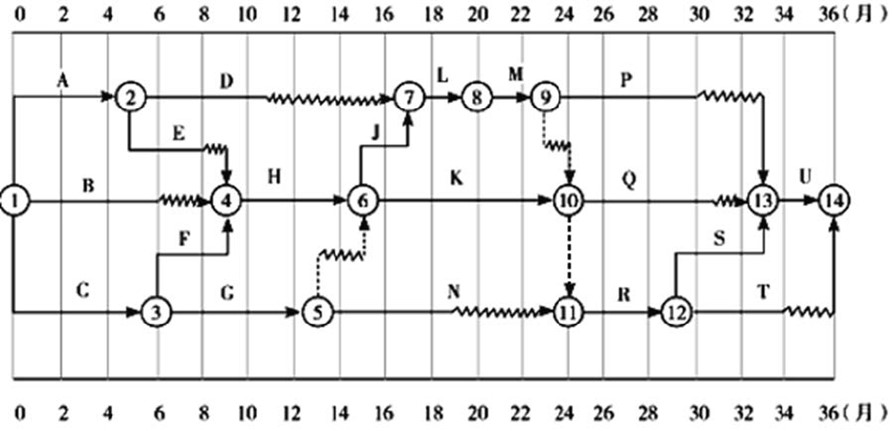

2.事件1发生之后,请指出关键线路,计算D工作和G工作的总时差和自由时差。

3.针对事件2,请指出L、K、N工作拖后对总工期的影响,说明理由。

4.针对事件3,计算R和S工作的流水步距、流水工期,以及该工程项目的最终完工时间,说明理由。




参考答案:↓


解析:

1.工期索赔不成立。

理由:A工作有1个月总时差,延误1个月未超过其总时差,故不影响工期;B工作有3个月总时差,延误2.5个月,未超过其总时差,故不影响工期。

费用索赔成立。

理由:施工中遇到勘察报告未提及的地下障碍物属于建设单位应承担的责任,不属于施工单位责任。

2.发生事件1后,关键线路有两条C-F-H-K-R-S-U;A-E-H-K-R-S-U。

D工作:总时差6个月,自由时差5个月。

G工作:总时差2个月,自由时差0。

3.L、K、N工作拖后对总工期影响的判断:

L工作:总时差1个月,拖后3个月,超过总时差2个月,故对总工期影响2个月。

K工作:正常,对总工期没有影响。

N工作:总时差5个月,拖后4个月,未超出其总时差,故对总工期没有影响。

4.采用错位相减取大差法计算R、S工作的流水步距:K=3个月流水工期=3+1+1+2=7(个月)考虑事件2时延误的2个月工期,R、S工作,原计划工期9个月,现在组织流水施工后调整为7个月,缩短2个月,U工作可以早开始2个月,综合考虑P、O和T工作的总时差,工期可以缩短2个月,再考虑前期延误的2个月工期,最终完工时间仍为36个月。


第24题 【背景材料】某工程,建设单位和施工单位依照《建设工程施工合同(示范文本)》签订了施工合同,签约合同价为8100万元,其中暂列金额100万元(含税费)。合同工期10个月,施工合同约定:

(1)预付款为签约合同价扣除暂列金额的20%,开工后从第3个月开始分4个月等额扣回,当月实际结算价款不足以抵扣时,不足部分在次月扣回。

(2)工程进度款按月结算。

(3)质量保证金为工程结算价款总额的3%,每月按应付工程进度款的3%扣留。

(4)人工费80元/工日,施工机械台班费2000元/台班,计日工单价150元。

(5)企业管理费率12%(以人工费、材料费、施工机具使用费之和为基数),利润率5%(以人工费、材料费、施工机具使用费及企业管理费之和为基数),规费综合费率8%(以分部分项工程费、措施项目费及其他项目费之和为基数)。增值税税率9%。(上述费用均不含增值税进项税额)。

工程实施过程中发生如下事件:

事件1:基坑开挖过程中,受建设单位平行发包的另一家施工承包单位施工不当影响,造成基坑局部坍塌,因此发生修理基坑围护工程费用30万元,变配电用房费用5万元,工程停工5天,施工单位提出索赔,要求补偿费用35万元,工程延期5天,建设单位同意补偿基坑围护工程费用30万元,但不同意顺延工期。

事件2:结构工程施工阶段,建设单位提出工程变更,由此增加用工150工日,施工机械30台班及计日工160工日,施工单位在合同约定期限内向项目监理机构提出费用补偿申请。

事件3:装修工程施工中发生不可抗力,造成下列后果:(1)装修材料损失3万元。(2)施工机械损失12万元。(3)施工单位应建设单位要求,照管、清理和修复工程发生费用15万元。(4)施工人员医疗费1.8万元,为保证合同工期,建设单位要求施工单位赶工,施工单位为此提出增加赶工费要求。

事件4:施工单位1~10月实际完成的合同价款(含各项索赔费用)见表6-1。


【问题】

1.预付款总额和第3个月应扣回的工程预付款分别为多少万元?

2.针对事件1,指出建设单位做法的不妥之处,并写出正确做法。

3.针对事件2,项目监理机构应批准费用补偿应为多少万元

4.针对事件3,指出建设单位应承担哪些费用

5.针对事件4,分别计算第2、4、5月实际支付的工程价款为多少万元?工程实际造

价和质量保证金分别是多少万元?(所有计算结果保留2位小数)



参考答案:↓


解析:

  1.预付款总额=(8100-100)×20%=1600(万元)。

  第3个月应扣回的工程预付款为1600/4=400(万元)。

  2.建设单位的不妥之处:费用索赔30万元不妥,不同意顺延工期不妥。正确做法:应赔偿费用35万元,同意工程延期5天。

  3.监理机构应批准的费用补偿:

  增加用工:80×150/10000=1.2(万元)。

  施工机械费用:30×2000/10000=6(万元)。

  计日工费用:150×160/10000=2.4(万元)。

  监理机构应批准费用补偿为:

  [(1.2+6)×(1+12%)×(1+5%)+2.4]×(1+8%)×(1+9%)=12.79(万元)

  4.建设单位应承担的费用:

(1)装修材料损失3万元;

(2)施工单位应建设单位要求照管清理修复工程费用15万元;

(3)建设单位要求赶工的赶工费。

  5.第2个工程实际造价900万元,扣回质量保证金为900×3%=27(万元),实际支付的工程价款为900-27=873(万元)。

  第4个月工程实际造价400万元,扣回质量保证金为400×3%=12(万元),扣回的预付款为400万元,由于不足以扣完,故第4个月实际支付的价款为0万元,不足以扣回的金额12万元,将在第5个月扣回。

  第5个月工程实际造价900万元,扣回质量保证金为900×3%=27(万元),扣回的预付款为400万元。实际支付的工程价款为900-27-400-12=461(万元)。

  实际造价=800+900+814+400+900+920+800+900+900+734=8068(万元)。

  质量保证金=8068×3%=242.04(万元)。


第25题

【背景材料】某工程,施工合同价为30000万元,工期36个月,实施过程中发生如下

事件:

事件1:在监理招标文件中,建设单位提出部分评审内容如下;①企业资质;②工程所在地类似工程业绩;③监理人员配备;④监理规划;⑤施工设备检测能力;⑥监理服务报价。

事件2:监理招标文件规定,项目监理机构在配备专业监理工程师、监理员和行政文秘人员时,需综合考虑施工合同价款和工期因素。已知:上述人员配备定额分别为0.5、0.4和0.1(人·年/千万元)。

事件3:工程开工前,项目监理机构预测分析工程实施过程中可能出现的风险因素,并提出风险应对建议:

(1)拟订货的某品牌设备故障率较高,建议更换生产厂家。

(2)工程紧邻学校,建议采取降噪措施减小噪声对学生的影响。

(3)施工单位拟选择的分包单位无类似工程施工经验,建议更换分包单位。

(4)某专业工程施工难度大、技术要求高,建议选择有经验的专业分包单位。

(5)恶劣气候条件可能会严重影响工程,建议购买工程保险。

(6)由于工期紧、质量要求高,建议要求施工单位提供履约担保。

事件4:某危险性较大的分项工程施工前,监理员编写了监理实施细则,报专业监理工程师审查后实施。

【问题】

1.指出事件1中监理招标评审内容的不妥之处,并写出相应正确的评审内容。

2.针对事件2,按施工合同价款计算的工程建设强度是多少(千万元/年)?需要配备的专业监理工程师、监理员和行政文秘人员的数量分别是多少?

3.事件3中的风险应对建议,分别属于风险回避、损失控制、风险转移和风险自留应对策略中的哪一种?

4.指出事件4中的不妥之处,写出正确做法。



参考答案:↓


解析:

1.不妥之处1:②工程所在地类似工程业绩;正确的评审内容是:类似工程业绩。

不妥之处2:④监理规划;正确的评审内容是:监理大纲。

不妥之处3:⑤施工设备检测能力;正确的评审内容是:试验检测仪器设备。

2.(1)工程建设强度=施工合同价款/工期=30000/(36/12)=10(千万元/年);

(2)按人员配备定额要求,需要配备的专业监理工程师、监理员和行政文秘人员的数量分别是:

①专业监理工程师=10ⅹ0.5=5(人)

②监理员=10ⅹ0.4=4(人)

③行政文秘人员=10ⅹ0.1=1(人)

3.(1)建议更换生产厂家,属于风险回避策略;

(2)采取降噪措施减少对学生的影响,属于损失控制策略;

(3)建议更换分包单位,属于风险回避策略;

(4)建议选择有经验的专业分包单位,属于风险回避策略;

(5)建议购买工程保险,属于风险转移策略;

(6)建议要求施工单位提供履约担保,属于风险转移策略。

4.由监理员编写监理实施细则后,报专业监理工程师审查后实施的做法不妥。

正确的做法是:由专业监理工程师编写监理实施细则,然后报总监理工程师审批,总监理工程师审批后方可实施。


第26题 【背景材料】某工程,实施过程中发生如下事件:

事件1:工程开工前,施工单位向项目监理机构报送工程开工报审表及相关文件。专业监理工程师组织审查施工单位报送的工程开工报审表及相关资料后,签署了审核意见。总监理工程师根据专业监理工程师的核审意见,签发了工程开工令。

事件2:因工程中采用新技术,施工单位拟采用新工艺进行施工。为了论证新工艺的可行性,施工单位组织召开专题论证会后,向项目监理机构提交了相关报审资料。

事件3:项目监理机构收到施工单位报送的试验室报审资料,内容包括:试验室报审表、试验室的资质等级及试验范围证明资料。项目监理机构审查后认为试验室证明资料不全,要求施工单位补报。

事件4:某隐蔽工程完工后,建设单位对已验收隐蔽部位的质量有疑问,要求进行剥离检查。事后,施工单位提出费用索赔。

事件5:在塔式起重机拆除过程中发生了生产安全事故,造成4人死亡、5人重伤,直接经济损失1200万元。事故发生后,施工单位立即报告了建设单位和有关主管部门,总监理工程师立即签发了工程暂停令,并指挥施工单位开展应急抢险工作。事故发生2小时后,总监理工程师向监理单位负责人报告了事故情况。

【问题】

1.指出事件1中的不妥之处,写出正确的做法。

2.针对事件2,写出项目监理机构对相关报审资料的处理程序。

3.针对事件3,施工单位应补报哪些证明资料?

4.针对事件4,建设单位的要求是否合理?项目监理机构是否应同意建设单位的要求?项目监理机构应如何处理施工单位提出的费用索赔?

5.针对事件5,判别生产安全事故等级。指出总监理工程师做法的不妥之处,说明理由。



参考答案:↓


解析:

1.(1)专业监理工程师组织审查工程开工报审表及相关资料不妥;

正确做法:由总监理工程师组织审查。

(2)专业监理工程师签署审核意见不妥;

正确做法:由总监理工程师签署审核意见。

(3)总监理工程师根据专业监理工程师意见签发工程开工令不妥;

正确做法:经建设单位同意后签发工程开工令。

2.项目监理机构对相应报审资料的处理程序:专业监理工程师审查新工艺的质量认证材料和相关验收标准的适用性;审查合格后,由总监理工程师签认报审资料。

3.施工单位还应补报的证明资料有:

(1)法定计量部门对试验设备出具的计量检定证明;

(2)试验室管理制度文件;

(3)试验人员资格证书。

4.建设单位对已验收的隐蔽工程质量进行重新剥离检查的要求合理;项目监理机构应同意建设单位的要求。剥离检查合格的,项目监理机构应批准索赔;不合格的,不批准索赔。

5.发生的生产安全事故等级为较大事故。由总监理工程师指挥施工单位开展应急抢险工作不妥;因应急抢险工作属于施工单位的工作职责。总监理工程师在事故发生2小时后向监理单位负责人报告不妥;根据有关规定,总监理工程师应在事故发生后立即向监理单位负责人报告


第27题 【背景材料】某工程,甲施工单位按合同约定将开挖深度为5m的深基坑工程分包给乙施工单位。工程实施过程中发生如下事件:

事件1:乙施工单位编制的深基坑工程专项施工方案经项目经理审核签字后报甲施工单位审批,甲施工单位认为该深基坑工程已超过一定规模,要求乙施工单位组织召开专项施工方案专家论证会,并派甲施工单位技术负责人以论证专家身份参加专家论证会。

事件2:深基坑工程专项施工方案经专家论证,需要进行修改。乙施工单位项目经理根据专家论证报告中的意见对专项施工方案进行修改完善后立即组织实施。

事件3:监理人员在巡视中发现,主体混凝土构件表面存在严重蜂窝、麻面。经检测,混凝土强度未达到设计要求。总监理工程师向甲施工单位签发了《工程暂停令》,要求报送质量事故调查报告。

【问题】

1.根据《危险性较大的分部分项工程安全管理规定》,指出事件1中的不妥之处,写出正确做法。

2.根据《危险性较大的分部分项工程安全管理规定》,指出事件2中的不妥之处,写出正确做法。

3.针对事件3,根据《建设工程监理规范》,写出项目监理机构的后续处理程序。



参考答案:↓


解析:

1.(1)乙施工单位编制的专项施工方案经项目经理审核签字后报甲施工单位审批不妥;

正确做法:专项施工方案应经乙施工单位技术负责人审核并加盖公章后报甲施工单位审批。

(2)甲施工单位要求乙施工单位组织召开专家论证会不妥;

正确做法:专项施工方案应经甲施工单位审核和总监理工程师审查后,由甲施工单位组织召开专家论证会。

(3)甲施工单位技术负责人以专家的身份参加论证会不妥;

正确做法:论证专家应从建设主管部门建立的专家库中选取。

乙施工单位项目经理对专项施工方案修改完善后立即组织实施不妥;

正确做法:修改完善后的专项施工方案应由乙施工单位技术负责人和甲施工单位负责人审核签字、加盖公章,并由总监理工程师审查签字、加盖执业印章后方可实施。

3.项目监理机构的后续处理程序:

(1)要求施工单位报送经设计等相关单位认可的处理方案;

(2)对质量事故的处理过程进行跟踪检查;

(3)对处理结果进行验收,验收合格的,由总监理工程师签发《工程复工令》;

(4)及时向建设单位提交质量事故书面报告,并将完整的质量事故记录整理归档。


第28题 【背景材料】某依法必须招标的工程,建设单位采用公开招标方式选定施工单位,有A、B、C、D、E、F、G七家施工单位通过了资格预审。实施过程中发生如下事件:

事件1:在设计评标委员会组成方案时,建设单位提出:评标委员会由7人组成;建设单位主要负责人作为评标委员会主任委员另指定建设单位的2位专家作为评标委员会成员,其余4位评标专家从依法建立的专家库中随机抽取。

事件2:施工招标文件规定,9月17日上午9:00开标,投标保证金为75万元。开标时经核查发现:

①D单位的投标保证金分两次交纳,分别是9月16日交纳70万元,9月17日9:05交纳5万元;

②F单位投标文件的密封破损;

③G单位委托代理人的授权委托书未经法定代表人签章。

事件3:开标后,B单位向招标人递交了投标报价修正函,将原投标报价降低265.32万元。招标人接受后要求评标委员会据此评标。

事件4:开工前,施工单位向建设单位报送了工程开工报审表及相关资料。项目监理机构审查后认为:征地拆迁工作满足工程进度需要;施工单位现场管理及施工人员已到位,现场质量、安全生产管理体系已建立,施工机械具备使用条件,主要工程材料已落实。但因其他开工条件尚不具备,总监理工程师未签发工程开工令。

【问题】

1.针对事件1,指出建设单位所提要求的不妥之处,说明理由。

2.事件2中,分别指出D单位、F单位和G单位的投标文件是否有效?说明理由。

3.指出事件3中的不妥之处,说明理由。

4.指出事件4中的不妥之处,写出正确做法。

5.针对事件4,根据《建设工程监理规范》,该工程还应具备哪些条件,总监理工程师方可签发工程开工令。



参考答案:↓


解析:

1.(1)建设单位主要负责人作为评标委员会主任委员不妥;

理由:评标委员会主任委员应由评标委员会专家选举产生,不应由建设单位指定。

(2)另指定两位建设单位专家参加评标委员会不妥;

理由:从评标专家库中随机抽取的专家人数不足评标委员会总数的2/3,即建设单位专家人数超过评标委员总数的1/3。

2.(1)①D单位投标文件无效;

理由:投标截止时间前未足额交纳投标保证金。

(2)②F单位投标文件无效;

理由:投标文件应密封完整,不得破损。

(3)③G单位投标文件无效;

理由:委托代理人的授权委托书应由法定代表人签章。

3.(1)开标后投标人递交(招标人接收)报价修正函不妥;

理由:开标后招标人不应接收投标人的报价修正函。

(2)招标人要求根据开标后递交的报价修正函评标不妥;

理由:开标后递交的报价修正函无效,不应作为评标依据。

4.施工单位向建设单位报送工程开工报审表及相关资料不妥;

正确做法:施工单位应向项目监理机构报送开工报审表及相关资料。

5.工程还应具备的条件有:

(1)设计交底和图纸会审已完成;

(2)施工组织设计已由总监理工程师签认;

(3)进场道路及水、电、通信等已满足开工要求;

(4)建设单位已在工程开工报审表中签署同意开工意见。


第29题 【背景材料】某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。经总监理工程师审核确认的施工总进度计划如图2020-5-1所示,各项工作均按最早开始时间安排且匀速施工。


工程施工过程中发生如下事件:

事件1:工程施工至第3个月,受百年一遇洪水灾害影响,工作B暂停施工1个月,工作E暂停施工2个月,造成施工现场的工程设备损失30万元、施工机械损失50万元,施工人员受伤医疗费用5万元。施工单位通过项目监理机构向建设单位提出工程延期3个月、费用补偿85万元的申请。

事件2:因用于工作F的施工机械未能及时进场,致使工作F推迟1个月开始。建设单位要求施工单位按期完成工作F,施工单位为此产生赶工费25万元。随后,施工单位通过项目监理机构向建设单位提出工程延期1个月、费用补偿25万元的申请。

事件3:工程施工至第17个月末,项目监理机构检查进度后绘制的实际进度前锋线如图2020-5-1所示。施工单位为确保工程按原计划工期完成,采取了赶工措施,相关工作赶工费率及可缩短时间见表2020-5-1。

表2020-5-1工作赶工费率及可缩短时间


【问题】

1.针对事件1,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。

2.针对事件2,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。

3.针对事件3,根据图2020-5-1判断实际进度前锋线上各项工作的进度偏差,分别说明各项工作进度偏差对总工期的影响程度。

4.针对事件3,为达到赶工目的,应首先选择哪几项工作作为压缩对象?为使赶工费最少,应压缩哪几项工作的持续时间?各压缩多少个月?至少需要增加赶工费多少万元?



参考答案:↓


解析:

1.(1)项目监理机构不应批准工程延期;

理由:工作B暂停停工1个月不影响总工期;工作E暂停施工2个月不影响总工期。

(2)项目监理机构应批准费用补偿30万元;

理由:因不可抗力造成的工程设备损失应由建设单位承担,即因不可抗力造成的施工机械损失、施工人员受伤医疗费用应由施工单位承担。

2.项目监理机构不应批准工程延期和费用补偿;

理由:施工机械未能及时进场的责任应由施工单位承担。

3.(1)工作H提前1个月,不影响总工期;

(2)工作J进度正常,不影响总工期;

(3)工作K拖后2个月,影响总工期2个月;

(4)工作G已完成,不影响总工期。

4.(1)应首先选择工作K、L、P工作为压缩对象;

(2)为使赶工费最少,应压缩工作P的持续时间和工作M的持续时间;工作P压缩为2个月;工作M压缩为1个月;

(3)此时至少需要增加赶工费42万元。


第30题 【背景材料】某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同。合同约定:签约合同价为1000万元,合同工期10个月;企业管理费率为2%(以人工费、材料费、施工机具使用费之和为基数),利润率为7%(以人工费、材料费、施工机具使用费及企业管理费之和为基数),措施项目费按分项工程费的5%计,规费综合费率为8%(以分部分项工程费、措施项目费及其他项目费之和为基数),税率为9%(以分部分项工程费、措施项目费、其他项目费及规费之和为基数)。

人工费为80元/工作日,机械台班费为2000元/台班;由于建设单位责任造成的人工窝工、机械台班闲置,窝工和闲置费用按原人工费和机械台班费70%计取;发生工期延误,逾期竣工违约金每天按签约合同价的0.5‰计取,最高为签约合同价的5%;工程每提前一天竣工,奖励金额按签约合同价的1‰计取;实际工程量与暂估工程量偏差超出15%以上时,超出部分可以调整综合单价。实施过程中发生如下事件:

事件1:因建设单位需求变化发生设计变更,导致工程停工15天,并造成某分部分项工程费增加34万元,施工人员窝工200个工日、施工机械闲置10个台班。为此,施工单位提出了索赔。

事件2:该工程实际施工工期为15个月,其中,①由于设计变更造成工期延长1个月;②工程实施过程中遇不可抗力造成工期延长2个月;③施工单位准备不足导致试车失败造成工期延长1个月;④因施工原因造成质量事故返工导致工期延长1个月。施工单位提出5个月的工期索赔(每月按30天计算)。

事件3:某分项工程在招标工程量清单中的暂估工程量为1250m3,投标综合单价为800元/m3。施工完成后,经项目监理机构验收符合质量要求,确认计量的工程量为1500m3。经协商,对原暂估工程量115%以上部分工程量的综合单价调整为750元/m3。另发生现场签证计日工费4万元。为此,施工单位提出工程款结算如下:

①分部分项工程费:1500ⅹ800÷10000=120(万元)

②管理费:120ⅹ12%=14.40(万元)

③计日工费:4万元

④工程结算价款:(120+14.40+4)=138.40(万元)。

【问题】

1.针对事件1,项目监理机构应批准的费用索赔和工期索赔各是多少?

2.针对事件2,逐项指出施工单位的工期索赔是否成立。

3.针对事件2,项目监理机构应确认的工期奖惩金额是多少?

4.针对事件3,分别指出施工单位提出工程款结算①-④的内容是否妥当,并说明理由。项目监理机构应批准的工程结算价款是多少万元?



参考答案:↓


解析:

1.分部分项工程增加的工程造价:34ⅹ(1+5%)ⅹ(1+8%)ⅹ(1+9%)=42.03(万元)

窝工损失:[(80ⅹ200+10ⅹ2000)ⅹ70%ⅹ(1+8%)ⅹ(1+9%)]÷10000=2.97(万元)

应批准的费用索赔:42.03+2.97=45.00(万元)应批准的工期索赔:15天

2.(1)①工期索赔成立;(2)②工期索赔成立;(3)③工期索赔不成立;(4)④工期索赔不成立。

3.按签约合同价计算的违约金为:1000ⅹ0.5‰ⅹ60=30(万元);

因为未超过逾期竣工违约金最高限额:30(万元)<1000ⅹ5%=50(万元);所以,项目监理机构应确认的逾期竣工罚金为30万元。

4.(1)施工单位提出工程款结算①-④的内容:

①不妥。理由:实际工程量偏差超过15%以上部分应调整综合单价。

②不妥。理由:管理费已含入综合单价。

③妥当。理由:计日工费已经现场签证。

④不妥。理由:未计算措施费、规费和税金。

【1250ⅹ115%ⅹ800+(1500-1250ⅹ115%)ⅹ750)】÷10000=119.69(万元)

119.69ⅹ5%=5.98(万元)

(119.69+5.98+4)ⅹ(1+8%)ⅹ(1+9%)=152.65(万元)
