第61题

【背景资料】

       某拟建道路为规划城市主干路,全长 1. 99km ,断面为双幅路形式,为上下 6 条机动车道,机非分行,道路结构为: 15cm 沥青混凝土面层, 48cm 石灰粉煤灰砂砾基层,工期为当年的 2 月至 9 月。

       1.该道路工程沿线穿过多处现况道路,并紧邻居民小区和工厂等,与之交叉的现况道路交通量较大且有公交车辆通过,在新建道路北侧有一条 5m 宽现况道路与其顺行,经过该道路上的社会车辆较多。

        2.施工范围内有多条现况地下管线,主要有电信、给水、热力、电力、天然气等管线。

        3.本工程中与道路同步实施的有雨水、污水、给水、燃气、电力、电信等市政配套工程。电信、电力工程为工程分包项目。

       【问题】

       1.针对该工程的情况,项目经理部施工前应做好哪些现场准备工作?

       2.本工程中应如何控制道路基层的施工质量?

       3. 项目经理部对电信、电力工程应如何控制?



参考答案:见解析


解析:

1.该工程施工范围内有多条现况管线,现况路口交叉多,交通流量大,周围又是居民区。因此,项目经理部在进行现场准备时应充分考虑到这些情况,并以此做好如下准备工作:

(1)根据施工现况,在不影响道路、管线施工以及水、电、热供应方便的地域设置办公区、生活区及材料库房。

(2)施工区域现况地下管线复杂.涉及产权单位多,应事先走访沿线及配合单位,充分做好调查工作。如现况管线的平面位置、高程等,与新建管线有矛盾,应协商解决。

(3)拟建道路与多条现况道路相交或顺行,且部分道路车辆较多,应制定相应的交通导行方案,如社会交通便线和施工便线的设置、路口交通等,做到施工、居民出行两照顾,并注意施工与交通安全。

(4)配合业主做好施工区域内的拆迁工作。

2. 从以下几方面进行基层质量控制:

(1)严格控制路床施工质量,平整度、压实度的抽验合格率应达质量标准要求,不合格不得进行下一道工序的施工。

(2)石灰粉煤灰砂砾进场时,需对外观质量进行检查,要求材料拌合均匀,色泽一致,级配符合要求,且无明显离析现象,外观不合格严禁使用。

(3)应掌握随输送随摊铺随碾压成活。

(4)摊铺前,检查土基纵断高程、横坡、宽度以及压实度是否符合设计要求,保证土基平整,如有缺陷及时修补。

(5)根据设计厚度基层分三层摊铺,每层厚度均为 16crn 。

(6)碾压前检查其含水量,使含水量在最佳含水量± 2%范围内碾压。

(7)注意养护期内的养护。禁止重型施工车辆通行。

(8)本工程施工时处于雨期,应充分考虑制定雨期施工措施。
3.本工程中电信、电力工程为工程分包项目,应将工程分包给具备相应资质条件的单位,签订分包合同。分包单位在技术、质量、安全、进度、环保等方面应对总包单位即项目经理部负责,项目经理部对分包单位的各项工作应进行监督、检查、指导。

【名师点拨】本题是一道非常基础的题目。要求掌握施工准备的内容和道路基层施工质量的控制。


第62题

【背景资料】

       某公司承建城市主干路,道路结构层为土质路基,砾石砂垫层,二灰碎石基层,混凝土面层。根据施工合同约定,2004年7月1日开工,竣工日期为2005年3日,工期为274日历天。项目部进场后在现场取土样并送某质量检测单位进行击实试验。开工前,依据已审批施工组织设计由项目技术负责人向承担施工的负责人进行口头交底后,开始土质路基施工。

       施工队在二灰碎石基层施工中,先用15t压路机碾压,再用12t压路机碾压成型,取洒大水吊浆碾压;经平整度测定,局部段超过允许偏差值,施工人员即用新鲜碎石找平碾压后才达到要求;经养护7d后即开放交通。

       沥青混凝土面层施工正值冬期,施工单位把混合料出厂温度提高到180℃;运输采取覆盖保温措施;对下承层水塘积水用扫帚将其分扫在基层表面,即进行沥青混凝土面层摊铺碾压。

       【问题】

       1.项目部在取土样检测中应进行何种击实试验?经击实试验测定哪两个土样指标?

       2.技术交底程序是否符合规定?具体有哪些规定?

       3.施工队在二灰碎石基层施工中有哪些不正确之处?说明理由。

       4.施工队在沥青混凝土面层施工中有哪些不正确之处?说明理由,



参考答案:见解析


解析:

1.应进行重型击实试验。测最大干密度和最佳含水量两个指标。

2.不符合规定。应进行书面技术交底,并有交底双方签认手续。

3.(1)先用15t压路机碾压,再用12t压路机碾压成型错误,应先轻后重,先用12t,后用15t碾压。

   (2)取洒大水吊浆碾压错误,应补洒少量水,严禁洒大水碾压。

   (3)施工人员即用新鲜碎石找平碾压后才达到要求错误,应用与原配比一致的混合料刨松整平后碾压。

4. 施工单位把混合料出厂温度提高到180℃错误,城市主干路的沥青混合料严禁冬期施工。对下承层水塘积水用扫帚将其分扫在基层表面,即进行沥青混凝土面层摊铺碾压错误,下承层表面应干燥、清洁、无冰、雪、霜等。

【名师点拨】本题主要考查了道路基层施工和面层施工相关技术要点。基层施工相关技术要点要求掌握。


第63题

二灰混合料压实与养护中,以下说法正确的是(  )。


A.施工时不应有虚铺厚度

B.碾压时采用先边后中碾压

C.混合料的养护采用沥青乳液进行

D.应用薄层贴补的方法进行找平


参考答案:C


解析:

本题考查的是城镇道路基层施工技术。

混合料摊铺时应根据实验确定的松铺系数控制虚铺厚度,每层最大压实厚度为200mm,且不宜小于100mm;碾压时,碾压应遵循低后高的原则(直线段按照先边后中);禁止用薄层贴补法进行找平;混合料的养护采用湿养,始终保持表面潮湿,也可采用沥青乳液和沥青下封层进行养护,养护期视季节而定,常温下不宜小于7d。


第64题

台背路基填土加筋中,台背填料以(  )为宜。


A.黏土

B.砂砾

C.碎石土

D.砾石土

E.重黏土


参考答案:CD


解析:

本题主要考查的是土工合成材料的应用。

台背填料应有良好的水稳定性与压实性能,以碎石土、砾石土为宜。


第65题

道路改造过程中,常采用土工织物铺在新铺沥青混凝土底部,以减少沥青路面的反射裂缝,按要求土工织物应能耐(  )℃以上的高温。


A.140

B.150

C.160

D.170


参考答案:D


解析:

本题主要考查的是土工合成材料的应用。

用于裂缝防治的玻纤网和土工织物应分别满足抗拉强度、最大负荷延伸率、网孔尺寸、单位面积质量等技术要求。玻纤网网孔尺寸宜为其上铺筑的沥青面层材料最大粒径的0.5~1.0倍。土工织物应能耐170℃以上的高温。


第66题

【背景资料】

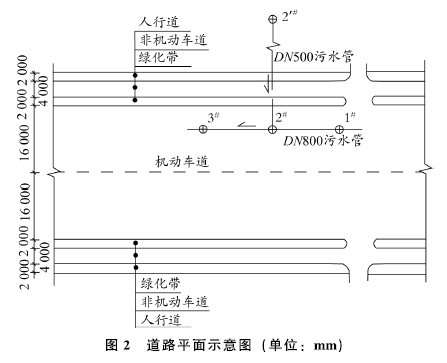

 某公司承建长1.2km的城镇道路大修工程,现状路面面层为沥青混凝土,主要施工内容包括:对沥青混土路面沉陷、破碎部分进行处理;局部加铺网孔尺寸10mm的玻纤网以减少旧路面对新沥青面层反射裂缝,对旧沥青混凝土路面铣刨拉毛后加加铺厚40mmAC-13沥青混疑土面层,道路平面如图2所示。机动车道下方有一DN800mm污水干线,垂直于干线有一DN500mm混凝土污水管支线接入,由于污水支线不能满足排放量要求,拟在原位更新为DN600mm,更换长度50m,如图2中2#一2'#井段。

 项目部在处理破损路面时发现挖补深度介于50~150mm之间,拟用沥青混凝土一次补平。在采购玻纤网时被告知网孔尺寸10mm的玻纤网缺货,拟变更为网孔尺寸20mm的玻纤网。

 交通部门批准的交通导行方案要求:施工时间为夜间22:30至次日5:30,不断路施工。为加快施工速度,保证每日5:30前恢复交通,项目部拟提前一天采用机械洒布乳化沥青(用量0.8L/㎡),为第二天沥青面层摊铺创造条件。

 项目部调查发现:2#一2'#井段管道埋深约3.5m,该深度土质为砂卵石,下穿越有电信、电力管道(埋深均小于1m), 2'#井处具备工作井施工条件,污水干线夜间水量小且稳定支管接入时不需导水,2#一2'#井段施工期间上游来水可导入其它污水管。结合现场条件和使用需要,项目部拟从开槽法、内衬法、破管外挤法及定向钻法等4种方法中选择一种进行施工。

 在对2#井内进行扩孔接管作业之前,项目部编制了有限空间作业专项方案和事故应急预案并经过审批;在作业人员下井前打开上、下游裣查井通风,对井内气体进行检测后未发现有气体超标;在打开的检查井周边摆放了反光锥桶。完成上述准备工作后,裣测人员带着气体检测设离开了现场,此后2名作业人员均穿戴防护设备下井施工,由于施工时扰动了井底沉积物,有毒气体逸出,造成作业人员中毒,但暴露了项目部安全管理的漏洞:监理因此开出停工整顿通知。

【问题】

 1.指出项目部破损路面处理的错误之处并改正。

 2.指出项目部玻纤网更换的错误之处并改正。

 3.改正项目部为加快施工速度所采取的措施的错误之处。

 4.甲种管道施工方法中哪种方法最适合本工程?分别简述其它三种方法不适合的主要原因。

 5.针对管道施工时发生的事故,补充项目部在安全管理方面采取的措施。



参考答案:见解析


解析:

1.错误:挖补深度介于50~150mm之间,拟用沥青混凝土一次补平。

改正:填补旧沥青路面,凹坑应按高程控制、分层摊铺,每层最大厚度不宜超过100mm。

2. 项目部玻纤网更换的错误之处:玻纤网网孔尺寸20㎜过大。

改正措施:玻纤网网孔尺寸宜为上层沥青材料最大粒径的0.5-1.0倍。

3.改正措施:(1)乳化沥青用量应满足规范所规定的0.3-0.6L/㎡的要求;

(2)粘层油应在摊铺沥青面层的当天洒布。

4.(1)甲种管道施工应采用破管外挤的方式施工。

(2)其他三种方法不适合的原因为:

①开槽法:对交通影响大;

②内衬法:不能扩大管径;

③定向钻:不能扩大管径且不适用砂卵石。

5. 项目部在安全管理方面应采取的措施还有:

(1)对作业人员进行专项培训和安全技术交底;

(2)井下作业时,不能中断气体检测工作;

(3)安排具备有限空间作业监护资格的人在现场监护;

(4)按交通方案设置反光锥桶、安全标志、警示灯,设专人维护交通秩序。


第67题

在道路岩土工程应用的土工合成材料具有(  )等功能。


A.防护

B.过滤

C.抗渗

D.加筋

E.隔离


参考答案:ABDE


解析:

本题主要考查的是土工合成材料的应用。

在道路岩土工程应用的土工合成材料设置于岩土或其他工程结构内部,表面或各结构层之间,具有加筋、 防护、过滤、排水和隔离等功能。


第68题

土工合成材料施工质量检验基本要求,正确的有(  )。


A.土工合成材料质量应符合设计要求或相关标准规定

B.外观无破损、无老化、无污染

C.在平整的下承层上按设计要求铺设,可不锚固

D.接缝连接强度应符合要求

E.上、下层土工合成材料搭接缝应交替错开


参考答案:ABDE


解析:

本题主要考查的是土工合成材料的应用。

施工质量检验基本要求:(1)土工合成材料质量应符合设计或相关规范要求,外观无破损、无老化、无污染。(2)在平整的下承层上按设计要求铺设、张拉、固定土工合成材料,铺设后无皱折、紧贴下承层,锚固端施工符合设计要求。(3)接缝连接强度应符合要求,上、下层土工合成材料搭接缝应交替错开。


第69题

土工合成材料用于路堤加筋时应考虑的指标有(   )强度。


A.抗拉

B.撕破

C.抗压

D.顶破

E.握持


参考答案:ABDE


解析:

本题考查的是土工合成材料的应用。

土工格栅、土工织物、土工网等土工合成材料均可用于路堤加筋,其中土工格栅宜选择强度高、变形小、糙度大的产品。土工合成材料应具有足够的抗拉强度、较高的撕破强度、顶破强度和握持强度等性能。


第70题

通常改性沥青混合料的摊铺速度比普通沥青混合料的摊铺速度(  )。


A.低

B.高

C.相同

D.无要求


参考答案:A


解析:

本题考查的是沥青类混合料面层施工。

普通沥青混合料的摊铺速度宜控制在2~6m/min的范围内;改性沥青混合料的摊铺速度宜放慢至1~3m/min。


第71题

为加强在路面的沥青层与水泥混凝土路面之间的粘结而洒布的沥青材料薄层,称为( )。


A.透层

B.封层

C.粘层

D.复合层


参考答案:C


解析:

本题考查的是沥青混合料面层施工技术。

粘层是为加强路面沥青层之间,沥青层与水泥混凝土路面之间的粘结而洒布的沥青材料薄层。粘层油宜采用快裂或中裂乳化沥青、改性乳化沥青,也可采用快凝或中凝液体石油沥青作粘层油。粘层油宜在摊铺面层当天洒布。

【名师点拨】这道题有选透层的,注意透层是为使沥青混合料面层与非沥青材料基层结合良好,在基层上能很好渗入表面的沥青类材料薄层。需要区分透层和粘层的适用范围。


第72题

《公路水泥混凝土路面设计规范》对水泥混凝土路面配合比有许多规定,配制混凝土应符合规范要求的指标有(  )等。


A.最大用水量

B.最大单位水泥用量

C.最佳工作性范围

D.最大水灰比

E.含气量


参考答案:ACDE


解析:

本题考查的是水泥混凝土路面施工技术。

混凝土28d弯拉强度值应符合《公路水泥混凝土路面设计规范》的规定,并按统计数据得出的变异系数、试验样本的标准差、保证率系数。不同摊铺方式混凝土最佳工作性范围及最大用水量、混凝土含气量、混凝土最大水灰比和最小单位水泥用量应符合规范要求,严寒地区混凝土抗冻等级不宜小于F250,寒冷地区不宜小于F200。


第73题

采用滑模摊铺机摊铺水泥混凝土路面时,如混凝土坍落度较大,应采取(  )。


A.高频振动,低速度摊铺

B.高频振动,高速度摊铺

C.低频振动,低速度摊铺

D.低频振动,高速度摊铺


参考答案:D


解析:

本题考查的是水泥混凝土路面施工。

混凝土坍落度大,应用低频振动,高速度摊铺。


第74题

水泥混凝土搅拌过程中,应进行检验与控制以符合质量标准要求的技术指标有(  )等。


A.水胶比

B.坍落度

C.泌水率

D.砂率

E.坍落度损失率


参考答案:ABCE


解析:

本题考查的是水泥混凝土路面施工技术。

搅拌过程中,应对拌合物的水胶比及稳定性、坍落度及均匀性、坍落度损失率、振动粘度系数、含气量、泌水率、视密度、离析等项目进行检验与控制,均应符合质量标准的要求。


第75题

在水泥混凝土路面施工时,普通混凝土配合比应满足(  )四项技术要求。


A.坍落度

B.抗弯拉强度

C.经济性

D.工作性

E.耐久性


参考答案:BCDE


解析:

本题考查的是水泥混凝土路面施工技术。

在水泥混凝土路面施工时,普通混凝土配合比应满足抗弯拉强度、经济性、工作性、耐久性。


第76题

普通混凝土路面施工完毕并经养护后,在混凝土达到设计(  )强度的40%以后,允许行人通过。


A.抗压

B.弯拉

C.抗拉

D.剪切


参考答案:B


解析:

本题考查的是水泥混凝土路面施工。

在混凝土达到设计弯拉强度40%以后,可允许行人通过。混凝土完全达到设计弯拉强度后,方可开放交通。


第77题

高温期施工水泥混凝土路面时,混凝土拌合物的初凝时间不得小于(  )。


A.3h

B.5h

C.7h

D.10h


参考答案:A


解析:

本题考查的是水泥混凝土路面施工技术。

高温施工时,混凝土拌合物的初凝时间不得小于3h,低温施工时,终凝时间不得大于10h;外加剂掺量应由混凝土试配确定;当引气剂与减水剂或高效减水剂等外加剂复配在同一水溶液中时,不得发生絮凝现象。


第78题

水泥混凝土道路在面层混凝土(  )达到设计强度,且填缝完成前,不得开放交通。


A.抗压强度

B.抗拉强度

C.抗折强度

D.弯拉强度


参考答案:D


解析:

本题考查的是水泥混凝土路面施工。

在混凝土达到设计弯拉强度40%以后,可允许行人通过。混凝土完全达到设计弯拉强度且填缝完成后,方可开放交通。


第79题

在水泥混凝土路面施工时,普通混凝土配合比在兼顾经济性的同时应满足(  )三项技术要求。


A.坍落度

B.弯拉强度

C.和易性

D.工作性

E.耐久性


参考答案:BDE


解析:

本题考查的是水泥混凝土路面施工技术。

混凝土配合比: (1)混凝土配合比在兼顾经济性的同时应满足弯拉强度、工作性、耐久性三项技要求。(2)配合比设计应符合设计要求和规范规定。


第80题

水泥混凝土搅拌设备应优先选用(  )。


A.间歇式拌合设备

B.连续式拌合设备

C.单立轴式搅拌机

D.滚筒式搅拌机


参考答案:A


解析:

本题考查的是水泥混凝土路面施工技术。

搅拌设备应优先选用间歇式拌合设备,并在投入生产前进行标定和试拌,搅拌机配料计量偏差应符合规范规定。
