“微信扫一扫”进入考试题库练习及模拟考试
第261题
采用悬臂浇筑法施工的预应力混凝土连续梁,确定悬臂浇筑段前端标高时,应考虑的因素有( )。
A.挂篮前端的垂直变形值
B.预拱度
C.桥梁纵坡度
D.施工中已浇段的实际标高
E.温度影响
参考答案:ABDE
解析:
本题考查的是现浇预应力(钢筋)混凝土连续梁施工技术。
预应力混凝土连续梁,悬臂浇筑段前端底板和桥面标高的确定是连续梁施工的关键问题之一,确定悬臂浇筑段前端标高时应考虑:
①挂篮前端的垂直变形值;
②预拱度设置;
③施工中已浇段的实际标高;
④温度影响。
第262题
确定悬臂浇筑段前端标高时应考虑的因素包括( )。
A.预拱度设置
B.温度影响
C.预应力筋管道的检查
D.挂篮前端的垂直变形值
E.施工中已浇段的实际标高
参考答案:ABDE
解析:
本题考查的是现浇预应力(钢筋)混凝土连续梁施工技术。
预应力混凝土连续梁、悬臂浇筑段前端底板和桥面标高的确定是连续梁施工的关键问题之一,确定悬臂浇筑段前端标高时应考虑:①挂篮前端的垂直变形值;②预拱度设置;③施工中已浇段的实际标高;④温度影响。
参考答案:见解析
解析:
1.挂篮系统中A:锚固钢筋装置;B:前吊带装置;C:底模后吊带装置。
按平衡方式划分,该挂篮属于自锚式。
2.挂篮还应具备的主要性能有:稳定性、锚固方便可靠、质量不大于设计规定。
3.本桥为预应力混凝土连续箱梁桥,需要采取临时固结措施。
临时固结措施包括:预应力筋穿束张拉、在桥墩一侧或两侧设置临时支撑或支墩、顺桥向用扇形或门式托架将0号块梁段临时支撑
4.④:浇筑底板混凝土;⑧:检查并清洁预应力管道;⑩:张拉预应力刚束。
5.应设置之字形安全通道或扶梯,并设有扶手栏杆。
应为高处作业人员配备的安全防护措施有:安全帽、紧口工作服、安全带、防滑鞋。
第264题
采用悬臂浇筑法施工时,预应力混凝土连续梁合龙顺序( )。
A.先中跨、后次跨、再边跨
B.先中跨、后边跨、再次跨
C.先边跨、后次跨、再中跨
D.先边跨、后中跨、再次跨
参考答案:C
解析:
本题考查的是现浇预应力(钢筋)混凝土连续梁施工技术。
预应力混凝土连续梁合龙顺序一般是先边跨、后次跨、最后中跨。
第265题
采用悬臂浇筑法施工预应力混凝土连续梁合龙顺序一般是( )。
A.先边跨,后次跨,再中跨
B.先边跨,后中跨,再次跨
C.先中跨,后边跨,再次跨
D.先次跨,后中跨,再边跨
参考答案:A
解析:
本题考查的是现浇预应力(钢筋)混凝土连续梁施工技术。
合龙顺序一般是先边跨,后次跨,再中跨。
第266题
预应力混凝土连续梁合拢宜在一天中气温( )时进行。
A.最高
B.较高
C.最低
D.较低
参考答案:C
解析:
本题考查的是现浇预应力(钢筋)混凝土连续梁施工技术。
连续梁(T构)的合龙宜在一天中气温最低时进行。
第267题
下列质量检验项目中,属于悬臂预应力混凝土连续梁浇筑质量检验主控项目的是( )。
A.悬臂合龙时两侧梁体的高差
B.轴线偏位
C.顶面高程
D.断面尺寸
参考答案:A
解析:
本题考查的是现浇预应力(钢筋)混凝土连续梁施工技术。
悬臂浇筑主控项目:
(1)悬臂浇筑必须对称进行,桥墩两侧平衡偏差不得大于设计规定,轴线挠度必须在设计规定范围内。
(2)梁体表面不得出现超过设计规定的受力裂缝。
(3)悬臂合龙时,两侧梁体的高差必须在设计规定允许范围内。
第268题
预应力混凝土连续梁合龙顺序一般是( )。
A.先中跨、后次跨、再边跨
B.先边跨、后次跨、再中跨
C.先边跨、后中跨、再次跨
D.先中跨、后边跨、再次跨
参考答案:B
解析:
本题主要考查现浇预应力(钢筋)混凝土连续梁施工技术。
预应力混凝土连续梁合龙顺序一般是先边跨、后次跨、最后中跨。
第269题
整体浇筑混凝土时应采取措施,防止梁体不均匀下沉产生裂缝,若( )可能造成梁体混凝土产生裂缝时,应分段浇筑。
A.模板变形
B.地基下沉
C.支架弹性变形
D.支架非弹性变形
参考答案:B
解析:
本题考查的是现浇预应力(钢筋)混凝土连续梁施工技术。
整体浇筑混凝土连续梁时应采取措施,防止梁体不均匀下沉产生裂缝,若地基下沉可能造成梁体混凝土产生裂缝时,应分段浇筑。
参考答案:见解析
解析:

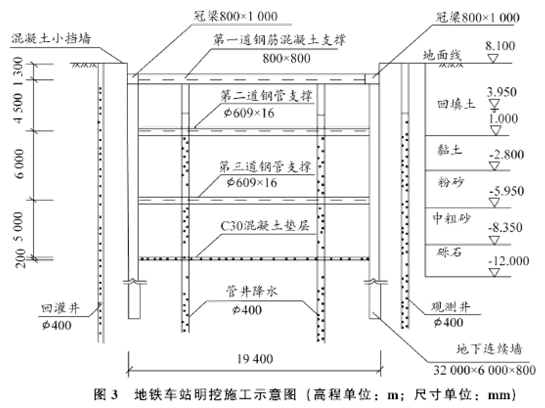

1.本工程开挖区域内地层分布回填土、黏土、粉砂、中粗砂及砾石,地下水位位于3.95m处,除地连墙外,还可以采用钻孔灌注桩、SMW工法桩、工字钢桩等方式。
2.A为设置第一道钢筋混凝土支撑,B为底板、部分侧墙施工,C为负二层侧墙及中柱施工,D为回填。
3.钢管支撑施加预应力前,考虑操作时应力损失,施加的应力值应比设计轴力增加10%;
钢管支撑施加预应力后,发现预应力损失时应复加预应力至设计值。
4. 后浇带施工技术要求:
(1)对已浇筑部位凿毛处理;
(2)钢筋连接及接头处置;
(3)提高混凝土等级;
(4)增加微膨胀剂;
(5)增加养护时间。
5.基坑开挖和支护的具体措施还包括:
(1)基坑发生异常情况时应立即停止挖土,并应立即查清原因,且采取措施,正常后方能继续挖土。
(2)基坑开挖过程中,必须采取措施,防止碰撞支撑,围护结构或扰动基底原状土。
第271题
下列基坑围护结构中,可以拔出后重复利用的是( )。
A.重力式水泥土挡墙
B.SMW工法桩
C.钻孔灌注桩
D.地下连续墙
参考答案:B
解析:
本题考查的是深基坑支护结构与边坡防护。
根据各个工法的施工特点,SMW工法桩施工特点:①强度大,止水性好;②内插的型钢可拔出反复使用,经济性好;③具有较好发展前景,国内上海等城市已有工程实践;④用于软土地层时,一般变形较大。
第272题
下列关于重力式水泥土挡墙的说法,错误的是( )。
A.墙体止水性好,造价低
B.墙体变位小
C.开挖深度不宜大于7m
D.28d无侧限抗压强度不宜小于0.5MPa
E.混凝土强度等级不宜低于C10
参考答案:BDE
解析:
本题考查的是深基坑支护结构与边坡防护。
重力式水泥土挡墙无支撑,墙体止水性好,造价低,墙体变位大。开挖深度不宜大于7m。水泥土挡墙的28d无侧限抗压强度不宜小于0.8MPa。面板厚度不宜小于150mm。混凝土强度等级不宜低于C15。
第273题
目前在我国应用较多的基坑围护结构类型有很多种,以下具有良好止水形式的围护结构为( )。
A.钢板桩
B.钢管桩
C.SMW桩
D.预制混凝土板桩
参考答案:C
解析:
本题考查的是深基坑支护结构与边坡防护。
SMW桩强度大、止水性好,型钢可反复使用。钢板桩、钢管桩、预制混凝土板桩均需辅以止水措施。
第274题
以下关于各种围护结构特点说法错误的是( )。
A.混凝土灌注桩刚度大、施工对环境影响小、需采取降水或止水措施
B.组合式 SMW 桩强度大、型钢可反复使用、需采取降水或止水措施
C.地下连续墙强度与刚度大、适用于地层广、隔水性好、可兼作部分主体结构
D.钢管桩截面刚度大于钢板桩、需采取防水措施
参考答案:B
解析:
本题考查的是深基坑支护结构与边坡防护。
SMW桩围护结构的特点主要有强度大、止水性好;内插的型钢可拔出反复利用,经济性好。
第275题
目前基坑围护结构类型中的SMW 桩属于( )中的一种。
A.柱列式
B.自立式水泥土挡墙
C.板桩式
D.复合式
参考答案:D
解析:
本题考查的是深基坑支护结构与边坡防护。
SMW桩挡土墙是利用搅拌设备就地切削土体,然后注入水泥类混合液搅拌形成均匀的挡墙,最后在墙中插入型钢,即形成一种劲性复合围护结构。
第276题
下列围护结构中( )有良好止水性。
A.SMW工法桩
B.钢管桩
C.钢板桩
D.灌注桩
参考答案:A
解析:
本题考查的是深基坑支护结构与边坡防护。
SMW工法桩强度大、止水性好,型钢可反复使用。钢板桩、钢管桩、灌注桩均需辅以止水措施。
参考答案:见解析
解析:

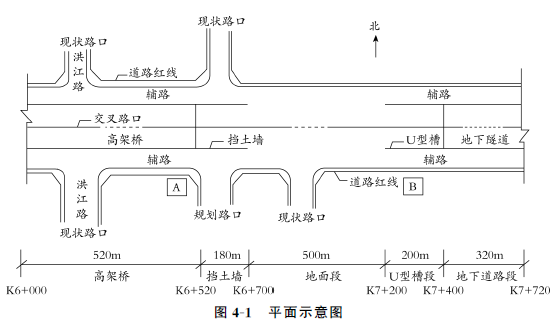

1.图4-1中,A、B两处均需设置变压器。理由:线路长、压降大,桥区、隧道区均需独立供电。
图4-1中,A、B两处的电缆宜采用直理地下穿越辅路。理由:需穿越现状交通,上部架空可能会影响钻孔机具等施工。

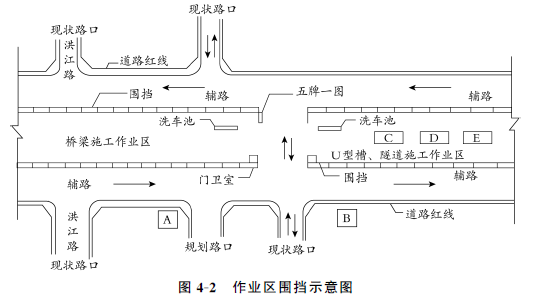

2.根据图4-2地下连续墙施工的时候,C、D、E位置合理设置为:
C:钢筋加工区;D:泥浆池;E:钢筋加工区。
3.观察井的作用:观测围护结构外侧地下水位变化。
回灌井的作用:通过观测发现地下水位异常变化时补充地下水。
管井的作用:用于围护结构内降水,利于土方开挖。
4.本工程隧道基坑的施工难点是:
(1)场地周边建(构)筑物密集,地下管线多,环境保护要求高。
(2)施工场地位于现状路上,周边为社会疏解交通道路,施工场地紧张,土方、材料进出易受干扰。
5.施工地下连续墙时,导墙的作用:(1)挡土作用;(2)基准作用;(3)承重作用;(4)存储泥浆作用。
6.目前城区内钢梁安装的常用方法:自行式吊机整孔架没法;门架吊机整孔架设法;临时支架架设法;缆索吊机拼装架设法;悬臂拼装架设法;拖拉架设法。
针对本项目的特定条件,应采用的架设方法是临时支墩架设法;应采用配套设备是轮胎式吊机,平板拖车。
因交通量大,钢梁安装宜在夜间时段进行。
【名师点拨】本题是一道较为综合的大题,主要考查变压器的设置和电缆线的敷设,明挖基坑施工(包括地下水控制、导墙的作用、施工难点等),以及钢梁安装相关技术要点。变压器的设置和电缆线的敷设考查的方式较为新颖,要会活学活用。明挖基坑施工和钢梁安装考查的内容比较基础,需将课本知识彻底掌握。
第278题
钢梁构件出厂时,厂方应提交( )等资料。
A.产品合格证
B.焊工上岗
C.钢材进货单位资质
D.钢材及其他材料质量证明或试验报告
E.构件发运和包装清单
参考答案:ADE
解析:
本题考查的是钢梁制作与安装要求。
钢梁制造企业应向安装企业提供下列文件:
1)产品合格证;
2)钢材和其他材料质量证明书和检验报告;
3)施工图,拼装简图;
4)工厂高强度螺栓摩擦面抗滑移系数试验报告;
5)焊缝无损检验报告和焊缝重大修补记录;
6)产品试板的试验报告;
7)工厂试拼装记录;
8)杆件发运和包装清单。
第279题
钢梁采用高强螺栓连接时,施拧顺序从板束( )处开始。
A.刚度小,缝隙小
B.刚度小,缝隙大
C.刚度大,缝隙小
D.刚度大,缝隙大
参考答案:D
解析:
本题考查的是钢梁制作与安装要求。
施拧顺序为从板束刚度大、缝隙大处开始,由中央向外拧紧,并应在当天终拧完毕。施拧时,不得采用冲击拧紧和间断拧紧。
第280题
采用钢一混凝土组合梁的目的是( )。
A.减轻结构自重
B.减少施工对交通的影响
C.造型美观
D.缩短工期
E.减少对周边环境的影响
参考答案:ABE
解析:
本题考查的是钢一混凝土结合梁施工技术。
钢一混凝土结(组)合梁结构适用于城市大跨径或较大跨径的桥梁工程,目的是减轻桥梁结构自重,尽量减少施工对现况交通与周边环境的影响。
