2024年一级建造师《市政公用工程管理与实务》试题库(648题)

第221题

【背景资料】

        某城市高架桥上部结构为钢筋混凝土预应力简支梁,下部结构采用独柱式T形桥墩,钻孔灌注桩基础。灌注砼桩时,为了防止桩顶砼不密实,根据实际情况,项目部技术人员分析的可能原因有:(1)超灌高度不够;(2)商品砼浮浆较多;(3)孔内水下砼面测量不准确。项目部针对分析的原因,采取了相应的技术措施。

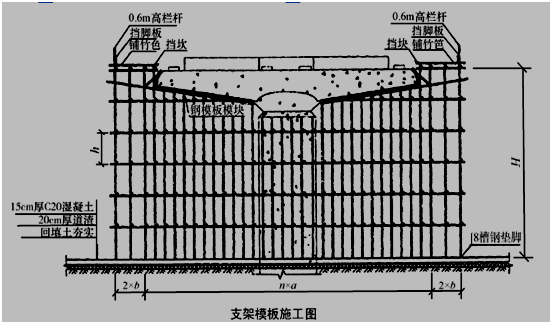

       项目部编制了桥墩专项施工方案,方案中采用扣件式钢管支架及定型钢模板。为了加强整体性,项目部将支架与脚手架一体化搭设,现场采用的支架模板施工图如下图所示。

       项目部按施工图完成了桥墩钢筋安装和立模等各项准备工作后,开始浇筑混凝土。在施工中发生1名新工人从墩顶施工平台坠落致死事故,施工负责人立即通知上级主管部门。

       事故调查中发现:外业支架平台宽120cm;平台防护栏高60cm;人员通过攀爬支架上下。施工中发生如下事件:

       事件1:为加强成本管理,项目部明确各级各岗位的成本目标和责任,必须进行指标分解,把总指标进行层层分解,落实到每个人,通过每个指标的完成来保证总目标的实现,使项目施工成本管理落到实处。

       事件2.为了确保安全施工,项目部制订了安全生产管理制度,主要包括:安全生产资金保障制度,安全生产例会制度,安全事故报告制度等。

       【问题】

       1.针对灌注桩顶砼不密实原因,提出相应的技术措施。

       2.施工方案中支架结构杆件不全,指出缺失杆件名称。

       3.图示支架结构存在哪些安全隐患?

       4.高处作业人员应配备哪些个人安全防护用品?

       5.事件一中,项目部成本管理的做法体现了成本管理的哪条原则?并写出成本管理的基本流程。

       6.补充事件2中安全生产管理制度的内容。

参考答案:见解析

解析:

1.桩顶砼浇筑完成后应高出设计标高0.5~1m;桩顶10m范围内砼适当调整配合比,增大碎石含量;灌注最后阶段,孔内砼面测定采用硬杆筒式取样法测定。

2.纵向扫地杆、横向扫地杆、斜撑和剪刀撑。

3.(1)平台防护栏高60cm错误, 外支架围护高度低于1.2m;

(2)栏杆没有进行围护错误,应用密目式安全网围护;

(3)承重支架与脚支架连在一起错误,脚手架与支架必须分隔设置;

(4)人员攀爬脚手架上下错误,人员上下应走安全梯、斜道;

(5)完成了桥墩钢筋安装和立模等各项准备工作后,开始浇筑混凝土错误,应监理验收合格后方可浇筑。

4.安全帽、安全带、防滑鞋等个人安全防护用品。

5.(1)体现了成本管理:目标分解,责任明确的原则。

(2)施工成本管理的基本流程:成本预测→成本计划→成本控制→成本核算→成本分析→成本考核。

6.还包括安全生产值班制度,安全生产检查制度,安全生产验收制度,整顿改进及奖罚制度。

【名师点拨】本题是一道较为综合的大题。涉及到钻孔灌注桩施工和施工安全管理等内容。对命题人的命题思路和答题思路要掌握。

第222题

正循环回转钻施工灌注桩的成孔中,泥浆的作用是(  )。

A.保持水头

B.护臂

C.浮悬钻渣并护壁

D.浮悬钻渣

参考答案:C

解析:

本题考查的是桩基础施工方法与设备选择。

泥浆以高压通过钻机的空心钻杆,从钻杆底部射出,底部的钻头(钻锥)在回转时将土层搅松成钻渣,被泥浆浮悬,随着泥浆上升而溢出流到井外泥浆溜槽,经过沉淀池沉淀净化,泥浆再循环使用。井孔壁依靠水头和泥浆保护。从上述叙述中我们可以看出:在正循环回转钻施工灌注桩的成孔过程中,泥浆的作用是浮悬钻渣并护壁。

第223题

钢管混凝土墩柱浇筑应采用( )混凝土。

A.早强

B.微膨胀

C.无收缩

D.补偿收缩

参考答案:D

解析:

本题考查的是墩台、盖梁施工技术。

钢管混凝土墩柱应采用补偿收缩混凝土,一次连续浇筑完成。

第224题

柱式墩台模板、支架除应满足强度、刚度要求外,稳定计算中应考虑( )影响。

A.振捣

B.冲击

C.风力

D.水力

参考答案:C

解析:

本题考查的是墩台、盖梁施工技术。

模板、支架除应满足强度、刚度外,稳定计算中应考虑风力影响。

第225题

钢管混凝土墩柱应采用(  )混凝土,一次连续浇筑完成。

A.高强度

B.高性能

C.微收缩

D.补偿收缩

参考答案:D

解析:

本题主要考查的是墩台、盖梁施工技术。

钢管混凝土墩柱应采用补偿收缩混凝土,一次浇筑完成。

第226题

(  )由于其采用泥浆护壁成孔,故成孔时噪声低,适于城区施工,在地铁基坑和高层建筑深基坑施工中得到广泛应用。

A.正反循环钻机

B.螺旋钻机

C.冲击钻机

D.压板钻机

参考答案:A

解析:

本题考查的是深基坑支护结构与边坡防护。

钻孔灌注桩一般采用机械成孔。地铁明挖基坑中多采用螺旋钻机、冲击式钻机和正反循环钻机等。对正反循环钻机,由于其采用泥浆护壁成孔,故成孔时噪声低,适于城区施工,在地铁基坑和高层建筑深基坑施工中得到广泛应用。

第227题

以下关于地下连续墙优点说法正确的是(  )。

A.施工时振动大、噪声高

B.墙体刚度大

C.对周边地层扰动小

D.适用于多种土层

E.各种地层均能高效成槽

参考答案:BCD

解析:

本题考查的是深基坑支护结构与边坡防护。

地下连续墙有如下优点:施工时振动小、噪声低,墙体刚度大,对周边地层扰动小。可适用于多种土层,除夹有孤石、大颗粒卵砾石等局部障碍物时影响成槽效率外,对黏性土、无黏性土、卵砾石层等各种地层均能高效成槽。

第228题

当地下连续墙作为主体结构一部分时,可选择的接头形式有( )。

A.锁口管

B.工字钢

C.十字钢板

D.波纹管

E.钢筋承插

参考答案:CE

解析:

本题考查的是深基坑支护结构与边坡防护。

柔性接头:圆形锁口管、波纹管、楔形、工字形钢或混凝土预制等。刚性接头:作为主体地下结构外墙且需形成整体墙时,一字形或十字形穿孔钢板、钢筋承插式等。

第229题

地铁车站明挖基坑采用钻孔灌注桩围护结构时,围护施工常采用的成孔设备有(  )。

A.水平钻机

B.螺旋钻机

C.夯管机

D.冲击式钻机

E.正反循环钻机

参考答案:BDE

解析:

本题考查的是深基坑支护结构与边坡防护。

钻孔灌注桩一般采用机械成孔。地铁明挖基坑中多采用螺旋钻机、冲击式钻机和正反循环钻机、旋挖钻等。

第230题

现浇混凝土地下连续墙施工中,控制挖槽精度的是(  )。

A.导沟

B.导管

C.导墙

D.接头管

参考答案:C

解析:

本题考查的是深基坑支护结构与边坡防护。

导墙是控制挖槽精度的主要构筑物,导墙结构应建于坚实的地基之上。

第231题

钻孔灌注桩施工所用泥浆必须具有一定功能,以下不属于泥浆功能的是(  )。

A.黏度

B.冷却与润滑

C.护壁

D.携渣

E.相对密度

参考答案:AE

解析:

本题考查的是深基坑支护结构与边坡防护。

黏度和相对密度属于泥浆的主要技术性能指标,不是功能。

第232题

以下不属于支座施工主控项目的是(  )。

A.支座锚栓的埋置深度和外露长度

B.支座垫石顶面高程、平整度、坡度、坡向

C.支座的粘结灌浆和润滑材料

D.支座高程符合设计要求

参考答案:D

解析:

本题考查的是桥梁支座安装技术。

支座施工主控项目包括:(1)支座应进行进场检验;(2)支座安装前,应检查跨距、支座栓孔位置和支座垫石顶面高程、平整度、坡度、坡向,确认符合设计要求。(3)支座与梁底及垫石之间必须密贴,间隙不得大于0.3mm。垫石材料和强度应符合设计要求。(4)支座锚栓的埋置深度和外露长度应符合设计要求。支座锚栓应在其位置调整准确后固结,锚栓与孔之间隙必须填捣密实。(5)支座的粘结灌浆和润滑材料应符合设计要求。

第233题

关于桥梁支座的说法,错误的是(  )。

A.支座传递上部结构承载的荷载

B.支座传递上部结构荷载的位移

C.支座传递上部结构承载的转角

D.支座对桥梁变形的约束力应尽可能的大,以限制钢梁自由伸缩

参考答案:D

解析:

本题考查的是桥梁支座、伸缩装置安装技术。

支座对桥梁变形的约束尽可能的小,以适应梁体自由伸缩和转动的需要。

第234题

【背景资料】

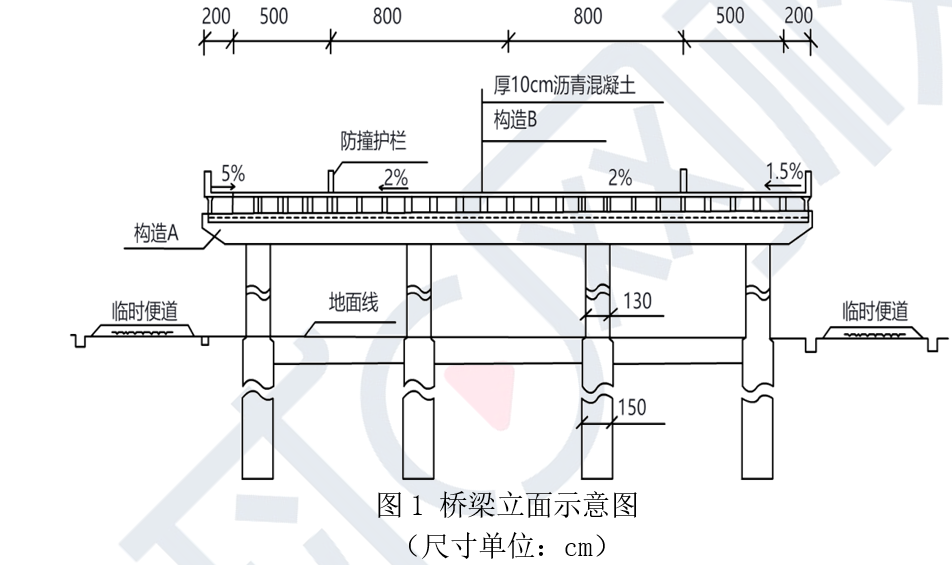

       某公司承建一座城郊跨线桥工程,双向四车道,桥面宽度30m,横断面路幅划分为2m (人行道)+5m(非机动车道)+16m (车行道) +5m (非机动车道)+2m(人行道)。上部结构为5x20m预制预应力混凝土简支空心板梁;下部结构为构造A及φ3250px圆柱式墩,基础采用φ3750px钢筋混凝土钻孔灌注桩;重力式U型桥台;桥面铺装结构层包括厚10cm沥青混凝土、构造B、防水层。桥梁立面如图1所示。

       项目部编制的施工组织设计明确如下事项:

       (1)桥梁的主要施工工序编号为:①桩基、②支座垫石、③墩台、④安装空心板梁、⑤构造A、⑥防水层、⑦现浇构造B、⑧安装支座、⑨现浇湿接缝、⑩摊铺沥青混凝土及其他;施工工艺流程为:①桩基→③墩台→⑤构造A→②支座垫石→⑧安装支座→④安装空心板梁→C→D→E→⑩摊铺沥青混凝土及其他。

       (2)公司具备梁板施工安装的技术且拥有汽车起重机、门式吊梁车、跨墩龙门吊、穿巷式架桥机、浮吊、梁体顶推等设备。经方案比选,确定采用汽车起重机安装空心板梁。

       (3)空心板梁安装前,对支座垫石进行检查验收。

       【问题】

       1.写出图1中构造A、B的名称。

       2.写出施工工艺流程中C、D、E的名称或工序编号。

       3.依据公司现有设备,除了采用汽车起重安装空心板梁外,还可采用那些设备?

       4.指出项目部选择汽车起重机安装空心板梁考虑的优点。

       5.写出支座垫石验收的质量检验主控项目。

参考答案:见解析

解析:

1.构造A:盖梁,构造B:基层混凝土。

2.C:⑨现浇湿接缝。D:⑦现浇构造B。E:⑥防水层。

3.跨墩龙门吊,穿巷式架桥机。

4.优点:施工成本低,施工速度快,施工灵活,对施工现场的环境影响小,方法简单,安全性能好,现场统一指挥。

5.(1)垫石材料和强度应符合设计要求;

(2)应检查跨距、支座栓孔位置和支座垫石顶面高程、平整度、坡度、坡向,确认符合设计要求。

第235题

桥梁活动支座安装时,应在聚四氟乙烯板顶面凹槽内满注(  )。

A.丙酮

B.硅脂

C.清机油

D.脱模剂

参考答案:B

解析:

本题考查的是桥梁支座、伸缩装置安装技术。

活动支座安装前应采用丙酮或酒精解体清洗其各相对滑移面,擦净后在聚四氟乙烯板顶面凹槽内满注硅脂。重新组装时应保持精度。

第236题

关于装配式预制混凝土梁存放的说法,正确的是(  )。

A.预制梁可直接支撑在混凝土存放台座上

B.构件应按其安装的先后顺序编号存放

C.多层叠放时,各层垫木的位置在竖直线上应错开

D.预应力混凝土梁存放时间最长为6个月

参考答案:B

解析:

本题考查的是装配式梁(板)施工技术。

预制梁支点处应采用垫木和其他适宜的材料支撑,不得将构件直接支承在存放台上。构件应按其安装的先后顺序编号存放。多层叠放时,上下层垫木应在同一条竖直线上。预应力混凝土梁、板的存放时间不宜超过3个月,特殊情况下不应超过5个月。

第237题

先简支后连续梁施工时,湿接头处的混凝土浇筑,宜在一天中(  )时进行。

A.气温最高

B.常温

C.气温相对较低

D.任何温度

参考答案:C

解析:

本题考查的是装配式梁(板)施工技术。

湿接头的混凝土宜在一天中气温相对较低的时段浇筑,且一联中全部湿接头应一次浇筑完成。

第238题

某桥梁采用装配式T梁桥跨结构,关于其预制混凝土梁存放的说法错误的是( )。

A.存放台座高出地面300mm

B.预制梁支点处采用垫木进行支承

C.构件按4层进行存放

D.养护期未满的构件通过自动喷淋系统继续养护

参考答案:C

解析:

本题考查的是装配式梁(板)施工技术。

存放台座应坚固稳定,且宜高出地面200mm以上,因此取300mm数值合理。大型预制构件的存放宜为2层,最多不应超过3层。

第239题

关于装配式梁板的安装中,先简支后连续梁的安装的说法,正确的是(  )。

A.每跨的梁、板全部安装完成后再浇筑湿接头混凝土

B.湿接头的梁段不需要按照施工缝的要求进行凿毛处理

C.湿接头混凝土的养护时间应不少于14d

D.湿接头的混凝土宜在一天中气温最高时浇筑

参考答案:C

解析:

本题考查的是装配式梁(板)施工技术。

施工程序应符合设计规定,应在一联梁全部安装完成后再浇筑湿接头混凝土。对湿接头处的梁端,应按施工缝的要求进行凿毛处理。湿接头的混凝土宜在一天中气温相对较低的时段浇筑,且一联中的全部湿接头应一次浇筑完成。湿接头混凝土的养护时间应不少于14d。

第240题

【背景资料】

       某公司建一座市政桥梁工程,桥梁上部结构为9孔30m后张法预应力混凝土T梁,桥宽横断面T梁12片,T梁支座中心线距梁端600mm,T梁横断面如图4-1所示。

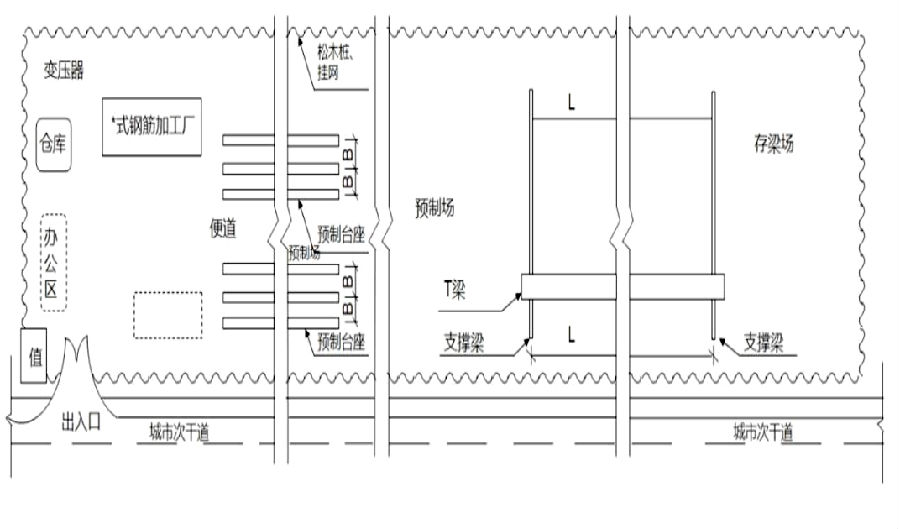

       项目部进场后,拟在桥位线路上现有城市次干道旁租地建设T梁预制场,平面布置如图4-2所示,同时编制了预制场的建设方案:

       (1)混凝土采用商品混凝土;

       (2)预测台座数量按预制工期120天、每片梁预制占用台座时间为10天配置;

       (3)在T梁预制施工时,现浇湿接缝钢筋不弯折,两个相邻预制台座间要求具有宽度2m的支模及作业空间;

       (4)露天钢材堆场经整平碾压后表面铺砂厚50mm;

       (5)由于该次干道位于城市郊区,预制场用地范围采用高1.5m的松木桩挂网维护。

       监理审批预制场建设方案时,指出预制场围护不符合规定。

       在施工过程中发生了如下事件:

       事件一:雨季导致现场堆放的钢绞线外包装腐烂破损,钢绞线堆放场处于潮湿状态;

       事件二:T梁钢筋绑扎、钢绞线安装、支模等工作完成并检验合格后,项目部开始浇筑T梁混凝土,混凝土浇筑采用从一端向另一端全断面一次性浇筑完成。

       【问题】

       1.全桥共有T梁多少片?为完成T梁预制任务最少应设置多少个预制台座?均需列式计算。

       2.列式计算图4-2中预制台座的间距B和支撑梁的间距L。(单位以m表示)。

       3.给出预制场围护的正确做法。

       4.事件一中的钢绞线应如何存放?

       5.事件二中,T梁混凝土应如何正确浇筑?

参考答案:见解析

解析:

1.9×12=108片。

一个支座可生产120÷10=12片梁,

需要台座108÷12=9个。

2.B=2+2=4米,

L=30-0.6×2=28.8米。

3.围挡的用材应为硬质材料,不宜使用彩布条、竹笆或安全网等。

施工现场的围挡一般应高于1.8m,且应符合当地主管部门有关规定。

4.应存放于仓库,仓库应干燥、防潮、通风良好、无腐蚀气体和介质。存放在室外时不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露,时间不宜超过6个月。

5.应水平分层浇筑,从一端往另一端浇筑,先浇筑底板,后浇筑肋板,最后浇筑顶板。

【名师点拨】本题是一道较为综合的题目。关于T梁和台座的计算需要掌握。
