第201题

对现场填筑土围堰的施工要求是(  )。


A.围堰填筑应自上游开始至下游合龙

B.筑堰材料宜用黏性土、粉质黏土或砂质黏土

C.打木桩固定

D.围堰底下河床底上的石块、杂物应清除干净

E.填出水面之后应进行夯实


参考答案:ABDE


解析:

本题考查的是各类围堰施工技术。

土围堰施工要求:①筑堰材料宜用黏性土、粉质黏土或砂质黏土,填出水面之后应进行夯实,填土应自上游开始至下游合龙;②筑堰前,必须将堰底下河床底上的杂物、石块及树根等清除干净;③堰顶宽度可为1~2m。机械挖基时不宜小于3m。堰外边坡迎水流一侧坡度宜为1:2~1:3,背水流一侧可在1:2之内。堰内边坡宜为1:1~1:1.5。内坡脚与基坑的距离不得小于1m。


第202题

围堰高度应高出施工期间可能出现的最高水位(包括浪高)(  )m。


A.0.3~0.5

B.0.3~0.7

C.0.5~0.7

D.0.7~1.0


参考答案:C


解析:

本题考查的是各类围堰施工技术。

围堰高度应高出施工期间可能出现的最高水位(包括浪高)0.5~0.7m。


第203题

在深水和深基坑,流速较大的坚硬河床进行基础工程施工时,应采用(  )围堰。


A.土

B.土袋

C.铅丝笼

D.板桩


参考答案:D


解析:

本题考查的是各类围堰施工要求。

各类围堰适用范围中,钢板桩围堰可用于深水和深基坑,流速较大的砂类土、黏性土、碎石土及风化岩等坚硬河床。故D正确。


第204题

当河床渗水性较小,水深≤3m,水流速度≤1.5m/s,可用(  )。


A.推流式土围堰

B.双壁钢围堰

C.钢板桩围堰

D.土袋围堰


参考答案:D


解析:

本题主要考查的是各类围堰的适用范围。

土袋围堰适用条件为当水深≤3m,水流速度≤1.5m/s,河床渗水性较小,或淤泥较浅。




第205题

施工钢板桩围堰时,在(  )中不宜使用射水下沉办法。


A.黏土

B.砂土

C.碎石土

D.风化岩


参考答案:A


解析:

本题考查的是各类围堰施工技术。

钢板桩可用锤击、振动、射水等方法下沉,但在黏土中不宜使用射水下沉办法。


第206题

钢板桩围堰不宜在(  )的河床中使用。


A.风化岩

B.黏性土

C.碎石土

D.大漂石


参考答案:D


解析:

本题考查的是各类围堰施工要求。

钢板桩围堰适用于深水或深基坑,流速较大的砂类土、黏性土、碎石土及风化岩等坚硬河床。有大漂石及坚硬岩石的河床不宜使用钢板桩围堰。


第207题

城市桥梁工程常用的桩基础,按成桩的施工方法可分为(  )大类。


A.旋喷桩

B.护壁桩

C.沉入桩

D.钻孔灌注桩

E.人工挖孔桩


参考答案:CDE


解析:

本题考查的是桩基础施工方法与设备选择。

城市桥梁工程常用的桩基础,按成桩的施工方法可分为:沉入桩、钻孔灌注桩、人工挖孔桩。


第208题

在砂类土、黏性土中沉桩宜用(  )法。


A.振动

B.锤击

C.射水

D.静力


参考答案:B


解析:

本题考查的是桩基础施工方法与设备选择。

锤击沉桩宜用于砂类土、黏性土。振动沉桩宜用于锤击沉桩效果较差的密实黏性土、砾石、风化岩。在密实的砂土、碎石土、砂砾的土层中用锤击法、振动沉桩法有困难,可采用射水作为辅助手段进行沉桩施工。静力压桩宜用于软黏土、淤泥质土。




第209题

预制桩接头一般采用的连接方式有(  )。


A.焊接

B.硫磺胶泥

C.法兰

D.机械连接

E.搭接


参考答案:ACD


解析:

本题考查的是桩基础施工方法与设备选择。

预制桩的接桩可采用焊接、法兰连接或机械连接,接桩材料工艺应符合规范要求。硫磺胶泥常用于基础工程水泥预制桩粘结(用于打桩及静力压桩)。


第210题

【背景资料】

       某公司中标一段桥梁工程,桥梁的墩台为钻孔灌注桩基础,设计规定钻孔灌注桩应该深入中风化岩层以下3m。桥梁上部结构采用重型可调门式支架进行施工。合同规定,主要材料价格上下浮动10%以内时,价差不予调整,调整的依据为当地造价信息中心的价格。公司现有钻孔机械:回旋钻、冲击钻、长螺旋钻。

       施工中发生如下事件:

       事件一、准备工作完成后,经验收合格开钻,钻进成孔时,直接钻进至桩底,钻进完成后请监理验收终孔。

       事件二、现浇混凝土支撑体系采用重型可调门式钢管支架,支架搭设完成后铺设模板,铺设时发现底模高程设置的预拱度有少量偏差,因此要求整改。

       事件三、工程结束时,经统计钢材用量和信息价如下表:

       【问题】

       1.分析回旋钻,冲击钻,长螺旋的适用性,项目部应该选用何种机械。

       2.直接钻到桩底不对,应该怎么做?

       3.重型可调门式支架还有哪些附件(4分,每答对1点给1分,最多4分)

       4.预拱度有偏差,如何利用支架进行调整?说明理由(5分)

       5.根据合同约定4~6月份,钢筋能够调整多少差价?(具体计算每个月的差价)



参考答案:见解析


解析:

1.回旋钻包括(正循环和反循环钻机)。

冲击钻适用于黏性土、粉土、砂土、填土、碎石土及风化岩层(1分)。
回旋钻机一般适用粘土,粉土、砂土、淤泥质土、人工回填土及含有部分卵石、碎石的地层(1分)。
长螺旋钻孔地下水位以上的黏性土、砂土及人工填土非密实的碎石类土、强风化岩(1分)。
在中风化岩层选用冲击钻(1分)。
2.使用冲击钻成孔每钻进4~5m应验孔一次(2分),在更换钻头或容易塌孔处、均应验孔并做记录(2分)。
3.调节杆、交叉拉杆、可调底座、可调顶托
4.1)可用经纬仪定出模板四角的标准高程,做出明显的标记,再用可调系统千斤顶分别对四角调整到标志位置验收后进行下道工序。2)理由:通过支架上可调部位进行调节;要考虑:设计预拱度;直接连接件的非弹性变形;支架受载后的弹性变形;支架基础受载后的沉降。
5.钢材4500元/吨,10%内不调,超出10%,超出部分调差
4月4000元/吨,进场钢筋数量为800吨;5月4700元/吨,进场数量为1200吨;6月份价格为5300元/吨,进场数量为2000吨;列出4-6月的每个月的差价。

4月核减差价4万(1分),5月没有超过不补(1分),6月核增差价70W(1分)

【名师点拨】本题主要考查了桥梁工程,以及合同管理相关内容。计算题的思路要求掌握。


第211题

沉入桩施工桩锤的选用应根据(  )等因素确定。


A.桩型

B.桩的密集程度

C.施工条件

D.辅助施工方法

E.单桩承载力


参考答案:ABCE


解析:

本题考查的是桩基础施工方法与设备选择。

锤击沉桩宜用于砂类土、黏性土。桩锤的选用应根据地质条件、桩型、桩的密集程度、单桩竖向承载力及现有施工条件等因素确定。




第212题

沉桩施工时不宜用射水方法的施工的土层(  )。


A.黏性土

B.砂层

C.卵石地层

D.粉细砂层


参考答案:A


解析:

本题考查的是桩基础施工方法与设备选择。

在密实的砂土、碎石土、砂砾的土层中用锤击法、振动沉桩法有困难时,可采用射水作为辅助手段进行沉桩施工。在黏性土中应慎用射水沉桩;在重要建筑物附近不宜采用射水沉桩。


第213题

沉入桩的(  )应通过沉桩试验后会同监理及设计单位研究确定。


A.设计标高

B.承载力

C.工艺

D.贯入度


参考答案:D


解析:

本题考查的是桩基础施工方法与设备选择。

贯入度应通过试桩或做沉桩试验后会同监理及设计单位研究确定。


第214题

预制桩的接桩不宜使用的连接方法是(  )。


A.焊接

B.法兰连接

C.环氧类结构胶连接

D.机械连接


参考答案:C


解析:

本题考查的是桩基础施工方法与设备选择。

预制桩的接桩可采用焊接、法兰连接或机械连接,接桩材料工艺应符合规范要求。


第215题

【背景材料】

       某公司承建城市跨线桥,主桥长520m,桥宽22.15m,跨越现况河渠;桥梁中三跨上部结构为钢筋混凝土预应力连续梁,跨径组合为30m+35m+30m,其余部分为22m长T形简支梁。承台平面尺寸5m×26m,以群桩形式布置128根桩,采用沉桩施工。项目部编制了施工组织设计和模板支架、预制构件吊装专项施工方案。经招标程序将沉桩施工分包给专业施工队,并签订了分包合同。施工日志记载有如下事项:

       (1)施工组织设计经项目负责人签批后,上报监理工程师审批。

       (2)模板支架专项方案对支架的构件强度验算结果表明符合要求。

       (3)由于拆迁原因影响了工期,项目经理部对施工组织设计作了相应的变更调整,经项目经理批准后付诸实施。

       (4)为增加桩与土体的摩擦力,防止桩顶或桩身出现裂缝、破碎,沉桩顺序:从四周向中心进行,以贯入度为主控制终沉。

       【问题】

      1.施工组织设计的审批和变更程序的做法是否正确,如不正确,给出正确的程序。

      2.模板支架专项方案验算内容是否全面?如不全面,请补充。在模板支架方案中还应注意哪些事项?

      3.沉桩方法是否符合规定?如不符合,请指出正确做法。



参考答案:见解析


解析:

1.不正确。施工组织设计应经项目负责人批准后,报上企业技术负责人审批,并加盖公章方可实施;有变更时,应办理变更审批。

2.背景只提到支架的构件强度验算,不全面。应补充刚度和稳定性验算。本工程应考虑基础的允许下沉量,计算桥梁体预拱度,模板支架安装后应进行预压以消除非弹性变形。整体浇筑时还应采取措施防止支架不均匀下沉,以避免造成梁体混凝土产生裂缝,可考虑分段浇筑。

3.不符合。正确做法:

1)沉桩时的施工顺序应是从中心向两个方向或四周对称进行;

2)群桩形式:桩终止捶击的控制应视桩端土质而定,一般情况下以控制桩尖设计高程为主,贯入度为辅。

【名师点拨】本题主要考查的是沉桩施工技术。现在沉桩施工的应用比较少,建造师市政实务考查得也比较少,复习的时候要有所侧重。


第216题

下列成桩方式中不适用于黏性土、粉土、砂土、填土、碎石土及风化岩石的是(    )。


A.冲抓钻

B.冲击钻

C.旋挖钻

D.潜水钻


参考答案:D


解析:

本题考查的是桩基础施工方法与设备选择。

潜水钻适用于黏性土、淤泥、淤泥质土及砂土。


第217题

地下水位以下土层的桥梁桩基础施工,不适宜采用成桩设备是(  )。


A.正循环回旋钻机

B.旋挖钻机

C.长螺旋钻机

D.冲孔钻机


参考答案:C


解析:

本题考查的是桩基础施工方法与设备选择。

长螺旋钻孔适用于地下水位以上的黏性土、砂土及人工填土非密实的碎石类土、强风化岩。


第218题

反循环回转钻,其泥浆作用是(  )。


A.浮悬钻渣

B.护壁

C.浮悬钻渣并护壁

D.不需要


参考答案:B


解析:

本题考查的是桩基础施工方法与设备选择。

浮悬钻渣并护壁是正循环回转钻的泥浆作用。


第219题

泥浆制备根据施工机械、工艺及穿越土层情况进行配合比设计,宜选用高塑性黏土或(  )。


A.粉质黏土

B.膨润土

C.粉土

D.低塑性黏土


参考答案:B


解析:

本题考查的是桩基础施工方法与设备选择。

泥浆制备根据施工机具、工艺及穿越土层情况进行配合比设计,宜选用高塑性黏土或膨润土。


第220题

【背景资料】

      某城市桥梁工程,上部结构为预应力混凝土连续梁,基础为直径1200mm钻孔灌注桩,桩基地质结构为软岩。A公司中标该工程。投标时钢筋价格为4500元/t,合同约定市场价在投标价上下浮动10%内不予调整;上下浮动超过10%时,对超出部分按月进行调整。市场价以当地造价信息中心公布的价格为准。

      该公司现有的钻孔机械为正、反循环回旋钻机若干台提供本工程选用。

      施工过程中,发生如下事件:

      事件1:施工准备工作完成后,经验收合格开始钻孔,钻进成孔时,发生钻孔偏斜事故。

      事件2:现浇混凝土箱梁支撑体系采用扣件式钢管支架,支架搭设完成后安装箱梁模板,验收时发现梁模板高程设置的预拱度存在少量偏差,因此要求整改。

      事件3:工程结束时,经统计钢材用量和信息价见下表:

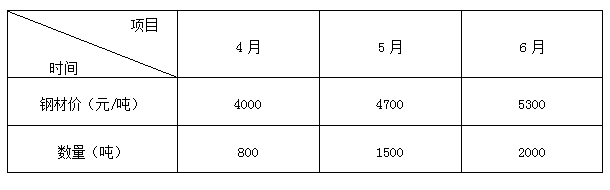

      钢材用量和信息价表


       【问题】

       1.就公司现有桩基成孔设备进行比选,并根据钻机适用性说明理由。

       2.试分析事件1中造成钻孔偏斜的原因。

       3.事件2中,在预拱度存在偏差的情况下,如何利用支架进行调整高程?

       4.根据合同约定,4~6月份钢筋能够调整多少差价(具体计算每个月的差价额)?




参考答案:见解析


解析:

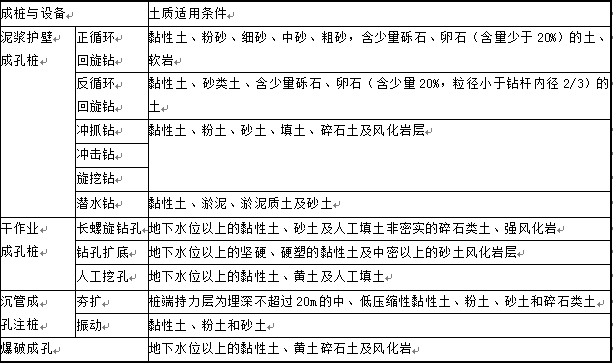

1.应选择正循环回旋钻机。因为本工程的基础为直径1200mm钻孔灌注桩,桩基地质结构为软岩,该公司现有的供本工程选用的钻孔机械为正、反循环回旋钻机若干台。常用成孔方法如下表所示:

常用成孔方法 根据上表只有正循环回旋钻机能符合工程需要。

2.造成钻孔偏斜的原因可能有:(1)钻进中遇到软硬土层交界面或倾斜岩面;(2)钻头翼板磨损不一,钻头受力不均;(3)钻杆弯曲、接头间隙太大;(4)钻机底座未安置水平或钻进过程中发生不均匀沉降。

3.用经纬仪定出底模板各预拱度设置点的准确高程并作出明显的标记,再用千斤顶分别将各预拱度设置点的模板调整到标记位置,将钢管支架的可调顶托顶紧底模板后释放千斤顶。验收合格后进行下一道工序。

4.4月:由于(4500-4000)÷4500×100%=11.11%,应调整价格。

应调减差价为:(4500×0.9-4000)×800=40000元。

5月:由于(4700-4500)÷4500×100%=4.44%,不调整价格。

6月:由于(5300-4500)÷4500×100%= 17.78%,应调整价格。

应调增差价=(5300-4500×1.1)×2000=700000元。

【名师点拨】此题考查了施工机具的选择,钻孔偏斜的分析,调值公式的应用,第三问高程如何调整具有较强的实践性。
