第241题
先简支后连续梁安装时,湿接头混凝土的养护时间应不少于( )。
A.7d
B.14d
C.21d
D.28d
参考答案:B
解析:
本题考查的是装配式梁(板)施工技术。
湿接头混凝土的养护时间不应少于14d。
第242题
关于先张法预应力空心板梁的场内移运和存放的说法,错误的是( )。
A.吊运时,混凝土强度不得低于设计强度的75%
B.存放时,支点处应采用垫木
C.存放时长可长达3个月
D.同长度的构件,多层叠放时,上下层垫木在竖直面上应适当错开
参考答案:D
解析:
本题考查的是装配式梁(板)施工技术。
当构件多层叠放时,层与层之间应以垫木隔开,各层垫木的位置应设在设计规定的支点处,上下层垫木应在同一条竖直线上。
第243题
预应力简支梁起吊前应验算起吊过程中构件内产生的应力是否符合要求,梁长( )以上的预应力简支梁应验算裸梁的稳定性。
A.15 m
B.20m
C.25m
D.30m
参考答案:C
解析:
本题考查的是装配式梁(板)施工技术。
预应力简支梁,梁长25m以上的预应力简支梁应验算裸梁的稳定性。
参考答案:见解析
解析:

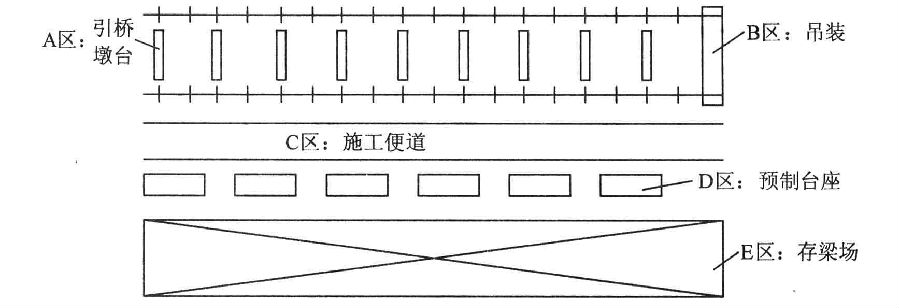

1.引桥主梁的吊装方法为跨墩龙门吊方法施工。
2.不合理。C、E区位置应调换,这样吊装时龙门吊可直接从存梁场吊装。
【名师点拨】本题是一道较为简单的习题。关于吊运相关技术要点,需要掌握。
第245题
装配式梁(板)施工方案编制前,应对施工现场条件和( )进行充分调研和评估。
A.周边道路
B.拟定运输路线的社会交通
C.周边建筑
D.周边居民
参考答案:B
解析:
本题考查的是装配式梁(板)施工技术。
装配式梁(板)施工方案编制前,应对施工现场条件和拟定运输路线社会交通进行充分调研和评估。
第246题
后张预应力混凝土构件吊装时,其孔道水泥浆的强度不应低于构件设计要求,如设计无要求时,一般不低于( )。
A.30MPa
B.40MPa
C.设计强度的70%
D.设计强度的100%
参考答案:A
解析:
本题考查的是装配式梁(板)施工技术。
后张预应力混凝土构件吊装时,其孔道水泥浆的强度不应低于构件设计要求,如设计无要求时,一般不低于30MPa。
参考答案:见解析
解析:
1.预制场台座基础处理必须满足梁体承重要求。当地基承载力足以满足梁体承重要求时,可直接在地基上做台座基础;如果地基达不到承载力要求,则必须对地基进行加固处理,以保证处理后的地基的承载力满足规范或设计要求,然后在上面浇筑混凝土基础。另外,做好预制场场地排水工作也至关重要,以防止雨水浸泡地基。只有这样,才能保证台座基础不发生沉降。
2.不正确。因为按照相关规范的规定,T形梁在台座上张拉压浆后,孔道内的水泥浆强度达到设计要求后方可吊移预制构件;设计未要求时,应不低于设计强度的75%。否则,容易发生锚具破损、钢绞线断丝现象,从而导致安全质量事故发生。
3.首先是安全管理存在管理不到位问题,按照起重设备安全技术操作规范要求,当龙门吊作业时,作业范围下面不能有人;其次,对龙门吊司机和钢筋工也存在安全技术教育不到位问题;项目部安全生产负责人应采取有效措施纠正。
【名师点拨】本题是一道较为简单的习题。张拉台座的相关要求需要掌握。
参考答案:见解析
解析:

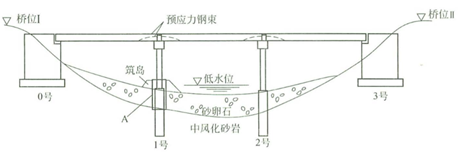

1.控制两项指标是:墩顶坐标和高程(或标高) 。
2.A为钢护筒。
3.宜选用冲击钻机(或冲抓钻机,或旋转钻机)。
4.上部结构主要施工工序如下:①→④→⑦→⑥→③→⑤→⑧→②
(或①→③→④→⑦→⑥→⑤→⑧→② ) 。
第249题
移动模架上浇筑预应力混凝土连续梁,浇筑分段施工缝必须设置在( )零点附近。
A.拉力
B.弯矩
C.剪力
D.扭矩
参考答案:B
解析:
本题考查的是现浇预应力(钢筋)混凝土连续梁施工技术
浇筑分段施工缝,必须设在弯矩零点附近。
参考答案:见解析
解析:
1.河道管涵的断面必须满足施工期间河水最大流量要求;
管涵强度必须满足上部荷载要求;
管涵长度必须满足支架地基宽度要求;
2.还应考虑支架受力产生的非弹性变形、支架基础沉陷和结构物本身受力后各种变形,还应考虑汽车荷载引起的梁的弹性挠度。
3.消除地基在施工荷载下的非弹性变形;
检验地基承载力是否满足施工荷载要求;
防止由于地基沉降产生梁体混凝土裂缝。
4.B标连续梁采用悬臂浇筑法(悬浇法或挂篮法)最合适。
浇筑顺序主要为:墩顶梁段(0号块)→墩顶梁段(0号块)两侧对称悬浇梁段→边孔支架现浇梁段→主梁跨中合龙段。
【名师点拨】本题主要考查了桥梁工程相关内容。支架法施工当中的支架预压相关知识点要求重点掌握。
参考答案:见解析
解析:

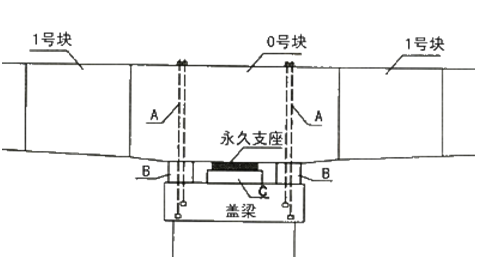

1.构件A为伸缩缝(或者伸缩装置)。
2.该桥梁属于刚构(架)桥。
该类型桥梁的主要受力特点:刚构(架)桥的主要承重结构是梁或板和立柱整体结合在一起的刚构(架)结构。梁和柱的连接处具有很大的刚性,在竖向荷载作用下,梁部主要受弯,而在柱脚处也具有水平反力。
3.在浇筑桥梁上部结构时,施工缝的处理方法:
(1)先将混凝土表面的浮浆凿除;
(2)混凝土结合面应凿毛处理,并冲洗干净,表面湿润,但不得有积水;
(3)在浇筑梁板混凝土前应铺同配合比(同强度等级)的水泥砂浆(厚10-20mm)。

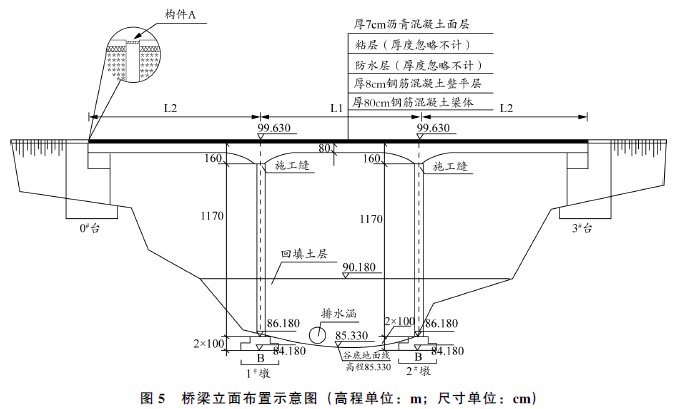

4.(1)99.63-0.07-0.08-0.8-90.18=8.5米。
(2)需要组织专家论证。
理由:支架搭设高度为8.5米,根据相关有关规定,搭设高度5米及以上的混凝土模板支撑工程,属于危险性较大的分部分项工程,搭设高度8米及以上的混凝土模板支撑工程需要组织专家论证。
5.(1)场地回填杂填土,未按要求进行分层填筑、碾压密实,导致基础(地基)承载力不足;
(2)场地未设置排水沟等排水、隔水措施,场地积水,导致基础(地基)承载力下降;
(3)未按规范要求进行支架基础预压;
(4)受雨天影响,预压土袋吸水增重(或预压荷载超重)。
6.支架预压成功应采取的措施:
(1)提高场地基础(地基)承载力,可采用换填及混凝土垫层硬化等处理措施;
(2)在场地四周设置排水沟等排水设施,确保场地排水畅通,不得积水;
(3)进行支架基础预压;
(4)加载材料应有防水(雨)措施,防止被水浸泡后引起加载重量变化(或超重)。
【名师点拨】本题主要考查桥梁工程支架法施工相关内容。支架法施工的整个工艺流程要求掌握,并要结合支架相关知识进行掌握。本题的计算比较简单,但要活学活用。
参考答案:见解析
解析:
1.应进行地基承载力、支架承载能力和刚度等验算。
理由:这些参数关系到施工的安全性,应保证其符合设计要求,安装牢固,必要时采取措施进行加固处理。
2.应对支架进行预压。目的是为了消除拼装间隙和地基沉降等非弹性变形。
3.门洞两边应加设护栏,应设置明显的安全警示标志、夜间设警示灯,还应设牢固的防护设施。
4.应补充:(1)充分利用混凝土中后期强度,尽可能降低水泥用量。
(2)严格控制集料的级配及其含泥量。
(3)选用合适的缓凝剂、减水剂等外加剂,以改善混凝土的性能。加入外加剂后,可延长混凝土的凝结时间。
(4)控制好混凝土坍落度。
(5)浇筑与振捣措施:采取分层浇筑混凝土,利用浇筑面散热,以大大减少施工中出现裂缝的可能性。
(6)养护中保持适宜的温度和适度。混凝土的表面温度与中心温度之间、表面温度与环境温度之间的温差不超过20℃;利用内部降温法或者保温法。保证养护时间。
5.不正确。
单位工程、分部工程和分项工程开工前,项目技术负责人对承担施工的负责人或分包方全体人员进行书面的技术交底。技术交底资料应办理签字手续并归档。
【名师点拨】本题是一道比较综合的考题。主要涉及到桥梁支架现浇法施工和工程管理的相关技术要点。
第253题
现浇预应力钢筋混凝土连续梁,支架和模板安装后,宜采取措施消除( )。
A.非弹性变形
B.弹性变形
C.塑性变形
D.支架空隙
参考答案:A
解析:
本题考查的是现浇预应力(钢筋)混凝土连续梁施工技术。
各种支架和模板安装后,宜采取措施消除拼装间隙和地基沉降等非弹性变形。
第254题
在移动模架上浇筑预应力连续梁时,浇筑分段工作缝,必须在( )附近。
A.正弯矩区
B.负弯矩区
C.无规定
D.弯矩零点
参考答案:D
解析:
本题考查的是现浇预应力(钢筋)混凝土连续梁施工技术。
浇筑分段工作缝,必须设在弯矩零点附近。
参考答案:见解析
解析:
1.不正确。工程施工组织设计应经项目经理签批后,必须经企业(施工单位)技术负责人审批,并加盖公章后方可实施;有变更时,应有变更审批程序。
2.仅提供支架强度验算尚不满足专项方案的要求,还应提供支架刚度和稳定性方面的验算。并且专项方案应由施工单位专业工程技术人员编制,经专家论证补充完善后,由施工企业技术负责人签批和监理单位总监理工程师签认后实施。
3.支架应满足:
1)支架的强度、刚度、稳定性验算倾覆稳定系数不应小于1.3,受载后挠曲的杆件弹性挠度不大于L/400(L为计算跨度)。
2)支架的弹性、非弹性变形及基础的允许下沉量,应满足施工后梁体设计标高的要求。
3)注意事项有:
整体浇筑时应采取措施防止支架基础不均匀下沉,若地基下沉可能造成梁体混凝土产生裂缝时,应分段浇筑。
4.油泵与千斤顶配套使用。
【名师点拨】本题是一道较为简单的练习题目。本题所涉及的知识点需要掌握。
第256题
下列连续梁(T构)的合龙、体系转换和支座反力调整的规定,符合规范的有( )。
A.合龙段的长度宜为3m
B.合龙宜在一天中气温最低时进行
C.合龙段的混凝土强度宜提高一级
D.连续梁的梁跨体系转换,应在合龙段及全部纵向连续预应力筋张拉、压浆完成,并解除各墩临时固结后进行
E.体系转换时,支座反力调整应以高程控制为主,反力作为校核
参考答案:BCDE
解析:
本题考查的是现浇预应力(钢筋)混凝土连续梁施工技术。
合龙段的长度宜为2m。
第257题
桥梁施工时合龙段说法错误的是( )。
A.合拢前应观测气温变化与梁端高程及悬臂端间距的关系
B.合龙段的混凝土强度宜提高一级
C.合龙段长度宜为2m
D.宜在一天中气温最高时浇筑
参考答案:D
解析:
本题考查的是现浇预应力(钢筋)混凝土连续梁施工技术。
连续梁(T构)的合龙、体系转换和支座反力调整应符合下列规定: 1)合龙段的长度宜为2m。 2)合龙前应观测气温变化与梁端高程及悬臂端间距的关系。 3)合龙前应按设计规定,将两悬臂端合龙口予以临时连接,并将合龙跨一侧墩的临时锚固放松或改成活动支座。 4)合龙前,在两端悬臂预加压重,并于浇筑混凝土过程中逐步撤除,以使悬臂端挠度保持稳定。 5)合龙宜在一天中气温最低时进行。 6)合龙段的混凝土强度宜提高一级,以尽早施加预应力。 7)连续梁的梁跨体系转换,应在合龙段及全部纵向连续预应力筋张拉、压浆完成,并解除各墩临时固结后进行。 8)梁跨体系转换时,支座反力的调整应以高程控制为主,反力作为校核。
第258题
悬浇连续梁所用挂篮组装后,应进行( ),以消除非弹性变形。
A.载重试验
B.压力
C.预拱度检查
D.行走试验
参考答案:A
解析:
本题考查的是现浇预应力(钢筋)混凝土连续梁施工技术。
挂篮组装后,应全面检查安装质量,并应按设计荷载做载重试验,以消除非弹性变形。
参考答案:见解析
解析:
1.(1)索塔施工时宜用爬模法。
(2)悬臂浇筑混凝土时,宜从悬臂前端开始合龙。
(3)合龙宜在一天中气温最低时段进行。
(4)梁跨体系转换时,支座反力的调整应以高程控制为主,反力作为校核。
2.(1)温度影响;(2)预拱度设置。
3.之字形人行梯道。安全帽、安全带、防滑鞋。
4.日常检查。还有定期检查.专项检查.季节性检查。
5.单位工程完工后应该由施工单位自行组织有关人员进行检查评定,总监理工程组织专业监理工程师对工程质量进行竣工与验收,对存在的问题由施工单位及时整改,整改完毕后,由施工建设单位提交竣工报告,建设单位收到竣工报告后,由建设单位负责人组织各单位负责人进行单位工程验收。
6.A为临时锚固钢筋(或钢绞线)、B为临时支座、C为支座垫石(或支座垫块)。
【名师点拨】本题是一道较为综合性的题目。主要考查悬臂浇筑法施工和施工组织管理相关内容。悬臂浇筑法施工相关技术要点要掌握。施工管理中的安全管理是考试的重点,要重点关注。
第260题
现浇预应力混凝土梁,采用悬臂浇筑的主要设备是一对能行走的挂篮,挂篮质量与梁段混凝土质量比值一般控制在 ( )之间。
A.0.1~0.2
B.0.2~0.3
C.0.3~ 0.5
D.0.5~0.7
参考答案:C
解析:
本题考查的是现浇预应力(钢筋)混凝土连续梁施工技术。
现浇预应力混凝土梁,采用悬臂浇筑的主要设备是一对能行走的挂篮,挂篮质量与梁段混凝土质量比值一般控制在0.3~0.5之间,特殊情况不得超过0.7。
