“微信扫一扫”进入考试题库练习及模拟考试

2025年二级建造师《水利水电工程管理与实务》历史真题(272题)


第121题

根据《水利水电工程施工通用安全技术规程》(8L398-2007),人力搬运爆破器材时,搬运者之间的距离应不小于(  )。


A.2m

B.3m

C.4m

D.5m


参考答案:B


解析:

【内容考查】劳动安全

【选项分析】人力装卸和搬运爆破器材,每人一次以25〜30kg为限,搬运者相距不得少于3m。



第122题

施工现场设置开敞式高压配电装置的独立开关站,其场地四周设置的围墙高度应不低于(  )。


A.1.2m

B.1.5m

C.2.0m

D.2.2m


参考答案:D


解析:

【内容考查】劳动安全

【选项分析】采用开敞式高压配电装置的独立开关站,其场地四周应设置高度不低于2.2m的围墙。



第123题

重力坝分缝的作用包括(  )。


A.满足混凝土浇筑要求

B.控制温度裂缝

C.适应地基不均匀沉降

D.及时排出坝内渗水

E.便于安装止水


参考答案:ABC


解析:

【内容考查】混凝土坝的构造及作用

【选项分析】为了满足施工要求,防止由于温度变化和地基不均匀沉降导致坝体裂缝,在坝内需要进行分缝。



第124题

水闸下游连接段包括(  )。


A.铺盖

B.消力池

C.护坦

D.岸墙

E.海漫


参考答案:BCE


解析:

【内容考查】水闸的组成及作用

【选项分析】下游连接段通常包括护坦(消力池)、海漫、下游防冲槽以及下游翼墙与护坡等。



第125题

关于施工放样的说法,正确的有(  )。


A.由整体到局部

B.先控制,后碎部

C.由建筑物主轴线确定建筑物细部相对位置

D.测设细部的精度比测设主轴线的精度高

E.各细部的测设精度一样


参考答案:ABCD


解析:

【内容考查】施工放样

【选项分析】施工放样的原则是“由整体到局部”“先控制、后碎部”,即由施工控制网测设工程建筑物的主轴线,用以控制工程建筑物的整个位置。根据主轴线来测设工程建筑物细部,保证各部分设计的相对位置。测设细部的精度比测设主轴线的精度高。各细部的精度要求也不一样。各控制点应为同一坐标体系。



第126题

混凝土集料中的砂按粗细程度不同分为(  )。


A.特粗砂

B.粗砂

C.中砂

D.细砂

E.粉砂


参考答案:BCD


解析:

【内容考查】混凝土集料的分类和质量要求

【选项分析】砂按粗细程度不同可分为粗砂、中砂和细砂。



第127题

爆破施工时,炮孔布置合理的有(  )。


A.炮孔方向宜与最小抵抗线方向重合

B.尽量利用和创造自由面

C.炮孔与岩石层面垂直

D.几排炮孔时,宜按梅花形布置

E.炮孔与节理平行


参考答案:BCD


解析:

【内容考查】爆破技术

【选项分析】合理布置炮孔是提高爆破效率的关键,布置时应注意以下原则:

① 炮孔方向不宜与最小抵抗线方向重合,因为炮孔堵塞物强度弱于岩石,爆炸产生的气体容易从这里冲出,致使爆破效果大为降低。

② 充分利用有利地形,尽量利用和创造自由面,减小爆破阻力,以提高爆破效率。

③ 根据岩石的层面、节理、裂隙等情况进行布孔,一般应将炮孔与层面、节理等垂直或斜交,但不宜穿过较宽的裂隙,以免漏气。

④ 当布置有几排炮孔时,应交错布置成梅花形,第一排先爆,然后第二排等依次爆破,这样可以提高爆破效果。



第128题

关于立式轴流泵机组安装的说法,正确的有(  )。


A.同心校正又称为找平校正

B.水平校正以泵轴座平面为校准面

C.刮磨推力盘底面可以调整泵轴摆度

D.水泵配套电机安装在水泵梁上

E.先进行电动机吊装,再进行传动轴安装


参考答案:AC


解析:

【内容考查】机电设备安装的基本要求

【选项分析】同心校正是校正电机座上传动轴孔与水泵弯管上泵轴孔的同心度,施工中通常称为找正或找平校正。故A正确;水平校正以电机座的轴承座平面为校准面。故B错误;当测算出的摆度值不满足规定要求时,通常是采用刮磨推力盘底面的方法进行调整。故C正确;立式机组的安装与卧式机组有所不同,其水泵是安装在专设的水泵梁上,动力机安装在水泵上方的电机梁上。故D错误;中小型立式轴流泵机组安装流程是安装前准备、泵体就位、电机座就位、水平校正、同心校正、固定地脚螺栓、泵轴和叶轮安装、传动轴安装、电动机吊装、验收。故E错误。



第129题

根据《水利建设项目后评价管理办法(试行)》,过程评价的内容包括(  )。


A.财务评价

B.国民经济评价

C.综合评价

D.前期工作

E.运行管理


参考答案:DE


解析:

【内容考查】水利工程建设项目的类型和建设阶段划分

【选项分析】过程评价包括:前期工作、建设实施、运行管理等。



第130题

根据《政府和社会资本合作建设重大水利工程操作指南(试行)》,关于PPP项目的说法,正确的有(  )。


A.PPP项目实施机构应为县级以上水利(水务)部门

B.新建经营性水利工程,实施方式一般采用特许经营合作方式

C.PPP项目实施机构组织起草PPP项目合同草案

D.社会资本方的选择方式包括公开招标、邀请招标和竞争性谈判

E.PPP项目实施机构承担项目法人职责


参考答案:BCD


解析:

【内容考查】政府和社会资本合作(PPP模式)

【选项分析】水利PPP项目由项目所在地县级以上人民政府授权的部门或单位作为实施机构。水利PPP项目实施机构依据经批准的实施方案,组织起草PPP项目合同草案。社会资本方的选择方式:项目实施机构可依法采用公开招标、邀请招标、竞争性谈判等方式。项目实施机构、相关政府部门根据水利PPP项目合同和有关规定,对项目公司履行PPP项目建设与运行管理责任进行监管。(B选项知识点新教材已删除)



第131题

关于水利建设项目管理专项制度的说法,正确的有(  )。


A.实施项目法人负责制

B.监理单位按照监理规范对建设项目实施中的质量、进度等进行管理

C.工程监理实行总监理工程师负责制

D.代建单位对建设项目施工准备至竣工验收的建设实施过程进行管理

E.支付代建单位的奖励资金一般不超过代建管理费的10%


参考答案:CDE


解析:

【内容考查】“三项”制度、代建制

【选项分析】水利工程项目建设实行项目法人责任制、招标投标制和建设监理制,简称“三项”制度。水利工程建设监理是指具有相应资质的水利工程建设监理单位,受项目法人(或建设单位)委托,按照监理合同对水利工程建设项目实施中的质量、进度、资金、安全生产、环境保护等进行的管理活动,包括水利工程施工监理、水土保持工程施工监理、机电及金属结构设备制造监理、水利工程建设环境保护监理。水利工程建设监理实行总监理工程师负责制。水利工程建设项目代建制为建设实施代建,代建单位对水利工程建设项目施工准备至竣工验收的建设实施过程进行管理。可以支付代建单位利润或奖励资金,一般不超过代建管理费的10%。



第132题

根据《水法》,关于水工程保护与建设许可的说法,正确的有(  )。


A.对生产建设活动有禁止性规定

B.对生产建设项目有限制性规定

C.水工程系指水利部门管理建设的工程

D.水工程的保护范围为水工程设施的组成部分

E.流域范围内的区域规划应当服从流域规划


参考答案:AE


解析:

【内容考查】禁止性规定和限制性规定、水工程的管理范围和保护范围、水工程建设许可要求

【选项分析】《水法》)从保持河道、运河、渠道畅通以及保证湖泊、水库正常发挥效益出发,针对各类生产建设活动的特点以及可能产生的危害,分别作出了禁止性规定和限制性规定。水工程是指在江河、湖泊和地下水源上开发、利用、控制、调配和保护水资源的各类工程。管理范围通常视为水工程设施的组成部分。《水法》第十五条规定:流域范围内的区域规划应当服从流域规划,专业规划应当服从综合规划。



第133题

背景资料

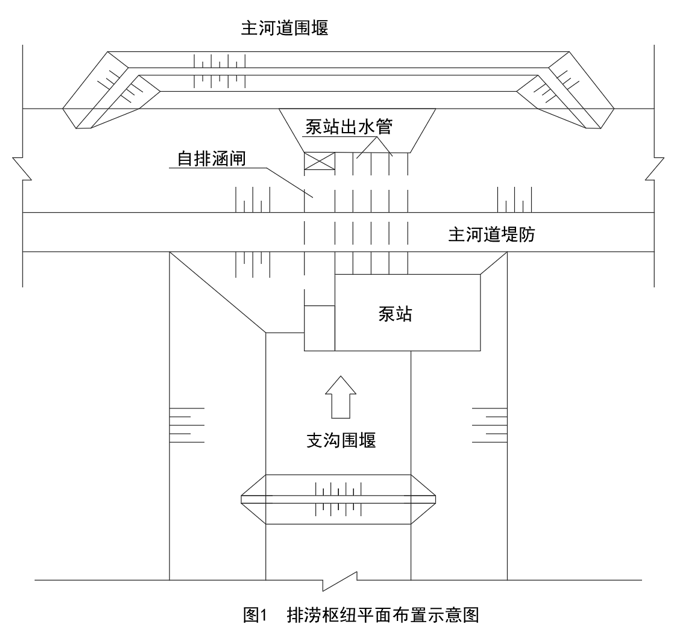

某小型排涝枢纽工程,由排涝泵站、自排涵闸和支沟口主河道堤防等建筑物组成。泵站和自排涵闸的设计排涝流量均为9.0m³/s,主河道堤防级别为3级。排涝枢纽平面布置示意图见图1。

根据工程施工进度安排,本工程利用10月~次年4月一个非汛期完成施工,次年汛期投入使用。

支沟口主河道堤防采用黏性土填筑,料场复勘时发现料场土料含水量偏大,不满足堤防填筑要求。

问题

1.分别写出自排涵闸、主河道围堰和支沟围堰的建筑物级别。

2.本工程采用的是哪种导流方式?确定围堰顶高程需要考虑哪些要素?

3.列出本工程从围堰填筑至工程完工时段内,施工关键线路上的主要施工项目。

4.写出堤防填筑面作业的主要工序;提出本工程料场土料含水量偏大的主要处理措施。



参考答案:见解析


解析:

1.自排涵闸建筑物的级别为3级,主河道围堰的级别为5级,支沟围堰的级别为5级。

2.(1)主河道围堰采用束窄河床导流,支沟围堰采用一次拦断河床围堰导流。

(2)确定围堰顶高程需要考虑:设计洪水的静水位、波浪高度、堰顶安全加高值。

3.施工关键线路上的主要施工项目有:基坑降排水、基坑开挖、地基处理、泵站施工、主河道堤防填筑、自排涵闸施工、泵站出水管施工等。

4.(1)堤防填筑面作业的主要工序包括:铺料、整平、压实。

(2)一方面应改善料场的排水条件和采取防雨措施,另一方面需将含水量偏高的土料进行翻晒处理,或采取轮换掌子面的办法,使土料含水量降低到规定范围再开挖。



第134题

背景资料

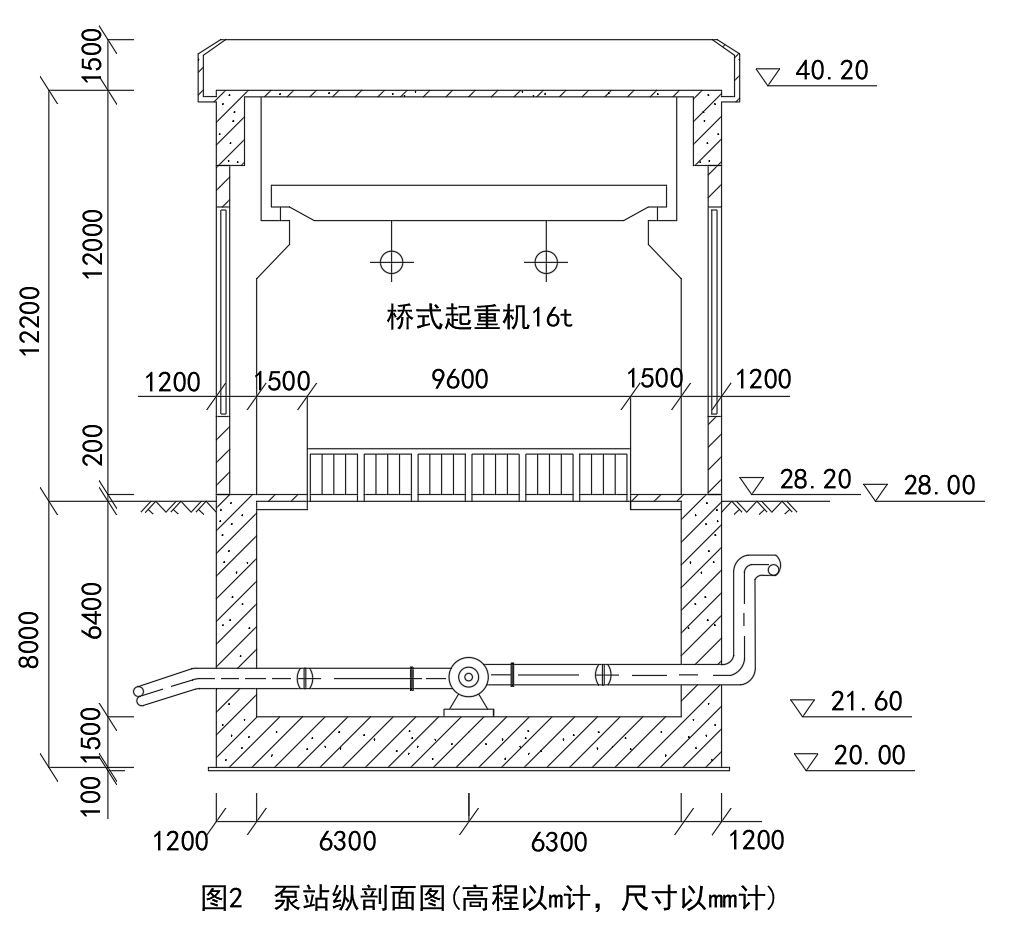

某施工单位承担江北取水口加压泵站工程施工,该泵站设计流量5.0m³/s,站内安装4台卧式双吸离心泵和1台最大起重量为16t的常规桥式起重机,泵站纵剖面如图2所示,泵站墩墙、排架及屋面混凝土模板及脚手架均采用落地式钢管支撑体系。施工场区地面高程为28.00m,施工期地下水位25.10m,施工单位采用管井法降水,保证基坑地下水位在建基面以下,泵站基坑采用放坡式开挖,开挖边坡1:2,施工过程中发生如下事件:

事件1:工程施工前,施工单位组织专家论证会,对超过一定规模的危险性较大的单项工程专项施工方案进行审查论证,专家组成员包括该项目的项目法人技术负责人、总监理工程师、运行管理单位负责人、设计项目负责人以及其他施工单位技术人员2名和2名高校专业技术人员,会后施工单位根据审查论证报告修改完善专项施工方案,经项目法人技术负责人审查签字后组织实施。

事件2:在进行屋面施工时,泵室四周土方已回填至28.00m高程。某天夜间在进行屋面混凝土浇筑施工时,1名工人不慎从脚手架顶部坠地死亡。发生高处坠落事故。

问题

1.根据《水利水电工程施工安全管理导则》(SL 721—2015),背景资料中超过一定规模的危险性较大的单项工程包括哪些?

2.根据《水利水电工程施工安全管理导则》(SL 721—2015),指出事件1中的不妥之处,简要说明正确做法?

3.什么是高处作业?说明事件2中高处作业的级别和种类?

4.根据《水利部生产安全事故应急预案(试行)》,生产安全事故共分为哪几级?事件2中的生产安全事故属于哪一级?



参考答案:见解析


解析:

【参考答案】1. 超过一定规模的危险性较大的单项工程有:屋面混凝土模板支撑体系、基坑降水、基坑开挖。

2.事件1中的不妥之处及正确做法:

不妥之处一:专家组成员包括该项目的项目法人技术负责人、总监理工程师、运行管理单位负责人、设计项目负责人以及其他施工单位技术人员2名和2名高校专业技术人员。

正确做法:专家组应由5名及以上符合相关专业要求的专家组成,各参建单位人员不得以专家身份参加审查论证会。

不妥之处二:会后施工单位根据审查论证报告修改完善专项施工方案,经项目法人技术负责人审查签字后组织实施。

正确做法:“施工单位应根据审查论证报告修改完善专项施工方案,经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字后,方可组织实施。”

3. 凡在坠落高度基准面2m和2m以上有可能坠落的高处进行作业,均称为高处作业。

事件2中屋面高程为40.20m,屋面距基准面40.20-28.00=12.20m。故该高处作业的级别属于二级高处作业,种类是特殊高处作业中的夜间高处作业。

4. 根据《水利部生产安全事故应急预案(试行)》,生产安全事故分为特别重大事故、重大事故、较大事故和一般事故4个等级。

事件2中1名工人死亡,属于一般事故。



第135题

背景资料

某新建水闸工程,发包人依据《水利水电工程标准施工招标文件》(2009年版)编制施工招标文件,发包人与承包人签订的施工合同约定,合同工期8个月,签约合同价为1280万元。

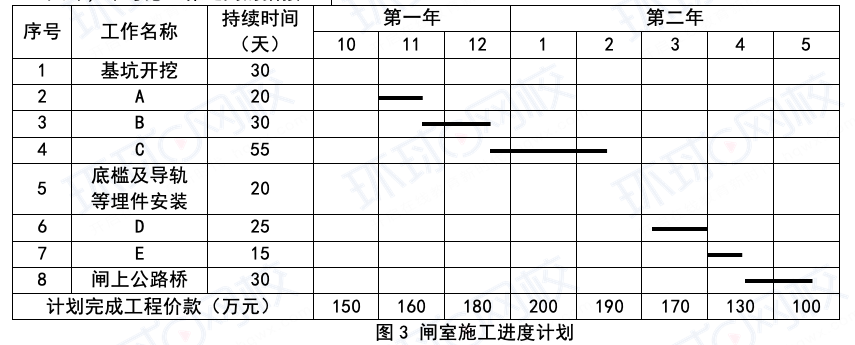

监理人向承包人发出的开工通知中载明的开工时间为第一年10月1日。闸室施工内容包括基坑开挖、闸底板垫层混凝土、闸墩混凝土、闸底板混凝土、闸门安装及调试、门槽二期混凝土、底槛及导轨等埋件安装、闸上公路桥等项工作,承包人编制经监理人批准的闸室施工进度计划见图3(每月按30天计,不考虑工作之间的搭接)。

施工中发生如下事件:

事件1:承包人收到发包人提供的测量基准点等相关资料后,开展了施工测量,并将施工控制网资料提交监理人审批。

事件2:经监理人确认的截至第一年12月底、第二年3月底累计完成合同工程价款分别为475万元和1060万元。

事件3:水闸工程合同工程完工验收后,承包人向监理人提交了完工付款申请单,并提供相关证明材料。

问题

1.指出图3中A、B、C、D、E分别代表的工作名称;分别指出基坑开挖和底槛及导轨等埋件安装两项工作的计划开始时间和完成时间。

2.事件1中,除测量基准点外,发包人还应提供哪些基准资料?承包人应在收到发包人提供的基准资料后多少天内向监理人提交施工控制网资料?

3.分别写出事件2中,截至第一年12月底、第二年3月底的施工进度进展情况(用“实际比计划超前或拖后××万元”表述)。

4.事件3中,承包人向监理人提交的完工付款申请单的主要内容有哪些?



参考答案:见解析


解析:

【参考答案】

1.(1)A:闸底板垫层混凝土;B:闸底板混凝土;C:闸墩混凝土;D:门槽二期混凝土;E:闸门安装及调试;

(2)基坑开挖工作的计划开始时间为第一年10月1日,计划完成时间为第一年10月30日;

底槛及导轨等埋件安装的计划开始时间为第二年2月16日,计划完成时间为第二年3月5日。

2.除测量基准点外,发包人还应提供基准线和水准点及其相关资料。

承包人应在收到上述资料后的28天内,将施测的施工控制网资料提交监理人审批。

3.截至第一年12月底,累计完成合同工程价款实际比计划拖后15万元;第二年3月底累计完成合同工程价款实际比计划超前10万元。

4.完工付款申请单的主要内容:完工结算合同总价、发包人已支付承包人的工程价款、应扣留的质量保证金、应支付的完工付款金额。



第136题

某水利工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)和《水利工程工程量清单计价规范》(GB50501-2007)编制。合同约定:合同工期20个月,以已标价工程量清单中土方工程所含子目为单元,对柴油进行调差,调差子目完工后,若其施工期间工程所在造价信息(月刊)载明的柴油价格平均值超过中标价中柴油价格的5%时,超出5%以上部分予以调差。招标及合同管理过程中发生如下案件:

事件1:招标人A编制的招标报价表由主表和辅表组成,其中主表由投标总价、工程项目总价表,零星工作项目清单计价表等组成,编标人员建议零星工作项目清单计价表中的单价适当报高价。

事件2:在投标截止时间前投标人B提交了调价函(一正二副),将投标总价由3000万元下调至2900万元,其他不变。调价函按照招标文件要求签字、盖章、密封、装订、标识后,递交至投标文件接收地点。

事件3:合同谈判时,合同双方围绕项目经理是否应该履行下述职责进行商讨;

①组织提交开工报审表;②组织编制围堰工程专项施工方案,并现场监督实施;③组织开展二级安全教育培训;④组织填写质量缺陷备案表;⑤签发工程质量保修书;⑥组织编制竣工财务决算;⑦组织提交完工付款申请单。

事件4:中标价中,土方开挖工程柴油消耗定额为0.14kg/m³,柴油价格3元/kg。土方开挖工程施工期4个月,合同工程量100000 m³,实际开挖工程量110000 m³,按施工图纸计算的工程量为108000 m³。施工期间工程所在地造价信息(月刊)载明的4个月柴油价格分别为3.0元/kg、3.2元/kg、3.5元/kg、3.1元/kg。

问题

1.事件1中,除已列出的表格外,投标报价主表还应包括哪些表格?编标人员的建议是否合理?说明理由。

2.事件2中,投标人B提交的调价函有哪些不妥?说明理由。

3.事件3商讨的职责中,哪些属于项目经理职责范围?

4.事件4中,土方开挖子目应当按哪个工程量进行计量?说明理由。分析计算该子目承包人应得的调差金额(单位:元,计算结果保留两位小数)。



参考答案:见解析


解析:

1.(1)投标报价主表还应包括:分类分项工程量清单计价表;措施项目清单计价表;其他项目清单计价表。

(2)合理;

理由:计日工单价可高报。

2.不妥之处一:在投标截止时间前投标人B提交了调价函(一正二副);

理由:投标文件份数要求是正本1份,副本4份。

不妥之处二:将投标总价由3000万元下调至2900万元,其他不变。

理由:投标人在进行工程项目工程量清单招标的投标报价时,不能进行投标总价优惠(或降价、让利),投标人对投标报价的任何优惠(或降价、让利)均应反映在相应清单项目的综合单价中。

3.属于项目经理职责范围的是:①组织提交开工报审表;③组织开展二级安全教育培训;⑦组织提交完工付款申请单。

4.(1)土方开挖子目应当按施工图纸进行计量。

理由:土方开挖按施工图纸计量,按《工程量清单》相应项目有效工程量的每立方米工程单价支付。

(2)施工期间工程所在地造价信息(月刊)载明的4个月柴油平均价格为3.2元/kg;

柴油调差价格:0.14×(3.2-3×1.05)=0.007元/m³;

该子目承包人应得的调差金额:108000x0.007=756.00元。



第137题

下列示意图中,表示土坝排水棱体常用断面型式的是(  )。


A.

B.

C.

D.


参考答案:B


解析:

【内容考查】本题考查的是土石坝与堤防的构造及作用。

【选项分析】


第138题

混凝土重力坝排水廊道一般布置在(  )。


A.坝基础位置

B.坝上游侧

C.坝中心线位置

D.坝下游侧


参考答案:B


解析:

【内容考查】本题考查的是混凝土坝的构造及作用。

【选项分析】为了便于检查坝体和排除坝体渗水,在靠近坝体上游面沿高度每隔15~30m设一检查兼作排水用的廊道。



第139题

拱坝是(  )。


A.静定结构

B.瞬变结构

C.可变结构

D.超静定结构


参考答案:D


解析:

【内容考查】本题考查的是混凝土坝的构造及作用。

【选项分析】拱坝是超静定结构,有较强的超载能力。



第140题

根据《水利水电工程等级划分及洪水标准》(SL 252-2017),水利水电工程等别分为(  )等。


A.二

B.三

C.四

D.五


参考答案:D


解析:

【内容考查】本题考查的是水工建筑物等级划分。

【选项分析】根据《水利水电工程等级划分及洪水标准》SL252-2017的规定,对于我国不同地区、不同条件下建设的防洪、灌溉、发电、供水和治涝等水利水电工程等别,根据其工程规模、效益和在经济社会中的重要性,划分为I、II、III、IV、V五等。



进入题库练习及模拟考试
