2025年二级建造师《水利水电工程管理与实务》历史真题(272题)


第101题

【背景信息】

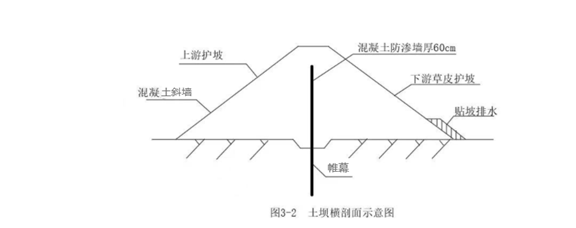

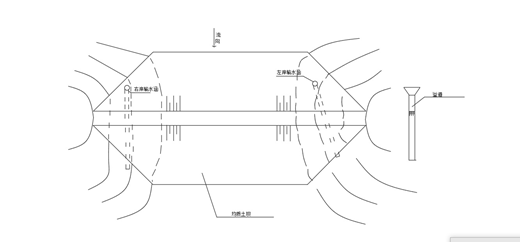

某小型水库枢纽工程由均质土坝、溢洪道、左岸输水涵和右岸输水涵等建筑物组成,其平面布置示意图如图3-1所示,该水库工程进行除险加固的主要内容包括:坝体混凝土防渗墙、坝基帷幕灌浆、坝体下游侧加高培厚;拆除重建左、右岸输水涵进口及出口等。混凝土防渗墙位于坝体中部,厚60cm;帷幕位于防渗墙底部。土坝横剖面示意图如图3- 2所示。

施工单位中标后,编制了施工组织设计,计划利用一个非汛期完成主体工程施工;绘制了包括混凝土拌合系统、主要加工厂、仓库、交通系统等各种临时设施在内的施工总平面布置图;研究指定了施工导流方案等。在研究施工导流方案时,经复核,左、右岸输水涵过流能力均能满足施工期导流的要求。

【问题】1.本工程混凝土防渗墙成槽施工前,需做哪些准备工作,本防渗墙混凝土采用哪种方式入仓浇筑比较合适?

2.帷幕灌浆压力控制需要考虑哪些因素?其灌浆压力如何确定?帷幕灌浆主要控制参数除灌浆压力和深度外,还有哪些?

3.根据背景资料,确定本工程合适的施工导流方案和需要设置的导流建筑物。

4.根据背景资料,除各种临时设施外,施工总平面布置图中还应包括哪些主要内容



参考答案:见解析


解析:

【参考答案】

1.(1)本工程混凝土防渗墙成槽施工前需做:场地平整、挖导槽、做导墙、安装挖槽机械设备、制备泥浆注入导槽等准备工作。

(2)由于混凝土防渗墙位于坝体中部,厚60cm,槽孔比较深,超过规范限定混凝土自由卸落高度不大于2m的要求,防止混凝土集料分离,应采用泵送入仓或者加设串筒、溜管、滑槽入仓(应加设缓降器(料槽等)以防止混凝土集料分离)。

2.(1)帷幕灌浆压力控制需要考虑因素包括:孔深、岩层性质和灌浆段上有无压重等因素。 (2)其灌浆压力应通过试验来确定。

(3)帷幕灌浆主要参数还有防渗标准、厚度和灌浆孔排数等。

3.(1)本工程合适的施工导流方案是:分期围堰导流。左、右岸输水涵过流能力均能满足施工期导流的要求,互为导流。上下游围堰进行挡水,前期利用其中一侧输水涵和溢洪道导流,后期利用一侧输水涵和溢洪道导流。

(2)需要设置的导流建筑物:上、下游围堰和纵向围堰。

4.除各种临时设施外,施工总平面布置图还包括:施工用地范围;一切地上和地下的已有和拟建的建筑物、构筑物及他设施的平面位置与外轮廓尺寸;永久性和半永久性坐标位置,必要时标出建筑场地的等高线;场内取土和弃土区域位置。


第102题

【背景资料】

某水闸除险加固工程内容包括土建施工,更换启闭机、闸门及机电设备。施工表(不含设备采购)通过电子招标交易平台交易,招标文件依据《水利水电工程标准施工招标文件》(2009年版) 编制,工程量清单采取《水利工程工程量清单计价规范》(GB50501-2007)模式,最高投标限价1700万元。经过招标,施工单位甲中标并与发包人签订了施工合同,招投标及合同履行过程中发生如下事件:

事件1:代理公司编制的招标文件要求:

 (1)投标人应在电子招投标交易平台注册登记。为数据接口统一的需要,投标人应购买并使用该平台配套的投标报价专用软件编制投标报价;

(2)投标报价不得高于最高投标限价,并不得低于最高投标限价的80%;

 (3)投标人的子公司不得与投标人一同参加本项目投标

(4)投标人可以现金或银行保函方式提交投标保证金;

(5)投标人获本工程所在省颁发的省级工程奖项的,评标赋2分,否则不得分。

 某投标人认为上述规定存在不合理之处,在规定时间以书面形式向行政监督部门投诉。

 事件2:合同约定:在完工结算时,工程质量保证金按照《住房城乡建设部财政部关于印发<建设工程质量保证金管理办法>的通知》(建质[2017]138号) 规定的最高比例一次性扣留。完工结算时,施工单位甲按规定节点时间提交了完工申请单。监理人审核后,形成了完工结算汇总表,发包人予以认可,并在规定节点时间内将应支付款项支付完毕。

【问题】

1.指出事件1招标文件要求中的不合理之处,说明理由。投标人采取投诉这种方式是否妥当?为什么?

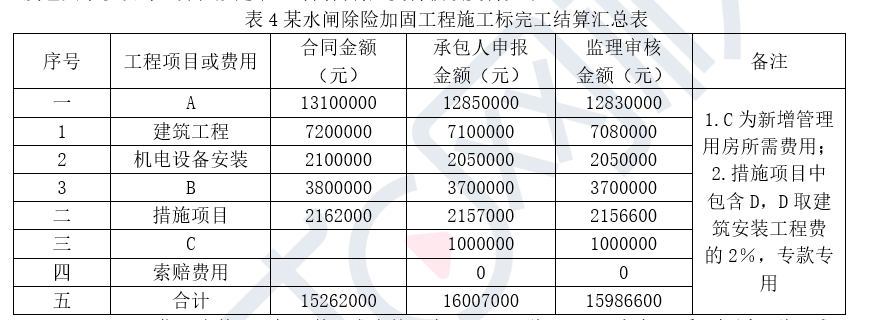

2.指出事件2表4中A,B, C, D分别代表的工程项目或费用或名称。

 3.计算本合同应扣留的工程质量保证金金额(单位:元,保留小数点后两位)。

 4.分别指出事件2中施工单位甲提交完工付款申请单和发包人支付应支付款的节点时间要求。



参考答案:见解析


解析:

【参考答案】

1.(1)不合理之处一:为数据接口统一的需要,投标人应购买并使用该平台配套的投标报价专用软件编制投标报价;

理由:不得要求潜在投标人购买指定的工具软件。

不合理之处二:并不得低于最高投标限价的80%;

理由:招标人不得规定最低投标限价。

 不合理之处三:投标人获本工程所在省颁发的省级工程奖项;

理由:属于以不合理条件限制,排斥潜在投标人或者投标人。

(2)投标人采取投诉这种方式不妥当;

理由:未在规定时间提出异议的,不得再对招标文件相关内容提出投诉。

2.A:分类分项工程,B:金属结构安装,C:变更费用,D:安全生产费用。

3.工程质量保证金金额扣留比例不得高于工程价款结算总额的3%。【此知识点已变更,履约保证金与质量保证金不共存,故一般不预留质量保证金了】

即15986600x3%=479598.00元。

4.(1)施工单位甲应在合同工程完工证书颁发后28天内,向监理人提交完工付款申请单。 (2)发包人应在监理人出具完工付款证书后的14天内,将应支付款支付给承包人。


第103题

沿渗流方向设置反滤层,其反滤料粒径应按(  )排序。


A.中→大→小

B.中→小→大

C.大→中→小

D.小→中→大


参考答案:D


解析:

【内容考查】土石坝与堤防的构造及作用

【选项分析】为避免因渗透系数和材料级配的突变而引起渗透变形,在防渗体与坝壳、坝壳与排水体之间都要设置2〜3层粒径不同的砂石料作为反滤层。材料粒径沿渗流方向由小到大排列。



第104题

某水闸闸室建筑物级别为3级,其工作闸门合理使用年限为(  )年。


A.20

B.30

C.40

D.50


参考答案:B


解析:

【内容考查】工程合理使用年限

【选项分析】1级、2级永久性水工建筑物中闸门的合理使用年限应为50年,其他级别的永久性水工建筑物中闸门的合理使用年限应为30年。



第105题

水泵梁的钢筋混凝土保护层厚度是指混凝土表面到(  )之间的最小距离。


A.箍筋公称直径外边缘

B.受力纵向钢筋公称直径外边缘

C.箍筋中心

D.受力纵向钢筋中心


参考答案:A


解析:

【内容考查】耐久性设计要求

【选项分析】钢筋的混凝土保护层厚度是指,从混凝土表面到钢筋(包括纵向钢筋、箍筋和分布钢筋)公称直径外边缘之间的最小距离。



第106题

目前我国采用的高程起算统一基准是(  )国家高程基准。


A.1985

B.1995

C.2000

D.2005


参考答案:A


解析:

【内容考查】基础知识

【选项分析】我国自1988年1月1日起开始采用1985国家高程基准作为高程起算的统一基准。



第107题

计算普通混凝土配合比时,集料的含水状态基准一般为(  )。


A.干燥状态

B.气干状态

C.饱和面干状态

D.湿润状态


参考答案:A


解析:

【内容考查】混凝土集料的分类和质量要求

【选项分析】计算普通混凝土配合比时,一般以干燥状态的集料为基准,而大型水利工程常以饱和面干状态的集料为基准。



第108题

常用于坡面防护的材料是(  )。


A.土工格栅

B.土工网

C.土工管

D.土工合成材料黏土垫层


参考答案:B


解析:

【内容考查】土工合成材料的分类和应用

【选项分析】一般土工网的抗拉强度都较低,延伸率较高。常用于坡面防护、植草、软基加固垫层和用于制造复合排水材料。



第109题

首先从龙口两端下料,保护戗堤头部,同时施工护底工程并抬高龙口底槛高程到一定高度,再从龙口两端抛投块料截断河流的截流方法是(  )。


A.平堵

B.立堵

C.混合堵

D.抬高底槛


参考答案:C


解析:

【内容考查】抛投块料截流

【选项分析】混合堵是采用立堵与平堵相结合的方法。有先平堵后立堵和先立堵后平堵两种。用得比较多的是首先从龙口两端下料,保护戗堤头部,同时施工护底工程并抬高龙口底槛高程到一定高度,最后用立堵截断河流。



第110题

人工开挖土方时,预留建基面保护层厚度一般为(  )。


A.0.2~0.3m

B.0.3~0.4m

C.0.4~0.5m

D.0.5~1.0m


参考答案:A


解析:

【内容考查】开挖方法

【选项分析】在不具备采用机械开挖的条件下或在机械设备不足的情况下,可采用人工开挖。临近设计高程时,应留岀0.2〜0.3m的保护层暂不开挖,待上部结构施工时,再予以挖除。



第111题

混凝土浇筑层间间歇超过初凝时间可能会出现(  )。


A.冷缝

B.横缝

C.纵缝

D.温度缝


参考答案:A


解析:

【内容考查】混凝土浇筑与养护

【选项分析】层间间歇超过混凝土初凝时间,会出现冷缝,使层间的抗渗、抗剪和抗拉能力明显降低。



第112题

在建筑物和岩石之间进行灌浆,以加强两者之间的结合程度和基础整体性的灌浆方法是(  )。


A.固结灌浆

B.帷幕灌浆

C.接触灌浆

D.回填灌浆


参考答案:C


解析:

【内容考查】地基处理的基本方法

【选项分析】接触灌浆是在建筑物和岩石接触面之间进行的灌浆,以加强两者间的结合程度和基础的整体性,提高抗滑稳定性,同时也增进岩石固结与防渗性能的一种方法。



第113题

模板设计时,新浇筑混凝土重量通常按(  )计算。


A.21~22kN/m³

B.24~25kN/m³

C.27~28kN/m³

D.29~30kN/m³


参考答案:B


解析:

【内容考查】模板设计

【选项分析】新浇筑混凝土重量。通常可按24〜25kN/m3计算。



第114题

钢筋图中的符号,“”表示的是(  )钢筋。


A.Ⅰ级

B.Ⅱ级

C.Ⅲ级

D.Ⅳ级


参考答案:B


解析:

【内容考查】模板设计

【选项分析】“”表示的是Ⅱ级钢筋。



第115题

混凝土正常养护时间一般为(  )天。


A.7

B.14

C.21

D.28


参考答案:D


解析:

【内容考查】混凝土浇筑与养护

【选项分析】混凝土养护时间与浇筑结构特征和水泥发热特性有关,正常养护28天,有时更长。



第116题

下列文件中不属于水利水电工程注册建造师施工管理签章文件的是(  )。


A.施工技术方案报审表

B.联合测量通知单

C.监理通知签收单

D.合同项目开工令


参考答案:C


解析:

【内容考查】水利水电工程注册建造师施工管理签章文件

【选项分析】不属于水利水电工程注册建造师施工管理签章文件的是监理通知签收单。



第117题

根据《水利工程设计变更管理暂行办法》,不需要报原初步设计审批部门审批的设计变更是(  )。


A.主要建筑物形式变化

B.水库库容变化

C.堤防工程局部基础处理方案变化

D.主要料场场地变化


参考答案:C


解析:

【内容考查】建设实施阶段的工作内容

【选项分析】重大设计变更文件,由项目法人按原报审程序报原初步设计审批部门审批。堤防工程局部基础处理方案变化不属于重大设计变更文件。



第118题

根据《水利基本建设项目竣工财务决算编制规程》(SL19-2014),小型项目未完工程投资及预留费用可预计纳入竣工财务决算,但占总投资比例应控制在(  )以内。


A.5%

B.6%

C.10%

D.15%


参考答案:A


解析:

【内容考查】竣工决算的基本内容

【选项分析】建设项目未完工程投资及预留费用可预计纳入竣工财务决算。大中型项目应控制在总概算的3%以内,小型项目应控制在5%以内。



第119题

下列供电设施或设备中,属于三类负荷的是(  )。


A.汛期的防洪设施

B.基坑降排水设备

C.木材加工厂的主要设备

D.洞内照明设施


参考答案:C


解析:

【内容考查】主要施工工厂设施

【选项分析】木材加工厂、钢筋加工厂的主要设备属三类负荷。



第120题

根据《水土保持法》,水土保持方案审批部门为(  )以上人民政府水行政主管部门。


A.镇级

B.县级

C.地市级

D.省级


参考答案:B


解析:

【内容考查】水土流失的治理要求

【选项分析】生产建设单位应当编制水土保持方案,报县级以上人民政府水行政主管部门审批。
