2025年二级建造师《水利水电工程管理与实务》历史真题(272题)


第61题

根据《水利建设质量工作考核办法》,施工单位施工质量保证的考核要点包括(  )。


A.现场设计服务情况

B.参建单位质量行为检查

C.质量保证体系建立情况

D.施工现场管理情况

E.已完工程实体质量情况


参考答案:CDE


解析:

【内容考查】本题考查的是水利工程施工单位质量管理的内容。
【选项分析】施工单位施工质量保证的考核要点包括:
①质量保证体系建立情况。
②施工过程质量控制情况。
③施工现场管理情况。
④已完工程实体质量情况。


第62题

根据《水利部水利安全生产标准化达标动态管理实施意见。》,下列情况中给水利生产经营单位记20分的有(  )。


A.发生1人(含)以上死亡

B.发生较大安全生产事故且负有责任

C.存在非法生产经营建设行为

D.申报材料不真实的

E.迟报安全生产事故


参考答案:BDE


解析:

【内容考查】本题考查的是安全生产标准化。

【选项分析】存在以下任何一种情形的,记20分:发现在评审过程中弄虚作假、申请材料不真实的;不接受检查的;迟报、漏报、谎报、瞒报生产安全事故的;发生较大及以上水利生产安全事故且负有责任的。



第63题

根据《中华人民共和国水法》水资源规划层次分为(  )。


A.全国战略规划

B.流域规划

C.区域规划

D.城市总规划

E.环境保护规划


参考答案:ABC


解析:

【内容考查】本题考查的是水工程建设许可要求。

【选项分析】水资源规划按层次分为:全国战略规划、流域规划和区域规划。


第64题

水库工程建设实施过程中,水利水电工程注册建造师施工管理签章文件中的合同管理文件有(  )。


A.复工申请表

B.延长工期报审表

C.变更申请表

D.施工月报

E.合同项目开工令


参考答案:CDE


解析:

【内容考查】本题考查的是二级建造师(水利水电工程)施工管理签章文件目录。

【选项分析】复工申请表、延长工期报审表属于进度管理文件,变更申请表、施工月报、合同项目开工令属于合同管理文件。



第65题

某支流河道改建工程主要建设项目包括:5.2m新河道开挖、新河道堤防填筑、废弃河道回填等,其工程平面布置示意图如图1-1所示。堤防采用砂砾石料填筑,上游坡面采用现浇混凝土框格+植生块护坡,上游坡脚设置现浇混凝土脚槽,下游坡面采用草皮护坡,堤防剖面示意图如图1-2所示。


   图1-1某支流河道改建工程平面布置图

图1-2堤防剖面示意图

工程施工过程中发生如下事件:

事件1:支流河道常年流水。改建工程开始施工前,施工单位编制了施工导流方案,确定本改建工程分两期施工,在新河道进口和出口处各留一道土埂作为施工围堰,并根据施工期相应河道洪水位对土埂顶高程进行了复核等。

事件2:现浇混凝土采用自建拌合站供应。施工单位根据施工进度安排,计算确定高峰月混凝土浇筑强度为12000m³,并按每天生产20小时,每月生产25天计算拌合站所需生产能力,计算公式为P=KhQm/(MN),Kh=1.5。

事件3:堤防填筑时,发现黏土含水量偏大,监理工程师要求施工单位采取措施降低黏性土料含水量。施工单位轮换掌子面开采,检测发现黏性土料含水量仍达不到要求。

【问题】

    1.根据背景资料,分别确定一期施工和二期施工的建设项目;指出新河道进口和出口土埂顶高程复核时所采用的相应水位;说明开始截断(或回填)支流河道应具备的条件。

    2.指出图1-2中堤防采用的防渗型式;写出图1-2中①、②、③、④所代表的构造名称。

    3.指出事件2公式中P、 KhQm所代表的含义,计算拌和站所需的生产能力,并判别拌和站的规模。

    4.事件3中,为降低黏性土料的含水量,除轮换掌子面外,施工单位还可采取哪些措施?



参考答案:见解析


解析:

【参考答案】

1.(1)一期施工的建设项目:5.2km新河道开挖、新河道堤防填筑、预留土埂;二期施工的建设项目:废弃河道回填、拆除土埂。

(2)新河道进口土埂围堰高程复核时所采用的相应水位:支流设计洪水的静水位、波浪爬高、安全超高。

出口土埂围堰高程复核时所采用的相应水位:主河道设计洪水的静水位、波浪爬高、安全超高。

(3)开始截断支流河道应具备的条件:新建河道已经满足通水要求,新建堤防满足防洪要求。

2.(1)堤防采用的防渗型式:斜墙式;

(2)①堆石体、②反滤层、③黏土斜墙、④现浇混凝土脚槽。

3.(1)式中P代表混凝土系统所需小时生产能力(m³/h );

Qm代表高峰月混凝土浇筑强度(m³/ 月);

Kh代表时不均匀系数,一般取1.5。

(2)P=1.5×12000/(20×25)=36m³/h,其规模为小型。

4.为降低黏性土料的含水量,除轮换掌子面外,施工单位还可一方面应改善料场的排水条件和采取防雨措施,另一方面需将含水量偏高的土料进行翻晒处理,使土料含水量降低到规定范围再开挖。



第66题

背景资料:

某中型进水闸工程,共9孔,每孔净宽10m。闸底板前趾底部布置一道混凝土防渗墙;下游防冲槽处自然地面高程16.8m,地下水水位16.0m,建基面高程11.0m。工程施工过程中发生如下事件:

事件1:工程工期22个月,全年施工,上游采用黏土围堰,围堰的设计洪水标准为5年一遇,上游水位20.4m,波浪爬高1.1m,安全超高0.5m.

事件2:项目法人质量安全检查中发现施工现场存在以下问题:

(1)下游防冲槽基坑内有一眼降水管井过滤层破坏;

(2)施工临时用电未按规定设置安全接地保护装置;

(3)上游黏土围堰未进行安全监测、监控;

(4)项目部安全管理制度不健全。

事件3:翼墙混凝土浇筑过程中,因固定模板的对拉螺杆断裂造成模板“炸模”倾倒,施工单位及时清理后重新施工,事故造成直接经济损失22万元,延误工期14天。事故调查分析处理程序如图2所示,图中“原因分析、“事故调查”、“制定处理方案”三个工作环节未标注。



图2事故调查分析处理程序

【问题】

1.根据《水利水电工程等级划分及洪水标准》(SL252),确定该水闸工程主要建筑物及上游围堰的建筑物级別,确定事件1中上游围堰顶高程。

2.简述闸基混凝土防渗墙质量检查的主要内容。

3.根据《水利水电工程施工安全管理导则》(SL721),本工程需要编制专项施工方案的危险性较大的单项工程有哪些?其中需要组织专家进行审查论证的单项工程有哪些?

4.根据《水利工程生产安全重大事故隐患判定标准(试行)》,事件2检查发现的安全问题中,可直接判定为重大事故隐患的有哪些?重大事故隐患除直接判定法外还有哪种方法?

5.根据《水利工程质量事故处理暂行规定》,判定事件3发生的质量事故类别,指出图2中A、B、C分别代表的工作环节内容。



参考答案:见解析


解析:

【参考答案】

1.(1)水闸主要建筑物的级别是3级,上游围堰的建筑物级别是5级。

(2)上游围堰顶高程:20.4+1.1+0.5=22m。

2.防渗墙质量检查程序应包括工序质量检查和墙体质量检查:工序质量检查应包括造孔、终孔、清孔 、接头处理 、 混凝土浇筑(包括钢筋笼、预埋件、观测仪器安装埋设 )等检查;墙体质量检查内容为必要的墙体物理力学性能指标、墙段接缝和可能存在的缺陷。

3.(1)需要编制专项施工方案的危险性较大的单项工程有:土石方开挖工程、基坑降水工程、(基坑支护)、围堰工程、临时用电工程。

(2)组要组织专家进行审查论证的单项工程:土石方开挖工程、基坑降水工程、(基坑支护)。

4.(1)可直接判定为重大事故隐患的有:2)施工临时用电未按规定设置安全接地保护装置、3)上游黏土围堰未进行安全监测、监控。

(2)重大事故隐患除直接判定法外还有综合判定法。(此知识点已删除)

5.(1)质量事故类别是一般质量事故。

(2)A:原因分析;

B:制定处理方案;

C:事故调查。


第67题

背景资料

某小型水库除险加固工程的主要建设内容包括:土坝坝体加高培厚、新建坝体防渗系统、左岸和右岸输水涵进口拆除重建。依据《水利水电工程标准招标文件》编制招标文件。发包人与承包人签订施工合同约定:(1)合同工期为210天,在一个非汛期完成;(2)签订合同价为680万元;(3)工程预付款为签约合同价的10%,开工前一次性支付,按(其中F2=80%,F1=20%)扣回;(4)提交履约保证金,不扣留质量保证金。当地汛期为6-9月份,左岸和右岸输水涵在非汛期互为导流;土石土方填筑按均衡施工安排,当其完成工作量达到70%时开始实施土坝护坡;防渗系统应在2021年4月10日(含)前完成,混凝土防渗墙和坝基帷幕灌浆可搭接施工,承包人编制的施工进度计划如表3所示(每月按30天计)。

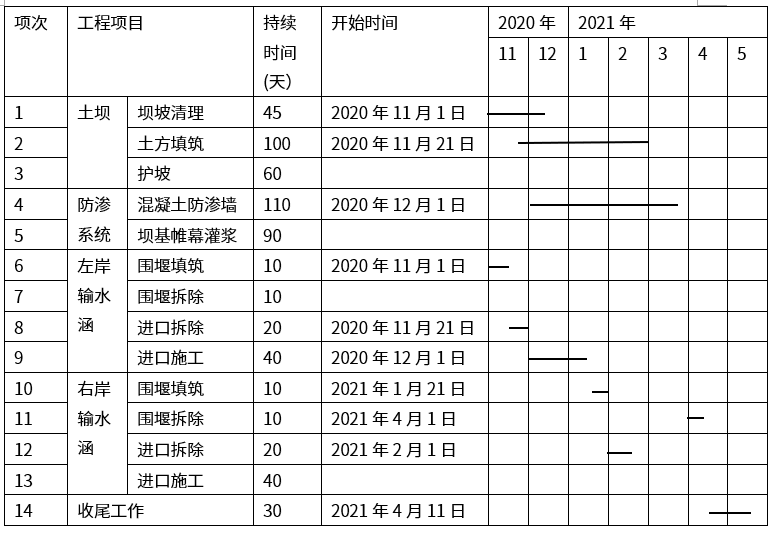

表3 水库除险加固工程施工进度计划

工程施工过程中发生如下事件:

事件1:工程实施到第3个月时,本工程的项目经理调动到企业任另职,此时承包人向监理人提交了更换项目经理的申请。拟新任本工程项目经理人选当时正在某河湖整治工程任项目经理,因建设资金未落实导致该河道整治工程施工暂停已有135天,河道整治工程的建设单位同意项目经理调走。

事件2:由于发包人未按期提供图纸,导致混凝土防渗墙推迟10天开始,承包人按监理人的指示采取赶工措施保证周期按期完成,截至2021年2月份,累计已完成合同额442万元;3月份完成合同额87万元,混凝土防渗墙的赶工费用为5万元,且无工程变更及根据合同应增加或减少金额。承包人按合同约定向监理人提交了2021年3月份的进度付款申请单及相应的支持性证明。

【问题】

1根据背景资料,分別指出表3中土坝护坡的开始时间,坝基帷幕灌浆的最迟开始时间,左岸输水涵围堰拆除的结束时间,右岸输水涵进口施工的开始时间

2.指出并改正事件1中承包人更换项目经理做法的不妥之处。

3.根据《注册建造师执业管理办法(试行)》,事件1中拟新任本工程项目经理的人选是否违反建造师执业的相关规定?说明理由。

4.计算事件2中2021年3月份的工程预付款的扣回金额,除没有产生费用的内容外,承包人提交的2021年3月份进度付款中清单内容还有哪些?相应的金额分别为多少万元?(计算结果保留小数点后1位)。



参考答案:见解析


解析:

【参考答案】

1.土坝护坡的开始时间:2021年2月1日;

坝基帷幕灌浆的最迟开始时间:2021年1月11日;

左岸输水涵围堰拆除的结束时间:2021年1月20日;

右岸输水涵进水口施工的开始时间:2021年2月21日。

2.不妥之处:本工程的项目经理调动到企业任另职,此时承包人向监理任提交了更换项目经理的申请。

改成:承包人更换项目经理应事先征得发包人同意,并应在更换14天前通知发包人和监理人。

3.不违反建造师执业相关要求。

理由:根据注册建造师不得同时担任两个及以上建设工程施工项目负责人。发生下列情形之一的除外:因非承包方原因致使工程项目停工超过120天(含),经建设单位同意的。

本题中是由于建设资金未落实导致的暂停,且已有135天超过了120天,并且已经争得了该工程建设单位的同意,故满足规定要求。

4.(1)A=680×10%=68.0万元;

根据预付款扣回公式求得:R2=68×(442-20%×680)/(80%×680-20%×680)=51.0万元;

R3=68×(442+87-20%×680)/(80%×680-20%×680)=65.5万元;

因为65.5万元小于68万元,所以3月份的工程预付款扣回金额为:65.5-51.0=14.5万元。

(2)申请单中还包括:截至本次付款周期末已经实施工程的价款,变更金额、索赔金额、应扣减的质量保证金、根据合同应增加和扣减的其他金额

(3)截至本次付款周期末已经实施工程的价款:总额442+87=529.0万元,3月份本月为87.0万元;索赔金额为5.0万元;变更金额、应扣减的质量保证金、根据合同应增加和扣减的其他金额为0.0万元。



第68题

背景资料

某中型水闸土建工程,依据《水利水电工程标准施工招标文件》编制招标文件。施工单位甲中标并与发包人签订了施工合同。招投标及合同执行过程中发生如下事件:

事件1:招标文件要求项目经理应具备的资格条件包括:具有二级及以上水利水电工程注册建造师证书,在“信用中国”及各有关部门网站中经查询没有因行贿、严重违法失信被限制投标或从业等惩戒行为。

事件2:招标文件在省公共资源交易中心平台发布后,潜在投标人乙对招标文件有异议,并在规定时限内提出异议函。异议函内容如下:

×××省公共资源交易中心:

我方在收到招标文件后,对以下两项内容提出异议:

(1)招标文件中关于工期描述前后不一致。投标人须知前附表中为10个月,而在技术条款中为12个月,请予以澄清。

(2)招标文件评分标准中对投标人信用等级为AAA(信用很好)的加3分,此项规定不合理。水利市场主体信用等级不应作为评标要素纳入评标办法。应取消该加分项。

投标人:XXX集团公司

2020年8月8日

事件3:招标人在收到评标报告的第二天公示中标候选人,投标人丙对评标结果有异议,并及时向招标人提出。

事件4:合同工程完工后,施工单位甲在合同工程完工证书颁发后28天内,向监理人提交了包括应支付的完工付款金额在内的完工付款申请单。

【问题】

1.除事件1所述内容外,项目经理资格条件还应包括哪些?

2.指出事件2中异议函的不妥之处,并说明理由。根据《水利部关于印发水利建设市场主体信用评价管理办法的通知》,水利建设市场主体信用等级除了AAA(信用很好)外,还包括哪些?

3.事件3中,投标人对评标结果有异议,应当在何时提出?招标人在收到异议后,应如何处理?如对招标人的处理结果不满意,投标人应如何处理?

4.事件4中,完工付款申请单中除应支付的完工付款金额外,还应包括哪些内容?



参考答案:见解析


解析:

【参考答案】

1.项目经理资格条件还应包括:注册于本单位,拟任注册建造师不得有在建工程,有一定数量已通过合同工程完工验收的类似工程业绩,具备有效的安全生产考核合格证书(B类)。

2.(1)不妥之处一:×××省公共资源交易中心。

理由:异议函应该是给招标单位,而不是省公共资源交易中心平台。

不妥之处二:(1)招标文件中关于工期描述前后不一致。投标人须知前附表中为10个月,而在技术条款中为12个月,请予以澄清。

理由:异议函中一般不出现“澄清”字眼,正确的表达为请予解释,或者一般这种情况以澄清方式提出。

(2)还包括:AA(信用良好) 、A(信用较好)、B(信用一般)、C(信用较差)。

3.(1)投标人或者其他利害关系人对依法必须进行招标的项目的评标结果有异议的,应当在中标候选人公示期间提出。

(2)招标人应当自收到异议之日起3日内作出答复;作出答复前,应当暂停招标投标活动。

(3)针对评标提出投诉。

4.完工付款申请单还应包括:完工结算合同总价、发包人已支付承包人的工程价款、应扣留的质量保证金。


第69题

关于水闸止水设置的说法,正确的是(  )。


A.所有水平缝均要设止水

B.所有沉陷缝均要设止水

C.所有垂直缝均要设止水

D.铺盖与底板接缝处要设止水


参考答案:D


解析:

【内容考查】本题考查的是分缝与止水的施工要求。

【选项分析】凡是位于防渗范围内的缝,都有止水设施。


第70题

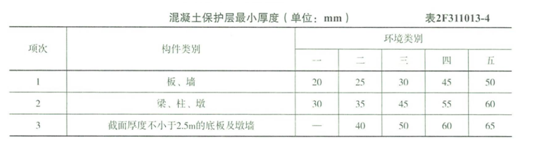

某水闸闸墩合理使用年限为50年,所处的侵蚀环境类别为三类,其钢筋的混凝土保护层最小厚度为(  )。


A.20mm

B.25mm

C.30mm

D.45mm


参考答案:D


解析:

【内容考查】本题考查的是水利水电工程合理使用年限及耐久性。

【选项分析】某水闸闸墩合理使用年限为50年,所处的侵蚀环境类别为三类,其钢筋的混凝土保护层最小厚度为45mm.


第71题

水工混凝土粗集料的级配分为(  )种。


A.三

B.四

C.五

D.六


参考答案:B


解析:

【内容考查】本题考查的是混凝土的分类和质量要求。

【选项分析】水工混凝土粗集料的级配分为四种,常用四级配,即包5-20mm、20-40mm、40-80mm、80mm~120 (或150) mm全部四级集料的混凝土。


第72题

某水闸底板混凝土性能指标为C30W4F100。其中"F"代表混凝土的(  )。


A.强度等级

B.抗渗等级

C.变形等级

D.抗冻等级


参考答案:D


解析:

【内容考查】本题考查的是建筑材料的类型和特征

【选项分析】抗冻性用F表示,如F25、F50,分别表示材料抵抗25次、50次冻融循环,而强度损失未超过25%,质量损失未超过5%。


第73题

下列土方填筑碾压类型中,属于静压碾压的是(  )。


A.羊脚碾碾压

B.夯击碾压

C.振动碾碾压

D.撞击碾压


参考答案:A


解析:

【内容考查】本题考查的是土方填筑技术。

【选项分析】土方填筑压实机械分为静压碾压(如羊脚碾、气胎碾等)、振动碾压、夯击(如夯板)三种基本类型。


第74题

高处作业所指的最低作业高度是(  )。


A.1.5m

B.2.0m

C.2.5m

D.3.0m


参考答案:B


解析:

【内容考查】本题考查的是建筑安装工程施工安全技术。

【选项分析】凡在坠落高度基准面2m和2m以上有可能坠落的高处进行作业,均称为高处作业。


第75题

水闸首次安全鉴定应在竣工验收后(  )年内进行。


A.3

B.5

C.7

D.10


参考答案:B


解析:

【内容考查】本题考查的是水利水电工程安全鉴定的有关要求。

【选项分析】水闸首次安全鉴定应在竣工验收后5年内进行,以后应每隔10年进行一次全面安全鉴定。


第76题

下列检查事项中,属于对建设管理进行稽察的是(  )。


A.检查有关参建单位资质

B.检查可行性研究报告

C.检查内部控制制度

D.检查工程质量现状


参考答案:A


解析:

【内容考查】本题考查的是水利工程建设稽察、决算及审计的内容。

【选项分析】对建设管理的稽察,包括检查项目法人责任制、招标投标制、建设监理制及合同管理制的执行,有关参建单位资质和人员资格,工程建设进度,工程建设管理体制等情况。(此知识点教材已删除)


第77题

设计生产能力为400m³/h的混凝土生产系统在规模上属于(  )。


A.特大型

B.大型

C.中型

D.小型


参考答案:B


解析:

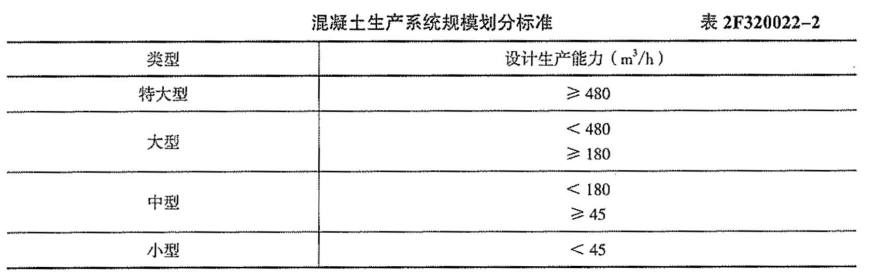

【内容考查】本题考查的是临时设施的要求。

【选项分析】设计生产能力为400m³/h的混凝土生产系统,480>400>180,属于大型。


第78题

水土流失防治标准分为(  )级。


A.二

B.三

C.四

D.五


参考答案:B


解析:

【内容考查】本题考查的是修建工程设施的水土保持预防规定。

【选项分析】根据开发建设项目所处的地理位置可将其水土流失防治标准分为三级(一级标准,二级标准,三级标准)。


第79题

根据《水工建筑物滑动模板施工技术规范》(SL32-2014),操作平台防护栏杆高度应不小于(  )


A.100cm

B.110cm

C.120cm

D.130cm


参考答案:C


解析:

【内容考查】本题考查的是劳动安全与工业卫生的有关要求。
【选项分析】操作平台及悬挂脚手架边缘应设防护栏杆,其高度应不小于120cm ,横挡间距应不大于35cm ,底部应设高度不小于30cm的挡板且应封闭密实。在防护栏杆外侧应挂安全网封闭。


第80题

下列风险处置类型中,宜采用保险或合同条款将责任进行风险转移的是(  )


A.损失大概率大

B.损失小概率大

C.损失大概率小

D.损失小概率小


参考答案:C


解析:

【内容考查】本题考查的是水利工程建设项目风险管理和安全事故应急管理。

【选项分析】处置方法的采用应符合以下原则:(1)损失大、概率大的灾难性风险,应采取风险规避。(2)损失小、概率大的风险,宜采取风险缓解。(3)损失大、概率小的风险,宜采用保险或合同:问朋友款将责任进行风险转移。(4)损失小、概率小的风险,宜采用风险自留。
