参考答案:↓
解析:
1.
(1)高处作业级别:二级;种类:特殊高处作业(或夜间高处作业),
(2)安全事故等级:一般事故。
(3)该脚手架临空侧应搭设符合要求的防护栏杆或安全网。
2.

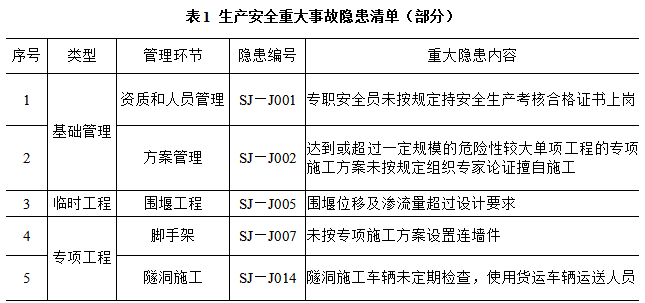

(1)“专职安全员未按规定持安全生产考核合格证书上岗”不妥。
改正:专职安全员未按规定持有效的安全生产考核合格证书上岗。
(2)“达到或超过一定规模的危险性较大的单项工程的专项施工方案未按规定组织专家论证擅自施工”不妥。
改正:超过一定规模的危险性较大单项工程的专项施工方案未按规定组织专家论证擅自施工。
(3)“围堰位移及渗流量超过设计要求”不妥。
改正:围堰位移及渗流量超过设计要求,且无有效管控措施。
3.
(1)“施工单位组织填写了质量缺陷备案表”不妥;改正:监理单位组织填写了质量缺陷备案表。
(2)质量缺陷备案表内容还应填写:对质量缺陷是否处理和如何处理,对建筑物使用的影响。
4.
评审结果没有达到安全生产标准化一级标准。
理由:一级标准评审得分应在90分及以上(≥90分),且各一级评审项目得分不低于应得分的70%。
参考答案:↓
解析:
1.

计划总工期215天;关键线路:①②③④⑥⑧⑨⑩⑪(或基础开挖→垫层及闸底板混凝土浇筑→闸墩浇筑→底槛导轨等埋件安装→二期混凝土浇筑→闸门及启闭机安装→公路桥施工→启闭机试验)
增加的工程量中,按原单价计算的为:3×0.15 =0.45万m3;
增加的工程量中,按调价计算的为4-3-0.45 =0.55万m3;
增加部分的工程费用为0.45×15+0.55×12 =13.35万元。
2.
事件一发包人责任,影响工期6天,承包人可获得工期补偿;
事件二承包人责任,影响工期5天;
事件三发包人责任,下游连接段施工总时差20天,不影响工期。
3.
1.1倍额定载荷动载试验;1.25倍额定载荷静载试验。
4.
实际总工期215天,赶工提前6天;可获得赶工费用60000元。
参考答案:↓
解析:
1.

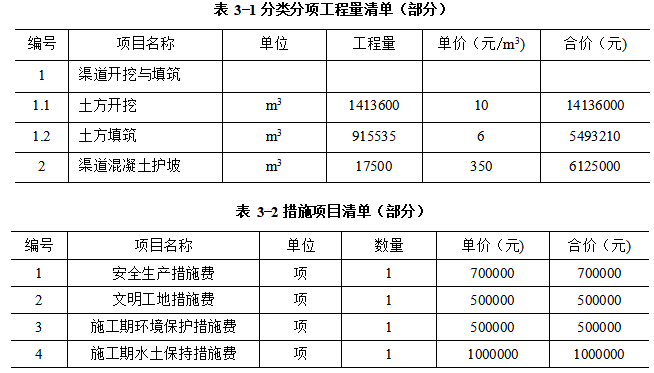

渠道土方填筑需要自然方量=土方填筑量/0.85=915535/0.85=1077100(m3)。渠道土方开挖弃土量=土方开挖自然方-土方填筑所需自然方量=1413600-1077100=336500(m3)。
2.
承包人的要求不合理。已标价工程量清单中,工程量是估算工程量,不是结算工程量。结算工程量应按施工图纸所示尺寸计算填筑体的有效压实方体积计量。
3.
监理人的要求合理。根据《水利工程工程量清单计价规范》(GB 50501—2007),混凝土工程计量时,混凝土有效工程量不扣除单体横截面积小于0.1m2的孔洞、排水管、预埋管和凹槽等所占的体积。护坡混凝土中,单根排水管截面积0.11m2,应扣除所占体积。
4.
承包人的申请不能批准。理由:总价项目应根据合同总价支付分解表所示的阶段性(或形象进度)进行计量支付。
5.
发包人对闸门和启闭机采购及相应组织方式的要求合理。理由:货物估算金额240万元大于200万元必须招标。承包人不具备承担暂估价项目的能力,由发包人和承包人组织招标。
闸门和启闭机采购列入暂估价项目应满足的条件:必然要发生,但当时尚不能确定价格。
参考答案:↓
解析:
1.
1—铺盖,2—护坦(或消力池),3—闸门(或工作门),4—胸墙,5—启闭机
2.
上游连结段(或铺盖),地基防渗及排水(或防渗墙),闸室段(土建),下游连结段(或护坦或消力池),闸门及启闭机安装。
3.
采用体积法进行集料计量,用水管出水时间估计加水量,计量误差太大;配合比不良;拌和时间不够;未根据集料分离情况调整配合比参数或调整不当;人为减少水泥用量;人为减少砂子用量等。
4.
A:模板、止水带制作 B:钢筋加工(钢筋制作)
C:埋件制作、安装 D:混凝土养护
