2025年二级建造师《水利水电工程管理与实务》历史真题(272题)


第81题

蓄洪区属于(  )。


A.洪泛区

B.防洪保护区

C.滞洪区

D.防洪区


参考答案:D


解析:

【内容考查】本题考查的是河道湖泊上建设工程设施的防洪要求。

【选项分析】防洪区是指洪水泛滥可能淹及的地区,分为洪泛区、蓄滞洪区和防洪保护区。


第82题

根据《水利水电工程单元工程施工质量验收评定标准》混凝土工程(SL632-2012),下列资料中,属于监理单位提供的是(  )。


A.平行检测资料

B.复检资料

C.自检资料

D.终检资料


参考答案:A


解析:

【内容考查】本题考查的是单元工程质量等级评定标准。

【选项分析】监理单位应提交下列资料:①监理单位对单元工程施工质量的平行检测资料。②监理工程师签署质量复核意见的单元工程施工质量验收评定表。


第83题

根据《水利工程建设项目验收管理规定》(水利部令第30号),关于水利工程验收的说法,正确的是(  )。


A.竣工验收主持单位不可以收回已印发的验收鉴定书

B.除图纸外,验收资料的规格宜为国际标准A3

C.分部工程验收应由监理单位主持

D.项目法人组织单位工程验收时,质量监督机构应列席会议


参考答案:D


解析:

【内容考查】本题考查的是小型项目验收的要求。

【选项分析】“竣工验收主持单位不可以收回已印发的验收鉴定书”错误,《水利工程建设项目验收管理规定》(水利部令第30号)中关于违反该规定的主要处罚有:竣工验收主持单位收回验收鉴定书,对责任单位予以通报批评;

“除图纸外,验收资料的规格宜为国际标准A3”错误,除图纸外,验收资料的规格宜为国际标准A4(210mmx297mm);

“分部工程验收应由监理单位主持”错误,选项,分部工程验收应由项目法人(或委托监理单位)主持。验收工作组应由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商等单位的代表组成。



第84题

根据《水利工程设计预(估)算编制规定(工程部分)》(水总(2014)429号),关于工程费用的说法,正确的是(  )。


A.基本直接费包括人工费、材料费、现场经费

B.其他直接费包括临时设施费

C.间接费包括工地检验试验费

D.企业管理费包括生产工人工伤保险费


参考答案:B


解析:

【内容考查】本题考查的是造价编制依据。

【选项分析】“基本直接费包括人工费、材料费、现场经费”错误,基本直接费包括人工费、材料费、施工机械使用费;

“间接费包括工地检验试验费”错误,间接费包括规费和企业管理费;工地检验试验费属于其他直接费。

“企业管理费包括生产工人工伤保险费”错误,工伤保险费属于规费。



第85题

根据《水利工程工程量清单计价规范》(GB50501 -2007),振冲加密桩的计量单位是(  )。


A.根

B.立方米

C.米

D.平方米


参考答案:C


解析:

【内容考查】本题考查的是施工阶段计量与支付。

【选项分析】振冲加密或振冲置换成桩按施工图纸所示尺寸计算的有效长度以米为单位计量,按《工程量清单》相应项目有效工程量的每米工程单价支付。


第86题

承包人要求更改发包人提供的工程设备交货地点,应事先报请(  )批准。


A.项目法人

B.供货方

C.发包人

D.监理人


参考答案:D


解析:

【内容考查】本题考查的是发包人与承包人的义务和责任。
【选项分析】承包人要求更改交货日期或地点的,应事先报请监理人批准,所增加的费用和(或)工期延误由承包人承担。



第87题

根据《水利工程质量管理规定》(水利部令第7号),对水利工程质量负全面责任的是(  )。


A.施工单位

B.监理单位

C.项目法人

D.设计单位


参考答案:C


解析:

【内容考查】本题考查的是水利工程质量监督。

【选项分析】根据《水利工程质量管理规定》(水利部令第7号)以及《水利部办公厅关于印发水利建设工程质量监督工作清单的通知》(办监督[2019]211号)的有关规定,水利工程质量由项目法人(建设单位)负全面责任。监理、施工、设计单位按照合同及有关规定对各自承担的工作负责。质量监督机构履行政府部门监督职能,不代替项目法人(建设单位)、监理、设计、施工单位的质量管理工作,不参与参建各方的具体质量管理活动。


第88题

根据《水利水电工程施工安全管理导则》(SL721-2015),下列安全教育内容中,属于二级教育的是(  )。


A.现场规章制度教育

B.班组纪律教育

C.安全基本知识教育

D.工种岗位安全操作教育


参考答案:A


解析:

【内容考查】本题考查的是水利工程施工单位的安全生产责任。

【选项分析】三级安全教育内容是:

(1)公司教育(一级教育)主要进行安全基本知识、法规、法制教育。

(2)项目部(工段、区、队)教育(二级教育)主要进行现场规章制度和遵章守纪教育。

(3)班组教育(三级教育)主要进行本工种岗位安全操作及班组安全制度、纪律教育。



第89题

闸门的标志内容包括(  )等。


A.产品名称

B.挡水水头

C.制造日期

D.闸口中心位置

E.监造单位


参考答案:ACD


解析:

【内容考查】本题考查的是金属结构分类及安装要求。

【选项分析】闸门]应有标志,标志内容包括:制造厂名、产品名称、生产许可证标志及编号、制造日期、闸门中心位置和总重量。


第90题

水利工程建工结算审计程序中,审计终结阶段包括(  )等环节。


A.征求意见

B.审计报告处理

C.下达审计结论

D.整改落实

E.后续审计


参考答案:DE


解析:

【内容考查】本题考查的是水利工程建设竣工审计的基本内容。

【选项分析】审计终结阶段,包括整改落实和后续审计等环节。



第91题

根据《水利水电施工企业安全生产标准化评审标准》,一级评审项目中的“现场管理”包括的二级评审项目有(  )。


A.操作规程

B.作业安全

C.隐患排查治理

D.职业健康

E.警示标志


参考答案:BDE


解析:

【内容考查】本题考查的是水利工程安全生产标准化的要求。

【选项分析】现场管理包括:设备设施管理、作业安全、职业健康、警示标志。



第92题

根据《水利建设项目后评价管理办法(试行)》过程评价的内容包括(  )等。


A.财务评价

B.国民经济评价

C.综合评价

D.前期工作

E.运行管理


参考答案:DE


解析:

【内容考查】本题考查的是水利工程建设项目的类型和建设阶段划分。

【选项分析】过程评价:前期工作、建设实施、运行管理等。


第93题

根据《水利工程建设标准强制性条文》(2020年版) ,关于劳动安全的说法,正确的有(  )。


A.泵站基坑深井降水水泵应设置不少于2个独立的电源供电

B.人货两用的施工升降机可以人货同时运送

C.地下洞室开挖施工过程中,洞内氧气体积不应少于20%

D.过水土石围堰的堰顶安全加高值不低于0.5m

E.核子水分密度仪放射源泄露检查的周期为6个月


参考答案:ACE


解析:

【内容考查】本题考查的是劳动安全与工业卫生的有关要求。

【选项分析】“泵站基坑深井降水水泵应设置不少于2个独立的电源供电”正确,防洪防淹设施应设置不少于2个的独立电源供电,且任意一电源均应能满足工作负荷的要求;

“人货两用的施工升降机可以人货同时运送”错误,人货两用的施工升降机在使用时,严禁人货混装;

“地下洞室开挖施工过程中,洞内氧气体积不应少于20%”正确;

“过水土石围堰的堰顶安全加高值不低于0.5m”错误,围堰的安全超高(m) ,一般对于不过水围堰可按规定选择,对于过水围堰可不予考虑;

“核子水分密度仪放射源泄露检查的周期为6个月”正确。




第94题

根据《水电水利工程施工监理规范》(DL/T5111-2012),工程项目可划分为(  )。


A.单位工程

B.分部工程

C.分项工程

D.单元工程

E.设计单元工程


参考答案:ABCD


解析:

【内容考查】本题考查的是水力发电工程项目施工监理。

【选项分析】根据《水电水利工程施工监理规范》,工程项目划分一般按单位工程、分部工程、分项工程、单元工程四级进行划分及工程开工申报。

【名师点拨】只有在水电项目划分中包含“分项工程”。



第95题

根据水流方向,可将泵站前池分为(  )等类型。


A.正向进水前池

B.逆向进水前池

C.反向进水前池

D.侧向进水前池

E.前向进水前池


参考答案:AD


解析:

【内容考查】本题考查的是水利水电工程建筑物的类型。

【选项分析】泵站前池。衔接引渠和进水池的水工建筑物,根据水流方向可将前池分为两大类,即正向进水前池和侧向进水前池。


第96题

关于水利工程合理使用年限的说法,正确的有(  )。


A.合理使用年限系指能按设计功能安全使用的最低要求年限

B.永久性水工建筑物级别降低时,其合理使用年限提高

C.永久性水工建筑物级别提高时,其合理使用年限降低

D.水库工程最高合理使用年限为150年

E.2级水工建筑物中闸门的合理使用年限为50年


参考答案:ADE


解析:

【内容考查】本题考查的是水利水电工程建筑物的类型。

【选项分析】水利水电工程及其水工建筑物合理使用年限是指,水利水电工程及其水工建筑物建成投入运行后,在正常运行使用和规定的维修条件下,能按设计功能安全使用的最低要求年限。

“永久性水工建筑物级别降低时,其合理使用年限提高、永久性水工建筑物级别提高时,其合理使用年限降低”错误,应为不影响





第97题

关于混凝土组成材料的说法,正确的有(  )。


A.细度模数Mx,在3.0-2.7之间的为粗砂

B.粗集料中碎石粒径大于4.75mm

C.I类碎石宜用于强度等级小于C50的混凝土

D.当集料用量一定时,粗集料粒径越大,水泥用料越少

E.一级配混凝土指仅包含最小一级集料的混凝土


参考答案:BDE


解析:

【内容考查】本题考查的是混凝土的分类和质量要求。

【选项分析】“细度模数Mx,在3.0-2.7之间的为粗砂”错误,砂的粗细程度用细度模数(Mx)表示,Mx在3.7 -3.1之间为粗砂,Mx在3.0-2.3之间为中砂,Mx在2.2-1.6之间为细砂,Mx在1.5-0.7之间为特细砂;

“粗集料中碎石粒径大于4.75mm”正确,碎石是由天然岩石或大卵石经破碎、筛分而得的粒径大于4.75mm的岩石颗粒;

“I类碎石宜用于强度等级小于C50的混凝土”错误,l类碎石宜用于强度等级大于C60的混凝土;

“当集料用量一定时,粗集料粒径越大,水泥用料越少”正确;当集料用量一定时,其比表面积随着粒径的增大而减小。粒径越大保证一定厚度润滑层所需的水泥浆或砂浆的用量就少,可节省水泥(胶凝材料)用量;

“一级配混凝土指仅包含最小一级集料的混凝土”正确。


第98题

根据《水利水电工程劳动安全与工业卫生设计规范》GB50706-2011地网分期建成的工程,应校核分期投产接地装置的(  )。


A.接触电位差

B.跨步电位差

C.耦合电位差

D.最高耐压

E.最大电流


参考答案:AB


解析:

【内容考查】本题考查的是劳动安全与工业卫生的有关要求。

【选项分析】地网分期建成的工程,应校核分期投产接地装置的接触电位差和跨步电位差,

其数值应满足人身安全的要求。


第99题

某新建中型拦河闸工程,施工期由上、下游填筑的土石围堰挡水,其中上游围堰断面示意图如图1-1所示。闸室底板与消力池底板之间设铜止水片,止水布置示意图如图1-2所示。

工程施工过程中发生如下事件:

事件一:施工单位依据《水利水电工程施工组织设计规范》(SL303-2017),采用简化毕肖普法,对围堰边坡稳定进行计算,其中上游围堰背水侧边坡稳定安全系数计算结果为1.25。

事件二:施工单位根据《水利水电工程施工安全导则》(SL721-2015),编制了围堰专项施工方案,并组织有关专业技术人员进行审核。

事件三:闸墩混凝土拆模后,施工单位对混凝土外观质量进行检查,发现闸墩存在多条竖向裂缝。

【问题】

1.计算上游围堰最低顶高程(波浪爬高按0.5m计);指出斜墙的布置的不妥之处?并说明理由。

2.上游围堰背水侧边坡稳定安全系数计算结果是否满足规范要求?规范中要求的边坡稳定安全系数最小值应为多少?

3.围堰专项施工方案经施工单位有关专业技术人员审核后,还需履行那些报审程序方可组织实施?

4.止水部位混凝土浇筑时,应注意哪些事项?

5.事件三中,施工单位除检查混凝土裂缝外,还需要检查那些常见的混凝土外观质量问题?



参考答案:见解析


解析:

【参考答案】

1.(1)上游围堰最低顶高程:10+0.5+0.5=11.0m。

(2)不妥之处:斜墙式防渗墙顶部设置。

理由:土石围堰防渗体顶部在设计洪水静水位之上有加高值,斜墙防渗体为0.8-0.6m。

2.(1)上游围堰背水侧边坡稳定安全系数计算结果满足规范要求。

(2)边坡稳定安全系数最小值应为1.15。

3.经审核合格的,应由施工单位技术负责人签字确认,报监理单位,由项目总监理工程师审核签字,并报项目法人备案后方可组织实施。

4.止水部位混凝土浇筑时,应注意:

(1)水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝;

(2)浇筑混凝土时,不得冲撞止水片,当混凝土将要淹没止水片时,应再次清除其表面污垢;

(3)振捣器不得触及止水片;

(4)嵌固止水片的模板应适当推迟拆模时间。

5. 施工单位除检查混凝土裂缝外,还需要检查混凝土蜂窝、麻面、错台和模板走样等质量问题。


第100题

背景资料:

某小型排涝枢纽工程由排涝泵站、自排闸、堤防和穿堤涵洞等建筑物组成。发包人依据《水利水电工程标准施工招标文件》(2009年版)编制施工招标文件。

发包人与承包人签订的施工合同约定:(1)合同工期为195天,在一个非汛期完成;(2)“堤防填筑” 子目经监理人确认的工程量超过合同工程量15%时,超过部分的单价调整系数为0.95。

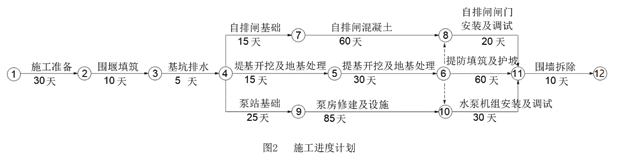

由承包人编制并经监理人审核的施工进度计划如图2所示(每月按30天计)。

图2施工进度计划 当地讯期为6~9月份,监理人签发的开工通知说明开工日期为2019年10月26日,承包人按施工进度计划如期开工,开始施工准备工作。

工程施工过程中发生如下事件:

事件1 :受疫情影响,2020年2月1日至3月1日暂停施工期间,承包人按监理人要求照管在建工程。疫情缓解后,监理人向承包人发出复工指令,并要求采取赶工措施保证工程按期完成,承包人提交了赶工报告和修订后的施工进度计划等。提出了增加在建工程照管费用10万元和赶工费用50万元的要求。

事件2 :“堤防填筑”子目的合同单价为23.00元/m³,合同工程量为1.3万m³。按施工图纸计算工程量为1.543万m³。承包人实际完成工程量为1.58万m³。

事件3 :承包人接受完工付款证书后,发现还有15万元工程款未结算,向发包人提出支付申请。工程质量保修期间,按发包人要求,承包人完成了新增环境美化工程,工程费用为8万元。

【问题】

1.指出图2的关键线路(用节点代节表示)和合同完工日期;“自排闸混凝土"工作和“堤防填筑及护坡”工作的总时差分别为多少?

2.事件1中,缩短哪几项工作的持续时间对赶工最为有效?判断承包人提出增加费用的要求是否合理,并说明理由。

3.事件2中,“堤防填筑”子目应结算的工程量为多少?说明理由,计算该子目应结算的工程款。

4.事件3中,发包人应支付的金额多少?说明理由。



参考答案:见解析


解析:

【参考答案】

1.(1)图2的关键线路(用节点代节表示):①→②→③→④→⑨→⑩→⑪→⑫

合同完工日期:2020年5月10日。

(2)“自排闸混凝土”工作总时差为:45天。

“堤防填筑及护坡”工作总时差为:35天。

2.(1)缩短“泵房修建及设施、水泵机组安装及调试、围堰拆除”工作的持续时间最为有效。

(2)承包人提出增加费用的要求合理。

理由:新冠疫情属于不可抗力。承包人应发包人要求采取赶工措施增加的费用及由于不可抗力造成的现场照管费用可予以赔偿。

3.(1)“堤防填筑”子目应结算的工程量为1.543万m³。

理由:堤防填筑按施工图纸计量,按《工程量清单》相应项目有效工程量的每立方米工程单价支付。施工图纸计算工程量为1.543万m³,此部分应作为经监理人确认的工程量,即为结算工程量。

(2)合同工程量为1.3万m³,确认的工程量超过了合同工程量的15%,超过部分单价应予调低。

不调价部分工程量为:1.3×(1+15%)=1.495万m³

调价部分工程量为:1.543-1.3×(1+15%)=0.048万m³。

该子目应结算的工程款:23×1.495+23×0.95×0.048=35.4338万元。

4.事件3中,发包人应支付的金额为:8万元。

理由:承包人接受了完工付款证书后,应被认为已无权再提出在合同工程完工证书颁发前所发生的任何索赔,因此15万元不予支付。

承包人按发包人要求,完成新增环境美化工程,本项工作不属于工程质量保修期范围,因此8万元予以支付。
