第161题
土坝坝面作业包含的主要工序有( )。
A.铺料
B.排水
C.整平
D.压实
E.加水
参考答案:ACD
解析:
【内容考查】本题考查的是土石坝、堤防填筑施工。
【选项分析】根据施工方法、施工条件及土石料性质不同,坝面作业可以分为铺料、整平和压实三个主要工序。
第162题
根据水利部《关于调整水利工程建设项目施工准备开工条件的通知》(水建管[2017]177号),项目施工准备开工应满足的条件包括( )。
A.项目可行性研究报告已经批准
B.环境影响评价文件已批准
C.年度投资计划已下达
D.初步设计报告己批复
E.建设资金已落实
参考答案:ABCE
解析:
【内容考查】本题考查的是施工准备阶段的工作内容。
【选项分析】根据水利部《关于调整水利工程建设项目施工准备开工条件的通知》(水建管[2017]177号),将水利工程建设项目施工准备开工条件调整为:项目可行性研究报告已经批准,环境影响评价文件等已经批准,年度投资计划已下达或建设资金已落实;项目法人即可开展施工准备,开工建设。
第163题
根据《水利水电工程设计质量评定标准》( T/CWHIDA0001-2017),下列内容中,属于施工组织设计部分的经济性要求是( )。
A.主要基础资料齐全可靠
B.导流方案应满足下游供水的要求
C.导流建筑物规模恰当
D.对外交通方案符合实际
E.施工布置应满足爆破对安全距离的要求
参考答案:CD
解析:
【内容考查】本题考查的是设计产品质量评定的要求。
【选项分析】施工组织设计部分的经济性应满足下列要求: (1) 围堰结构形式应优先考虑利用当地材料及开挖渣料,经济合理;(2) 导流建筑物规模选择恰当; (3) 料源的选择、料场的规划以及材料的开采、加工、运输、存放等环节切合实际,且较经济合理; (4) 主体工程施工方案经济合理,设备选型恰当;(5) 对外交通方案符合实际,经济合理,宜永久与临时结合,统筹考虑; (6)施工进度、土石方平衡、施工临时设施规模及施工临时占地合理; (7) 工程量计算符合有关规范规定,计算成果基本准确。
(此知识点已删除)
第164题
水资源规划按层次划分为( )。
A.全国战略规划
B.供水规划
C.流域规划
D.区域规划
E.水规划
参考答案:ACD
解析:
【内容考查】本题考查的是水工程建设许可要求。
【选项分析】水资源规划按层次分为:全国战略规划、流域规划和区域规划。
第165题
开发建设项目水土流失防治指标包括( )。
A.土地侵蚀模数
B.扰动土地整治率
C.水土流失总治理度
D.土壤流失控制比
E.拦渣率
参考答案:BCDE
解析:
【内容考查】本题考查的是修建工程设施的水土保持预防规定。
【选项分析】开发建设项目水土流失防治指标应包括扰动土地整治率、水土流失总治理度、土壤流失控制比、拦渣率、林草植被恢复率、林草覆盖率等六项。
第166题
根据《水电水利工程施工监理规范》(DL/T5111-2012),工程变更分为( )。
A.特别重大工程变更
B.重大工程变更
C.较大工程变更
D.一般工程变更
E.常规设计变更
参考答案:BCDE
解析:
【内容考查】本题考查的是施工监理工作的主要内容。
【选项分析】工程变更依据其性质与对工程项目的影响程度,分为重大工程变更、较大工程变更、一般工程变更、常规设计变更四类。
参考答案:见解析
解析:
【参考答案】

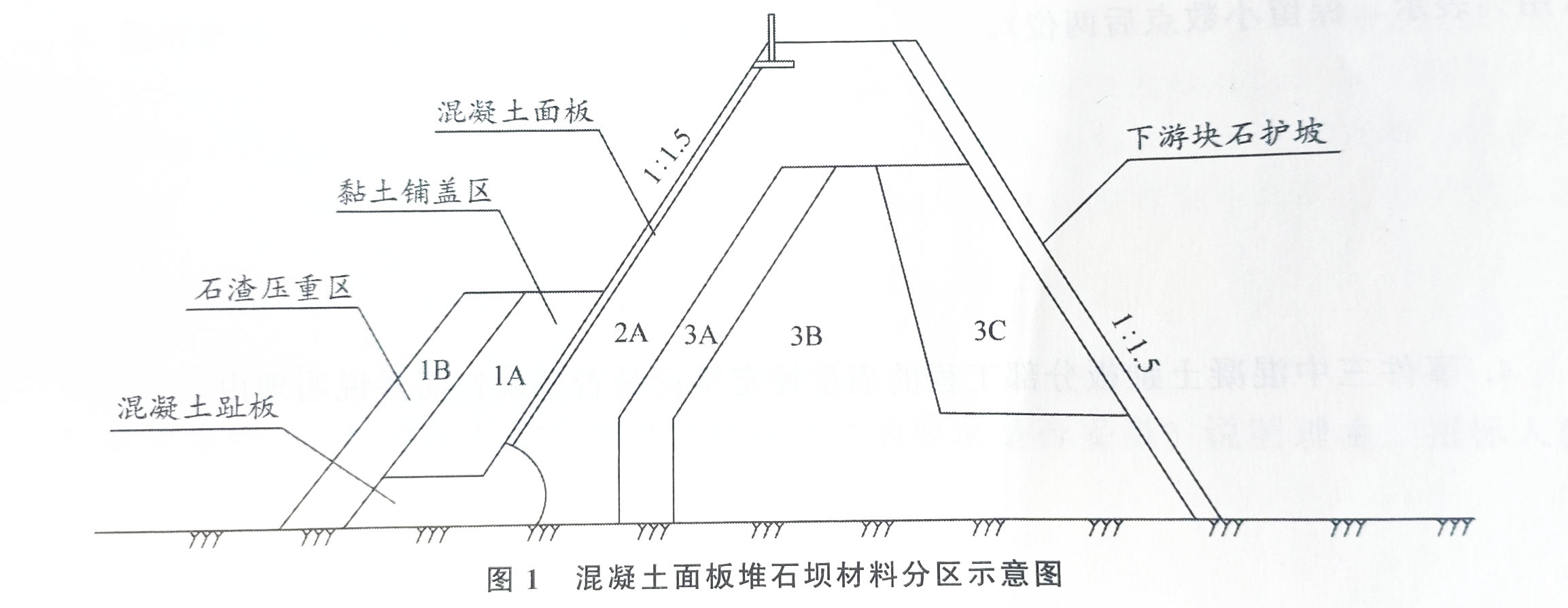

1. 2A代表:垫层区;
3A代表:过渡区;
3B代表:主堆石区;
3C代表:下游堆石区(次堆石区)。
2.除给出的碾压参数外,堆石料的碾压参数还包括碾重、铺层厚、碾压遍数。

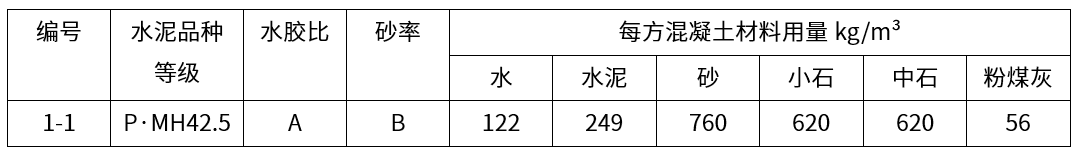

3.(1)水胶比:A=122/(249+56)=0.40;
(2)砂率:B=760/(760+620+620)=38.00%。
4.(1)混凝土趾板分部工程的质量评定结论不正确;
(2)理由:48个单元工程,单元工程质量评定全部合格,其中28个单元工程质量优良,即优良率为58%,小于70%,不满足优良的条件,结合其他条件,故只能评定为合格。
5.(1)该水库工程的工程等别为Ⅲ等、工程规模为中型、混凝土面板堆石坝建筑物的级别为3级。
(2)土石围堰的洪水标准为10~5年,面板堆石坝施工期临时度汛的洪水标准为100~50年。
参考答案:见解析
解析:
【参考答案】
1.招标人收到异议之日起3日内作出答复;作出答复前,应当暂停招标投标活动。
2. (1)B投标人提出修改其投标文件的要求不妥。
理由:同意延长投标有效期的投标人应当相应延长其投标担保的有效期,但不得修改投标文件的实质性内容。
(2)投标人拒绝延长的,其投标失效,但投标人有权收回其投标保证金。
3.招标人同意C投标人撤回投标文件的要求。招标人已收取投标保证金的,应当自收到投标人书面撤回通知之日起5日内退还。
4.(1)不妥之处:总承包人D把土方工程分包给具有相应资质的分包人E,并与之签订分包合同,且口头通知发包人。
改正:应在合同签订后7个工作日内,报发包人备案。
(2)本单位人员还包括:技术负责人、财务负责人、安全管理人员。
5.不妥之处一:监理工程师向分包人E下达了书面整改通知。
改正:监理工程师向总承包人下达书面整改通知,总承包人再通知分包人整改。
不妥之处二:分包人E整改后向监理机构提交了回复单。
改正:分包人E整改后向总承包人提交回复单,总承包人再提交给监理机构。
参考答案:见解析
解析:
【参考答案】
1. 除施工技术方案报审表外,还包括:联合测量通知单、施工质量缺陷处理措施报审表、质量缺陷备案表、单位工程施工质量评定表。
2.(1)需编制专项施工方案的单项工程有基坑降水、土方开挖、临时用电工程、围堰工程、拆除工程。
(2)需组织专家进行审查论证的有基坑降水、土方开挖。

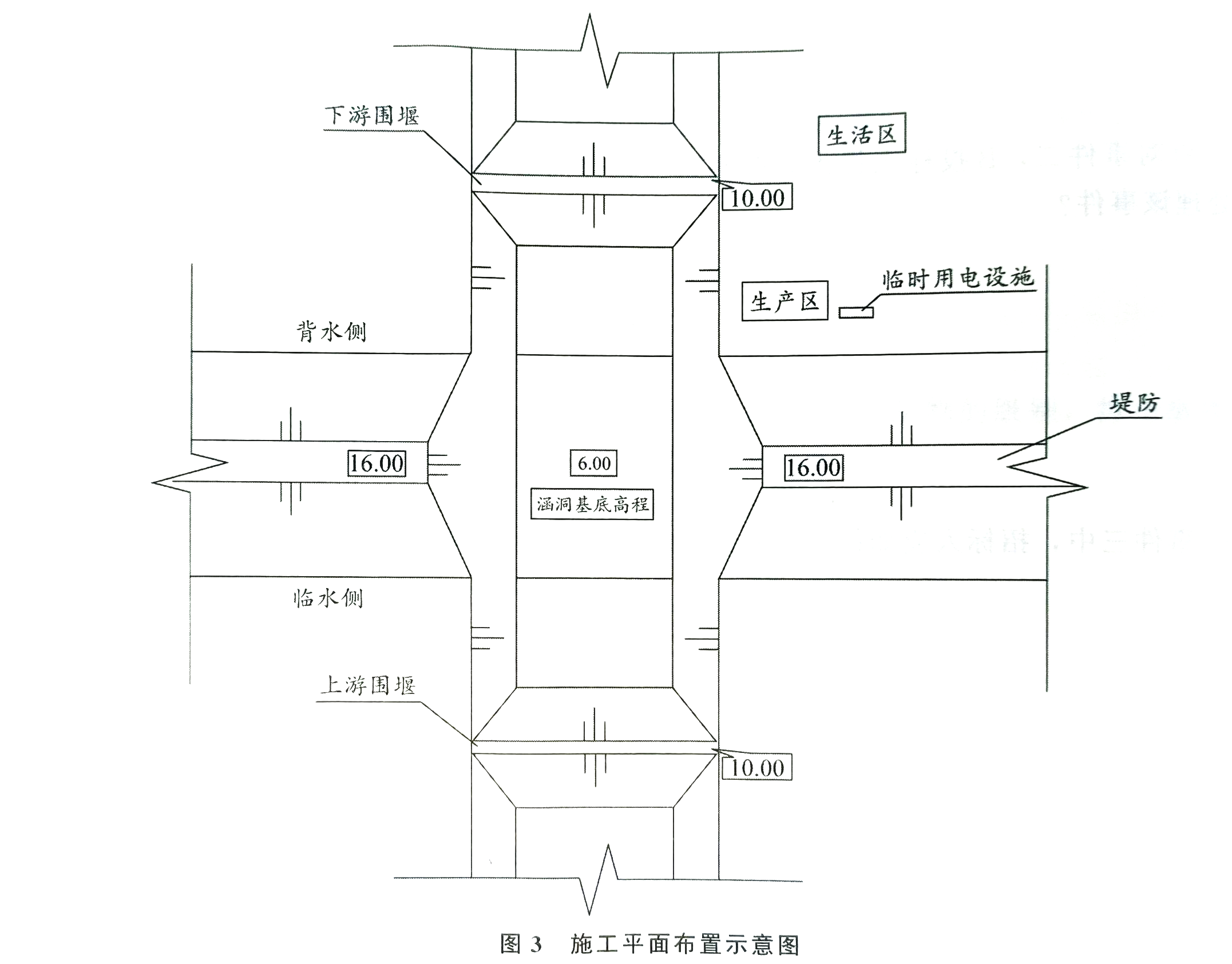

(3)理由:因为堤防顶部高程为16m,涵洞基底高程为6m开挖深度为10m,开挖超过了5m属于深基坑工程,达到了超过一定规模的危险性较大的单项工程,所以需要专家论证。
3.(1)专项施工方案中还应包括编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划和设计计算书及相关图纸等。
(2)审核签字手续:经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字后,方可组织实施。
参考答案:见解析
解析:
【参考答案】
1. (1)发包人提供的施工场地范围图应明确场地范围内永久占地与临时占地的范围和界限。
(2)发包人应按专用合同条款约定向承包人提供施工场地,以及施工场地内地下管线和地下设施等有关资料。
2.(1)承包人项目经理短期离开施工场地,应事先征得监理人同意,并委派代表代行其职责。
(2)施工项目部报送单元工程质量报验单还应由承包人项目经理或其授权代表签字、质检负责人签字及注册建造师执业章。
3.(1)合同工期为11个月,2016年12月1日开工,合同完工日期应为2017年10月30日。实际完工日期为2017年11月8日,逾期8天。
(2)逾期完工违约金为860×3.5‰×8=24.08万元。
4.(1)第一次退还时间:合同工程完工证书颁发后14天内,即2017年11月20日后14天内。
金额:860×3%×½=12.90(万元)。
(2)第二次退还时间:工程质量保修期满30个工作日内,即2018年11月7日后30个工作日内。
金额:860×3%×½-6=6.90(万元)。
第171题
根据《水利水电工程等级划分及洪水标准》(SL252-2017),某水库设计灌溉面积为98万亩,则此水库的工程等别至少应为( )等。
A.Ⅱ
B.Ⅲ
C.Ⅳ
D.Ⅴ
参考答案:A
解析:
【内容考查】本题考查的是水工建筑物等级划分。
【选项分析】灌溉面积在≥50,<150(104亩)范围的工程对应的工程等别是Ⅱ等,本题是98万亩,故工程等别是Ⅱ等。
【名师点拨】熟记水利水电工程分等指标。
第172题
下列工程施工放样产生的误差中,属于仪器误差的是( )。
A.照准误差
B.整平误差
C.对光误差
D.估读误差
参考答案:C
解析:
【内容考查】本题考查的是常用测量仪器及其作用。
【选项分析】仪器误差,包括仪器校正不完善的误差、对光误差、水准尺误差等。照准、整平、估读都属于观测误差。
【名师点拨】测量误差来源于仪器误差、观测误差和外界条件的影响等三个方面。区分不同类型的测量误差。
第173题
当土石坝出现大面积管涌险情时,宜采用的抢护方法是( )
A.盖堵法
B.戗堤法
C.反滤围井
D.反滤层压盖
参考答案:D
解析:
【内容考查】本题考查的是管涌。
【选项分析】如出现大面积管涌或管涌群时,如果料源充足,可采用反滤层压盖的方法。
盖堵法和戗堤法是漏洞的抢护方法。反滤围井适用于发生在地面的单个管涌或管涌数目虽多但比较集中的情况。
【名师点拨】区分漏洞和管涌的抢护方法。漏洞的抢护方法有塞堵、盖堵和戗堤,管涌的抢护方法有反滤围井和反滤层压盖。
第174题
水利水电工程施工中,依开挖方法和开挖难易程度等,将土分为( )类。
A.3
B.4
C.5
D.6
参考答案:B
解析:
【内容考查】本题考查的是土的工程分类。
【选项分析】水利水电工程施工中常用土依开挖方法、开挖难易程度等,分为4类。
第175题
拌合物坍落度为80mm的混凝土属于( )混凝土。
A.低塑性
B.塑性
C.流动性
D.大流动性
参考答案:B
解析:
【内容考查】本题考查的是混凝土的分类和质量要求。
【选项分析】按坍落度大小,将混凝土拌合物分为:低塑性混凝土(坍落度为10~40mm)、塑性混凝土(坍落度为50~90mm)、流动性混凝土(坍落度为100~150mm)、大流动性混凝土(坍落度≥160mm)。
第176题
水工混凝土配料中,砂的称量允许偏差为( )%。
A.±1.0
B.±1.5
C.±2.0
D.±2.5
参考答案:C
解析:
【内容考查】本题考查的是拌合方式。
【选项分析】砂是骨料,骨料的称量允许偏差为±2.0%。
第177题
下列关于混凝土表层加固的方法中,适用于水下加固的是( )修补。
A.预缩砂浆
B.喷浆
C.喷混凝土
D.压浆混凝土
参考答案:D
解析:
【内容考查】本题考查的是混凝土表层损坏。
【选项分析】压浆混凝土具有收缩率小,拌合工作量小,可用于水下加固等优点。
第178题
根据启闭机结构形式分类,型号“QP-口×口一口/口”表示的是( )。
A.卷扬式
B.螺杆式
C.液压式
D.移动式
参考答案:A
解析:
【内容考查】本题考查的是水利水电工程中的金属结构的类型。
【选项分析】启闭机按结构形式分为固定卷扬式启闭机、液压启闭机、螺杆式启闭机、轮盘式启闭机、移动式启闭机等,本题为卷扬式启闭机的表示。
第179题
下列化学灌浆施工工序中,正确的是( )。
A.钻孔、裂缝处理、压水试验、埋设注浆嘴和回浆嘴、封闭、注水、灌浆
B.钻孔、裂缝处理、埋设注浆嘴和回浆嘴、压水试验、封闭、灌浆、注水
C.钻孔、压水试验、裂缝处理、埋设注浆嘴和回浆嘴、封闭、注水、灌浆
D.钻孔、压水试验、裂缝处理、埋设注浆嘴和回浆嘴、注水、灌浆、封闭
参考答案:C
解析:
【内容考查】本题考查的是灌浆工艺与技术要求。
【选项分析】化学灌浆的工序依次是:钻孔及压水试验,钻孔及裂缝的处理(包括排渣及裂缝干燥处理),埋设注浆嘴和回浆嘴以及封闭、注水和灌浆。
第180题
下列关于电力起爆法的说法中,正确的是( )。
A.用于同一起爆网路内的电雷管的电阻值最多只能有两种
B.网路中的支线、区域线联接前各自的两端不允许短路
C.雷雨天严禁采用电爆网路
D.通电后若发生拒爆,应立即进行检查
参考答案:C
解析:
【内容考查】本题考查的是爆破作业。
【选项分析】用于同一爆破网路内的电雷管,电阻值应相同;网路中的支线、区域线和母线彼此连接之前各自的两端应短路、绝缘;通电后若发生拒爆,应立即切断母线电源,将母线两端拧在一起,锁上电源开关箱进行检查。
