第201题

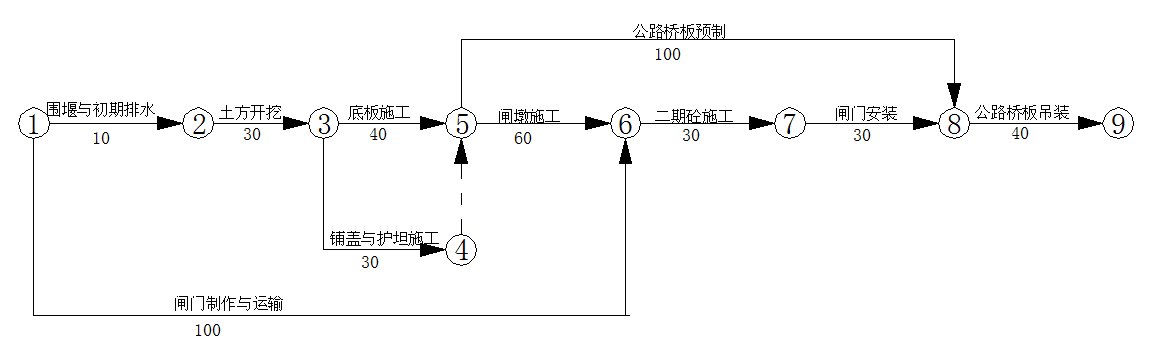

施工单位承担某水闸工程施工,施工项目部编制了施工组织设计文件,并报总监理工程师审核确认。其中,施工进度计划如图1所示。施工围堰作为总价承包项目,其设计和施均由施工单位负责。

施工过程中发生如下事件:

事件1:为便于进度管理,技术人员对上述计划中各项工作的时间参数进行了计算,其中闸门制作与运输的时间参数为  (按照 方式标注)。

事件2:基坑初期排水过程中,发生围堰边坡坍塌事故,施工单位通过调整排水流量,避免事故再次发生。处理坍塌边坡增加费用1万元,增加工作时间10天,施工单位以围堰施工方案经总监批准为由向发包方提出补偿10天工期和1万元费用的要求。

事件3:因闸门设计变更,导致闸门制作与运输工作拖延30天完成。施工单位以设计变更是发包人责任为由提出补偿工期30天的要求。

【问题】

1.指出图1进度计划的工期和关键线路(用节点编号表示)。

2.指出事件中,a、b所代表时间参数的名称和数值。

3.指出事件2中初期排水排水量的组成。发生围堰边坡坍塌事故的主要原因是什么?

4.分别指出事件2、事件3中,施工单位的索赔要求是否合理,简要说明理由,综合事件2、事件3,指出本工程的实际工期。

参考答案:见解析

解析:

【参考答案】

1.工期10+30+40+60+30+30+40=240天

关键线路①→②→③→⑤→⑥→⑦→⑧→⑨

【名师点拨】工期即关键线路工作工期之和。

2.a代表闸门制作与运输最晚开始时间,是40;

b代表闸门制作与运输自由时差,是40。

3. (1)初期排水排水量的组成包括围堰闭气后的基坑积水量、抽水过程中围堰及地基渗水量、堰身及基坑覆盖层中的含水量,以及可能的降水量。

(2)发生围堰边坡坍塌事故的主要原因是初期抽水量控制不到位,基坑水位下降速度控制不当,导致基坑边坡因渗透压力过大,造成边坡失稳产生边坡坍塌事故。

4. 事件2索赔不合理。

理由:总监理工程师确认不能免除施工单位的责任,所以由施工单位承担责任。

事件3索赔不合理。

理由:虽然拖延工期30天,但闸门制作与运输的总时差是40天,未超过总时差,故索赔不成立。

本工程的实际工期是250天。

【名师点拨】本题考查变更和索赔的处理方法和原则。对于工期索赔,首先看是否为承包人责任,如果是承包人责任,关键线路延期时间为索赔工期;非关键线路,看延期时间是否超过非关键工作的总时差,超过即应索赔。

第202题

某大(2)型水库枢纽工程,总库容为5.84×108m3,水库枢纽主要由主坝、副坝、溢洪道、电站及输水洞组成。输水洞位于主坝右岸山体内,长275.0m,洞径4.0m,设计输水流量为34.5m3/s。该枢纽工程在施工过程中发生如下事件:

事件1:主坝帷幕由三排灌浆孔组成,分别为上游排孔、中间排孔、下游排孔,各排孔均按二序进行灌浆施工;主坝帷幕后布置排水孔和扬压力观测孔。施工单位计划安排排水孔和扬压力观测孔与帷幕灌浆同期施工。

事件2:输水洞布置在主坝防渗范围之内,洞内采用现浇混凝土衬砌,衬砌厚度为0.5m。根据设计方案,输水洞采取了帷幕灌浆、固结灌浆和回填灌浆的综合措施。

事件3:输水洞开挖采用爆破法施工,施工分甲、乙两组从输水洞两端相向进行当两个开挖工作面相距25m,乙组爆破时,甲组在进行出渣作业:当两个开挖工作面相距10m,甲组爆破时,导致乙组正在作业的3名工人死亡。事故发生后,现场有关人员立即向本单位负责人进行了电话报告。

【问题】

1.帷幕灌浆施工的原则是什么?指出事件1主坝三排帷幕灌浆孔施工的先后顺序。

2.指出事件1中施工安排的不妥之处,并说明正确做法。

3.指出事件2中帷幕灌浆、固结灌浆和回填灌浆施工的先后顺序。回填灌浆在衬砌混凝土强度达到设计强度的多少后进行?

4.指出事件3中施工方法的不妥之处,并说明正确做法。

5.根据《水利安全生产信息报告和处置规则》(水安监[2016]20号)事件三中施工单位负责人在接到事故电话报告后,应在多长时间内向哪些单位(部门)进行电话报告?

参考答案:见解析

解析:

【参考答案】

1. (1)帷幕灌浆的原则是分序加密。

(2)事件1主坝三排帷幕灌浆孔施工的先后顺序:应先灌注下游排孔,再灌注上游排孔,然后进行中间排孔的灌浆。

2.不妥之处:施工单位计划安排排水孔和扬压力观测孔与帷幕灌浆同期施工。

正确做法:帷幕后的排水孔和扬压力观测孔必须在相应部位的帷幕灌浆完成并检查合格后,方可钻进。(此知识点新教材已删除)

3.(1)事件2中宜按照先回填灌浆、后固结灌浆、再帷幕灌浆的顺序进行。

(2)回填灌浆应在衬砌混凝土达70%设计强度后进行。(此知识点新教材已删除)

4.不妥之处一:施工分甲、乙两组从输水洞两端相向进行当两个开挖工作面相距25m,乙组爆破时,甲组在进行出渣作业。

正确做法:地下相向开挖的两端在相距30m以内时,装炮前应通知另一端暂停工作,退到安全地点。

不妥之处二:当两个开挖工作面相距10m,甲组爆破时,导致乙组正在作业的3名工人死亡。

正确做法:当相向开挖的两端相距15m时,一端应停止掘进,单头贯通。

【名师点拨】

地下相向开挖的两端在相距30m以内时,装炮前应通知另一端暂停工作,退到安全地点。当相向开挖的两端相距15m时,一端应停止掘进,单头贯通。斜井相向开挖,除遵守上述规定外,并应对距贯通尚有5m长地段自上端向下打通。

5. 施工单位负责人在接到事故电话报告后,在1小时内向主管单位和事故发生地县级以上水行政主管部门电话报告,爆破属于特种作业,因此还应同时向特种设备安全监督管理部门报告。(此知识点新教材已删除)

第203题

某堤防工程合同结算价2000万元,工期1年,招标人依据《水利水电工程标准施工招标文件》(2009年版)编制招标文件,部分内容摘录如下:

1.投标人近5年至少应具有2项合同价1800万元以上的类似工程业绩。

2.临时工程为总价承包项目,总价承包项目应进行子目分解,临时房屋建筑工程中,投标人除考虑自身的生产、生活用房外,还需要考虑发包人、监理人、设计单位办公和生活用房。

3.劳务作业分包应遵守如下条款:①主要建筑物的主体结构施工不允许有劳务作业分包;②劳务作业分包单位必须持有安全生产许可证;③劳务人员必须实行实名制;④劳务作业单位必须设立劳务人员支付专用账户,可委托施工总承包单位直接支付劳务人员工资;⑤经发包人同意,总承包单位可以将包含劳务、材料、机械的简单土方工程委托劳务作业单位施工;⑥经总承包单位同意,劳务作业单位可以将劳务作业再分包。

4.合同双方义务条款中,部分内容包括:①组织单元工程质量评定;②组织设计交底;③提出变更建议书;④负责提供施工供电变压器高压端以上供电线路;⑤提交支付保函;⑥测设施工控制网;⑦保持项目经理稳定性。

某投标人按要求填报了“近5年完成的类似工程业绩情况表”,提交了相应的业绩证明材料,总价承包项目中临时房屋建筑工程子目分解见表3.

【问题】

1.背景资料中提到的类似工程业绩,其业绩类似性包括哪几个方面?类似工程的业绩证明资料有哪些?

2.临时房屋建筑工程子目分解表中,填报的工程数量起何作用?指出A、B、C、D所代表的内容。

3.指出劳务作业分包条款中不妥的条款。

4.合同双方义务条款中,属于承包人的义务有哪些?

参考答案:见解析

解析:

【参考答案】

1.(1) 业绩的类似性包括功能、结构、规模、造价等方面。

(2)业绩证明资料有:中标通知书和(或)合同协议书、工程接收证书(工程竣工验收证书)、合同工程完工证书的复印件。

2.(1)临时工程为总价承包项目,工程子目分解表中,填报的工程数量是承包人用于结算的最终工程量。

(2)A代表施工库房

B代表施工单位的办公、生活用房

C代表发包人、监理人、设计单位的办公和生活用房

D备注

3.不妥之处一:主要建筑物的主体结构施工不允许有劳务作业分包;

不妥之处二:劳务作业单位必须设立劳务人员支付专用账户,可委托施工总承包单位直接支付劳务人员工资。

不妥之处三:经发包人同意,总承包单位可以将包含劳务、材料、机械的简单土方工程委托劳务作业单位施工;

不妥之处四:经总承包单位同意,劳务作业单位可以将劳务作业再分包。

4. 合同双方义务条款中,属于承包人的义务有:

③提出变更建议书;

⑤提交支付保函;

⑥测设施工控制网;

⑦保持项目经理稳定性。

【名师点拨】本题考查发包人和承包人的责任和义务,考生应注意区分,不要混淆。

发包人的义务:(1)遵守法律;(2)发出开工通知; (3)提供施工场地;(4)协助承包人办理证件和批件; (5)组织设计交底;(6)支付合同价款;(7)组织法人验收;(8)专用合同条款约定的其他义务和责任。

承包人义务:遵守法律;依法纳税;完成各项承包工作;对施工作业和施工方法的完备性负责;保证工程施工和人员的安全;负责施工场地及其周边环境与生态的保护工作;避免施工对公众与他人的利益造成损害;为他人提供方便;工程的维护和照管。

第204题

某水利枢纽工程包括节制闸和船闸工程,工程所在地区每年5-9月份为汛期。项目于2014年9月开工,计划2017年1月底完工。项目划分为节制闸和船闸两个单位工程。根据设计要求,节制闸闸墩、船闸侧墙和底板采用C25、F100、W4混凝土。

本枢纽工程施工过程中发生如下事件:

事件1:根据合同要求,进场钢筋应具有出厂质量证明书或试验报告单,每捆钢筋均应挂上标牌,标牌上应标明厂标等内容。

事件2:船闸单位工程共有20个分部工程,分部工程质量全部合格,其中优良分部工程16个;主要分部工程10个,工程质量全部优良。施工过程中未发生质量事故,外观质量得分率为86.5%,质量检验评定资料齐全,工程观测分析结果符合国家和行业标准以及合同约定的标准。

事件3:项目如期完工,计划于2017年汛前进行竣工验收。施工单位在竣工图编制中,对由预制改成现浇的交通桥工程,直接在原施工图上注明变更的依据,加盖并签署竣工图章后作为竣工图。

【问题】

1.背景资料中C25、F100、W4分别表示混凝土的哪些指标?其中数值25、100、4的含义分别是什么?

2.除厂标外,指出事件1中钢筋标牌上应标注的其他内容。

3.依据《水利水电工程施工质量检验与评定规程》(SL176-2007),单位工程施工质量优良标准中,对分部工程质量、主要分部工程质量及外观质量方面的要求分别是什么?根据事件2提供的资料,说明船闸单位工程的质量等级。

4.依据《水利水电建设工程验收规程》(SL223-2008)和《水利工程建设项目档案管理规定》(水办[20051480号)的规定,指出并改正事件3中的不妥之处。

参考答案:见解析

解析:

1.C25表示混凝土强度等级的指标,25表示混凝土强度是25MPa≤fcu,k<30MPa。

F100表示混凝土抗冻性的指标,100表示混凝土抗冻性试验能经受100次的冻融循环。

W4表示混凝土抗渗性的指标,4表示混凝土抗渗试验时一组6个试件中4个试件未出现渗水时的最大水压力分别为0.4MPa。

2. 钢筋标牌上还应标注钢号、产品批号、规格、尺寸等项目。

3. (1)单位工程施工质量优良标准中,所含分部工程质量全部合格,其中70%以上达到优良等级,主要分部工程质量全部优良,且施工中未发生过较大质量事故,外观质量得分率达到85%以上。

(2)事件2中,共有20个分部工程,分部工程质量全部合格,其中优良分部工程16个,优良率为80%,大于70%;主要分部工程10个,工程质量全部优良。施工过程中未发生质量事故,外观质量得分率为86.5%,大于85%,质量检验评定资料齐全,工程观测分析结果符合国家和行业标准以及合同约定的标准。所以船闸单位工程质量优良。

【名师点拨】区分单元工程、分部工程和单位工程质量检验合格和优良标准。教材P208-209页。

4.不妥之处:计划于2017年汛前进行竣工验收。

改正:计划于2017年汛期后进行竣工验收。

不妥之处:施工单位在竣工图编制中,对由预制改成现浇的交通桥工程,直接在原施工图上注明变更的依据,加盖并签署竣工图章后作为竣工图。

改正:由预制改成现浇的交通桥工程属于重大改变,应重新绘制竣工图(可不再加盖竣工图章)。重绘图应按原图编号,并在说明栏内注明变更依据,在图标栏内注明竣工阶段和绘制竣工图的时间、单位、责任人。监理单位应在图标上方加盖并签署竣工图确认章。【此知识点已修改】

第205题

土坝施工放样时,在施工范围内布设直接用于坝体高程放样的临时水准点,最低可按(  )精确施测。

A.等外

B.四等

C.三等

D.二等

参考答案:A

解析:

【内容考查】本题考查的是施工放样。

【选项分析】临时水准点应根据施工进度及时设置,并与永久水准点构成附合或闭合水准路线,按等外精度施测,并要根据永久水准点定期进行检测。(此知识点新教材已删除)

第206题

钢筋标注形式“n∮d@s”中,s表示钢筋()。

A.根数

B.等级

C.直径

D.间距

参考答案:D

解析:

【内容考查】本题考查的是钢筋图。

【选项分析】钢筋图中钢筋的标注形式,s为钢筋间距的数值。

第207题

下列要素中,不属于岩层产状要素的是(  )。

A.走向

B.倾向

C.倾角

D.方位

参考答案:D

解析:

【内容考查】本题考查的是水工建筑物的工程地质和水文地质条件。

【选项分析】产状有三个要素,即走向、倾向和倾角。

第208题

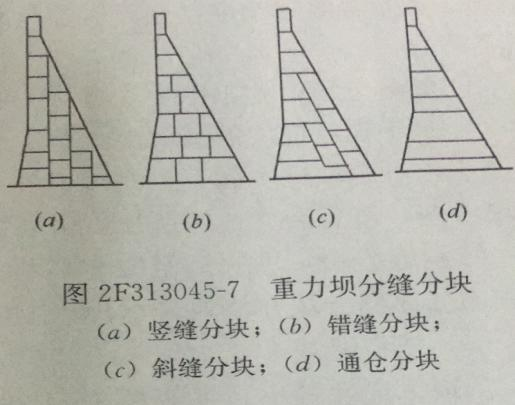

混凝土坝分缝中,下图所示为(  )。

A.竖缝

B.斜缝

C.错缝

D.通仓浇筑

参考答案:B

解析:

【内容考查】本题考查的是分缝与止水的施工要求。

【选项分析】

第209题

下列材料中,属于水硬性胶凝资料的是(  )。

A.石灰

B.水玻璃

C.水泥

D.沥青

参考答案:C

解析:

【内容考查】本题考查的是水泥。

【选项分析】气硬性胶凝材料只能在空气中硬化、保持或发展强度,适用于干燥环境,如石灰、水玻璃等;水硬性胶凝材料不仅能在空气中硬化,而且能更好地在潮湿环境或水中硬化、保持并继续发展其强度,如水泥。沥青属于有机胶凝材料。

第210题

水工隧洞中的灌浆顺序是()。

A.固结灌浆、回填灌浆、接缝灌浆

B.回填灌浆、固结灌浆、接缝灌浆

C.回填灌浆、接缝灌浆、固结灌浆

D.固结灌浆、接缝灌浆、回填灌浆

参考答案:B

解析:

【内容考查】本题考查的是灌浆工艺与技术要求。

【选项分析】 水工隧洞中的灌浆宜按照先回填灌浆、后固结灌浆、再接缝灌浆的顺序进行。

第211题

下列模版荷载中,属于特殊荷载的是()。

A.风荷载

B.模版自重

C.振捣混凝土产生的荷载

D.新浇混凝土的侧压力

参考答案:A

解析:

【内容考查】本题考查的是模板设计。

【选项分析】特殊荷载有风荷载,除模板及其支架的自重、新浇混凝土重量、钢筋重量、工作人员及浇筑设备、工具等荷载、振捣混凝土产生的荷载、新浇混凝土的侧压力以外的其他荷载。

第212题

下列关于植筋锚固施工的说法中,正确的是()。

A.施工中钻出的废孔,可采用与结构混凝土同强度等级的水泥

B.植筋可以使用光圆钢筋

C.植入孔内部分钢筋上的锈迹、油污应打磨清楚干净

D.化学锚栓如需焊接,应在固化后方可进行

参考答案:C

解析:

【内容考查】本题考查的是混凝土结构失稳。

【选项分析】施工中钻出的废孔,应采用高于结构混凝土一个强度等级的水泥砂浆、树脂水泥砂浆或锚固胶粘剂进行填实。故“施工中钻出的废孔,可采用与结构混凝土同强度等级的水泥”错误。一当植筋时,应使用热轧带肋钢筋,不得使用光圆钢筋。故“植筋可以使用光圆钢筋”错误。化学锚栓在固化完成前,应按安装要求进行养护,固化期间禁止扰动。固化后不得进行焊接。故“化学锚栓如需焊接,应在固化后方可进行”错误。  所以选:植入孔内部分钢筋上的锈迹、油污应打磨清楚干净。

第213题

型号为QL2×80D启闭机属于(  )。

A.螺杆式启闭机

B.液压式启闭机

C.卷扬式启闭机

D.移动式启闭机

参考答案:A

解析:

【内容考查】本题考查的是水利水电工程中的金属结构的类型。

【选项分析】启闭机按结构形式分为固定卷扬式启闭机、液压启闭机、螺杆式启闭机、轮盘式启闭机、移动式启闭机(包括门式启闭机、桥式启闭机和台车式启闭机)等。螺杆式启闭机型号的表示方法如下图 。

第214题

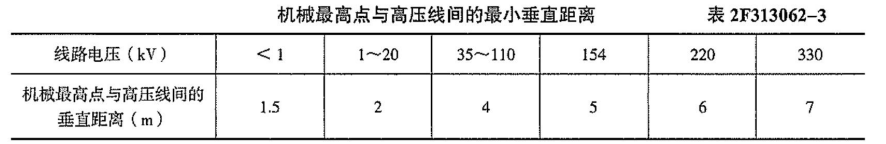

水利工程中,起重机械从220kV高压线通过时,其最高点与线之间的最小垂直距离不得小于(  )m。

A.4

B.5

C.6

D.7

参考答案:C

解析:

【内容考查】本题考查的是施工用电要求。

【选项分析】机械如在高压线下进行工作或通过时,其最高点与高压线之间的最小垂直距离不得小于表的规定。

第215题

根据《水利工程工程量清单计价规范》(GB50501—2007),下列费用中,不包含在土方明挖工程单价中,需另行支付的是(  )。

A.植被清理费

B.场地平整费

C.施工超挖费

D.测量放样费

参考答案:B

解析:

【内容考查】本题考查的是土方开挖工程。

【选项分析】场地平整按施工图纸所示场地平整区域计算的有效面积以平方米为单位计量,按《工程量清单》相应项目有效工程量的每平方米工程单价支付。

第216题

下列水利水电工程施工现场供电部位的负荷中,不属于一类负荷的是(  )。

A.基坑内排水设施

B.汛期防洪设施

C.金属结构及机电安装设备

D.井内通风系统

参考答案:C

解析:

【内容考查】本题考查的是主要施工工厂设施。

【选项分析】一类负荷主要有井、洞内的照明、排水、通风和基坑内的排水、汛期的防洪、泄洪设施以及医院的手术室、急诊室、重要的通信站以及其他因停电即可能造成人身伤亡或设备事故引起国家财产严重损失的重要负荷。

 金属结构及机电安装设备部分属于二类负荷,部分属于三类负荷。

第217题

根据《水利工程营业税改征增值税计价依据调整为》(办水总[2016]132)号的通知,材料价格可以采用将含税价格除以调整系数的方式调整为不含税价格,其中商品混凝土的调整系数为(  )。

A.1.02

B.1.03

C.1.04

D.1.17

参考答案:B

解析:

【内容考查】本题考查的是施工成本计算基础。

【选项分析】投标报价文件采用含税价格编制时,材料价格可以采用将含税价格除以调整系数的方式调整为不含税价格,调整方法如下:主要材料(水泥、钢筋、柴油、汽油、炸药、木材、引水管道、安装工程的电缆、轨道、钢板等未计价材料、其他占工程投资比例高的材料)除以1. 16调整系数;次要材料除以1.03调整系数;购买的砂、石料、土料暂按除以1. 02调整系数;商品混凝土除以1.03调整系数。

该知识点已修订为:主要材料(水泥、钢筋、柴油、汽油、炸药、木材、引水管道、安装工程的电缆、轨道、钢板等未计价材料、其他占工程投资比例高的材料)除以1. 13调整系数。次要材料除以1.03调整系数;购买的砂、石料、土料暂按除以1. 02调整系数;商品混凝土除以1.03调整系数。

第218题

根据《水利建设质量工作考核办法》(水建管[2014]351号),某水利厅建设质量工作年度考核得分为90分,相应其考核等级为(  )。

A.A级

B.B级

C.C级

D.D级

参考答案:A

解析:

【内容考查】本题考查的是项目法人质量考核。

【选项分析】新教材更改为:考核结果分4个等级,分别为A级(考核排名前10名,且得分90分及以上的)、B级(A级以后,且得分80分及以上的) 、C级(B级以后,且得分在60分及以上的) 、D级(得分60分以下或发生重、特大质量事故的)。

第219题

根据《关于清理规范工程建设领域保证金的通知》(国办发[2016]49号),工程质量保证金的预留比例上限不得高于工程价款结算总额的(  )。

A.3%

B.5%

C.7%

D.9%

参考答案:A

解析:

【内容考查】本题考查的是质量保证金。

【选项分析】根据《关于清理规范工程建设领域保证金的通知》(国办发[2016] 49号),工程质量保证金的预留比例上限不得高于工程价款结算总额的5%。

【名师点拨】2018年教材变更为:根据《住房城乡建设部 财政部关于印发建设工程质量保证金管理办法的通知》( 建质[2017] 138号),“第七条发包人应按照合同约定方式预留保证金,保证金总预留比例不得高于工程价款结算总额的3% 。合同约定由承包人以银行保函替代预留保证金的,保函金额不得高于工程价款结算总额的3%。”

第220题

根据《水利工程施工安全管理导则》(SL721-2015),下列内容中,属于工种岗位一级安全教育的是(  )。

A.现场规章制度教育

B.安全操作规程

C.班组安全制度教育

D.安全法规、法制教育

参考答案:D

解析:

【内容考查】本题考查的是施工单位的安全生产责任。

【选项分析】公司教育(一级教育)主要进行安全基本知识、法规、法制教育,包括:

    ①党和国家的安全生产方针、政策;

    ②安全生产法规、标准和法制观念;

    ③本工程施工过程及安全规章制度,安全纪律;

    ④本单位安全生产形势及历史上发生的重大事故及应吸取的教训;

    ⑤发生事故后如何抢救伤员,排险,保护现场和及时进行报告。

进入题库练习及模拟考试
