“微信扫一扫”进入考试题库练习及模拟考试
第261题 地形图反映( )。
A.山脉水系分布
B.人工建筑物分布
C.地表形态的成因
D.森林植被分布
E.地表起伏状态
参考答案:ABD
解析:本题考核的是地形的内容。一般指地表形态、高程、地势高低、山脉水系、自然景物、森林植被,以及人工建筑物分布等,常以地形图予以综合反映。
第262题 北斗卫星导航系统可以为用户提供精密的( )。
A.时间
B.速度
C.三维坐标
D.误差分析
E.误差纠正
参考答案:ABC
解析:本题考核的是卫星定位系统的使用。卫生定位系统是以卫星为基础的无线电导航定位系统,具有海、陆、空全方位、全天性、连续性和实时性的导航、定位和定时功能,能为用户提供精密的三维坐标、速度和时间。
第263题 关于钢筋分类和应用的说法,正确的有( )。
A.随着含碳量增加,钢筋的强度提高
B.热处理工艺使得钢筋强度能较大幅度提升
C.热处理钢筋的应力-应变曲线上有流幅段
D.牌号HPB代表热轧带肋钢筋
E.牌号CRB代表高延性冷轧带肋钢筋
参考答案:AB
解析:本题考核的是。随着含碳量的增加,钢材的强度提高,塑性降低,故选项A正确。热处理钢筋是由强度大致相当于Ⅳ级的某些特定钢号钢筋经淬火和回火处理后制成,钢筋强度能得到较大幅度的提高,氮气塑性降低并不多,故选项B正确。按力学性能分类,钢筋可分为有物理屈服点的钢筋和无物理屈服点的钢筋。前者包括热轧钢筋和冷拉热轧钢筋;后者包括钢丝和热处理钢筋,无物理屈服点的钢筋应力-应变曲线上没有流幅段,故选项C错误。牌号中HPB代表热轧光圆钢筋,故选项D错误。牌号CRB代表冷轧带肋钢筋,高延性冷轧带肋钢筋表示是CRB+抗拉强度特征值+H,故选项E正确。
第264题 下列工作中,属于水泵机组辅助设备安装工作的有( )。
A.油压装置安装
B.空气压缩装置安装
C.进水管道安装
D.电气设备安装
E.传动装置安装
参考答案:AB
解析:本题考核的是水泵机组辅助设备安装主要工作。水泵机组辅助设备安装主要工作分为:油压装置、空气压缩装置、供排水泵、真空破坏装置、辅助设备的管及管件安装。
第265题 土方填筑体与刚性建筑物结合部发生接触渗透破坏,主要原因有( )。
A.刚性建筑物表面刷浆不合规范要求
B.刚性建筑物有裂缝
C.结合部未采用高塑性土料填筑
D.土料填筑未均衡上升
E.反滤料填筑不符合规范要求
参考答案:AC
解析:本题考核的是质量通病防治。土方填筑体与刚性建筑物结合部发生接触渗透破坏的主要原因包括:(1)填筑体与岸坡或刚性建筑物的接触面未完全按规范要求进行清理。(2)岩面、混凝土表面洒水或刷浆不符合施工规范要求。(3)结合部未采用高塑性土料填筑。(4)结合部土石方填筑的铺料厚度、压实机具、碾压方法不符合施工规范要求。
第266题 《中华人民共和国水法》针对各类生产建设活动的特点以及可能产生的危害,分别作出了( )规定。
A.禁止性
B.限制性
C.鼓励性
D.时效性
E.技术性
参考答案:AB
解析:本题考核的是禁止性规定和限制性规定。《中华人民共和国水法》从保持河道、运河、渠道畅通以及保证湖泊、水库正常发挥效益出发,针对各类生产建设活动的特点以及可能产生的危害,分别作出了禁止性规定和限制性规定。
第267题 下列内容中,属于水利技术标准“前引部分”的有( )。
A.封面
B.修订说明
C.发布公告
D.前言
E.目次
参考答案:ACDE
解析:本题考核的是水利技术标准内容。水利技术标准“前引部分”包括:封面;发布公告;前言;目次。“正文”包括:总则;术语、符号和代号;技术内容。“补充部分”包括:附录;标准用词说明。
第268题 关于土石坝、堤防、和混凝土重力坝的说法,正确的有( )。
A.混凝土重力坝溢流坝段与非溢流坝段之间应设置导墙
B.堤顶宽度不宜小于3m
C.土石坝的坝面必须设坝面排水
D.土石坝棱体排水断面为五边形
E.土石坝防浪墙宜采用与坝体连成整体的混凝土结构
参考答案:ABD
解析:
本题考核的是土石坝、堤防、和混凝土重力坝的相关内容。混凝土重力坝溢流坝段与非溢流坝段之间应设置导墙,故选项A正确。
1级堤防堤顶宽度不宜小于8m;2级堤防不宜小于6m;3级及以下堤防不宜小于3m,故选项B正确;

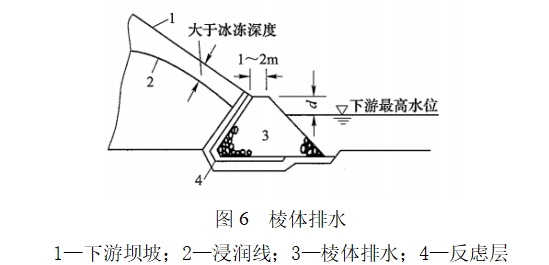

土石坝除干砌石或堆石护面外,均必须设坝面排水,故选项C错误。棱体排水如图6所示。
由图可知,棱体排水断面为五边形。
土石坝防浪墙:坝顶上游侧常设混凝土或浆砌石修建的不透水的防浪墙,墙基要与坝体防渗体可靠地连接起来,以防高水位时漏水,故选项E错误。
参考答案:↓
解析:
1.图1中1、2、3、4代表的名称:1—护坡;2—反滤层;3—贴破排水:4—排水沟。
2.混凝土的最大浇筑强度:1.2×1000÷5÷(4-1)=80m³/h。
80m³/h>2×35m3/h,故拟采用的混凝土拌合设备不满足浇筑能力要求。
影响拌合设备生产能力的主要因素:设备容量、台数、生产率。
3.图2中A、B、C、D、E分别代表的施工工序名称:A—④,B—③,C—①,D—⑤,E—②。
4.当含水量偏低时,对于黏性土料应考虑在料场加水。料场加水的有效方法是采用分块筑畦埂,灌水浸渍,轮换取土。地形高差大也可采用喷灌机喷洒。
参考答案:↓
解析:
1.不属于专职安全生产管理人员的安全管理职责:(1)(2)(3)(4)。
施工单位技术负责人安全管理职责:(2)组织本工程安全技术交底;(3)组织施工组织设计,专项工程施工方案的编制和审查。
2.事件2中专家组组成的不妥之处:审查论证会专家组成员包括:项目法人技术负责人、总监理工程师、设计项目负责人、专职安全生产管理人员。
施工单位应根据审查论证报告修改完善专项施工方案,经施工单位技术负责人,总监理工程师、项目法人单位负责人审核签字后,方可组织实施。
3.事件3中应设置安全警示标志的部位:变压器、施工通道口、临时用电设施、脚手架、施工起重机械、基坑边沿。
4.事件4的生产安全事故等级:较大事故。
主要责任单位是施工单位。
该事故发生后应启动三级应急响应。
参考答案:↓
解析:
1.事件1中,评委会要求投标人甲对投标文件澄清不合理。
理由:评标委员会可以书面方式要求投标人对投标文件中含义不明确、对各类问题表述不一致或者有明显文字和计算错误的内容作必要的澄清、说明或者补正,但是澄清或者说明不得超出投标文件的范围或者改变投标文件的实质性内容,工期属于实质性内容,所以不合理。
评标异议处理过程中的不妥之处:在收到异议后第4日,招标人按上述意见书面答复投标人乙。异议处理期间,招标人向中标人发放了中标通知书。
改正:招标人应在收到异议之日起3日内作出答复;答复前,应暂停招投标活动。
2.A、B所代表的单位(或项目)名称:A—工时;B—柴油。

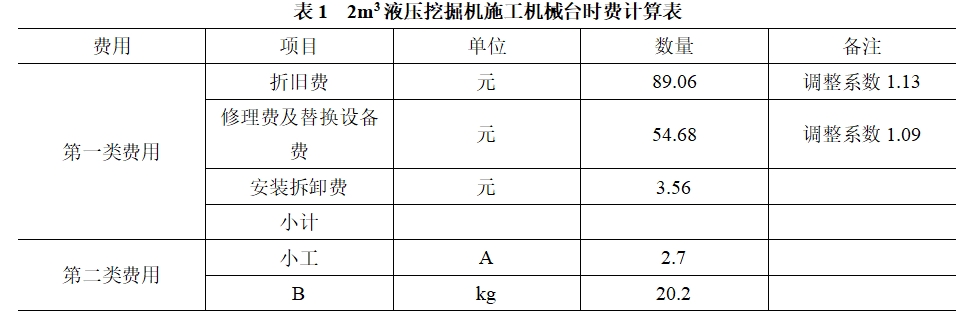

第一类费用=折旧费+修理及替换设备费+安装拆卸费=89.06/1.13+54.68/1.09+3.56=132.54元。
3.监理人发出文件名称:变更指示、变更意向书。
承包人发出文件名称:变更实施方案、变更估价书。
4.发包人对承包人行为认定的不妥之处:发包人认定该行为为转包。
理由:该行为属于违法分包。
参考答案:↓
解析:

1.2022年5月~11月每个月的混凝土浇筑工程量:
5月=58500/5=11700m3、
6月=32000/4+11700=19700m3、
7月=32000/4+11700=19700m3、
8月=32000/4+11700=19700m3、
9月=32000/4+11700=19700m3、
10月=800/2=400m3、
11月=800/2=400m3。
2.事件2中承包人做法的不妥之处:承包人自行进行了资料核查和外观检查后办理交货验收手续。
改正:承包人应会同监理人共同检查后办理交货验收手续。
除事件2所列内容外,钢筋标牌注明的内容还有:生产厂家、牌号、产品批号等标记。
3.监理人应同意承包人的要求。
理由:合同约定闸门由发包人提供。
除事件3所述检查和处理内容外,闸门安装前,检查闸门和支承导引部件的几何尺寸,消除出现的损伤,清理闸门的泥土和锈迹,润滑支承导向部件。
4.图4中A、B、C、D、E所代表的内容分别是:A—编制单位;B—编制人;C—技术负责人;D—监理单位;E—专业监理工程师。
