2025年二级建造师《水利水电工程管理与实务》历史真题(272题)


第221题

在风险处置方法中,对于损失小,概率大的风险处置措施是(  )。


A.规避

B.缓解

C.转移

D.自留


参考答案:B


解析:

【内容考查】本题考查的是项目风险管理。

【选项分析】风险控制应采取经济、可行、积极的处置措施,具体风险处置方法有:风险规避、风险缓解、风险转移、风险自留、风险利用等方法。处置方法的采用应符合以下原则:

    (1)损失大、概率大的灾难性风险,应采取风险规避;

    (2)损失小、概率大的风险,宜采取风险缓解;

    (3)损失大、概率小的风险,宜采用保险或合同条款将责任进行风险转移;

    (4)损失小、概率小的风险,宜采用风险自留;

    (5)有利于工程项目目标的风险,宜采用风险利用。



第222题

根据《中华人民共和国水土保持法》,在陡坡地上开垦种植农作物,坡度不得陡于(  )度。


A.十

B.十五

C.二十

D.二十五


参考答案:D


解析:

【内容考查】本题考查的是修建工程设施的水土保持预防规定。

【选项分析】《水土保持法》第二十条规定:“禁止在二十五度以上陡坡地开垦种植农作物。在二十五度以上陡坡地种植经济林的,应当科学选择树种,合理确定规模,采取水土保持措施,防止造成水土流失。


第223题

根据《水利水工程施工质量检验与评定规程》(SL176-2007),施工质量评定表应由(  )填写。


A.项目法人

B.质量监督机构

C.施工单位

D.监理单位


参考答案:C


解析:

【内容考查】本题考查的是水利工程验收。

【选项分析】施工单位应按《单元工程评定标准》检验工序及单元工程质量,作好书面记录,在自检合格后,填写《水利水电工程施工质量评定表》报监理单位复核。 施工质量评定表应有施工单位填写。


第224题

根据《水工建筑物滑动模板施工技术规范》(DL/T5400-2007),施工的建筑物周围应划出危险警戒区,警戒线距建筑物外边线的距离应不小于()。


A.3

B.5

C.7

D.10


参考答案:D


解析:

在施工的建(构)筑物周围应划出施工危险警戒区,警戒线至建(构)筑物外边线的距离不应小于施工对象高度的1/10,且不小于10m。



第225题

根据度盘刻度和读数方式的不同,经纬仪分为(  )。


A.游标经纬仪

B.光学经纬仪

C.电子经纬仪

D.激光经纬仪

E.微倾经纬仪


参考答案:ABC


解析:

【内容考查】本题考查的是常用测量仪器及其作用。

【选项分析】根据度盘刻度和读数方式的不同,分为游标经纬仪,光学经纬仪和电子经纬仪。(此知识点新教材已删除)



第226题

水泵内的损失包括(  )。


A.渗漏损失

B.电力损失

C.水力损失

D.容积损失

E.机械损失


参考答案:CDE


解析:

【内容考查】本题考查的是水泵的分类及性能。

【选项分析】水泵内的能量损失可分三部分,即水力损失、容积损失和机械损失。



第227题

岩浆岩包括(  )。


A.花岗岩

B.大理岩

C.石英岩

D.辉绿岩

E.玄武岩


参考答案:ADE


解析:

【内容考查】本题考查的是岩石的分类。

【选项分析】火成岩又称岩浆岩,主要包括花岗岩、闪长岩、辉长岩、辉绿岩、玄武岩等。

大理岩和石英岩属于变质岩。



第228题

非黏性土料的碾压试验作()关系曲线。


A.碾压机具重量

B.铺土厚度

C.压实遍数

D.干密度

E.含水量


参考答案:BCD


解析:

【内容考查】本题考查的是压实参数的确定。

【选项分析】对非黏性土料的试验,只需作铺土厚度、压实遍数和干密度的关系曲线,据此便可得到与不同铺土厚度对应的压实遍数,根据试验结果选择现场施工的压实参数。



第229题

计算土围堰的堰顶高程,应考虑的因素包括(  )。


A.河道宽度

B.施工期水位

C.围堰结构型式

D.波浪爬高

E.安全超高


参考答案:BDE


解析:

【内容考查】本题考查的是围堰堰顶高程的确定。

【选项分析】土围堰属于不过水围堰,因此计算其堰顶高程时要考虑施工期水位、波浪爬高和围堰的安全超高。



第230题

根据《关于鼓励和引导社会资本参与重大水利工程建设运营的实施意见》(发改农经[2015]488号),PPP项目中社会资本退出前应完成的工作包括(  )。


A.后评价

B.清产核资

C.落实项目资产处理方案

D.落实建设与运行后续方案

E.绩效评价


参考答案:BCD


解析:

【内容考查】本题考查的是政府和社会资本合作(PPP模式)。

【选项分析】政府有关部门应建立健全社会资本退出机制,在严格清产核资、落实项目资产处理和建设与运行后续方案的情况下,允许社会资本退出。

该知识点已删除。


第231题

根据《关于调整水利工程建设项目实施工准备条件的通知》(水建管[2015]433号)。下列条件中,不属于水利工程建设项目开展施工准备工作的有(  )。


A.组织完成监理招标

B.组织完成主体工程招标

C.建设项目可行性研究报告已批准

D.年度水利投资计划下达

E.项目法人已经建立


参考答案:AB


解析:

【内容考查】本题考查的是水利工程施工准备阶段的工作内容。

【选项分析】水利工程建设项目应当具备以下条件,方可开展施工准备:

        (1)建设项目可行性研究报告已经批准;

        (2)年度水利投资计划下达;

        (3)项目法人已经建立。

【名师点拨】该知识点新教材已变为:项目可行性研究报告已经批准,环境影响评价文件等已经批准,年度投资计划已下达或建设资金已落实。



第232题

根据《关于印发水利建设市场主体信用评价管理暂行办法的通知》(水建管[2015]377号),下列行为中,属于严重失信行为的有(  )。


A.未取得资质证书承揽工程

B.串标

C.转包所承揽工程

D.有行贿违法记录

E.超越本单位资质承揽工程


参考答案:BCD


解析:

【内容考查】本题考查的是施工投标条件。

【选项分析】严重失信行为包括:

       (1)出借、借用资质证书进行投标或承接工程的;

       (2)围标、串标的;

       (3)转包或违法分包所承揽工程的;    .

       (4)有行贿、受贿违法记录的;

       (5)对重(特)大质量事故、生产安全事故负有直接责任的;

       (6)公开信息隐瞒真实情况、弄虚作假的。【此知识点已删除】



第233题

根据《小型水电站建设工程验收规程》(SL168-2012),水电站单位工程完工验收后,在项目法人颁发合同工程完工证书前,施工验收工作包括(  )。


A.工程移交运行管理单位

B.验收遗留问题处理

C.提交工程质量保修书

D.提交竣工资料

E.施工场地清理


参考答案:CDE


解析:

【内容考查】本题考查的是工程移交及遗留问题处理。

【选项分析】在施工单位递交了工程质量保修书、提交有关竣工资料,完成施工场地清理后,项目法人应在20个工作日内向施工单位颁发合同工程完工证书。

本题考查项目法人颁发合同工程完工证书前,施工验收工作,应为递交了工程质量保修书、提交有关竣工资料,完成施工场地清理。



第234题

下列水利水电工程注册建造师签章文件中,属于进度管理文件的有(  )。


A.暂停施工申请表

B.复工申请表

C.施工月报

D.施工进度计划报审表

E.变更申请表


参考答案:ABD


解析:

【内容考查】本题考查的是水利水电工程注册建造师施工管理签章文件。

【选项分析】进度管理文件包含:施工进度计划报审表,暂停施工申请表,复工申请表,施工进度计划调整报审表,延长工期报审表。



第235题

【背景资料】

承包人与发包人依据《水利水电工程标准施工招标文件》(2009年版)签订了某水闸项目的施工合同,合同工期为8个月,工程开工日期为2012年11月1日,承包人依据合同工期编制并经监理人批准的部分项目进度计划(每月按30天计,不考虑间歇时间)见表1

                                                                         表1 进度计划表

工程施工中发生如下事件:

事件1:由于承包部分施工设备未按计划进场,不能如期开工,监理人通知承包人提交进场延误的书面报告。开工后,承包人采取赶工措施,A工作按期完成,由此增加费用2万元。

事件2:监理人对闸底板进行质量检查时,发现局部混凝土未达到质量标准,需返工处理。B工作于2013年1月20日完成,返工增加费用2万元。

事件3:发包人负责闸门的设计和采购,因闸门设计变更,D工作中闸门于2013年4月25日才运抵工地现场,且增加安装与调试费用8万元。

事件4:由于桥面板预制设备出现故障,F工作于2013年5月20日完成。

除上述发生的事件外,其余工作均按该进度计划实施。

【问题】

1.指出进度计划表中TB、TE、TG所代表的工作起止时间。

2.事件1中,承包人在收到监理人通知后多少天内提交进场延误书面报告,该书面报告应包括哪些主要内容。

3.分别指出事件2,事件3,事件4对进度计划和合同工期有何影响,指出该部分项目的实际完成日期。

4.依据《水利水电工程标准施工招标文件》(2009年版),指出承包人可向发包人提出延长工期的天数和增加费用的金额,并说明理由。



参考答案:见解析


解析:

【参考答案】1. TB:2012年12月11日~2013年1月15日
TE:2013年4月26日~2013年5月25日
TG:2013年5月26日~2013年6月30日
2. 承包人在接到通知后7天内提交一份说明其进场延误的书面报告,报送监理人。书面报告应说明不能及时进场的原因和补救措施。
3.事件2,B工作计划工期延误5天,合同工期延误5天;
事件3,D工作计划工期延误10天,合同工期不影响;
事件4,F工作计划工期延误20天,合同工期不影响。
该工程实际完成日期是2013年7月5日。
4.承包人可向发包人索赔工期0天,索赔费用8万元。
理由:事件1,承包人责任,不能索赔赶工费用;
事件2,B工作延误5天,承包人责任,不能索赔工期和费用;
事件3,D工作延误10天,发包人责任,但D工作总时差是10天,未超过总时差,故不可索赔工期,可以索赔费用8万元;
事件4,F工作延误20天,承包人责任,不能索赔工期。
【名师点拨】本题考查变更和索赔的处理方法和原则。作答时先判断责任方,再判断延期时间是否超过其总时差,超过可以索赔,未超过,不能索赔。


第236题

【背景资料】

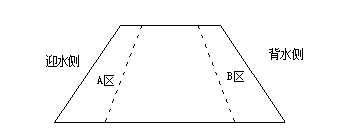

 某堤防加固工程划分为一个单位工程,工程建设内容包括堤防培厚、穿堤涵洞拆除重建等。堤防培厚采用在迎水侧、背水侧均加培的方式,如图2所示,根据设计文件,A区的土方填筑量为12万m3,B区的土方填筑量为13万m3

施工过程中发生如下事件:

       事件1:建设单位提供的料场共2个,1#料场位于堤防迎水侧的河道滩地,2#料场地位于河道背水侧,两料场到堤防运距大致相等,施工单位对料场进行了复核,料场土料情况如表2,施工单位拟将1#料场用于A区,2#料场用于B区,监理单位认为不妥。





料场名称




土料颗粒组成(%)




渗透系数(cm/s)




可利用储量(万/m³)




砂粒




粉粒




黏粒




1#料场




28




60




12




4.2×10-4




22




2#料场




15




60




25




3.4×10-5




22



      事件2:穿堤涵洞拆除后,基坑开挖到新涵洞的设计建基面高程。施工单位对开挖单元工程质量进行自评合格后,报监理单位复核。监理工程师核定该单元工程施工质量等级并签证认可,质量监督部门认为上述基坑开挖单元工程施工质量评定工作的组织不妥。

      事件3:某混凝土分部工程有50个单元工程,单元工程质量全部经监理单位复核认可,50个单元工程质量全部合格其中优良单元工程38个;主要单元工程以及重要隐蔽单元工程共20个,优良19个,施工过程中检验水泥共10批,钢筋共20批,砂共15批,石子共15批,质量均合格,混凝土试件:C25共19组、C20共10组、C10共5组,质量全部合格,施工中未发生过质量事故。

      事件4:单位工程完工后,施工单位向项目法人申请进行单位工程验收,项目法人拟委托监理单位主持单位工程验收工作,监理单位提出,单位工程质量评定工作应在单位工程验收后,将依据单位工程验收的结论进行评定。

    【问题】

    1.事件1中施工单位对两个土料场应如何进行安排?说明理由。

    2.说明事件2中基坑开挖单元工程质量评定工作的正确做法。

    3.依据《水利水电工程施工质量检验与评定规程》(SL176-2007),根据事件3提供的资料,评定此分部工程的质量等级,并说明理由。

    4.指出并改正事件4中的不妥之处。



参考答案:见解析


解析:

【参考答案】

1. 1#料场用于B区,2#料场用于A区,因为A区位于迎水侧,防渗要求高,2#料场土料渗透系数小,有利于防渗;B区位于背水侧,排水要求高,1#料场土料渗透系数大,便于排水。

2. 基坑开挖单元工程经施工单位自评合格、监理单位抽检后,由项目法人(或委托监理)、监理、设计、施工、工程运行管理(施工阶段已经有时)等单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备。

3.优良,因为单元工程质量全部合格,其中优良率为76%,大于70%,主要单元工程以及重要隐蔽单元工程质量优良率为95%,大于90%,且未发生过质量事故。中间产品质量全部合格。

【名师点拨】分部工程施工质量优良标准

    (1)所含单元工程质量全部合格,其中70%以上达到优良等级,主要单元工程以及重要隐蔽单元工程(关键部位单元工程)质量优良率达90%以上,且未发生过质量事故。

    (2)中间产品质量全部合格,混凝土(砂浆)试件质量达到优良等级(当试件组数小于30时,试件质量合格)。原材料质量、金属结构及启闭机制造质量合格,机电产品质量合格。

4. 项目法人拟委托监理单位主持单位工程验收工作不妥,单位工程验收应由项目法人主持;监理单位提出,单位工程质量评定工作应在单位工程验收后,将依据单位工程验收的结论进行评定不妥,单位工程验收工作包括评定施工质量等级等内容,并非是等单位工程验收后再进行评定。



第237题

      【背景资料】

     五里湖大沟属淮海省凤山市,万庄站位于五里湖大沟右堤上,装机流量16.5m3/s,堤防级别为4级,配3台轴流泵,总装机3×355kW=1065kW。在工程建设过程中发生如下事件:

      事件1:招标文件设定投标最高限价为3000万元,招标文件中有关投标人资格条件要求如下:

    (1)有企业法人地位,注册地不在凤山市的,在凤山市必须成立分公司。

    (2)必须有水利水电工程施工总承包三级及以上企业资质,近5年至少有2项类似工程业绩,类似工程指合同额不低于2500万元的泵站施工(下同)。

    (3)具有有效的安全生产许可证,单位主要负责人必须具有有效的安全生产考核合格证。

    (4)拟担任的项目经理应为二级及以上水利水电工程专业注册建造师,具有有效的安全生产考核合格证,近5年至少有一项类似工程业绩。

    (5)拟担任的项目经理、技术负责人、质量负责人、专职安全生产管理人员、财务负责人必须是本单位人员(须提供缴纳社会保险的证明):项目经理不得 同时担任其他建设工程施工项目负责人;专职安全生产管理人员须具有有效的安全生产考核合格证。

    (6)单位信誉良好,具有淮海省水利厅BBB级以上信用等级,且近1年在“信用中国”网站上不得有不良行为记录。

    (7)近3年无行贿犯罪档案,且财务状况良好。

      某投标人以上述部分条款存在排斥潜在投标人,损害自身利益为由,在投标截止时间前第7天向行政监督部门提出书面异议。

     事件2:某投标文件中,基坑开挖采用1m3挖掘机配5t自卸车运输2km,其单价分析表部分信息如表3所示。

       表3  1m3挖掘机配5t自卸车运输2km单价分析表

工作内容:挖、装、运、回                                                                    单位:100m3



序号




费用名称




单位




数量




单价(元)







直接工程费







(一)




基本直接费







1




人工费




工时




10




4.26




2




材料费







3




机械使用费







(1)




1m³挖掘机




台时




1




200




(2)




59KW




台时




0.5




110




(3)




5t自卸汽车




台时




10




100




(二)




现场经费(费率3%)










施工企业管理费(费率5%)










企业利润(费率7%)










增值税(税率3.22%)








工程单价





【问题】

1.根据《水利水电工程等级划分及洪水标准》(SL252-2000),指出万庄站的工程等别、工程规模及主要建筑物和次要建筑物的级别。

2.事件1中的哪些条款存在不妥?说明理由,指出投标人异议的提出存在哪些不妥?

3.根据《水利工程设计概估算编制规定(工程部分)》(水总[2014]429号文)和《水利工程营业税改征增值税计价依据调整办法》(办水总[2016]132),事件2单价分析表中“费用名称”一列中有关内容的不妥之处。

4.计算事件2单价分析表中的机械使用费。



参考答案:见解析


解析:

【参考答案】

1.万庄站工程等别是Ⅲ等,工程规模是中型,主要建筑物级别是3级,次要建筑物级别是4级。(此知识点新教材已删除)

2.条款(1)不妥:

不妥之处:有企业法人地位,注册地不在凤山市的,在凤山市必须成立分公司。

理由:招标人不得以地域不合理的条件限制、排斥潜在投标人。

条款(2)不妥:

不妥之处一:必须有水利水电工程施工总承包三级及以上企业资质。

理由:二级企业可承担工程规模中型以下水利水电工程和建筑物级别3级以下水工建筑物的施工。

不妥之处二:类似工程指合同额不低于2500万元的泵站施工。
理由:类似工程不得以特定专业限制投标人。

条款(6)不妥:

不妥之处:具有淮海省水利厅BBB级以上信用等级,且近1年在“信用中国”网站上不得有不良行为记录。【此知识点已修改】

理由:招标人不得以特定地域排斥投标人。

投标人异议的提出存在的不妥之处:
不妥一处一:在投标截止时间前第7天提出异议。
不妥之处二:向行政监督部门提出书面异议。

【名师点拨】施工招投标程序是考查重点,需牢记。

3.不妥之处一:直接工程费,应改为直接费

  不妥之处二:现场经费,应改为其他直接费

  不妥之处三:施工企业管理费,应改为间接费

  不妥之处四:利润和增值税之间缺少“材料补差”

  不妥之处五:增值税(税率3.22%),应改为增值税(税率10%)

4.机械使用费=1×200+0.5×110+10×100=1255元/100m3



第238题

【背景资料】

某拦河闸工程最大闸流量为520m³/s,工程施工采用一次拦断河床围堰导流,围堰面积和地基情况如图4所示。

施工过程中发生如下事件:

事件1:依据水利部“关于贯彻落实《国务院关于坚持科学发展安全发展促进安全生产形势持续稳定好转的意见》,进一步加强水利安全生产工作的实施意见”(水安监[2012]57号),项目法人要求各参建单位强化安全生产主体责任,落实主要负责人安全生产第一责任人的责任,做到“一岗双责”和强化岗位、职工安全责任,确保安全生产的“四项措施”落实到位。

事件2:上游围堰背水侧发生管涌,施工单位在管涌出口处采用反滤层压盖进行处理。反滤盖层材料包括:块石、大石子、小石子、粗砂等,如图4所示。但由于管涌处理不及时,围堰局部坍塌,造成直接经济损失30万元。事故发生后,项目法人根据水利部《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水安管[2012]581号)规定的“四不放过”原则,组长有关单位制定处理方案,对本工程事故及时进行了处理,并报上级主管部门备案。事故处理后不影响工程正常使用和工程寿命,处理事故延误工期22天。

【问题】

1.说明本工程施工围堰的建筑物级别?分别指出图4中1、2、3所代表的材料名称。

2.指出事件1中“一岗双责”和“四项措施”的具体内容

3.根据《水利工程质量事故处理暂行规定》(水利部令第9号),水利工程质量事故共分为哪几类?指出事件2的质量事故类别。

4.事件2中,围堰质量事故由项目法人组织进行处理,是否正确?说明“四不放过”原则的内容。



参考答案:见解析


解析:

【参考答案】

1. 5级;①代表大石子,②代表小石子,③代表粗砂。

2. 一岗双责就是对分管的业务工作负责,对分管业务范围内的安全生产负责;四项措施就是:安全投入、安全管理、安全装备、教育培训四项措施。【此知识点已删除】

3. 水利工程质量事故共分为一般质量事故、较大质量事故、重大质量事故、特大质量事故四类质量事故;事件2属于一般质量事故。

【名师点拨】直接经济损失是质量事故的必要条件。注意区分不同等级质量事故的标准。

4.正确;事故原因不查清楚不放过、主要事故责任者和职工未受到教育不放过、补救和防范措施不落实不放过、责任人员未受到处理不放过。



第239题 下列水泵中,属于轴流泵的是(  )。


A.离心泵

B.立式泵

C.蜗壳泵

D.导叶泵


参考答案:B


解析:本题考核的是轴流泵的分类。轴流泵:按主轴方向可分为立式泵、卧式泵和斜式泵;按叶片可调节的角度不同可分为固定式、半调节式和全调节式。


第240题 建筑物级别为4级的土石围堰,其洪水标准为(  )年。


A.10~5

B.20~10

C.30~20

D.50~30


参考答案:B

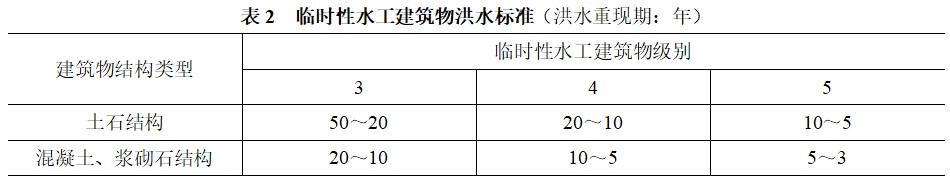

解析:

本题考核的是临时性水工建筑物洪水标准。临时性水工建筑物洪水标准见表2。
