2025年二级建造师《水利水电工程管理与实务》历史真题(272题)

第21题

重力坝的纵缝按其布置形式分为( )。

A.斜缝

B.错缝

C.横缝

D.铅直缝

E.劈头缝

参考答案:ABD

解析:

【内容考查】本题考查的是混凝土坝施工的分缝分块

【选项分析】纵缝按其布置形式可分为:铅直缝、斜缝和错缝三种。

第22题

水电站一般由( )等建筑物组成

A.进水口

B.引水建筑物

C.平水建筑物

D.供水塔

E.厂区枢纽

参考答案:ABCE

解析:

【内容考查】本题考查的是水电站的组成。

【选项分析】水电站由进水口、引水建筑物、平水建筑物和厂区枢纽组成。

第23题

下列工程中,属于超过一定规模的危险性较大的单项工程有(  )。

A.开挖深度为15m的人工挖孔桩工程

B.架体高度为15m的悬挑式脚手架工程

C.基坑开挖深度为3m的石方开挖工程

D.基坑开挖深度6m的土方开挖工程

E.搭设高度50m落地式钢管脚手架工程

参考答案:DE

解析:

【内容考查】本题考查的是专项施工方案。

【选项分析】开挖深度超过16m的人工挖孔桩工程;搭设高度50m及以上落地式钢管脚手架工程:架体高度20m及以上悬挑式脚手架工程;开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程属于超过一定规模的危险性较大的单项工程。

第24题

抛投块料截流的合龙方法分为( )等。

A.平堵

B.上下堵

C.立堵

D.斜堵

E.混合堵

参考答案:ACE

解析:

【内容考查】本题考查的是截流方式.

【选项分析】采用拋投块料截流,按不同的拋投合龙方法可分为平堵、立堵、混合堵三种。

第25题

根据《水利水电工程施工质量检验与评定规程》SL 176-2007,项目按级划分为( )。

A.临时工程

B.单位工程

C.分项工程

D.分部工程

E.单元工程

参考答案:BDE

解析:

【内容考查】本题考查的是项目划分的原则.

【选项分析】水利水电工程质量检验与评定应当进行项目划分。项目按级划分为单位工程、分部工程、单元(工序)工程三级。

第26题

根据《水利部关于修改《水利工程建设监理单位资质管理办法》的决定》(水利部令第40号),机电及金属结构设备制造监理专业资质分为(  )级。

A.甲

B.乙

C.丙

D.丁

E.戊

参考答案:AB

解析:

【内容考查】本题考查的是建设项目管理专项制度.

【选项分析】水利工程施工监理、水土保持工程施工监理专业资质等级分为甲级、乙级、丙级三个等级,机电及金属结构设备制造监理专业资质分为甲级、乙级两个等级,水利工程建设环境保护监理专业资质暂不分级。

第27题

可以采取投标报价低报的情形有(  )。

A.施工条件差的工程

B.工期要求急的工程

C.投标竞争对手多的工程

D.支付条件好的工程

E.风险较大的特殊工程

参考答案:CD

解析:

【内容考查】本题考查的是投标阶段成本管理

【选项分析】下列情形可以将投标报价低报:

(1)施工条件好、工作简单、工程量大的工程。

(2)有策略开拓某一地区市场。

(3)在某地区面临工程结朿,机械设备等无工地转移时。

(4)本公司在待发包工程附近有项目,而本项目又可利用该工程的设备、劳务,或有条件短期内突击完成的工程。

(5)投标竞争对手多的工程。

(6)工期宽松工程。

(7)支付条件好的工程。

第28题

根据《水利工程建设质量与安全生产监督检查办法(试行)》,安全生产管理违规行为按情节严重程度分为(  )安全生产管理违规行为。

A.一般

B.较重

C.严重

D.重大

E.特别重大

参考答案:ABC

解析:

【内容考查】本题考查的是水利工程项目安全的监督管理.

【选项分析】安全生产管理违规行为分为一般安全生产管理违规行为、较重安全生产管理违规行为、严重安全生产管理违规行为。

第29题

根据《水电建设工程质量监督检查大纲》,质量监督巡视检查的工作方式主要分为(  )。

A.阶段性

B.专项

C.持续性

D.见证性

E.随机抽查

参考答案:ABE

解析:

【内容考查】本题考查的是水力发电工程质量管理的要求。

【选项分析】质量监督一般采取巡视检查的工作方式。巡视检查主耍分为阶段性质量监督检查、专项质量监督检查和随机抽查质量监督检查。

第30题

根据《防洪法》,防洪工作的原则包括( )等。

A.全面规划

B.预防为辅

C.统筹兼顾

D.综合治理

E.统一实施

参考答案:ACD

解析:

【内容考查】本题考查的是河道湖泊上建设工程设施的防洪要求.

【选项分析】《防洪法》第二条规定:“防洪工作实行全面规划、统筹兼顾、预防为主、综合治理、局部利益服从全局利益的原则。”

第31题

背景资料:

引调水工程,输水线路长15km,工程建设内容包括渠道、泵站、节制闸、倒虹吸等,设计年引调水量为1.2×108m³,施工工期3年。工程施工过程中发生如下事件:

事件一:监理机构组织项目法人、设计和施工等单位对工程进行项目划分,确定了主要分部工程、重要隐蔽单元工程等内容。项目法人在主体工程开工后一周内将项目划分表及说明书面报工程质量监督机构确认。

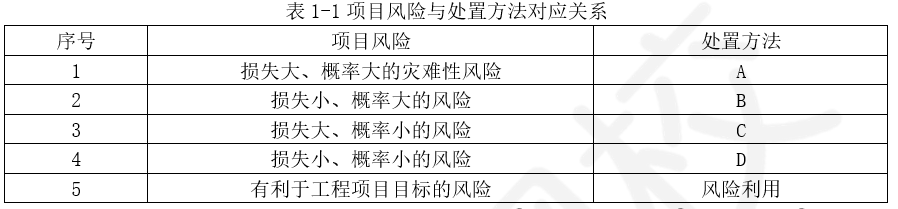

事件二:施工单位根据《大中型水电工程建设风险管理规范》(GB/T 50927-2013),将本工程可能存在的项目风险,按照风险大小及影响程度并结合处置原则制定了相应的处置方法。具体包括风险利用、风险缓解、风险规避、风险自留和风险转移等,项目风险与处置方法对应关系见表1-1。

事件三:施工单位在施工现场设置的安全标志牌有:①必须戴安全帽;②禁止跨越;③当心坠落等。

事作四:倒虹吸顶板混凝士施工时,模板支撑系统失稳倒塌。造成9人重伤、3人轻伤的生产安全事故。施工单位第一时间通过电话向当地政府相关部门快报了事故情况。内容包括施工单位名称、单位地址、法定代表人姓名和手机号,重伤、轻伤、失踪和失联人数等。

【问题】

1.根据《水利水电工程等级划分及洪水标准》SL 252-2017,判定该引调水工程的工程等别和主要建筑物级别。

2.根据《水利水电工程施工质量检验与评定规程》SL 176-2007,指出事件1中项目划分的不妥之处,并写出正确做法。工程项目划分除确定主要分部工程、重要隐蔽单元工程外,还应确定哪些内容?

3.根据事件2,指出表1-1中字母A、B、C、D 分别代表的风险处置方法

4.分别指出事件3中①、②、③三个标志牌对应的安全标志类型。

5.根据《水利部生产安全事故应急预案》,判定事件4中的生产安全事故等级。除所列内容外,快报还应包括哪些内容?

参考答案:见解析

解析:

【参考答案】

1.本工程的工程等别为Ⅲ等,主要建筑物级别为3级。

2.不妥之处一:监理机构组织项目法人、设计和施工等单位对工程进行项目划分。

正确做法:项目法人组织监理、设计和施工等单位对工程进行项目划分。

不妥之处二:项目法人在主体工程开工后一周内将项目划分表及说明书面报工程质量监督机构确认。

正确做法:项目法人在主体工程开工前将项目划分表及说明书面报工程质量监督机构确认。

工程项目划分还应确定的内容:主要单位工程、关键部位单元工程。

3.A:风险规避。

B:风险缓解。

C:风险转移。

D:风险自留。

4.①必须戴安全帽:指令标志;②禁止跨越:禁止标志;③当心坠落:警告标志。

5.事件四是一般事故。

除所列内容外,快报还包括发生时间、具体地点、损失情况。可视情况附现场照片等信息资料。

第32题

背景资料:

某山区河道新建混凝土重力坝工程,设计坝高为28m。工程主要施工项目内容包括岩石开挖、基础固结灌浆、帐幕灌浆、坝体混凝土浇筑。合同约定该工程主要施工项目内容应在2022年8月完成。

工程实施过程中发生如下事件:

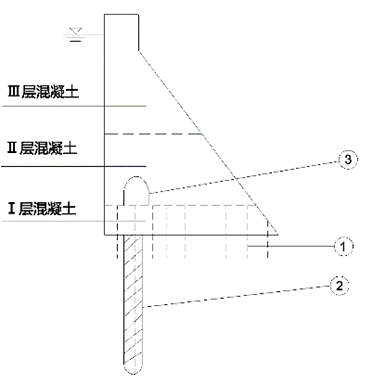

事件一:施工单位把坝体某坝段混凝土分为Ⅰ、Ⅱ、Ⅲ层浇筑施工。固结灌浆在Ⅰ层混凝土浇筑完成后进行。混凝土重力坝结构及施工方案示意图如图2-1所示。

图2-1混凝土重力坝结构及施工方案示意图

事件二:施工单位编制的某坝段施工进度计划如图2-2所示(每月按30天计,持续时间包含必要的间歇时间)。监理工程师审查后指出图2-2中项次4、5、6的项目开始时间安排不妥并要求改正。

图2-2施工单位编制的某坝段施工进度计划

事件三:施工单位编制的大体积混凝土施工方案部分内容如下:

(1)水平施工缝采用风砂枪打毛处理。纵缝表面不作处理。

(2)夏季混凝土温控采取了降低混凝土出机口温度和浇筑后温度控制措施。

(3)坝体混凝土应在终凝后开始养护,养护时间不少于28d。

事件四:某坝段浇筑完成后,验收时发现了一条冷缝,需进行处理。

【问题】

1.指出图2-1中①、②、③对应的工程部位或施工项目名称。指出图2-2中施工进度计划的表达方法名称,除该表达方法外,施工进度计划还有哪些表达方法?

2.根据事件二,分别说明图2-2中项次为4、5、6的项目合理开始时间。

3.改正事件三中大体积混凝土施工方案的不妥之处。

4.事件三中,降低混凝土出机口温度和浇筑后温度控制措施的具体温控方法分别有哪些?

5.指出事件四中冷缝产生的原因和处理措施。

参考答案:见解析

解析:

【参考答案】

1.(1)①:固结灌浆;②:帷幕灌浆;③:基础灌浆廊道。

(2)图2-2施工进度计划的表达方法为横道图,其他表达方法还包括工程进度曲线、施工进度管理控制曲线、形象进度图、网络进度图。

2.项次4合理开始时间:2022年6月1日。

项次5合理开始时间:2022年3月1日。

项次6合理开始时间:2022年6月1日。

3.改正:纵缝表面可不凿毛,但应冲洗干净,以利灌浆。

改正:坝体混凝土应在初凝3h开始洒水养护。

4.(1)降低混凝土出机口温度的温控方法:混凝土的粗集料可采用风冷、浸水、喷淋冷水等预冷措施;拌合楼宜采用加冰、加制冷水拌合混凝土。

(2)浇筑后温度控制措施的方法:冷却水管通水冷却、表面流水冷却、表面蓄水降温等。

5.(1)冷缝产生的原因:层间间歇超过混凝土初凝时间,会出现冷缝。

(2)处理措施:一般采用钻孔灌浆处理,也采用喷浆或表面凿槽嵌补。

第33题

背景资料:

某水利枢纽工程由电站、泄水闸和土坝组成。泄水闸底板、闸墩均为C30钢筋混凝土结构;土坝为均质土坝,上游设干砌块石护坡,下游设草皮护坡和堆石排水体。工程施工过程中发生如下事件:

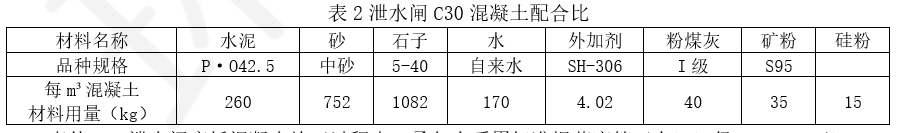

事件一:泄水闸施工前,承包人委托有关单位对C30混凝土进行配合比试验,确定了配合比(见表2),并报监理机构批准。

事件二:泄水闸底板混凝土施工过程中,承包人采用标准坍落度筒(上口口径100mm,下口口径200mm,高度300mm的截头圆锥筒)对混凝土坍落度进行测定,测定结果如图3所示。

事件三:承包人在泄水闸闸墩施工过程中,对闸墩的模板安装、钢筋制作及安装等工序按照《水利水电工程单元工程施工质量验收评定标准-混凝土工程》SL632-2012进行了施工质量验收评定。

事件四:承包人组织有关人员对闸墩混凝土出现的竖向裂缝在工程质量缺陷备案表中进行了如实填写,并报监理机构备案,作为工程竣工验收备查资料。工程质量缺陷备案表填写内容包括质量缺陷产生的部位、原因等。

事件五:土坝坝面作业中,承包人进行了铺土、平土、铺筑反滤层及质量检查等工序作业。

【问题】

1.根据事件一,计算泄水闸C30混凝的水胶比和砂率(保留小数点后两位)。

2.根据事件二,计算混凝土坍落度。

3.事件三中,除模板安装、钢筋制作及安装外,闸墩施工质量验收评定工作还应包括哪些内容?

4.指出并改正事件四中质量缺陷备案处理程序的不妥之处:除给出的填写内容外,工程质量缺陷备案表还应填写哪些内容?

5.事件五中,除铺土、平、铺筑反滤层及质量检查外,土坝坝面作业还应包括哪些施工工序?

参考答案:见解析

解析:

【参考答案】

1.泄水闸C30混凝土的水胶比和砂率的计算如下

(1)水胶比=170/(260+40+35+15)=0.49;

(2)砂率=752/(752+1082)×100%=41.00%

2.混凝土坍落度=300-180=120mm。

3.除模板安装、钢筋制作及安装外,闸墩施工质量验收评定工作还应包括:施工缝处理、预埋件(止水、伸缩缝等)制作及安装、混凝土浇筑(含养护、脱模)、外观质量检查。

4.(1)不妥之处:承包人组织质量缺陷备案表填写,报监理单位备案。

改正:应由监理单位组织质量缺陷备案表填写,报工程质量监督机构备案。

(2)除给出的填写内容外,工程质量缺陷备案表还应填写内容包括:对质量缺陷是否处理和如何处理及对建筑物使用的影响。

5.除铺土、平土、铺筑反滤层及质量检查外,土坝坝面作业还应包括:洒水或晾晒(控制含水量)、土料压实、修整边坡、排水体及护坡。

第34题

背景资料:

某中型灌区由政府投资建设,发包人依据《水利水电工程标准施工招标文件》(2009年版)编制施工招标文件,根据《水利工工程清单计价规范》CB50501-2007编制工程量清单。施工单位甲中标并与发包人签订了灌区施工标承包合同。招投标及合同履行过程中发生如下事件。

事件一:招标工作启动时,地方政府临时提出结合新农村建设增加生态景观工程。该生态景观工程估算投资450万元,其设计尚未批复。发包人将其以暂估价形式列入灌区施工标工程量清单中,并约定通过招标选择相应承包人。灌区施工标分类分项工程量清单如表3所示。

表3某灌区施工标分类分项工程量清单

事件二:发包人提供的勘探资料显示渠道沿线开挖土料可用于填筑。投标时,施工单位甲据此制定了土方平衡方案,明确土方开挖后首先用于填筑,多余部分按弃土处理。土方填筑工程完工计量时,监理单位认定按施工图纸计算的工程量为800000m³,施工单位甲则要求按招标工程量850000m³计量。

事件三:渠道底板厚20cm,埋设若干单个横截面积0.08㎡的排水管。某月进度支付中,监理单位在审核进度付款申请单时扣除了“渠道混凝衬砌”子目15个排水管所占体积相应混凝土费用。

【问题】

1.事件一中,生态景观工程以暂估价形式列入灌区施工标工程量清单的理由是什么?

该生态景观工程作为暂估价项目列入灌区施工标分类分项工程量清单中是否妥当?并说明理由。

2.根据事件一,指出工程实施后负责生态景观工程的招标组织方及适用情形。

3.依据事件二,计算土方平衡方案中的弃土工程量(自然方与实方的换算系数为0.85)。施工单位甲对土方填筑工程的计量要求是否合理?并说明理由。

4.事件三中,监理单位在审核时扣除排水管所占体积相应混凝费用的做法是否合理?并说明理由。

参考答案:见解析

解析:

【参考答案】

1.(1)环境工程作为暂估价的原因:生态景观工程在工程招标阶段已经确定,但又无法在当时确定准确价格,而可能影响招标效果的,可由发包人在工程量清单中给定一个暂估价。所以该生态景观工程可按暂估价计入。
(2)该生态景观工程作为暂估价项目列入灌区施工标分类分项工程量清单中不妥。
理由:生态景观工程作为暂估价项目应计入其他项目清单。

2.环境项目组织招标的形式和适用情形:由发包人和承包人组织招标,若承包人不具备承担暂估价项目的能力或具备承担暂估价项目的能力但明确不参与投标的;由发包人组织招标,若承包人具备承担暂估价项目的能力且明确参与投标的。

3.土方平衡方案中的弃土工程量=1050000-850000/0.85=50000m
施工单位甲对土方填筑工程的计量要求不合理。
理由:招标工程量850000m³是依据招标设计图纸计算的估算工程量,不能作为计量依据,应予计量的是依据施工图纸计算的工程量800000m³。
4.监理单位在审核时扣除排水管所占体积相应混凝费用的做法不合理。
理由:单个排水管横截面积0.08㎡,根据《水利工程工程量清单计价规范》CB50501-2007计量时,混凝土有效工程量不扣除单体横截面积小于0.1㎡的孔洞、排水管、预埋管和凹槽等所占的体积。

第35题

均质土坝的防渗体是(  )。

A.斜墙

B.心墙

C.截水墙

D.坝体本身

参考答案:D

解析:

【内容考查】本题考查的是土石坝与堤防的构造及作用

【选项分析】均质坝,整个坝体就是一个大的防渗体,它由透水性较小的黏性土筑成。

第36题

下列描述边坡变形破坏的现象中,松弛张裂是(  )。

A.土体发生长期缓慢的塑性变形

B.土体裂隙张开,无明显相对位移

C.土体沿贯通的剪切破坏面滑动

D.岩体突然脱离母岩

参考答案:B

解析:

【内容考查】本题考查的是工程地质与水文地质条件分析。

【选项分析】松弛张裂指边坡形成过程中,由于在河谷部位的岩体被冲刷侵蚀掉或人工开挖,使边坡岩(土)体失去约束,应力重新调整分布,从而使岸坡岩体发生向陆空面方向的回弹变形及产生近平行于边坡的拉张裂隙现象,又称为边坡卸荷裂隙。裂隙张开是卸荷的主要标志,无明显相对位移。

第37题

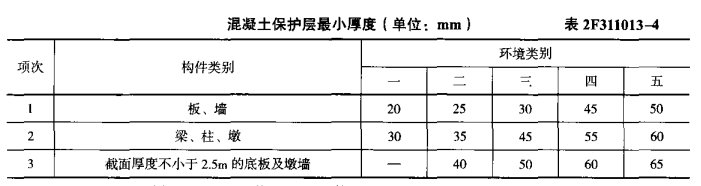

建在三类环境类别中的水闸,其闸墩混凝土保护层最小厚度为(  )mm。

A.30

B.35

C.45

D.55

参考答案:C

解析:

【内容考查】本题考查的是耐久性设计要求

【选项分析】环境类别为三类的梁、柱、墩混凝土保护层最小厚度45mm。

第38题

用于表示混凝土中的细集料粗细程度的是(  )。

A.含砂率

B.颗粒级配

C.坍落度

D.细度模数

参考答案:D

解析:

【内容考查】本题考查的是混凝土集料的分类和质量要求。

【选项分析】砂的颗粒级配和粗细程度。砂的颗粒级配和粗细程度常用筛分析的方法进行测定。用级配区表示砂的颗粒级配,用细度模数表示砂的粗细程度。

第39题

常用于充填混凝土的土工合成材料是(  )。

A.土工格栅

B.土工网

C.土工模袋

D.土工格室

参考答案:C

解析:

【内容考查】本题考查的是土工合成材料的分类和应用。

【选项分析】土工模袋,由上下两层土工织物制成的大面积连续袋状材料,袋内充填混凝土或水泥砂浆,凝固后形成整体混凝土板,适用于护坡。

第40题

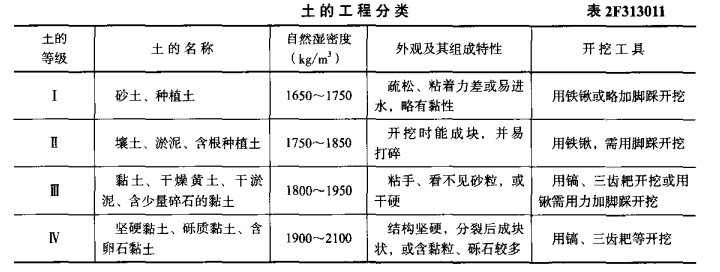

按照土的工程分类,砾质黏土的等级一般为(  )。

A.Ⅰ

B.Ⅱ

C.Ⅲ

D.Ⅳ

参考答案:D

解析:

【内容考查】本题考查的是土的工程分类

【选项分析】砾质粘土属于Ⅳ类土

进入题库练习及模拟考试
