2025年二级建造师《公路工程管理与实务》历史真题(319题)


第241题

护栏的主要作用有(  )。


A.将公路用地隔离出来,防止非法侵占公路用地

B.防止失控车辆冲出路基,不至发生二次事故

C.吸收能量以减轻事故车辆及人员的损伤程度

D.警示和缓冲

E.诱导视线


参考答案:BCE


解析:

【内容考查】此知识考查护栏的作用。

【选项分析】护栏作用:防止失控车辆越过中央分隔带或在路侧比较危险的路段冲出路基,不致发生二次事故。同时还具有吸收能量,减轻事故车辆及人员的损伤程度以及诱导视线的作用。隔离栅的主要作用是将公路用地隔离出来,防止非法侵占公路用地的设施。防撞筒的主要作用是起到警示和缓冲击作用。


第242题

关于挖孔桩基础施工安全控制要求的说法,正确的有(  )。


A.孔内挖土人员的头顶部位应设置护盖

B.所有人工挖孔桩必须采用混凝土护壁

C.起吊设备必须有限位器、防脱钩器等装置

D.人工挖孔超过10米深,应采用机械通风

E.相邻两孔中,一孔进行浇筑混凝土作业时,另一孔内不得有人员


参考答案:ACDE


解析:

【内容考查】此知识考查挖孔桩基础施工安全控制要求。

【选项分析】挖孔较深或有渗水时,必须采取孔壁支护及排水、降水等措施,严防坍孔。所以选项B说法不正确。孔内挖土人员的头顶部应设置护盖。取土吊斗升降时,挖土人员应在护盖下面工作。相邻两孔中,一孔进行浇筑混凝土作业时,另一孔的挖孔人员应停止作业,撤出井孔。所用电器设备,必须装设漏电保护装置,孔内照明应使用不大于36V电压的灯具。起吊设备必须有限位器、防脱钩器等装置。人工挖孔超过10m深,应采用机械通风,并必须有足够保证安全的支护设施及常备的安全梯道。人工挖孔最深不宜超过15m。【新教材已删除该知识】



第243题

施工总体部署是施工组织设计的重要内容之一,其主要内容有(  )。


A.建立施工管理机构

B.划分施工任务

C.编制资源供应计划

D.安排施工顺序

E.制定季节性施工技术措施


参考答案:ABD


解析:

【内容考查】此知识考查施工总体部署的主要内容。

【选项分析】施工总体部署:(1)建立施工管理机构;(2)施工任务划分;(3)施工顺序。

“编制资源供应计划”、“制定季节性施工技术措施”和“施工总体部署”同属于施工组织设计的主要内容,所以不选。【新教材已修改为:施工总体部署主要内容包括:①设定管理目标;②设置项目组织机构;③划分施工任务;④确定施工顺序;⑤拟定主要项目的施工方案;⑥主要施工阶段工期分析(节点或工期分析);⑦主要资源配置。】


第244题

隧道施工中,施工人员必须撤离现场的危险信号有(  )。


A.监控量测数据出现突变

B.作业面围岩级别发生变化

C.掌子面有渗水

D.喷层出现异常裂缝

E.地表位移大于允许值


参考答案:ADE


解析:

【内容考查】此知识考查隧道施工支护的安全技术要求。

【选项分析】当发现量测数据有不正常变化或突变,洞内或地表位移大于允许位移值,洞内或地面出现裂缝以及喷层出现异常裂缝时,均应视为危险信号,人员必须立即撤离现场,经处理达到安全作业条件后方可继续施工。隧道的围岩级别不同是常见现象,作业面围岩级别发生变化不会产生危害。掌子面有渗水情况发生,可以采取排水措施解决,并不是要人员必须撤离现场。【新教材已删除该知识点】


第245题

根据《公路工程基本建设项目概算预算编制办法》,其他工程费中施工辅助费包括(  )。


A.机械工具使用费

B.勘察试验费

C.工程定位复测费

D.工程点交、场地清理费

E.临时水井、水塔修建费


参考答案:CD


解析:

【内容考查】此知识考查施工辅助费。

【选项分析】施工辅助费包括生产工具用具使用费、检验试验费和和工程定位复测、工程点交、场地清理等费用。生产工具用具使用费系指施工所需不属于固定资产的生产工具、检验、试验用具等的购置、推销和维修费,以及支付给工人自备工具的补贴费。检验试验费系指施工企业对建筑材料、构件和建筑安装工程进行一般鉴定、检查所发生的费用。选项“工程定位复测费”“工程点交、场地清理费”属于施工辅助费。选项“机械工具使用费”属于施工机具使用费,施工辅助费里有检验试验费,但不是勘察试验费。选项“临时水井、水塔修建费”属于临时设施费。【新教材已删除该知识】


第246题

可用于隧道二次衬砌的施工机械设备有(  )。


A.锚杆台车

B.混凝土喷射机

C.混凝土搅拌站

D.搅拌运输车

E.混凝土输送泵


参考答案:CDE


解析:

【内容考查】此知识考查隧道二次衬砌的施工机械设备。

【选项分析】模板衬砌台车(混凝土搅拌站、搅拌运输车、混凝土输送泵)属于二次支护衬砌机械。


第247题

根据《公路工程竣(交)工验收办法实施细则》,公路工程交工验收应具备的条件有(  )。


A.通车试运营2年以上

B.施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格

C.监理单位对工程质量评定合格

D.质量监督机构按“公路工程质量鉴定办法”对工程质量进行检测,并出具检测意见,检测意见中需整改的问题已经处理完毕

E.档案、环保等单项验收合格,土地使用手续已办理


参考答案:BCD


解析:

【内容考查】此知识考查公路工程交工验收。

【选项分析】交工验收应具备的条件:

(1)合同约定的各项内容已全部完成。各方就合同变更的内容达成书面一致意见。

(2)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。

(3)监理单位对工程质量评定合格。

(4)质量监督机构按《公路工程质量鉴定办法》对工程质量进行检测,并出具检测意见,检测意见中需整改的问题已经处理完毕。

(5)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。

(6)施工单位、监理单位完成本合同段工作总结报告。

【名师点拨】此类知识点容易混淆,可对比记忆。


第248题

背景资料

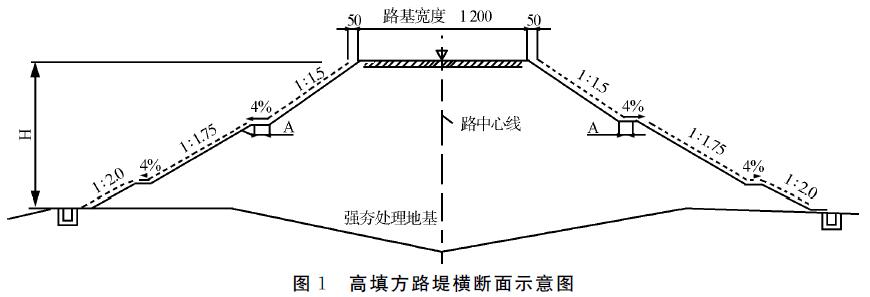

      某施工单位承建了一段二级公路路基工程,其中K3+220~K3+650为高填方路堤。路基填方高度最高为21.2m,地面以下有约6m的软土层。施工单位采用强夯处理地基,采用水平分层填筑路堤。高填方路堤横断面示意图如图1所示。

      施工过程中发生如下事件:

      事件一:施工单位在已碾压整平的场地内做好了周边排水沟,布设了竖向排水体,并在强夯区地表铺设了垫层。在施工场地内选择一块有代表性的地段作为试验区,面积200㎡。试夯结束后在规定时间段内,对试夯现场进行检测,并与试夯前测试数据进行对比,以检验设备及夯击能是否满足要求,确定间歇时间、夯击间距、夯击次数等施工参数,确定强夯处理的施工工艺。强夯处理范围为坡脚边缘。

      事件二:施工单位确定的强夯施工工序主要包括:①夯点布设、②施工准备、③场地平整、④试夯、⑤主夯、⑥检查验收、⑦副夯、⑧满夯。

      事件三:施工期间,施工单位对高填方路堤进行了动态观察,即沉降观测,用路堤中心线地面沉降速率每昼夜不大于10~15mm控制路堤稳定性。

【问题】

1.分别写出图1中标注H以及A所对应的术语名称。强夯区铺设的垫层材料采用哪种类型?试列举两种具体材料。

2.指出事件一中存在的错误并改正。补充通过试夯还可以确定的施工参数。

3.写出事件二中强夯施工的正确工序。(写出数字编号即可)

4.补充事件三中,施工单位对软土地区路堤施工还必须进行的动态观测项目及控制标准。



参考答案:见解析


解析:

1.H的术语名称:路基边坡高度;A术语名称:边坡平台。

强夯区铺设的垫层材料:采用坚硬粗颗粒材料,例如碎石(或砾石、卵石、砂砾),矿渣(或煤渣、石渣)。【新教材此内容调整为:强夯施工垫层材料宜采用透水性好的砂、砂砾、石屑、碎石土等】

2.(1)错误一:试夯区面积200㎡;

正确做法:试夯面积不应小于500㎡;

错误二:处理范围为坡脚边缘;

正确做法:处理范围应超出路堤坡脚,每边超出坡脚的宽度不宜小于3米。

(2)试夯还可以确定的施工参数有最佳夯击能,夯击遍数。

3.强夯施工的正确工序:②③①④⑤⑦⑧⑥(或②③④①⑤⑦⑧⑥)。

4.施工单位对软土地区路堤施工还必须进行的动态观测项目:水平位移监测。

控制标准:施工期间坡脚水平位移速率每昼夜不大于5mm。

【名师点拨】此题主要考查强夯施工,施工流程要理解掌握,试夯的面积和可确定的施工参数要熟记,动态观测贯穿于整个施工期间,观测项目名称及控制标准,均为高频考查。识图类题目每年必考,需熟悉路堤横断面示意图中尺寸标注意义及细节构造。


第249题

背景资料

      某施工单位承建了一段二级公路沥青混凝土路面工程,路基宽度12m。上面层采用沥青混凝土(AC-13),下面层采用沥青混凝土(AC-20);基层采用18cm厚水泥稳定碎石,基层宽度9.5m;底基层采用级配碎石。

      沥青混合料指定由某拌和站建定点供应,现场配备了摊铺机、运输车辆。基层采用两侧装模,摊铺机铺筑。

      施工过程中发生如下事件:

      事件一:沥青混凝土下面层施工前,施工单位编制了现场作业指导书,其中部分要求如下:

      (1)下面层摊铺采用平衡梁法;

      (2)摊铺机每次开铺前,将熨平板加热至80℃;

      (3)采用雾状喷水法,以保证沥青混合料碾压过程不粘轮;

      (4)摊铺机无法作业的地方,可采取人工摊铺施工。

      事件二:施工单位确定的级配碎石底基层实测项目有:压实度、纵断高程、宽度、横坡等。

      事件三:施工单位试验室确定的基层水泥稳定碎石混合料的集料比例如表2所示,水泥剂量为4.5%(外掺),最大干容重为2.4t/m³,压实度98%。

【问题】

1.本项目应采用什么等级的沥青?按组成结构分类,本项目沥青混凝土路面属于哪种类型?

2.沥青混凝土路面施工还需要配备哪些主要施工机械?

3.逐条判断事件一中现场作业指导书的要求是否正确?并改正错误。

4.补充事件二中级配碎石底基层实测项目的漏项。

5.列式计算事件三中1km基层需1#料和水泥的用量。(不考虑材料损耗,以t为单位,计算结果保留到小数点后2位)



参考答案:见解析


解析:

1.(1)本项目应采用A级或B级沥青。

(2)按组成结构分类,本项目沥青混凝土路面属于密实-悬浮结构。

2.沥青混凝土路面施工主要施工机械:钢轮压路机(光轮压路机)、双轮双振压路机、胶轮压路机。

3.(1)错误。

正确做法:下、中面层采用走线法施工,表面层采用平衡梁法施工。

(2)错误。

正确做法:开铺前将摊铺机的熨平板进行加热至不低于100℃。

(3)正确。

(4)正确。

4.级配碎石底基层实测项目的漏项:弯沉值、平整度、厚度。

5.(1)1000×9.5×0.18×2.4×0.98=4021.92 t

(2)集料总量:4021.92/1.045=3848.73 t

(3)1#料用量:3848.73×0.25=962.18 t

(4)水泥用量:3848.73×0.045=173.19 t (或4021.92-3848.73=173.19 t)

【名师点拨】此题主要考查新建沥青路面和基层、底基层施工。沥青的选用应根据道路级别确定,上下面层均采用AC型的沥青混凝土,属于密实-悬浮构造,均属于细节内容考查。沥青路面施工技术要求及涉及到的机械种类属于常规考查点,必会内容。计算题中需明确内掺法的定义,再按照步骤列式计算即可。


第250题

背景资料

      某山岭隧道为单洞双向两车道公路隧道,其起讫桩号为K68+238~K69+538,隧道长1300m。该隧道设计图中描述的地质情况为:K68+238~K68+298段以及K69+498~K69+538段为洞口浅埋段,地下水不发育,出露岩体极破碎,呈碎、裂状;K68+298~K68+598段和K69+008~K69+498段,地下水不发育,岩体为较坚硬岩,岩体较破碎,裂隙较发育且有夹泥,其中,K68+398~K68+489段隧道的最小埋深为80m;K68+598~K69+008段,地下水不发育,岩体为较坚硬岩,岩体较为完整,呈块状体或中厚层结构,裂隙面内夹软塑状黄泥。

      施工过程中发生如下事件:

      事件一:施工单位对该隧道的围岩进行了分级。按安全、经济原则从①全断面法、②环形开挖留核心土法、③双侧壁导坑法中比选出了一种浅埋段隧道施工方法。

      事件二:根据设计要求,施工单位计划对K68+398~K68+489段隧道实施监控,量测项目有:洞内外观察、地表下沉、钢架内力和外力、围岩压力、周边位移、拱顶下沉、锚杆轴力等。

      事件三:施工单位在K68+690~K68+693段初期支护施工时,首先采用激光断面仪对该段隧道开挖断面的超欠挖情况进行测量,检验合格后,采用干喷技术,利用挂模的方式喷射混凝土,并对喷射混凝土强度等实测项目进行了实测。

      事件四:在二次初砌施工前,施工单位发现K68+328~K68+368段多处出现了喷射混凝土掉落的现象,掉落处原岩表面残留有黄泥。施工单位提出了掉落段的处治方法,并进行了复喷施工。

【问题】

1.判断隧道各段围岩的级别。指出事件一中比选出的施工方法。

2.事件二中哪三项为必测项目?写出拱顶下沉量测的方法和工具。

3.指出事件三施工中的错误,补充喷射混凝土质量检验实测项目的漏项。

4.分析事件四中喷射混凝土因原岩面残留黄泥而掉落的原因,并写出施工单位复喷前应采取的措施。

5.本项目是否需要编制专项施工方案?是否需要专家论证、审查?



参考答案:见解析


解析:

1.(1)K68+238~K68+298段围岩为Ⅴ级围岩、K68+298~K68+598段围岩为Ⅳ级围岩、K68+598~K69+008段围岩为Ⅲ级围岩、K69+008~K69+498段围岩为Ⅳ级围岩、K69+498~K69+538段围岩为Ⅴ级围岩。

(2)事件一中比选出的开挖方法为环形开挖预留核心土法。

2.(1)K68+398~K68+489段隧道现场监控量测必测项目为:洞内、外观察;周边位移;拱顶下沉。

(2)拱顶下沉量测的方法:水准测量的方法;工具:水准仪、铟钢尺、全站仪。

3.(1)事件三的错误之处:检验合格后,采用干喷技术,利用挂模的方式喷射混凝土。

(2)喷射混凝土质量检验实测项目还包括:喷层厚度、喷层与围岩接触状况。

4.(1)事件四中喷射混凝土因原岩面残留黄泥而掉落的原因是:混凝土与围岩的粘结力不足。

(2)施工单位复喷前应采取的措施是:清洗原岩面。

5.(1)本项目需要编制专项施工方案。

(2)需要专家论证、审查。

【名师点拨】此题考查公路隧道施工,围岩的分级主要是依据围岩或土体主要特征确定,需仔细分析。隧道监控量测项目是高频考点,包括项目名称及采用的方法、工具必须掌握。喷射混凝土施工中的细节问题同样属于必会内容,熟悉质量问题产生的原因。


第251题

背景资料

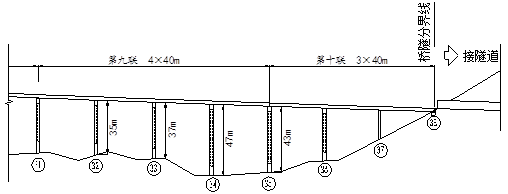

      某10联现浇预应力混凝土连续箱梁桥地处山岭重丘区,跨越河谷,起点与另一特大桥相连,终点与一隧道相连。部分桥跨布置示意图如图4-1所示。

                                                                          图4-1  部分桥跨布置示意图

      该项目在招投标和施工过程中发生如下事件:

      事件一:招标文件中的设计文件推荐连续箱梁采用移动模架法施工,因现场场地受阻、模架在该桥梁终点处的隧道内拼装,然后前移逐孔施工。但某施工单位进场后,发现隧道标未开工(另一施工单位承担该隧道施工),无法按时提供移动模架拼装场地。经桥梁施工单位提出,建设单位、设计单位和监理单位确认,暂缓第十联施工,而从第九联开始施工。因第九联桥墩墩身较高,移动模架采用桥下组拼、整体垂直提升安装方案,第十联箱梁待隧道贯通后采用桩柱梁式支架(第十联支架布置示意图见图4-2)施工,由此造成工期推迟一个月。上述方案上报相关单位并经批复后开始施工,根据相关规定,施工单位提出了以下索赔要求:

      ①移动模架桥下组拼场地处理费用;

      ②工期延长一个月按天索赔增加的现场管理费;

      ③移动模架垂直提升安装费用;

      ④第十联支架摊销费用;

      ⑤因第十联改为支架而损失的模架摊销费。

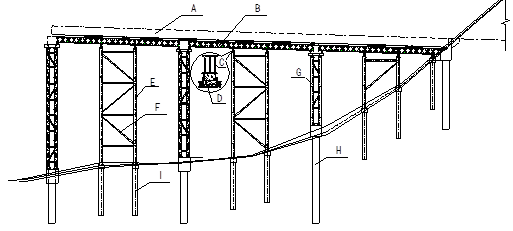

                                                                   图4-2  第十联支架布置示意图

       事件二:图4-2所示的桩柱梁式支架由桩基础、钢管柱、卸落装置、贝雷片、型钢、联接件等组成,支架按设计计算设置了施工预拱度。组拼完成后,按相关要求进行检验及加载预压试验,满足要求后投入使用。

      事件三:施工单位按照《公路工程施工安全技术规范》要求,编制了支架施工专项方案,该方案经施工单位审核,由技术负责人签字后,报监理工程师审查批准后实施。

【问题】

1.事件一中,逐条判断施工单位提出的索赔要求是否成立?

2.结合图4-2与事件二,指出型钢、卸落装置、贝雷片分别对应图4-2中的A~H中的哪个编号?说明应根据哪些因素来确定卸落装置的型式?

3.事件二中,支架施工预拱度的设置应考虑哪些主要因素?

4.事件三中,支架专项施工方案实施前的相关程序是否正确?若不正确,写出正确程序。



参考答案:见解析


解析:

1.①索赔成立;②索赔不成立;③索赔成立;④索赔成立;⑤索赔不成立。

2.型钢是C,卸落装置是D,贝雷片是B。

确定卸落装置的型式应根据结构形式(或支架形式)、承受的荷载大小及需要的卸落量确定。

【该知识点已改为:自行设计的普通支架应在适当部位设置相应的木楔、木马、砂筒或千斤顶等卸落模板的装置,并应根据结构形式、承受的荷载大小确定卸落量。】

3.施工预拱度应考虑下列因素:①模板、支架承受施工荷载引起的弹性变形;②受载后由于杆件接头的挤压和卸落装置压缩而产生的非弹性变形;③支架地基在受载后的沉降变形。

4.支架专项施工方案实施前的相关程序不正确。

该支架高度最高达43m,超过8m,属于超过一定规模的危险性较大工程,专项方案必须由施工单位组织专家进行论证、审查,专家组提交论证报告并签字后方可实施。

【名师点拨】此题文字及图片较多,并涉及较多的施工方法,需仔细审题。支架预拱度的设置因素是重要知识点,必须熟记。涉及的专项施工方案和索赔问题都属于常规考点,案例形式考查。


第252题

路基填料的强度指标是(  )。


A.压实度

B.CBR值

C.稳定度

D.塑性指数


参考答案:B


解析:

【内容考查】此题考查路基填料的选择。

【选项分析】强度要求是按CBR值确定。【新教材已无此知识点】



第253题

填石路基采用强力夯实施工时,填补夯实的填料应选用 (  )。


A.碎石土

B.砂性土

C.软质石料

D.与路基同类型石质填料


参考答案:D


解析:

【内容考查】此题考查填石路基施工技术。

【选项分析】在强力夯实法中,每一分层连续挤密式夯击,夯后形成夯坑,夯坑以同类型石质填料填补。


第254题

岩石挖方路段不宜选用的挡土墙是(  )。


A.重力式挡土墙

B.加筋土挡土墙

C.锚杆挡土墙

D.锚定板式挡土墙


参考答案:B


解析:

【内容考查】此题考查的是挡土墙。

【选项分析】加筋土挡土墙一般应用于地形较为平坦且宽敞的填方路段上,在挖方路段或地形陡峭的山坡,由于不利于布置拉筋,一般不宜使用。


第255题

关于填隙碎石施工的说法,错误的是(  )。


A.单层填隙碎石的压实厚度宜为公称最大粒径的1.5-2.0倍

B.填隙料应干燥

C.填隙碎石施工,应采用胶轮压路机

D.填隙碎石碾压后,表面集料间的空隙应填满,但表面应看得见集料


参考答案:C


解析:

【内容考查】此题考查填隙碎石施工。

【选项分析】“填隙碎石施工,应采用胶轮压路机”的正确说法应为“宜采用振动压路机碾压”。


第256题

无机结合料稳定材料组成设计流程正确的是(  )。


A.施工参数确定→生产配合比设计→目标配合比设计→原材料检验

B.施工参数确定→目标配合比设计→生产配合比设计→原材料检验

C.原材料检验→生产配合比设计→目标配合比设计→施工参数确定

D.原材料检验→目标配合比设计→生产配合比设计→施工参数确定


参考答案:D


解析:

【内容考查】此题考查无机结合料稳定基层(底基层)施工对原材料的技术要求。

【选项分析】无机结合料稳定材料组成设计流程:原材料检验→目标配合比设计→生产配合比设计→施工参数确定。


第257题

路面透水性排水基层施工中,在连续长纵坡坡段或凹形竖曲线路段,排水层内渗流的自由水有可能被堵封或渗流路径超过45-60m时,为拦截水流及缩短渗流长度应增设(  )。


A.纵向排水管

B.横向排水管

C.纵向集水管

D.横向跌水井


参考答案:B


解析:

【内容考查】此题考查路面基层排水。

【选项分析】在一些特殊地段,如连续长纵坡坡段、曲线超高过渡段和凹形竖曲线段等,排水层内渗流的自由水有可能被堵封或者渗流路径超过45-60m。在这些路段,应增设横向排水管以拦截水流,缩短渗流长度。


第258题

关于桥梁桩基使用冲击钻成孔的说法,正确的是(  )。


A.不适合于有孤石的砂砾石层

B.开始钻进宜快不宜慢

C.钻进过程中一定要保持护筒内的水头

D.遇到倾斜岩石,不得采用冲击钻钻进


参考答案:C


解析:

【内容考查】此题考查桩基础施工。

【选项分析】冲击钻成孔灌注桩适用于黄土、粘性土或粉质黏土和人工杂填土层,特别适合于在有孤石的砂砾石层、漂石层、硬土层、岩层中使用。开始钻进宜慢不宜快,因为护筒刃脚周围岩层的密实有个过程,需反复冲击挤压,因为这个位置最容易穿孔。岩层一般是倾斜,与钻机解除面位置垂直,此处位置通过回填卵石反复冲钻,直到岩层平整,然后再继续钻进,防止卡钻、空位倾斜等。


第259题

关于预应力管的说法,错误的是(  )。


A.所有管道均应设压浆孔

B.应在管道最低点设排气孔

C.必要时在管道最低点设排水孔

D.管道应采用定位钢筋固定安装


参考答案:B


解析:

【内容考查】此题考查钢筋和混凝土施工。

【选项分析】预应力管道应采用定位钢筋固定安装,使其能牢固地置于模板内的设计位置,并在混凝土浇筑期间不产生位移。所有管道均应设压浆孔,还应在最高点设排气孔及需要时在最低点设排水孔。压浆管、排气管和排水管应是最小内径为20mm的标准管或适宜的塑性管,与管道之间的连接应采用金属或塑料结构扣件,长度应足以从管道引出结构物以外。


第260题

根据《公路隧道设计规范》,长度大于(  )的隧道应设置照明。


A.100m

B.150m

C.200m

D.250m


参考答案:A


解析:

【内容考查】此题考查隧道结构组成。

【选项分析】照明设施属于隧道的附属设施。长度大于100m的隧道应设置照明。【新教材已删除该知识点】
