A.机械进出场费
B.总包服务费
C.脚手架工程费
D.二次搬运费
参考答案:D
解析:
【内容考查】机电工程费用项目组成
【选项分析】施工组织措施项目费,包括安全文明施工费( 如:环境保护费、文明施工资、安全施工费、临时设施费)、提前竣工增加费、二次搬运费、冬雨期施工增加费、行车(行人)干扰增加费、特殊地区施工增加费。
第82题
项目部对分包队伍协调管理的内容中,属于对劳务分包协调管理的重点( )。
A.作业面的调整
B.临时设施的布置
C.竣工结算编制
D.材料款使用调拨
参考答案:A
解析:
【内容考查】项目部对分包队伍协调管理的内容
【选项分析】劳务分包单位,协调管理的重点:作业计划的安排、作业面的调整、施工物资的供给、质量管理
制度和安全管理制度的执行、劳务费用的支付、分项工程的验收及其资料的形成和生活设施的安排。
“临时设施的布置、竣工结算编制、材料款使用调拨”属于工程分包单位协调管理的重点。
第83题
通风给水排水调试检测时,中水监控系统的最低检测比例是( )。
A.10%
B.20%
C.50%
D.100%
参考答案:D
解析:
【内容考查】建筑智能化系统设备调试检测
【选项分析】给水和中水监控系统应全部检测;排水监控系统应抽检50% ,且不得少于5 套,总数少于5 套时应全部检测。
第84题
关于绝热层伸缩缝及膨胀间隙留设的说法,正确的是( )。
A.多层保冷层的施工,各层伸缩缝可不错开
B.高温设备及管道保温层的伸缩缝外,不再进行保温
C.伸缩缝留设的宽度,设备宜为25mm,管道宜为30mm
D.立式设备及垂直管道,应在支承件、法兰下面留设伸缩缝
参考答案:D
解析:
【内容考查】绝热层施工技术要求
【选项分析】多层绝热层伸缩缝的留设中、低温保温层的各层伸缩缝,可不错开;保冷层及高温保温层的各层伸缩缝,必须错开,错开距离应大于100mm;
高温设备及管道保温层的伸缩缝外,应再进行保温;
伸缩缝留设的宽度,设备宜为25mm ,管道宜为20mm 。
第85题
检查额定电压为380V电动机的绝缘电阻时,最低检测比例是( )。
A.10%
B.20%
C.50%
D.100%
参考答案:C
解析:
【内容考查】电气动力设备安装技术要求
【选项分析】额定电压500V及以下的电动机用500V兆欧表测量电动机绝缘电阻,绝缘电阻不应小于0.5MΩ;检查数量为抽查50%,不得少于1台。
A.风管法兰垫料表面上应刷防腐涂料
B.高效过滤器的内外层包装不得带入洁净室
C.洁净度等级N4级的空调系统按中压系统风管要求制作
D.高效过滤器安装前洁净室的内装修工程必须全部完成
参考答案:D
解析:
【内容考查】洁净空调工程施工技术要求
【选项分析】风管连接处必须严密,法兰垫料应采用不产尘和不易老化的弹性材料, 严禁在垫料表面刷涂料;
高效过滤器应在安装现场拆开包装,其外层包装不得带入洁净室,但其最内层包装必须在洁净室内方能拆开;
洁净度等级N1级至N5级的按高压系统的风管制作要求,洁净度等级N6级至N9级, 且工作压力小于等于1500Pa的,按中压系统的风管制作要求。
A.除盐水系统
B.循环水系统
C.锅炉给水系统
D.消防水系统
参考答案:D
解析:
【内容考查】工程交付竣工验收的范围与分类
【选项分析】专项验收是根据建设项目(工程)竣工验收管理办法,建设工程竣工后,相应的建设行政职能部门要分项对工程竣工进行专项验收,主要包括规划、消防、环保、绿化、市容、交通、水务、人防、卫生防疫、交警、防雷等专项验收。
第88题
关于低温热水辐射供暖系统盘管埋地敷设,说法正确的是( )。
A.**
B.不应设置接头
C.**
D.采用卡压连接
参考答案:B
解析:
【内容考查】建筑管道施工技术要点
【选项分析】低温热水辐射供暖系统埋地敷设的盘管不应有接头。
A.二氧化碳
B.空气
C.二氧化硫
D.氮气
E.六氟化硫
参考答案:BCDE
解析:
【内容考查】绝缘材料
【选项分析】气体绝缘材料: 有空气、氮气、二氧化硫和六氟化硫(SF6)等。
第90题
火力发电设备包括( )。
A.集热塔
B.工业自动化仪表
C.水处理设备
D.承压蒸汽锅炉机组
E.汽轮发电机
参考答案:BCDE
解析:
【内容考查】专用设备的分类
【选项分析】火力发电战备包括承压蒸汽锅炉机组、汽轮发电机组、工业自动化仪表、管道及系统、水处理及制氢设备和系统。
“集热塔”属于光热发电设备。
第91题
管道工程测量的主要内容,包括( )。
A.管道中点测量
B.中线测量
C.纵横断面测量
D.施工测量
E.标高基准点测量
参考答案:BCD
解析:
【内容考查】机电工程中常见的工程测量
【选项分析】管道工程测量的主要内容包括中线测量, 纵、横断面测量及施工测量。
A.液压千斤顶
B.起重滑车组
C.电动卷扬机
D.桅杆起重机
E.手拉葫芦
参考答案:ABCE
解析:
【内容考查】起重机械与吊具的分类
【选项分析】轻小型起重设备可分为千斤顶、滑车、起重葫芦、卷扬机四大类。
第93题
焊接内部质量缺陷包括( )。
A.气孔
B.焊瘤
C.裂纹
D.未熔合
E.弧坑
参考答案:ACD
解析:
【选项分析】焊接接头缺陷
【内容考查】按缺陷出现位置不同可分为: 表面缺陷(如焊缝尺寸不符合要求,咬边、表面气孔、表面夹渣、表面裂纹、焊瘤、弧坑等) ;
内部缺陷(如气孔、夹渣、裂纹、未熔合、偏析、显微组织不符合要求等) 。
第94题
临时用电工程检查、验收的内容包括( )。
A.变压器
B.电缆线路
C.电工资格
D.接地与防雷
E.电气防护
参考答案:ABDE
解析:
【内容考查】用电安全规定
【选项分析】临时用电工程检查内容包括:架空线路、电缆线路、室内配线、照明装置、配电室与自备电源、各种配电箱及开关箱、配电线路、变压器、电气设备安装、电气设备调试、接地与防雷、电气防护等。
A.经返工或返修的检验项目应重新组织验收
B.主控项目的施工质量应符合相应专业验收标准规定
C.经返修或加固处理后的分部分项工程,按相应施工质量验收标准验收
D.经检验达不到设计要求,但经原设计单位核算认可的项目可以验收
E.对难以返工又难以确定质量的部位以有资质检测单位检测结论为验收依据
参考答案:ABD
解析:
【选项分析】施工质量的验收
【内容考查】主控项目的施工质量应符合相应专业施工质量验收标准的规定。
当检验项目(检验批)的质量不符合相应专业质量验收标准的规定时,应按下列规定进行处理:
(1)经返工或返修的检验项目(检验批) ,应重新进行验收。
(2)经有资质的检测机构检测鉴定能够达到设计要求的检验项目(检验批) ,应予以验收。
(3)经有资质的检测机构检测鉴定达不到设计要求,但经原设计单位核算认可能够满足安全和使用功能的检验项目(检验批) ,可予以验收。
(4)经返修或加固处理的分项、分部(子分部)工程,虽然改变了几何尺寸但仍能满足安全和使用要求,可按技术处理方案和协商文件的要求予以验收。
对于难以返工又难以确定质量的部位,由有资质的检测单位检测鉴定,其结论可以作为质量验收的依据。
第96题
建筑安装单位工程验收时,需复查分部分项工程的检验资料,这些分部工程涉及( )。
A.环境保护
B.安全
C.设备安装
D.节能
E.使用功能
参考答案:ABDE
解析:
【内容考查】单位(子单位)工程质量验收合格的规定
【选项分析】单位(子单位)工程质量验收合格规定
(1)单位(子单位)工程所含分部(子分部)工程的质量均应验收合格。
(2)质量控制资料应完整。
(3)单位(子单位)工程所含分部工程的有关安全、节能、环境保护和主要使用功能的检测资料应完整。
(4)主要功能项目的抽查结果应符合相关专业质量验收规范的规定。
(5)观感质量验收应符合要求。
第97题
特种设备安装,改造单位应当具备的资源条件中,包括( )。
A.作业人员
B.内审报告
C.技术资料
D.检测仪器
E.法规标准
参考答案:ACDE
解析:
【内容考查】特种设备的生产要求
【选项分析】特种设备制造、安装、改造、修理单位应当具备的条件
1.具有法定资质。
2.具有与许可范围相适应的资源条件, 并满足生产需要。按照《特种设备生产和充装单位许可规则》 TSG 07-2019 ,其具体资源条件要求有:
(1)人员,包括管理人员、技术人员、检测人员、作业人员等。
(2)工作场所,包括场地、厂房、办公场所、仓库等。
(3)设备设施,包括生产(充装设备)、工艺装备、检测仪器、试验装置等。
(4)技术资料,包括设计文制、工艺文件、施工方案、检测规程等。
(5)法规标准,包括法律、法规、规章、安全技术规范及相关标准。
第98题
自制检具用作检验手段,在使用前参与检验确认的人员有( )。
A.施工员
B.检具使用人员
C.计量管理人员
D.专业技术人员
E.现场质量员
参考答案:DE
解析:
【内容考查】项目部对计量器具的管理
【选项分析】施工过程中使用的专用或自制检具(如模具、样板等)用作检验手段时,使用前由现场质量检查员和专业技术人员按有关要求加以检验,并做好检验记录,记录交工程项目部计量管理员保存,随竣工资料归档。
参考答案:见解析
解析:
1.①对后续工作有影响,理由:空调设备安装超出计划6天,大于该项工作的自由时差3天,故对后续工作有影响。
对总工期没有影响,理由:空调设备安装超出计划6天,小于该项工作的总时差8天,故对总工期没有影响。
【考点来源】施工进度的监测分析
②采用了技术措施进行了施工进度控制。
2.(1)空调风管、水管、给水排水专业、电气专业及建筑智能等机电专业之间的管道、桥架、电缆等是否产生干涉。
(2)各系统设备接线的具体位置是否与电气动力配线出线位置一致。
(3)各机电专业为楼宇自控系统提供相关参数。其他机电设备订货前积极与建筑智能系统承包商协调,确认各个信号点及控制点接口条件,保证各接口点与系统的信号兼容,保障楼宇系统方案的实现。
(4)协助楼宇自控系统安装单位的电动阀门、风阀驱动器和传感器的安装。
3.风管矩形内弧形弯头内设置导流片的作用:减少风管局部阻力和噪声。

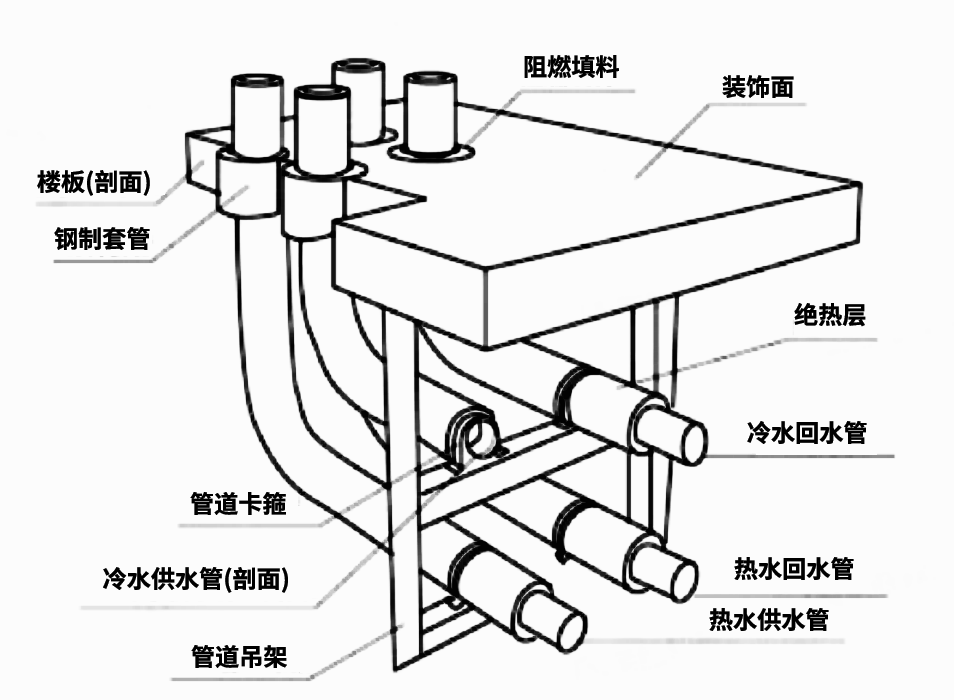

4.问题一:管道穿楼板的钢制套管顶部与装饰面齐平。
整改:管道穿楼板的钢制套管顶部应高出装饰面20~50mm,且不得将套管作为管道支撑。
问题二:管道穿楼板采用阻燃材料封堵。
整改:应采用不燃材料封堵。
问题三:热水管在冷水管的下方。
整改:热水管应设置在冷水管的上方。
参考答案:见解析
解析:
1. (1)技术交底的层次、阶段及形式应根据工程的规模和施工的复杂、难易程度及施工人员的素质来确定。
(2)技术交底必须在施工前完成。

2.照明配电箱有3个回路不合理。
照明配电箱内每一单相分支回路的电流不宜超过16A,灯具数量不宜超过25个。
插座为单独回路时,数量不宜超过10个。用于计算机电源插座数量不宜超过5个。
3.错误一:灯具安装采用塑料塞固定。
整改:灯具在混凝土结构上严禁使用木楔、尼龙塞或塑料塞固定。应采用预埋吊钩、膨胀螺栓等安装固定,安装应牢固可靠。

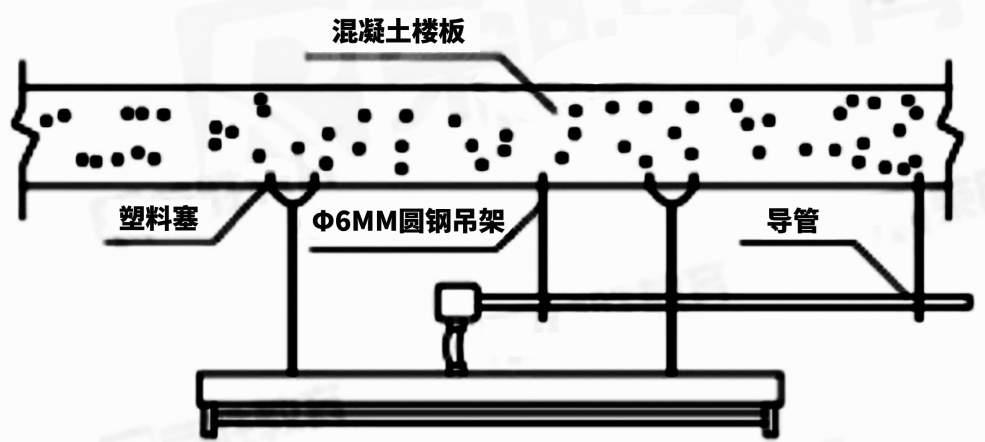

错误二:金属导管采用φ6mm圆钢吊架;
整改:导管吊架安装应牢固,圆钢吊架直径不得小于8mm,并应设置防晃支架。
4. 观感质量验收方式:观察、触摸或简单量测。
评判依据:由个人的主观印象判断,检查结果并不给出“合格" 或"不合格"的结论,而是综合给出质量评价。
