二级建造师《机电工程管理与实务》历史真题(374题)


第361题 关于低合金钢结构的制作要求,正确的有( )。


A.环境温度在-10℃时可以进行冷矫正

B.矫正后钢材表面划痕深度小于0.5mm

C.H型钢端头到拼缝的长度大于600mm

D.H型钢切割面不应有大于2mm的缺棱

E.H型钢腹板拼接宽度不应大于300mm


参考答案:ABC


第362题 汽轮机转子安装时,转子测量的参数应包括( )。


A.轴颈椭圆度

B.转子弯曲度

C.径向跳动量

D.通流间隙量

E.轴封间隙量


参考答案:ABC


第363题 下列轧机中,属于特殊轧机的有( )。


A.横轧机

B.开坯轧机

C.穿孔机

D.轮箍轧机

E.横列式轧机


参考答案:AD


第364题 室外场所宜采用的照明光源有( )。


A.LED灯

B.金属卤化物灯

C.高压钠灯

D.白炽灯

E.荧光灯


参考答案:ABC


第365题 依据现行国家标准,承重结构所用型钢的合格保证应包含( )。


A.屈服强度合格保证

B.抗拉强度合格保证

C.断后伸长率合格保证

D.热弯试验合格保证

E.硫磷含量的合格保证


参考答案:ABCE


第366题 针对施工合同实施中的风险和对策,应重点分析的内容有( )。


A.机电工程保修和回访责任

B.钢材电缆价款调整的规则

C.环境保护和文明施工责任

D.深化设计图纸的审批机制

E.通电节点延误的违约责任


参考答案:BE


第367题 关于施工现场环境保护的做法,正确的有( )。


A.施工现场禁止进行废弃物燃烧

B.施工现场进口应设置洗车设施

C.夜间电焊作业应采取遮挡措施

D.有毒油料的存储地不做隔水层

E.有毒废弃物作为建筑垃圾外运


参考答案:AC


第368题 关于施工现场材料保管的做法,正确的有( )。


A.专人管理

B.标识清楚

C.安全防护

D.分类存放

E.不定期盘点


参考答案:ABCD


第369题 建设单位办理竣工备案时,应提交的文件有( )。


A.项目立项审批文件

B.环保出具的认可文件

C.建设工程交工证书

D.建设工程质量保修书

E.工程竣工验收报告


参考答案:BDE


第370题 下列文件中,属于机电工程项目运行管理资料的有( )。


A.隐蔽工程检查记录

B.施工季节性回访计划

C.主要设备运行策略

D.运维平台的施工计划

E.年度运行能耗资料


参考答案:ACE


第371题 背景资料

某安装公司中标一科研办公楼(寒冷地区)机电专业分包工程项目,承包范围包括建筑给排水及供暖系统、通风空调系统和电气系统;建筑智能化系统由建设单位发包给某智能化公司。工程合同中明确要求机电专业分包商须配合建设单位获得绿色建筑二星级评价的认证。

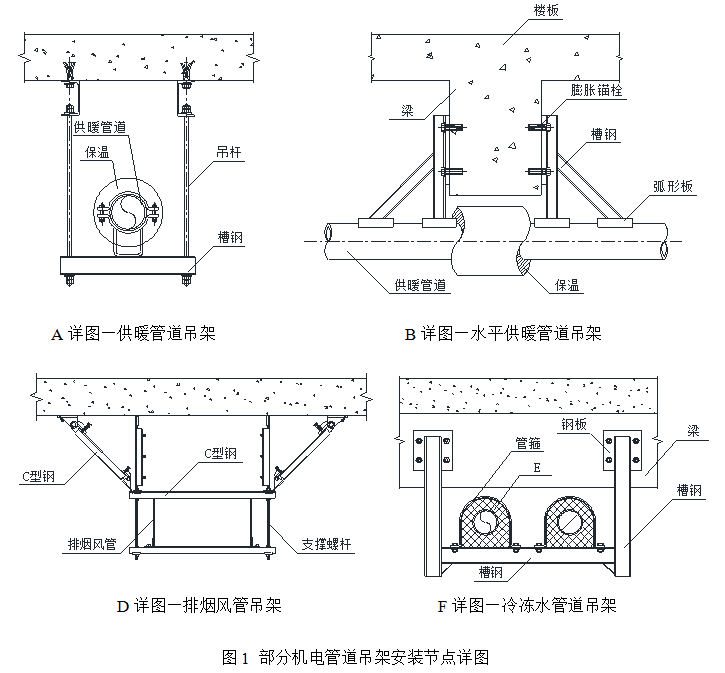

项目开工后,各专业设计师进行了图纸交底,建设单位组织进行了图纸会审,安装公司据此展开图纸深化设计,包括各类机电管道吊架安装详图的设计及计算,并通过了设计的审核批准,下图1是部分机电管道吊架安装节点详图。

工程于2015年8月竣工验收,安装公司整理完善散热器(1800组)的检测报告、整组出厂的散热器安装前水压试验合格记录、进场复试合格报告、隐蔽验收合格报告等工程档案资料;经过机电系统使用及维护培训后,交付建设单位的物业管理部门运维管理。由于楼宇控制系统专业性、智能化程度高,物业管理部门将该系统委托智能化公司运维托管5年。

办公楼供暖系统设计工作压力为0.7MPa,在2018年1月10日夜间运行时(系统工作压力为0.6MPa),因室内楼宇控制系统的局部故障,使450组散热器温控电磁阀未开启,导致散热器管道系统无法正常循环;适逢某处玻璃幕墙破损,造成破损幕墙处的散热器铜管冻裂漏水,损坏了周边精装和办公设施,物业部门要求安装公司进行维修,并承担维修损失。

问题

1.绿色建筑的评价指标体系由哪几类指标组成?

2.图1的A、B、D详图中分别采用了哪种管道吊架型式?写出F详图中E的名称。

3.说明本工程散热器安装前水压试验的试验压力、试验时间和进场复试的检验数量。

4.维修损失应由哪个单位承担?简述理由。



参考答案:↓


解析:

1.绿色建筑的评价指标体系由安全耐久、健康舒适、生活便利、资源节约、环境宜居5类指标组成。

2.图1中:A详图中采用管道滑动吊架,B详图中采用管道固定吊架,D详图中采用管道抗震吊架,F详图中的E是硬木托(硬木衬垫/不燃或难燃硬质绝热材料或经防腐处理的木衬垫)。

3.整组出厂的散热器安装前应做水压试验,试验压力应为1.05MPa、试验时间为2~3min,散热器进场复试检验数量为3组。

4.维修损失应由智能化公司和物业部门承担。理由:本工程安装公司保修期已结束,散热器受冻胀裂的原因是室内楼宇控制系统局部故障,散热器温控电磁阀未开启,使散热器管道系统不能正常循环运行,是智能化公司未尽到运维管理责任;玻璃幕墙破损是物业部门未尽到及时维修责任。


第372题 背景资料

某安装公司承包一成品油库区的安装工程,工程内容为6台5000m3柴油储罐、8台2000m3汽油储罐和2台1000m3航油储罐,以及配套的管道安装、防腐工程等。柴油储罐和航油储罐为拱顶储罐,汽油储罐为内浮顶拱顶储罐。

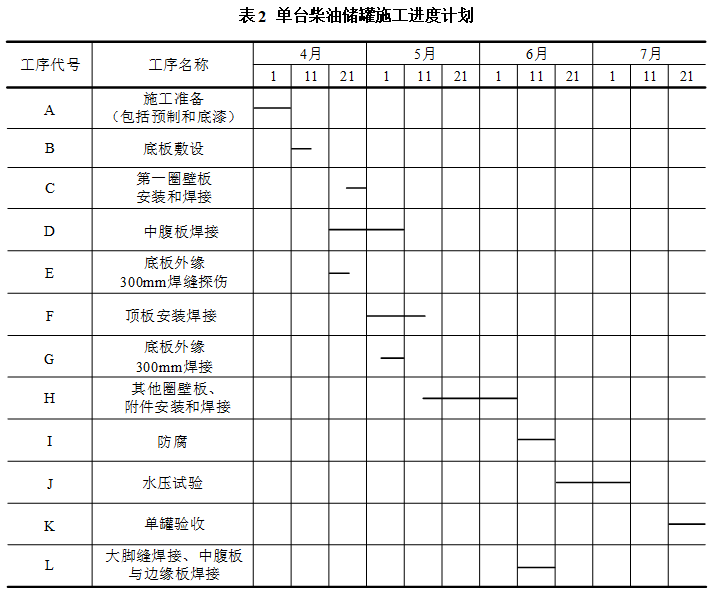

安装公司项目部进场后,编制了储罐施工方案和施工进度计划如表2,施工方案选用倒装法进行罐体结构施工;在审批时,施工进度计划被项目部技术负责人否定,要求重新编制。

项目部对施工现场职业健康安全危险源辨识后,识别出金属储罐制作安装时,存在的危险源有:爆炸、高空作业、受限空间作业、吸入烟雾(尘粒)、高空坠物等。

项目部配置的计量器具有:钢直尺、5m钢卷尺、直角尺等,并自制了罐壁板和顶板的弧度靠模,满足储罐本体制作安装的质量控制要求。

罐体施工时,25t汽车吊进行吊装作业,在起重臂仰角达80°时,遭遇强阵风,汽车吊后侧支腿开始下沉,吊车车身逐渐倾斜,起重指挥人员立即停止吊装作业;项目部排除吊车倾覆因素后,重新进行吊装施工。

问题

1.施工进度计划(表2)为什么被否定?存在哪些问题?

2.金属储罐在施工现场的制作安装中还存在哪些危险源?

3.自制顶板弧形靠模的弦长应是多少?靠模使用前应由谁进行检验?项目部配置的钢直尺应按哪类计量器具进行管理?

4.罐体施工时,吊装中导致车身倾斜的主要因素有哪几个?



参考答案:↓


解析:

1.施工进度计划(表2)被否定的原因:施工工序存在顺序错误;施工进度计划(表2)中的问题:

(1)底板外缘300mm探伤(E)和焊接(G)工序顺序错误,应先焊接(G)后探伤(E);

(2)防腐(I)和水压试验(J)工序顺序错误,应先水压试验(J)后防腐(I)。

2.金属储罐在施工现场的制作安装中还存在的危险源:临时用电,起重运输作业,焊缝射线探伤,弧光辐射。

3.弧形靠模的弦长为2m,自制靠模应由现场质量检查员(专业技术人员)进行检验。项目部配置的钢直尺应按C类计量器具进行管理。

4.罐体施工时,吊装中导致车身倾斜的主要因素有:地耐力不足,风载过大,起重臂杆仰角超限,支腿不稳定等。


第373题 背景资料

某钢铁厂建设一个年产100万t炼钢工程,A公司中标该工程项目。炼钢工程安装内容包括:原料供应系统;吹炼、精炼与出钢系统;供氧系统;烟气净化与煤气回收系统等的安装。

A公司项目部进场后,按绿色施工要求,建立绿色施工管理体系,重点对施工图进行优化,对绿色施工实施动态管理,对施工各阶段加强管理和监督,实施炼钢工程项目绿色施工的全过程管理。

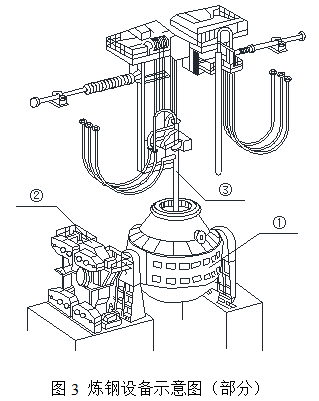

炼钢设备示意图(部分)如图3所示;转炉本体采用滑移法安装,在两根滑移梁上将托圈、炉壳等装置组成整体,并滑移到轴承支座上进行安装;项目部设计制作的滑移梁满足强度和刚度要求;滑移梁设置在加料跨炉前平台的主梁上;滑移梁的坐标位置及标高适合炉体滑移和安装要求。转炉本体安装完成后,项目部对水冷炉口进行水压试验,在试验压力0.5MPa下稳压10min;再降至工作压力0.4MPa,停压30min,水压试验合格。

安装完成后,钢铁厂组织联合试运行。试运行系统按设计要求全面投运,稳定连续运行并达到规定时间;参加试运行的操作人员熟练掌握开车、停车技术。联动试运行后,参加试运行的有关单位、部门对联动试运行结果进行分析评定,合格后填写联动试运行合格证书。

问题

1.项目部还应优化哪些绿色施工管理内容?绿色施工管理体系的第一责任人应是谁?

2.图3中的①、②分别是哪种设备?图3中的③是哪个部件?部件③安装前应检查哪项内容?

3.滑移梁应根据哪些条件进行设计制作?水冷炉口的水压试验操作是否正确?水冷炉口还应做哪项试验?

4.参加联合试运行的操作人员还需掌握哪些技术?联动试运行合格证书上应有哪些单位盖章确认?



参考答案:↓


解析:

1.项目部还应优化绿色施工组织设计,绿色施工方案。绿色施工管理体系的第一责任人应是项目经理。

2.图3中的①是转炉本体,②是倾动装置。图3中的③是氧枪,部件③安装前应检查是否沾有油脂(必须进行脱脂)。

3.滑移梁应根据炉体重量和现场条件进行设计制作。水冷炉口的水压试验操作不正确,水冷炉口还应做通水试验。

4.参加试运行的操作人员还需掌握事故处理和调整工艺条件的技术。联动试运行合格证书上确认盖章的单位有:钢铁厂、设计单位、A公司。


第374题 背景资料

A公司承建某建筑机电安装工程,A公司进场后,针对该工程编制应急预案,并对现场施工人员进行了以下应急预案培训:(1)应急预案的内容和应急方式,明确各自任务和防护措施;(2)应急预案内容和实施程序变更后的处理流程;(3)紧急事故的报警方法和报警程序。

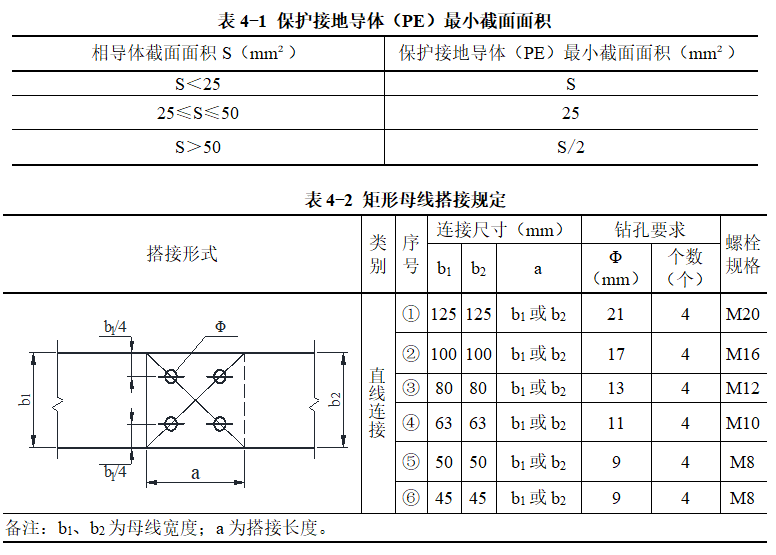

A公司将临时用电工程分包给B公司施工,B公司编制了临时用电施工方案,临时用电采用三级配电、TN-S接零保护系统;为了充分利用项目现有电缆,临时用电总配电柜进线电缆采用一根4芯电缆(YJFE-4×70)加一根单芯电缆(YJFE-1×25);总配电柜内母线采用TMY-50×5,螺栓搭接。方案经编制人员交底后,B公司组织了临时用电工程的施工。

A公司检查临时用电工程后指出:(1)单芯电缆(YJFE-1×25)用于PE导体不满足现行规范JGJ/T 46-2024第2.3.8条规定(见表4-1);(2)总配电柜内母线搭接面钻孔位置及孔径大小和数量符合规范规定;但搭接面长度30mm和M6搭接螺栓不满足现行规范GB 50149-2010第3.2.2条规定(见表4-2)。A公司要求B公司返工,B公司返工后,向监理单位申请竣工验收,被监理单位拒绝。

问题

1.A公司编制的应急预案培训还应包含哪些内容?A公司应间隔多长时间组织一次应急预案演练?

2.总配电柜进线电缆的绝缘层和护套层分别是哪种材料?临时用电的PE导体最小截面积应为多少?

3.总配电柜内母线搭接的合格长度应是多少?母线搭接应选用何种规格的螺栓?螺孔间中心距离允许误差为多少?

4.B公司向监理单位申请验收是否妥当?写出临时用电工程竣工验收的组织程序。



参考答案:↓


解析:

1.A公司的应急预案培训内容还应包含:安全防护用品的使用和维护、有效的逃生方法。项目部应每半年至少组织1次演练。

2.总配电柜进线电缆的绝缘层(YJF)材料是辐照交联聚乙烯,护套层(E)材料是聚烯烃;临时用电的PE导体最小截面积应为70/2=35mm2

3.母线搭接的合格长度应为50mm;母线搭接应选用M8螺栓。螺孔间中心距离允许误差为±0.5mm。

4.不妥当。B公司应先通知总承包方(A公司)组织预验收,再由总承包单位(A公司)报建设单位(监理单位)组织检查验收。
