“微信扫一扫”进入考试题库练习及模拟考试

2025年二级建造师《机电工程管理与实务》历史真题(340题)

第321题 关于阀门,处于关闭状态时安装正确的是( )。

A.与金属管道焊接方式连接时的阀门

B.与金属管道法兰方式连接时的阀门

C.与非金属管道电熔连接时附近的阀门

D.与非金属管道热熔连接时附近的阀门

参考答案:B

解析:本题考核的是工业管道阀门安装。当阀门与金属管道以法兰或螺纹方式连接时,阀门应在关闭状态下安装;以焊接方式连接时,阀门应在开启状态下安装,对接焊缝底层应采用氩弧焊并对阀门采取防变形措施。当非金属管道采用电熔连接或热熔连接时,接头附近的阀门应处于开启状态。

第322题 确定可燃气体探测器安装位置的主要依据是( )。

A.被测气体的闪点

B.被测气体的温度

C.被测气体的密度

D.被测气体的浓度

参考答案:C

解析:本题考核的是火灾自动报警及消防联动设备的施工技术要求。可燃气体探测器的安装位置,应根据探测气体密度确定。

第323题 轧机设置安装时要求,达到二级安装精度的是( )。

A.焊管轧机

B.平整机

C.高速线材轧机

D.板带轧机

参考答案:A

解析:本题考核的是轧机的分类。按轧机设备安装精度等级可分为I、Ⅱ两级:I级精度项目应包含板带轧机、粗轧与精轧的带材连轧机、平整机、管材连轧机、高速线材轧机、棒材轧机、型材连轧机、中厚板成品轧机等;Ⅱ级精度项目应包含开坯机、钢坯轧机、穿孔机、焊管轧机等。

第324题 金属拱顶罐底板铺设后,首先施焊的焊缝是( )。

A.底板伸缩缝

B.中幅板长焊缝

C.中幅板短焊缝

D.边缘板对接焊缝

参考答案:D

解析:本题考核的是金属拱顶储油罐倒装法的罐底安装施工。底板铺设前,底面应涂刷沥青防腐漆二道,每板留出边缘50mm不刷;按排板方位图在基础上标出底板、边缘板的位置;底板由中心向外铺设;罐底板任意相邻两个焊接接头之间的距离以及边缘板焊接接头距底圈罐壁纵焊缝的距离不应小于200mm;底板边缘板外侧300mm的对接焊缝应先行组焊并进行射线探伤检测,焊缝合格后,在罐底板上按罐体半径于罐内侧焊好限位铁。

第325题 锅炉锅筒集箱找正后拆除临时固定装置的时机是( )。

A.锅炉化学清洗前

B.锅炉保温施工前

C.锅炉水压试验前

D.锅炉蒸汽吹管前

参考答案:C

解析:本题考核的是锅筒、集箱安装技术要点。锅筒(汽包)、集箱找正时,应根据纵向和横向安装基准线以及标高基准线对锅筒、集箱中心线进行检测。找正后,用型钢进行临时固定,防止安装受热面时移动,并在水压试验前将临时固定装置拆除。锅筒内部装置的安装,应在水压试验合格后进行。

第326题 下列符合监控系统主要输入设备安装要求的是( )。

A.涡轮式流量传感器应垂直安装

B.水管型传感器开孔必须在管道保温之后进行

C.风管型传感器安装应在风管保温层完成前进行

D.电磁流量计应安装在流量调节阀的上游

参考答案:D

解析:本题考核的是监控系统主要输入设备安装要求。A选项错误,正确的表述是:涡轮式流量传感器应水平安装;B选项错误,正确的表述是:水管型传感器开孔与焊接工作,必须在管道的压力试验、清洗、防腐和保温前进行;C选项错误,正确的表述是:风管型传感器安装应在风管保温层完成后进行。

第327题 下列绝缘体材料中,属于无机绝缘体材料的有( )。

A.石棉

B.瓷器

C.云母

D.树脂

E.棉纱

参考答案:ABC

解析:本题考核的是绝缘材料的分类。无机绝缘材料:有云母、石棉、大理石、瓷器、玻璃和硫黄等,主要用作电机和电器绝缘、开关的底板和绝缘子等。D、E选项属于有机绝缘材料。

第328题 下列风机中,属于按排气压强不同分类的有( )。

A.通风机

B.轴流风机

C.鼓风机

D.罗茨风机

E.压气机

参考答案:ACE

解析:本题考核的是风机的类型。风机按照排气压强的不同可分为:通风机、鼓风机、压气机。

第329题 地下管道放线测设的主要工作内容包括( )。

A.引测腰桩高程

B.槽口放线

C.测设中线控制桩

D.恢复中线

E.测设附属构筑物控制桩

参考答案:BCDE

解析:本题考核的是地下管道放线测设的主要工作内容。地下管道放线测设的主要工作内容:(1)恢复中线;(2)测设施工控制桩(测设中线控制桩、测设附属构筑物控制桩);(3)槽口放线。A选项错误,引测腰桩高程属于地下管道施工测量。

第330题 关于手拉葫芦使用的说法,正确的有( )。

A.手拉葫芦的施力方向应在链轮平面上

B.作业时操作者不得站在被吊物上面操作

C.可将下吊钩回扣到起重链条上起吊重物

D.不得将重物吊起后停留在空中而离开现场

E.吊挂点的承载能力不得低于1.05倍额定载荷

参考答案:ABDE

解析:本题考核的是手拉葫芦的使用要求。A选项正确:使用环链手拉葫芦时,操作者应站在手链轮同一平面内拉拽手链条。手拉葫芦在垂直、水平或倾斜状态使用时,手拉葫芦的施力方向应与链轮方向一致,以防卡链或掉链。C选项错误:严禁将手拉葫芦的下吊钩回扣到起重链条上起吊重物。BD选项正确:不得站在重物上面操作,不得将重物吊起后停留在空中而离开现场,起吊过程中任何人不得在重物下行走或停留。E选项正确:手拉葫芦吊挂点承载能力不得低于1.05倍的手拉葫芦额定载荷。

第331题 下列焊接检验方法中属于无损检测的有( )。

A.渗透检测

B.超声波检测

C.射线检测

D.泄漏性试验

E.耐压试验

参考答案:ABC

解析:本题考核的是焊接检验方法。无损检测:渗透检测、磁粉检测、超声检测、射线检测。

第332题 下列计量器具中,属于B类计量器具的有( )。

A.直角尺

B.百分表

C.经纬仪

D.万用表

E.自准直仪

参考答案:ABCD

解析:本题考核的是B类计量器具范围。B类计量器具范围:B类计量器具是用于工艺控制、质量检测及物资管理的计量器具。例如:卡尺、千分尺、百分表、千分表、水平仪、直角尺、塞尺、水准仪、经纬仪、测厚仪;温度计、温度指示调节仪;压力表、测力计、转速表、砝码、硬度计、万能材料试验机、天平;电压表、电流表、欧姆表、电功率表、功率因数表;电桥、电阻箱、检流计、万用表、标准电信号发生器;示波器、阻抗图示仪、电位差计、分光光度计等。E选项属于A类计量器具。

第333题 下列电力设施中,纳入电力线路设备保护范围的有( )。

A.变压器

B.互感器

C.断路器

D.绝缘子

E.隔离开关

参考答案:ABCE

解析:本题考核的是电力线路设施的保护范围。电力线路上的电器设备的保护范围:变压器、电容器、电抗器、断路器、隔离开关、避雷器、互感器、熔断器、计量仪表装置、配电室、箱式变电站及其有关辅助设施。D选项属于架空电力线路的保护范围。

第334题 根据《风力发电工程施工与验收规范》GB/T 51121—2015,当风速为9m/s时可吊装的风电设备为( )。

A.塔架

B.风轮

C.机舱

D.叶片

E.发电机

参考答案:AC

解析:本题考核的是石油化工工程设计与施工标准。《风力发电工程施工与验收规范》GB/T 51121—2015,当风速大于制造厂家的规定时,不得进行塔架、机舱、风轮、叶片等部件的吊装作业。制造厂家未规定安装风速的,叶片和风轮安装风速不宜超过8m/s,塔架、机舱安装风速不宜超过10m/s。

第335题 下列属于单体设备基础测量的有( )。

A.基础划线

B.基准点埋设

C.高程测量

D.中心标板的埋设

E.横截面的测量

参考答案:ABCD

解析:本题考核的是单体设备安装基础的测量。单体设备安装基础的测量:(1)基础划线及高程测量(单体设备基础划线、单体设备的高程测量、精度控制)。(2)中心标板和基准点的埋设。

第336题 下列属于焊缝破坏性检验方法的是( )。

A.拉伸试验

B.疲劳试验

C.金相试验

D.耐压试验

E.泄漏试验

参考答案:ABC

解析:本题考核的是焊接检验方法。常用的破坏性检验方法包括:力学性能试验(弯曲试验、拉伸试验、冲击试验、硬度试验、断裂性试验、疲劳试验)、化学分析试验(化学成分分析、不锈钢晶间腐蚀试验、焊条扩散氢含量测试)、金相试验(宏观组织、微观组织)、焊接性试验。D、E选项属于非破坏性检验方法。

第337题 背景资料:

某施工单位承接某综合交通枢纽项目的机电安装工程。工程内容包括:建筑电气、建筑智能化、建筑给排水、通风与空调、消防、防雷接地等安装。施工单位根据建设单位要求编制单位工程施工进度计划批准后进行了实施前交底。涉及的交底人员:项目负责人、计划人员、调度人员、作业班组人员及相关物资供应、安全质量管理人员。内容包括:施工进度控制重点、各专业的衔接时间点、安全技术措施要领和质量目标。

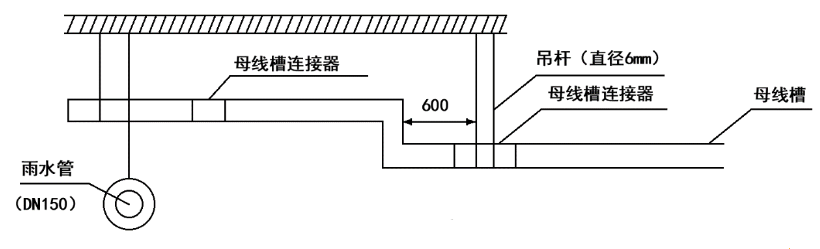

项目部根据现场实际情况,通过对影响施工质量因素特性行分析,编制母线槽安装质量方案,并在施工过程中加以实施。室内配电低压母线槽与重力流雨水管交叉避让示意图见图1。

图1 室内配电低压母线槽与重力流雨水管交叉避让示意图

问题:

1.单位施工进度计划实施前交底需补充什么内容?

2.母线槽安装质量预控方案主要内容包括哪些?

3.图1中母线槽安装存在什么质量问题?怎样整改?

4.母线槽通电试运行前做什么测试及试验合格要求是什么?

参考答案:↓

解析:

1.单位施工进度计划实施前交底需补充:

施工用人力资源和物资供应保障情况、各专业(含分包方)的分工和衔接关系。

2.母线槽安装质量预控方案主要内容包括三部分:

母线槽工序(过程)名称、可能出现的质量问题、提出的质量预控措施。

3.图1中母线槽安装存在的质量问题及整改:

(1)质量问题:中间段的母线槽没有设置吊架。

整改:每节母线槽不得少于1个支架。

(2)质量问题:吊杆直径为6mm。

整改:图中给出的是配电母线槽,吊杆直径不小于8mm。

(3)质量问题:吊杆设在连接器处。

整改:固定点位置不应设置在母线槽的连接处或分接单元处。

(4)质量问题:拐弯处未增设支架。

整改:距拐弯0.4~0.6m处应增设支架。

4.母线槽通电试运行前做:母线槽的金属外壳应与外部保护导体完成连接,且母线绝缘电阻测试和交流工频耐压试验。

试验合格要求是:母线槽绝缘电阻值不应小于0.5MΩ。

第338题 背景资料:

安装公司承接了某大学图书馆的消防安装工程,内容包含:消防给水及消火栓系统、自动喷水灭火系统,高压细水雾灭火系统和火灾自动报警安装,该图书馆共三层,总建筑面积为4200m2,高14m,其中一、二层为阅览室,采用自动喷水灭火系统;三层为藏书室,采用高压细水雾灭火系统。

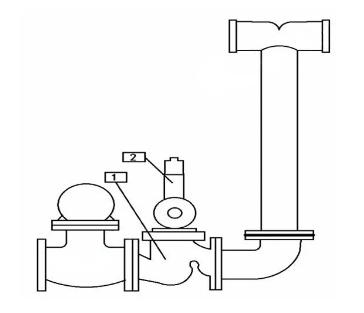

工程开工前,项目部完成了施工组织设计及施工方案编制等技术准备工作,并由方案编制人员向施工人员进行了技术交底。交底时使用了大量的细部节点图如下图2所示。并对消防水泵接合器组装进行交底。

图2 消防水泵接合器

工程开工后,监理单位在审查点型烟感火灾探测器进场报验资料时,发现缺少3C认证证书经补充后通过验收。

工程完工后,建设单位组织设计单位、监理单位、施工单位进行了消防工程验收,涉及消防的各分部分项工程验收合格,并在验收合格之日起5个工作日内向消防设计审核部门办理了消防验收备案。

问题:

1.施工方案交底应包含哪些内容?

2.图2中1、2号部件的名称是?水流是流向A端还是B端?

3.点型烟感火灾探测器的进场报验资料还应有哪些?

4.建设单位向消防主管部门办理验收备案的做法是否合规?为什么?

参考答案:↓

解析:

1.施工方案交底的内容包括:工程的施工程序和顺序、施工工艺、操作方法、要领、质量控制、安全措施、环境保护措施等。

2.1号部件的名称是:止回阀;2号部件的名称是:安全阀。

水流是流向A端。

3.点型烟感火灾探测器的进场报验资料还应有:使用说明书、清单、质量合格证明文件、国家法定质检机构的检验报告等文件。

4.建设单位向消防主管部门办理验收备案的做法不合规。

理由:建筑总面积大于2500m²的大学教学楼、图书馆、食堂,应按规定申请消防验收,该大学图书馆总建筑面积为4200m²,因此应按规定申请消防验收,办理消防验收备案不合规。

第339题 背景资料:

某安装公司承接一项柴油加氢装置压缩单元扩建工程。工程内容包括压缩机组、桥式起重机、工艺管道、电气自动化仪表等安装。

压缩机组由机身、中体、气缸、曲轴、活塞、中间冷却器、缓冲罐、管道等组成。属于压力容器的中间冷却器、缓冲罐安装在厂房一层,压缩机本体安装在厂房二层。压缩机组散件到货,单件最大重量9.6t。

工程开工后,安装公司编制了压缩机组吊装运输专项施工方案,因厂房内检修用桥式起重机不能满足机组部件吊装要求,采用了在设备吊装上设置吊点。由卷扬机—滑轮组系统提升机组部件至二层平台,利用搬运小坦克配合手拉葫芦牵引设备部件至基础,再用千斤顶就位的起重运输工艺方法。

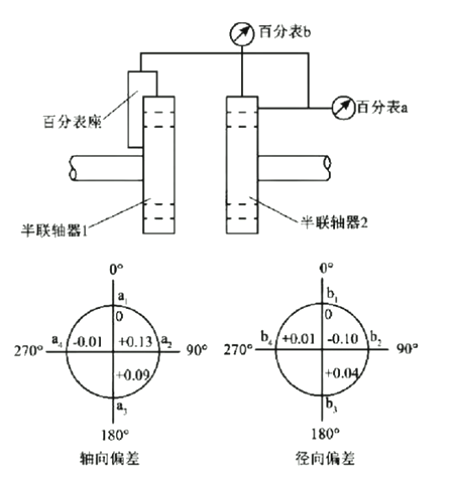

压缩机初步找正合格后,作业人员采用双表法进行联轴器对中找正。百分表安装后两轴同时转动,根据百分表读数计算轴向、径向偏差。联轴器找正示意图及轴向、径向偏差如图3所示。联轴器找正用百分表检定合格在有效期内。

压缩机组润滑系统油循环前,技术员在进行工艺检查时,发现系统油管路上漏装1支热电偶。在润滑系统油循环过程中,回油管视镜显示系统回油不畅,经分析处理后排除故障。

图3 联轴器找正示意图及轴向、径向偏差

问题:

1.压缩机组的中间冷却器、缓冲罐安装是否需要办理施工告知?说明理由。

2.压缩机组部件吊装运输是否属于超过一定规模的危险性较大的分部分项工程?说明理由。

3.根据图3中的轴向偏差、径向偏差分析百分表读数是否正常?说明理由。

4.分析压缩机组油循环时润滑油管道回油不畅的主要原因,应如何处理?

参考答案:↓

解析:

1.压缩机组的中间冷却器、缓冲罐安装需要办理施工告知。

理由:中间冷却器、缓冲罐为压力容器,属于特种设备,施工前应办理施工告知。

2.压缩机组部件吊装运输不属于超过一定规模的危险性较大的分部分项工程。

理由:卷扬机配合滑轮组、手拉葫芦为非常规起重,单件最大起重量达到9.6t,未超过10t的规定,不属于超过一定规模的危险性较大的分部分项工程。

3.凸缘联轴器装配,应使两个半联轴器的端面紧密接触,两轴心的径向和轴向位移不应大于0.03mm。

轴向偏差:(0+0.09)/2=0.045,[0.13-(-0.01)]/2=0.07,均大于0.03mm,轴向百分表读数不正常。

径向偏差:0+0.04=0.04,0.01-(-0.1)=0.11,均大于0.03mm,径向百分表读数不正常。

4.压缩机组油循环时润滑油管道回油不畅的主要原因:漏装热电偶导致油温测量不准确,使油温过低影响油流动速度。

处理方式:加装热电偶,将油温加热到正常范围。

第340题 背景资料:

某住宅小区建设一座热力站,小区住宅楼采用低温地板辐射采暖系统供热,该热力站内的设备、管道、电气、台控系统等安装工程由某施工单位承担,该热力站主要工艺设计参数见表1,管道均采用无缝钢管,材质为20号钢。

热力站设计文件规定,管道在安装完成后以设计压力的1.5倍进行水压试验。项目部现有满足精度要求的量程分别为0~2.5MPa、0~4.0MPa、0~6.0MPa三种规格压力表。

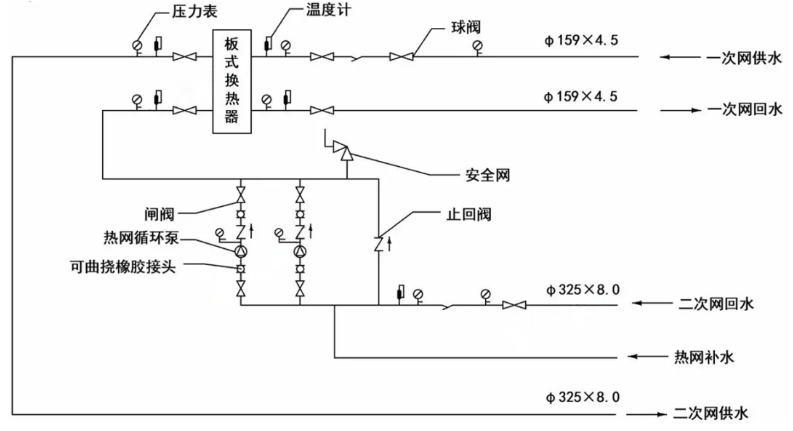

施工单位在机组安装完毕后,根据工程实际绘制的热力站内供热机组主要设备、工艺管道系统图如图4所示。经审查发现图4中管件、压力表及温度计安装存在多处错误,要求整改。

图4 热力站内供热机组主要设备、工艺管道系统图

施工合同要求热力站必须在规定的供热时间投入正常运行,以保证居民的供暖。为确保热力站工程按工期完成,施工单位确定机电工程施工进度目标,建目标控制体系,明确施工现场进度控制人员及其分工,落实各管理层进度控制任务和责任。

工程竣工后,施工单位向热力站工程的建设单位提交竣工资料时,建设施工单位应同时提交特种设备管理的有关技术资料,要求施工单位补齐相关资料。

问题:

1.找出图4中的错误之处并写出整改措施。

2.根据一、二次网水压试验要求,判断项目部三种规格的压力表是否合适?

3.补充完整施工单位工程施工进度控制的组织措施中有哪些制度。

4.建设单位要求施工单位提交特种设备管理资料是否合理?说明理由。

参考答案:↓

解析:

1.图4中的错误之处及整改措施:

(1)错误之处:二次网供水管道上压力表和温度计安装错误。

整改措施:压力计应该安装在温度计的上游部位。

(2)错误之处:温度计安装在球阀、闸阀及热网循环泵附近错误。

整改措施:温度计应安装在温度介质变化灵敏及具有代表性的地方,不宜安装在阀门等阻力部件的附近。

(3)错误之处:可曲挠橡胶接头安装在止回阀后错误。

整改措施:应安装在热网循环泵出口处。

(4)错误之处:二次网回水安全阀安装错误。

整改措施:二次网回水安全阀应安装在水泵总出水管上。

2.一、二次管网水压试验压力为1.6MPa×1.5=2.4MPa。

压力表的满刻度值应为被测最大压力的1.5~2倍,即2.4MPa×1.5=3.6MPa,2.4MPa×2=4.8MPa,选用的压力表满刻度值应为3.6~4.8MPa。

所以,选择0~4.0MPa的压力表合适。【还要考虑精度、准确度问题】

3.补充完整施工单位工程施工进度控制的组织措施中有以下制度:

(1)建立工程进度报告制度,建立进度信息沟通网络,实施进度计划的检查分析制度。

(2)建立施工进度协调会议制度,包括协调会议举行的时间、地点、参加人员等。

(3)建立机电工程图纸会审、工程变更和设计变更管理制度。

4.建设单位要求施工单位提交特种设备管理资料合理。

理由:最高工作压力大于或者等于0.1MPa,介质最高工作温度高于或者等于标准沸点的液体,且公称直径大于或者等于50mm的管道属于压力管道。背景中一次网设计压力为1.6MPa,输送的是120°的热水,且公称直径为159mm,属于特种设备中的压力管道。所以建设单位要求施工单位提交特种设备管理资料是合理的。

进入题库练习及模拟考试
