“微信扫一扫”进入考试题库练习及模拟考试
第261题
下列洁净空调系统金属风管必须涂密封胶的位置有( )。
A.法兰焊接处
B.咬口缝
C.翻边处
D.焊接缝
E.铆钉处
参考答案:BCE
解析:
【内容考查】风管制作的技术要点。
【选项分析】风管的所有咬口缝、翻边处、铆钉处均必须涂密封胶。
第262题
下列关于建筑智能化工程系统检测的说法,正确的是( )。
A.施工单位应组织项目检测小组
B.项目检测小组应指定检测负责人
C.系统检测程序:分项工程→子分部工程→分部工程
D.系统检测方案经总监理工程师审批后实施
E.公共机构的项目检测小组应由有资质的检测单位组成
参考答案:BCE
解析:
【内容考查】本题考查系统检测相关内容。
【选项分析】建设单位应组织项目检测小组,而不是施工单位。项目检测小组应指定检测负责人。系统检测程序:分项工程→子分部工程→分部工程。依据工程技术文件和规范规定的检测项目、检测数量及检测方法编制系统检测方案,检测方案经建设单位或项目监理工程师审批后实施。公共机构的项目检测小组应由有资质的检测单位组成。
第263题
工程项目索赔发生的原因中,属于不可抗力因素的有( )。
A.台风
B.物价变化
C.地震
D.洪水
E.战争
参考答案:ACDE
解析:
【内容考查】本题考查不可抗力因素。
【选项分析】机电工程项目索赔发生的原因:
(1)合同对方违约。不履行或未能正确履行合同义务与责任。
(2)合同条文问题。合同条文不全、错误、矛盾,设计图纸、技术规范错误等。
(3)合同变更。
(4)工程环境变化。包括法律、物价和自然条件的变化等。
(5)不可抗力因素。如恶劣气候条件、地震、洪水、战争状态等。
“物价变化”属于工程环境变化。
第264题
比较各施工方案技术的先进性,应包括的内容有( )。
A.技术水平
B.技术创新程度
C.技术效率
D.实施的安全性
E.实施的地域性
参考答案:ABCD
解析:
【内容考查】技术的先进性比较
【选项分析】比较各方案的技术水平;比较各方案的技术创新程度;比较各方案的技术效率;比较各方案实施的安全性。【此知识点新教材已删除】
第265题
国家安全生产监督机构规定的特种作业人员有( )。
A.焊工
B.司炉工
C.电工
D.水处理工
E.起重工
参考答案:ACE
解析:
【内容考查】此题考查特种作业人员要求。
【选项分析】特种作业人员是指直接从事特殊种类作业的从业人员。国家安全生产监督机构规定的特种作业人员中,机电安装企业有焊工、起重工、电工、场内运输工(叉车工)、架子工等。【此知识点已修改】
第266题
下列场容管理措施中,不符合要求的有( )。
A.施工现场围挡的高度1.5m
B.施工现场场地平整,有排水措施
C.施工地点和周围清洁整齐,做到随时清理,工完场清
D.严禁损坏污染成品、堵塞通道
E.在下风口设置紧急出口
参考答案:AE
解析:
【内容考查】场容管理措施。
【选项分析】“施工现场围挡的高度1.5m”错误。施工现场围挡的高度不低于为1.8m;
“施工现场围挡的高度1.5m”错误。在上风口设置紧急出口。
第267题
降低项目施工成本的组织措施有( )。
A.将成本责任分解到各岗位
B.选择最佳施工方案
C.确定合理的工作流程
D.制定资金使用计划
E.采取必要的风险对策
参考答案:AC
解析:
【内容考查】降低机电工程项目施工成本的主要措施。
【选项分析】“选择最佳施工方案”属于技术措施;“制定资金使用计划”属于经济措施;“采取必要的风险对策”属于合同措施。
降低项目成本的组织措施
成本管理是全企业的一项综合性的活动,为使项目成本消耗保持在最低限度,实现对项目成本的有效控制。首先,组建强有力的工程项目部,配备经验丰富、能力强的项目经理。其次,项目部应将成本责任分解落实到各个岗位、落实到专人, 对成本进行全过程、全员、动态管理,形成一个分工明确、责任到人的成本管理责任体系。第三,确定合理的工作流程,在科学管理的基础之上,完善各项规章制度,明确各项工作要求,准确、完整地传递相关信息。
第268题
下列竣工技术资料中,属于施工记录资料的有( )。
A.竣工图
B.图纸会审记录
C.质量事故处理报告及记录
D.隐蔽工程验收记录
E.单位工程质量验收记录
参考答案:BCD
解析:
【内容考查】竣工工程技术资料。
【选项分析】施工记录资料。包括图纸会审记录、设计变更单、隐蔽工程验收记录;定位放线记录;质量事故处理报告及记录;特种设备安装检验及验收检验报告;分项工程使用功能检测记录等。
参考答案:见解析
解析:

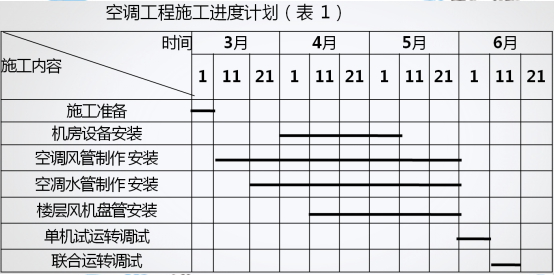

1. 空调机房设备安装开始时间晚于水管制作安装10天,作业进度计划应具体体现施工顺序安排的合理性,即满足先地下后地上、先深后浅、先干线后支线、先大件后小件等基本要求。
2.冷水机组找正属于B级控制点,影响下道工序质量的质量控制点,由施工、监理双方质检人员共同检查确认并签证。
3. 静压消声装置包括:静压箱、消声器、消声风管、消声弯头等。【该知识点已删除】
4. 通风与空调系统无生产负荷的联合试运行及调试,应在设备单机试运转合格后进行。通风系统的连续试运行应不少于2h,空调系统带冷(热)源的连续试运行应不少于8h。防排烟系统测定风量、风压及疏散楼梯间等处的静压差。
【名师点拨】施工基本要求,注意先后顺序,也常考查选择题。签证需要双方共同检查确定。
参考答案:见解析
解析:
1.施工作业人员应按涂料产品说明书要求进行多道涂装时,要严格按涂料产品说明书所要求的时间间隔涂装,每次涂装应在前一道涂层达到干燥要求后进行,并应进行涂层固化度检查。如果防腐层已固化,应对前一道漆的表面进行打毛处理后方可进行下一道漆的涂装。(此知识点已删除)
2.在密闭容器作业,空气不流通,很容易造成工人窒息和中毒,必须采取空气流通措施,照明应使用12V安全电压,且行灯电源线不得采用塑料软线。
3.“三检制”是指操作人员的“自检”、“互检”和专职质量管理人员的“专检”相结合的检验制度。它是施工企业确保现场施工质量的一种有效的方法。
1)自检是指由操作人员对自己的施工作业或已完成的分项工程进行自我检验,实施自我控制、自我把关,及时消除异常因素,以防止不合格品进入下道作业。
2)互检是指操作人员之间对所完成的作业或分项工程进行的相互检查,是对自检的一种复核和确认,起到相互监督的作用。互检的形式可以是同组操作人员之间的相互检验,也可以是班组的质量检查员对本班组操作人员的抽检,同时也可以是下道作业对上道作业的交接检验。
3)专检是指质量检验员对分部、分项工程进行检验,用以弥补自检、互检的不足。
4.储罐罐体几何尺寸检查内容还包括:罐壁的局部凹凸变形,底圈壁板内表面半径偏差、罐底焊接后局部凹凸变形,浮顶局部凹凸变形,固定顶的成型及局部凹凸变形。检查方法为用直尺、卡尺检查。
参考答案:见解析
解析:
1.不正确。
应编制用电施工组织设计。敷设前应当根据实际路径计算每根电缆长度,以此合理安排每盘电缆,减少电缆接头。
2.正确。
(1)建设单位工程师组织总监理工程师、造价工程师论证变更是否技术可行、造价影响程度。(2)建设单位工程师将论证结果报项目经理或总经理同意后,通知设计单位工程师,设计单位工程师认可变更方案,进行设计变更,出变更图纸或变更说明。(3)变更图纸或变更说明由建设单位发至监理工程师,监理工程师发至承包商。
3.并列电缆中间接头位置相同是错误的,并列敷设电缆,有中间接头时应将接头位置错开,明敷电缆的中间接头应用托板托置固定。
4.分项工程质量验收合格应符合下列规定:
(1)分项工程所含的检验项目(检验批)均应符合合格质量的规定。
(2)分项工程的质量控制资料应齐全。
【名师点拨】涉及判断正误的题目,首先要给出明确判断,然后展开进行答题。关于设计变更,注意变更的程序。质量验收合格的要求,注意检验批、分项工程、分部工程、单位工程之间的联系。
参考答案:见解析
解析:

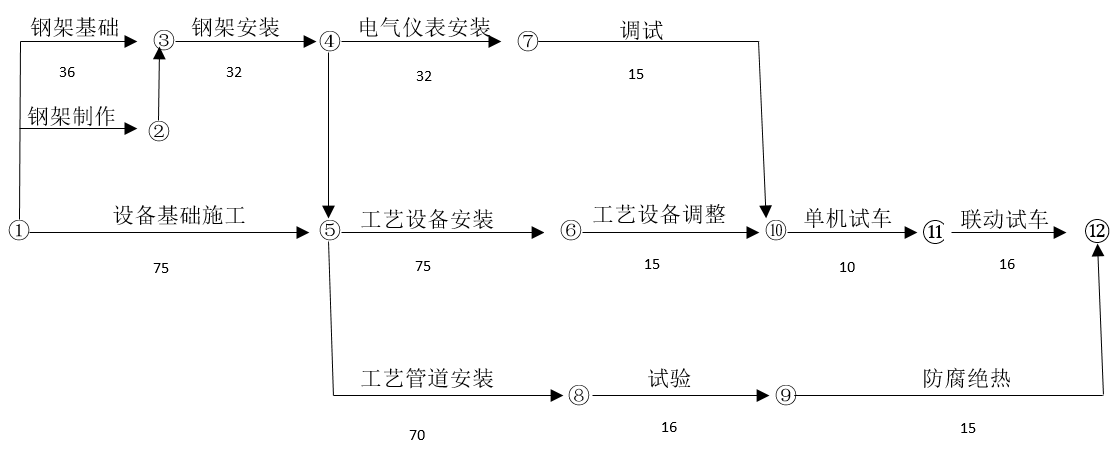

1. 关键线路1-5-6-10-11-12。总工期191。
2. (1)运送土方、垃圾、设备及建筑材料等,不污损场外道路。运输容易散落、飞扬、流漏的物料的车辆,必须采取措施封闭严密,施工现场出口应设置洗车设施,保证开出现场车辆的清洁。
(2) 土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于1.5m,不扩散到场区外。
3. (1)流动式起重机必须在水平坚硬地面上进行吊装作业。吊车的工作位置(包括吊装站位置和行走路线)的地基应根据其他地质情况或测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填夯实的方法)进行处理。
(2)处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求。特大型履带吊车应铺设转配路基板。
4. (1)流量取源部件上、下游直管段的最小长度,应符合设计文件的规定。
(2)在上、下游直管段的最小长度范围内,不得设置其他取源部件或检测元件
(3)直管段内表面应清洁,无凹坑和突出物。
【名师点拨】此题考查进度相关内容。在计算工期前首先要找对关键线路,这是最基本的知识。涉及环境保护的内容是常考内容,但比较简单,注意几个数字的考查。起重机对地基的要求总体原则是,保证起重机的稳定,防止土体坍塌。
第273题
合金结构钢的强度等级是根据( )划分的。
A.屈服强度
B.抗拉强度
C.抗压强度
D.抗弯强度
参考答案:A
解析:
【内容考查】钢
【选项分析】本题考查的是黑色金属材料。合金结构钢根据屈服强度划分,共有Q345、Q390、Q420、Q460、Q500、Q550、Q620等强度等级。
【该知识点已删除】
第274题
关于长距离输电线路铁塔基础施工测量的说法,正确的是( )。
A.根据沿途实际情况测设铁塔基础
B.采用钢尺量距时的丈量长度适宜于80~100m
C.一段架空线路的测量视距长度不宜超过400m
D.大跨越档距之间不宜采用解析法测量
参考答案:C
解析:
【内容考查】长距离输电线路钢塔架(铁塔)基础施工的测量
【选项分析】本题考查的是机电工程中常见的工程测量。
长距离输电线路定位并经检查后,可根据起、止点和转折点及沿途障碍物的实际情况,测设钢塔架基础中心桩,并非直接测设基础,“根据沿途实际情况测设铁塔基础”错误;
当采用钢尺量距时,其丈量长度不宜大于80m,同时不宜小于20m,“采用钢尺量距时的丈量长度适宜于80~100m”错误;
大跨越档距测量。在大跨越档距之间,通常采用电磁波测距法或解析法测量,“大跨越档距之间不宜采用解析法测量”错误。
考虑架空送电线路钢塔之间的弧垂综合误差不应超过确定的域度值,一段架空送电线路,其测量视距长度,不宜超过400m。“一段架空线路的测量视距长度不宜超过400m”正确。
第275题
起重吊装采用2个以上吊点起吊时,下列吊索与水平夹角,宜选用的角度是( )。
A.45°
B.50°
C.55°
D.60°
参考答案:D
解析:
【内容考查】钢丝绳的规格与用途
【选项分析】若采用2个以上吊点起吊时,每点的吊索与水平线的夹角不宜小于60°。
【该知识点已删除】
第276题
下列焊接方法中,焊接飞溅最大的焊接方法是( )。
A.气焊
B.手工电弧焊
C.CO2气体保护焊
D.埋弧自动焊
参考答案:C
解析:
【内容考查】二氧化碳气体保护焊
【选项分析】本题考查的是焊接工艺的选择。二氧化碳保护焊的缺点是弧光辐射较强,必须注意个人安全防护;抗风能力差,不宜在露天焊接;焊接飞溅大,焊缝成型不如埋弧焊美观;焊接设备相比手工焊较为复杂,易出故障。
【该知识点已删除】
第277题
若无设计规定,一般负压锅炉的风压试验压力是( )。
A.0.4KPa
B.0.5KPa
C.0.6 KPa
D.1.0KPa
参考答案:B
解析:
【内容考查】锅炉密封质量控制
【选项分析】本题考查的是锅炉系统主要设备的安装技术要求。锅炉密封工作结束后,对炉膛进行气密试验,并处理缺陷至合格,风压试验压力按设备技术文件规定来选择,如无规定时,试验压力可按炉膛工作压力加0.5kPa进行正压试验,一般负压锅炉的风压试验压力选0.5kPa。
【该知识点已删除】
第278题
下列静置设备设计压力值(P)的范围中,正确的是( )。
A.常压设备:P<0.12Mpa
B.低压设备:0.12Mpa≤P<1.6Mpa
C.中压设备:1.6Mpa≤P<10Mpa
D.高压设备:10Mpa≤P<160Mpa
参考答案:C
解析:
【内容考查】静置设备按设备的设计压力(P)分类
【选项分析】常压设备:P<0.1MPa;低压设备:0.1MPa≤P<1. 6MPa;中压设备:1.6MPa≤P<10MPa;高压设备:10MPa≤P<100MPa;超高压设备:P≥100MPa。
【此知识点已删除】
第279题
温度取源部件安装在合金管道拐弯处时,错误的做法是( )。
A.在防腐、衬里、吹扫和压力试验前安装
B.用机械方法开孔
C.逆着物料流向安装
D.取源部件轴线与管道轴线垂直相交
参考答案:D
解析:
【内容考查】温度取源部件与管道安装要求
【选项分析】本题考查的是自动化仪表取源部件的安装要求。温度取源部件与管道垂直安装时,取源部件轴线应与管道轴线垂直相交;在管道的拐弯处安装时,宜逆着物料流向,取源部件轴线应与管道轴线相重合。
第280题
关于管道保温层施工的做法,错误的是( )。
A.采用预制块做保温层时,同层要错缝,异层要压缝
B.管道上的法兰等经常维修的部位,保温层必须采用可拆卸式的结构
C.水平管的纵向接缝位置,要布置在管道垂直中心线45°范围内
D.管托处的管道保温,应不妨碍管道的膨胀位移
参考答案:C
解析:
【内容考查】管道保温层施工技术要求
【选项分析】本题考查的是绝热层施工技术要求。水平管道的纵向接缝位置,不得布置在管道垂直中心线45°范围内。
