第201题

【背景资料】

A安装公司承包一商务楼的机电安装工程项目,工程内容包括:通风空调、给排水、建筑电气和消防工程等。A公司签订合同后,经业主同意,将消防工程分包给B公司,在开工前,A公司组织有关工程技术管理人员,依据施工组织设计,设计文件、施工合同和设备说明书等资料,对相关人员进行项目总体交底。

A公司项目部进场后,依据施工验收规范和施工图纸制定了金属风管的安装程序,测量放线→支吊架安装→风管检查→组合连接→风管调整→风管绝热→漏风量测试→质量检查。

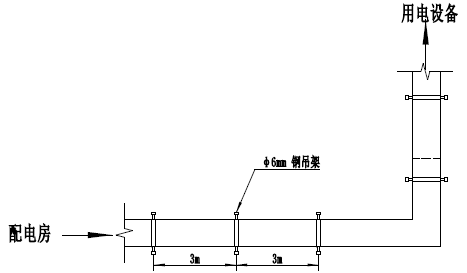

风管制作材料有1.0mm,1.2mm镀锌钢板、角钢等,施工后,风管板材拼接,风管制作、风管法兰连接等检查均符合质量要求,但防火阀安装和风管穿墙(见图1)存在质量问题,监理工程师要求项目部返工。

项目部组织施工人员返工后,工程质量验收合格。

【问题】

1.开工前,需要对哪些相关人员进行项目总体交底?

2.项目部制定的金属风管安装程序存在什么问题?会造成什么后果?

3.本工程的风管板材拼接应采用哪种方法?风管与风管的连接可采用哪几种连接方式?

4.图1的示意图中有哪些不符合规范要求?写出正确的做法。



参考答案:见解析


解析:

1.在工程开工前,由各级技术负责人组织有关工程技术管理部门依据施工组织总设计、工程设计文件、施工合同和设备说明书等资料制定技术交底提纲,对项目部职能部门、专业技术负责人和主要施工负责人及分包单位有关人员进行交底。

2.金属风管安装程序中存在的问题:“漏风量测试”应在“风管绝热”之前进行。

造成的后果:①先绝热后漏风量测试会导致漏风量测试不准确,风管漏风;②漏风量测试如果不合格或不达标,再进行返工处理时会导致风管绝热层损坏,材料浪费,成本增加。

3.本工程风管板材拼接应采用咬口连接,一般板厚小于等于1.2mm的金属板材采用咬口连接,咬口连接有单咬口、联合角咬口、转角咬口、按扣式咬口、立咬口等方法。

风管与风管连接采用法兰连接、薄钢板法兰连接等。

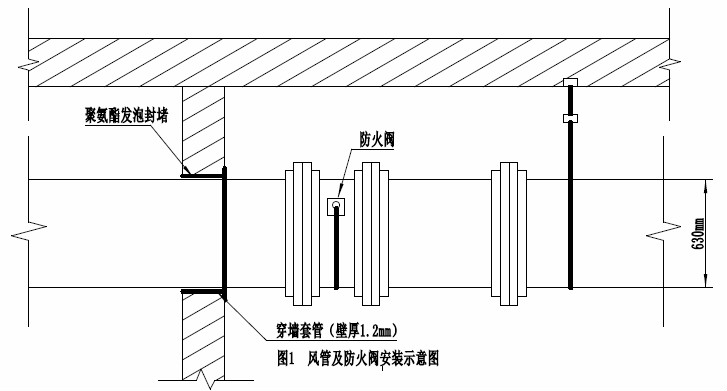

4.(1)“穿墙套管壁厚1.2mm”不符合规范要求

正确做法:风管穿过需要封闭的防火防爆楼板或墙体时应设钢板厚度不小于1.6mm的预埋管或防护套管。

(2)“风管与防护套管之间采用聚氨酯发泡封堵”不符合规范要求

正确做法:风管与防护套管之间应采用不燃柔性材料封堵

(3)“边长(直径)大于或等于630mm 的防火阀没有设置独立的支吊架”不符合规范要求

正确做法:边长(直径)大于或等于630mm的防火阀应设置独立的支吊架。



第202题

【背景资料】

某安装公司承包某热电联产项目的机电安装工程,主要设备材料(如母线槽等)由施工单位采购。合同签订后,安装公司履行相关开工手续,编制了施工方案及各分项工程施工程序。施工方案内容主要包括,工程概况,编制依据,施工准备,质量安全保证措施。针对低压配电母线槽的安装,制定了施工程序,开箱检查→支架安装→单节母线槽绝缘测试→母线槽安装→通电前绝缘测试→送电验收。

在施工过程中,发生了以下事件:

事件1:建设单位对配电母线槽用途提出新的要求,通知了设计单位但其未能及时修改图,后经协调,设计单位提供了修改图纸。供货单位拿到图纸后,由于建设单位工程款未及时支付给施工单位,导致母线槽未按原定采购计划生产,安装公司催促建设单位付款后,才使母线槽送达施工现场,但已造成工期延误。

事件2:母线槽安装完成后,因没能很好的进行成品保护,遭遇雨季建筑渗水,母线槽受潮。送电前绝缘电阻测试不合格,并且部分吊架安装不符合规范要求(见图2)。质检员对母线槽安装提出来返工要求,母线槽拆下后,有5节母线槽的绝缘电阻测试值如表2所示。母线槽经干燥处理,增加圆钢吊架后返工安装,通电验收合格,但造成了工期的延误。

                                             图2 母线槽安装平面示意图

                                             表2 母线槽绝缘电阻值



母线槽



















电阻值(MΩ)




30




35




10




25




0.5



【问题】

1.安装公司编制的施工方案还应包括哪些内容?

2.表2中,哪几节母线槽绝缘电阻测试值不符合规范要求?写出合格的要求。

3.图2中,母线槽安装有哪些不符合规范要求?写出符合规范要求的做法。

4.分别指出建设、设计和施工单位的哪些原因造成了工期延误?



参考答案:见解析


解析:

1.施工方案编制内容还应包括施工安排、施工进度计划、施工准备与资源配置计划、施工方法及工艺要求等基本内容。

【此题涉及知识点已变动,根据新教材此题答案为:施工方案编制内容还应包括:施工安排、施工进度计划、施工准备与资源配置计划、施工方法及工艺要求、主要施工管理计划等内容。】

2. 表2中第③、⑤节母线槽绝缘电阻测试值不符合规范要求。

母线槽安装前,应测量每节母线槽的绝缘电阻值,且不应小于20MΩ。

3.(1)“φ6mm圆钢吊架”不符合规范要求,

原因:母线槽水平安装时,圆钢吊架直径不得小于8mm。

(2)“吊架间距3m”不符合规范要求,

原因:吊架间距不应大于2m。

(3)“转弯处支架”不符合规范要求,

原因:转弯处应增设支架加强。

4.(1)建设单位造成工期延误的原因是:工程款未及时支付给施工单位;

(2)设计单位造成工期延误的原因是:建设单位对配电母线槽的用途提出新的要求后,未能及时修改出图;

(3)施工单位造成工期延误的原因是:未能很好的进行成品保护导致母线槽受潮绝缘电阻测试不合格,吊架安装不符合规范要求需要返工。


第203题

【背景资料】

某气体处理厂新建一套天然气脱乙烷生产装置,工程内容包括乙烷塔、丙烷制冷机组(两套),冷箱的安装及配套的钢结构、工艺管道、电气和仪表的安装调试等。某公司承接该项目后,成立项目部进行项目策划,策划书中强调施工质量控制,承诺全面实行“三检制”。

安装后期,在制冷机组油冲洗前,项目部对设备滑动轴承间隙进行了测量,均符合要求,按计划冲洗后,除一路支管外,其余油管路全部冲洗合格。针对一路冲洗不合格的油管,项目部采取的冲洗措施:将其他支管及主管的连接处加设隔离板,加大不合格支管的冲洗流量。采取措施后冲洗合格试车时,主轴轴承烧毁,初步估计直接经济损失10万元。经查在隔离板拆除过程中,通往主轴承的油路上的隔离盲板漏拆。监理工程师认为项目部未能严格执行承诺的“三检制”,责令项目部限期上报质量事故报告书。项目部按要求及时编写,并上报了质量事故报告。报告内容:事故发生的时间、地点,工程项目名称,事故发生后采取的措施,事故报告单位、联系人及联系方式等。监理工程师认为质量事故报告内容不完整,需要补充。

监理工程师在检查钢结构一级焊缝表面质量时,发现存在咬边、未焊满、根部收缩、弧坑、裂纹等质量缺陷,要求项目部加强焊工的培训并对焊工的资质进行了再次核查。项目部进行整顿和培训,作业人员的技术水平达到要求,项目进展顺利按时完工。

【问题】

1.制冷机组滑动轴承间隙要测量哪几个项目?分别用什么方法测量?

2.针对主轴承烧毁事件,项目部在“三检制”的哪些环节上出现了问题?

3.本工程的质量事故报告还应补充哪些内容?建设单位负责人接到报告后应在多长时间内向当地有关部门报告?

4.结构的一级焊缝中还可能存在哪些表面质量缺陷?



参考答案:见解析


解析:

1. 制冷机组滑动轴承间隙要测量项目有顶间隙、侧间隙和轴向间隙。

顶间隙采用压铅法检查、侧间隙采用塞尺进行测量、轴向间隙用塞尺或千分表测量。

2. (1)在隔离盲板拆除过程中操作人员没有对自己的施工作业进行自我检验,致使隔离盲板漏拆,自检环节失控;

(2)试车操作人员没有对上道工序进行交接检验,对隔离盲板的拆除情况进行复核和确认,互检环节失控;

(3)现场的质量检验员没有对拆除盲板的施工班组完成的作业检验,专检环节失控。

3. (1)报告内容还应补充为:工程各参建单位名称;事故发生的简要经过、伤亡人数(包括下落不明的人数)初步估计的直接经济损失;事故的初步原因;事故控制情况;其他应该报告的情况。

(2)建设单位负责人接到报告后,应于1小时内向当地有关部门报告。

4. 钢结构的一级焊缝中还可能存在的表面质量缺陷包括:焊缝尺寸不符合要求,表面气孔、表面夹渣、焊瘤等。



第204题

【背景资料】

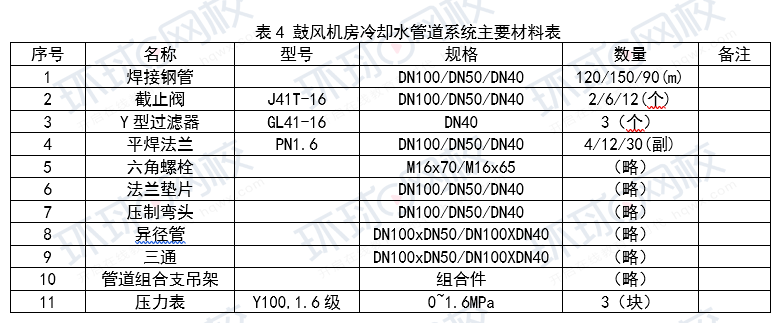

某新建工业项目的循环冷却水泵站由某安装公司承建。泵站为半地下式钢筋混凝土结构,水泵泵组设计为三用一备,设计的一台2tx6m单梁桥式起重机用于泵组设备的检修吊装。该泵站为全厂提供循环冷却水,其中,鼓风机房冷却水管道系统主要材料(见表4)。冷却水系统工程设计对管道冲洗无特别要求。

在泵房阀门、材料进场开箱验收时,所有阀门的合格证等质量证明文件齐全,但有一台DN300电动蝶阀的手动与电动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。

安装公司在起重机安装完成、验收合格后,整理起重机竣工资料。向监理工程师申请报验时,监理工程师认为竣工资料中缺少特种设备安装告知及监督检验等资料,要求安装公司补齐。

鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗后验收合格。

【问题】

1.表4中除焊接钢管、截止阀、平焊法兰、异径管、三通,还有哪几种材料属于管道组成件?

2.安装公司施工人员在阀门开箱验收时的做法是否正确?应如何处置?

3.在起重机竣工资料报验时,监理工程师的做法是否正确?说明理由。

4.鼓风机房冷却水管道系统冲洗的合格标准是什么?系统冲洗的最低流速为多少?系统冲洗所需最小流量的计算应依据哪个规格的管道?



参考答案:见解析


解析:

1.管道组成件还包括:法兰垫片、压制弯头、六角螺栓、Y型过滤器。

【此知识点新教材有变动,具体如下:管道组成件是用于连接或装配管道的元件。包括管子、管件、法兰、密封件、紧固件、阀门、安全附件以及膨胀节、挠性接头、耐压软管、疏水器、过滤器、管路中的节流装置、仪表和分离器等。根据新教材,此题答案为:管道组成件还包括:法兰垫片、压制弯头、六角螺栓、Y型过滤器、压力表。】

2.阀门开箱验收时的做法不正确。

开箱检查时,一台DN300电动蝶阀的手动与电动转换开关无法动作,说明质量不合格,对不符合计划要求或质量不合格的材料应拒绝接收。

3.监理工程师的做法不正确。(此问答案按照文字解析为准,视频会再重新录制)

额定起重量大于等于3t,提升高度大于或等于2m的起重机属于特种设备,根据背景资料起重机为2t×6m,不符合要求。故背景中的单梁桥式起重机不属于特种设备,不需要进行书面告知和监督检验。

4.(1)冷却水管道系统冲洗的合格标准是:以排出口的水色和透明度与入口水目测一致为合格。

(2)水冲洗流速不得低于1.5m/s。

(3)系统冲洗所需最小流量应根据DN100的管道进行设计。



第205题

下列材料中,可用于制作热电偶丝的是(  )。


A.紫铜

B.锡黄铜

C.锰白铜

D.铍青铜


参考答案:C


解析:

【内容考查】有色金属

【选项分析】白铜是以镍为主要合金元素的铜合金。主要用于制造船舶仪器零件、化工机械零件及医疗器械等。锰含量高的锰白铜可制作热电偶丝。

【该知识点已删除】


第206题

下列变压器中,不属于按用途分类的是(  )。


A.电力变压器

B.油浸变压器

C.整流变压器

D.量测变压器


参考答案:B


解析:

【内容考查】变压器的分类

【选项分析】按变压器的用途不同分为电力变压器、电炉变压器、整流变压器、电焊变压器、船用变压器、量测变压器等。油浸式是按冷却介质分类。


第207题

地下管线工程回填前,不需要测量的项目是(  )。


A.管线起点坐标

B.窨井位置坐标

C.管线顶端标高

D.管线中心标高


参考答案:D


解析:

【内容考查】地下管线工程测量

【选项分析】地下管线工程测量:地下管线工程测量必须在回填前,测量出起、止点,窨井的坐标和管顶标高。

【该知识点已删除】


第208题

下列分析取源部件安装位置的要求,正确的是(  )。


A.应安装在压力变化的位置

B.应安装在成分稳定的位置

C.应安装在具有生产过程化学反应的位置

D.应安装在不具有代表性的分析样品位置


参考答案:C


解析:

【内容考查】自动化仪表取源部件的安装要求。

【选项分析】分析取源部件的安装要求:

(1) 分析取源部件应安装在压力稳定、能灵敏反映真实成分变化和取得具有代表性的分析样品的位置。

(2) 取样点的周围不应有层流、涡流、空气渗入、死角、物料堵塞或非生产过程的化学反应。

(3) 在水平或倾斜的管道上安装分析取源部件时,其安装方位的要求与安装压力取源部件的取压点要求相同。


第209题

下列接缝形式中,不用于绝热工程金属保护层施工的是(  )。


A.搭接形式

B.对接形式

C.插接形式

D.咬接形式


参考答案:B


解析:

【内容考查】金属保护层施工技术要求

【选项分析】金属保护层的接缝可选用搭接、咬接、插接及嵌接的形式。保护层安装应紧贴保温层或防潮层。金属保护层纵向接缝可采用搭接或咬接;环向接缝可采用插接或搭接。室内的外保护层结构,宜采用搭接形式。


第210题

建筑智能化集成系统验收文件中,不包括的文件是(  )。


A.应用软件文档

B.接口技术文件

C.防火墙配备文件

D.接口测试文件


参考答案:C


解析:

【内容考查】建筑智能化工程的施工程序及工序

【选项分析】智能化集成系统验收文件还应包括:针对项目编制的应用软件文档;接口技术文件;接口测试文件。


第211题

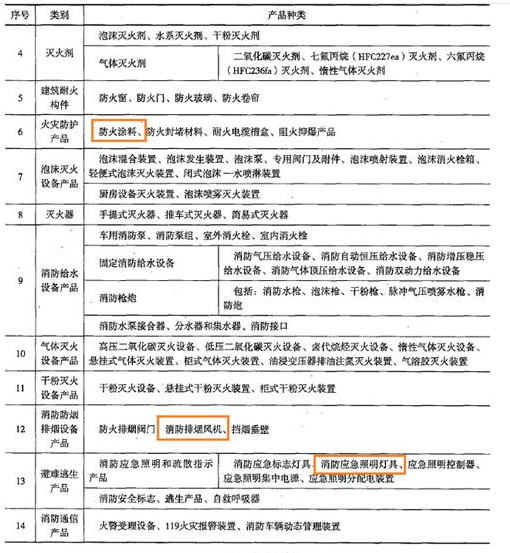

下列消防产品中,无须通过强制认证(3C认证)的是(  )。


A.消防应急照明灯具

B.消防排烟风机

C.消防加压送风口

D.防火涂料


参考答案:C


解析:

【内容考查】消防产品的强制认证(3C认证)。

【选项分析】【该知识点已删除】



第212题

关于电梯整机验收要求的说法,错误的是(  )。


A.电梯的动力电路必须有过载保护装置

B.断相保护装置应使电梯不发生危险故障

C.电梯门锁装置必须与其型式试验证书相符

D.限速器在联动试验中应使电梯主机延时制动


参考答案:D


解析:

【内容考查】电梯整机验收要求

【选项分析】限速器与安全钳电气开关在联动试验中必须动作可靠,且应使驱动主机立即制动。


第213题

下列工程变更中,不属于重大设计变更的是(  )。


A.工艺方案变化

B.增加单项工程

C.扩大设计规模

D.满足用户需求


参考答案:D


解析:

【内容考查】设计变更的分类。

【选项分析】重大设计变更:重大设计变更是指变更对项目实施总工期和里程碑产生影响,或改变工程质量标准、整体设计功能,或增加的费用超出批准的基础设计概算,或增加原批准概算中没有列入的单项工程,或工艺方案变化、扩大设计规模、增加主要工艺设备等改变基础设计范围等原因提出的设计变更。重大设计变更应按照有关规定办理审批手续。


第214题

下列因素中,会导致施工图纸提供不及时的因素是(  )。


A.拖欠工程进度款

B.规范标准的修订

C.现场的管控能力

D.新施工技术交底


参考答案:B


解析:

【内容考查】影响施工计划进度的原因及因素

【选项分析】施工图纸提供不及时:建设单位对工程提出了新的要求、规范标准的修订、设计单位对设计图纸的变更或施工单位要求施工修改,都会影响施工进度。


第215题

工程质量事故发生后,施工现场有关人员可直接向主管部门报告,报告内容中不包括的是(  )。


A.事故发生的原因和事故性质

B.事故报告单位、联系人及联系方式

C.事故发生的简要经过,伤亡人数和初步估计的直接经济损失

D.事故发生的时间、地点、工程项目名称、工程各参建单位名称


参考答案:A


解析:

【内容考查】质量事故处理程序

【选项分析】事故报告应包括下列内容:

(1)事故发生的时间及地点、工程项目名称、工程参建单位名称;

(2)事故发生的简要经过、伤亡人数(包括下落不明的人数)和初步估计的直接经济损失;

(3)事故的初步原因;

(4)事故发生后采取的措施及事故控制情况;

(5)事故报告单位、联系人及联系方式;

(6)其他应当报告的情况。事故报告后出现新情况,以及事故发生之日起30日内伤亡人数发生变化的,应当及时补报。



第216题

储罐内防腐蚀涂装作业中,不存在的危险源是(  )。


A.窒息

B.中毒

C.触电

D.溜滑


参考答案:D


解析:

【内容考查】

【选项分析】在受限空间作业,空气不流通,很容易发生窒息、中毒、火灾、爆炸事故。因此: (1) 必须采取强制通风措施,照明应使用12V安全电压,且行灯电源线不得采用塑料软线。(2) 建立受限空间作业许可证制度,未经批准,不得在受限空间作业;建立监护制度,监测受限空间的氧含量、温度等参数,并配备必要的救护设备。

【该知识点已删除】


第217题

下列绿色施工技术中,属于节材与材料资源利用方面的是(  )。


A.BIM技术及工厂化预制

B.雨水回收和利用

C.使用太阳能淋湿照明灯

D.减少土方开挖和回填


参考答案:A


解析:

【内容考查】绿色施工要点

【选项分析】节材与材料资源利用技术要点:

(1)图纸会审时,应审核节材与材料资源利用的相关内容。

(2)应用BIM技术优化安装工程的预留、预埋、管线路径等方案,优化钢板钢筋和钢构件下料方案。

(3)推广使用预拌混凝土和商品砂浆。推广使用高强钢筋和高性能混凝土。推广钢筋专业化加工和配送。

(4)采用“三维建模、BIM技术、工厂化预制、模块化安装”等先进施工技术,精密设计、建造,提高材料利用率。


第218题

在编制项目施工成本计划时,不采用的方法是(  )。


A.按项目工序成本编制成本计划的方法

B.按成本构成编制成本计划的方法

C.按工程实施阶段编制成本计划的方法

D.按项目结构编制成本计划的方法


参考答案:A


解析:

【内容考查】施工成本控制的依据。

【选项分析】成本计划编制方法:

(1)按成本构成编制成本计划的方法

(2)按项目结构编制成本计划的方法

(3)按工程实施阶段编制成本计划的方法



第219题

关于30kw水泵单机试运转的说法,正确的是(  )。


A.连续试运转时间应为15min

B.试运转的介质宜采用清水

C.滑动轴承温度不应大于80℃

D.滚动轴承温度不应大于90℃


参考答案:B


解析:

【内容考查】机电工程项目单机试运行

【选项分析】泵试运转:

(1)试运转的介质宜采用清水:当泵输送介质不是清水时,应按介质的密度、比重折算为清水进行试运转,流里不应小于额定值的20%;电流不得超过电动机的额定电流。

(2)润滑油不得有参漏和雾状喷油;轴承、轴承箱和油池润滑油的温升不应超过环境温度40℃;滑动轴承的温度不应大于70℃ ;滚动轴承的温度不应大于80℃。

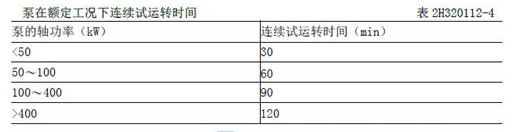

(7)泵在额定工况下连续试运转时间不应少于表中规定的时间;高速泵及特殊要求的泵试运转时间应符合随机技术文件的规定。


第220题

关于A类计量器具的管理办法,正确的是(  )。


A.送法定计量检定机构定期检验

B.由所属企业计量管理部门校正

C.经检查及验证合格后可以使用

D.用检定合格仪表直接对比核准


参考答案:A


解析:

【内容考查】分类管理计量器具

【选项分析】A类计量器具管理办法:

(1)属于企业最高计量标准器具,按照《计量法》有关规定,送法定计量检定机构,定期检定。

(2)属于强制检定的工作计量器具,可本着就地就近原则,送法定计量检定机构检定。

(3)大型试验设备的校准、检定,联系法定计量检定机构定期来试验室现场校验。
