第161题
关于临时用电检查验收的说法,正确的有( )。
A.临时用电工程必须由电气技术员施工
B.临时用电工程安装完毕后,由质量部门组织检查验收
C.检查情况应做好记录,并由相关人员签字确认
D.临时用电安全技术档案应由资料员建立与管理
E.临时用电工程应定期检查
参考答案:CE
解析:
【内容考查】用电安全规定
【选项分析】(1)临时用电工程必须由持证电工施工。临时用电工程安装完毕后,由安全部门组织检查验收,参加人员有主管临时用电安全的项目部领导、有关技术人员、施工现场主管人员、临时用电施工组织设计编制人员、电工班长及安全员必要时请主管部门代表和业主的代表参加。
(2)临时用电工程检查内容包括:架空线路、电缆线路、室内配线、照明装置、配电室与自备电源、各种配电箱及开关箱、配电线路、变压器、电气设备安装、电气设备调试、接地与防雷、电气防护等。
(3)检查情况应做好记录,并要由相关人员签字确认。
(4)临时用电工程应定期检查。施工现场每月一次,基层公司每季度一次。基层公司检查时,应复测接地电阻值,对不安全因素,必须及时处理,并应履行复查验收手续。
(5)临时用电安全技术档案应由主管现场的电气技术人员建立与管理。其中的《电工维修记录》可指定电工代管,并于临时用电工程拆除后统一归档。
第162题
压力管道的管道组成件包括( )。
A.法兰
B.密封件
C.管夹
D.节流装置
E.吊杆
参考答案:ABD
解析:
【内容考查】工业管道的组成
【选项分析】管道组成件是用于连接或装配管道的元件。包括管子、管件、法兰、密封件、紧固件、阀门、安全保护装置以及膨胀节、挠性接头、耐压软管、疏水器、过滤器、管路中的节流装置、仪表和分离器等。
管夹和吊杆属于管道支承件。
【此知识点教材变更为:管道组成件是用于连接或装配管道的元件。包括管子、管件、法兰、密封件、紧固件、阀门、安全附件以及膨胀节、挠性接头、耐压软管、疏水器、过滤器、管路中的节流装置、仪表和分离器等。】
第163题
下列属于建筑安装分项工程划分依据的有( )。
A.主要工种
B.施工工艺
C.工程量
D.设备类别
E.施工段
参考答案:ABD
解析:
【内容考查】建筑安装工程施工质量验收的项目划分
【选项分析】分项工程的划分应按主要工种、材料、施工工艺、用途、种类及设备类别进行划分。分项工程可由一个或若干检验批组成。
第164题
下列关于工业安装工程施工质量验收的说法,正确的有( )。
A.工业安装工程施工质量验收应在施工单位自行检验合格的基础上进行
B.分部工程的质量验收由建设单位项目负责人组织相关单位人员参加
C.隐蔽工程在隐蔽前应经有关单位验收合格,并签署验收记录后方可继续施工
D.经加固处理后能满足安全和使用要求的分项、分部工程可按技术处理方案和协商文件验收
E.分项工程质量验收时,所含检验批中有一项不合格则该分项工程为不合格
参考答案:ACDE
解析:
【内容考查】工业安装工程施工质量验收的基本规定 /工业安装工程施工质量验收的程序及组织/ 施工质量的验收
【选项分析】分部工程的质量验收由建设单位项目技术负责人(总监理工程师)组织相关单位人员参加。
第165题
下列金属中,属于有色金属的有( )。
A.铱
B.钍
C.锰
D.镅
E.钠
参考答案:ABDE
解析:
【内容考查】有色金属
【选项分析】有色金属又称为非铁金属,是铁、锰、铬以外的所有金属的统称。
【此知识点新教材变动为:有色金属是指铁、锰、铬以外的所有金属及其合金,通常分为轻金属、重金属、贵金属、半金属、稀有金属和稀土金属等。】
第166题
泵的主要性能参数有( )。
A.功率
B.级数
C.流量
D.扬程
E.效率
参考答案:ACDE
解析:
【内容考查】泵的分类和性能
【选项分析】泵的性能参数主要有:流量、扬程、功率、效率、转速等。
参考答案:见解析
解析:
1.(1)机电项目部现场施工管理人员还应补充∶机械员、劳务员、标准员(3分)
(2)项目部主要人员还应补充∶项目副经理、项目技术人员。(2分)

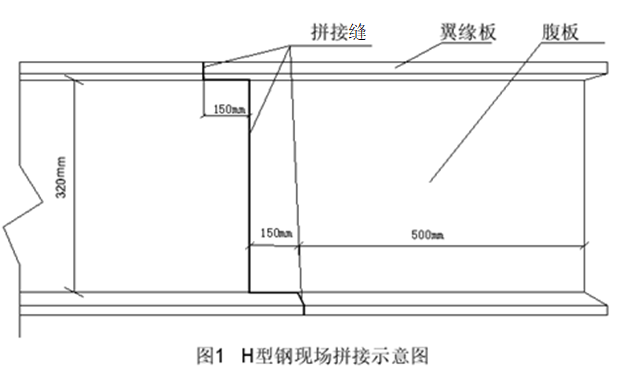

2.不符合要求1:焊接H型钢的翼缘板拼接缝和腹板拼接缝的间距150mm不符合安装要求。(1分)
正确做法∶焊接H型钢的翼缘板拼接缝和腹板拼接缝的间距,不宜小于200mm;(1分)
不符合要求2:翼缘板拼接长度为500mm不符合安装要求;(1分)
正确做法∶翼缘板拼接长度不应小于600mm。(1分)
3.(1)技术措施:每3节风管整体吊装,为采用先进的施工方案,缩短工期;自制风管吊装卡具,通过4组电动葫芦配合2台曲臂吊车,实施吊装为采用新技术。(1分)
(2)经济措施:限定7~8人配合操作,操作人员持证上岗。加强员工技术教育和培训工作,为提高员工工作水平,控制现场非生产人员比例,压缩非生产和辅助用功费用。(1分)
(3)合同措施:为施工人员购买了意外伤害保险,属于合同措施。(1分)
4.问题1:防火阀距离墙体500mm存在问题(1分)
正确做法∶防火阀距离墙体应不大于200mm(1分)
问题2:为确保调节阀手柄操作灵敏,调节阀体未进行保温存在问题;(1分)
正确做法∶风管部件的绝热不得影响操作功能,调节阀绝热要保留调节手柄的位置,保证操作灵活方便。调节阀需要进行保温。(1分)
问题3:空调机组即将单机试运行,项目部已将机组的过滤器安装完成存在问题;(1分)
正确做法∶过滤器应在单机试运转完成后安装。(1分)
问题4:穿过机房墙体部位风管的防护套管与保温层间有20mm的缝隙(1分)
正确做法:缝隙应该用不燃柔性材料封堵。(1分)
部件名称 | 主机 | 电机 | 最大检修部件 |
重量(t) | 65.0 | 53 | 16.1(一级汽缸) |
桥式起重机到货后,项目部及时进行吊装就位。项目部就压缩机进场及厂房封闭与建设单位进行沟通时被告知∶由于压缩机制造的原因,设备进场时间推后3个月;1个月内完成厂房封闭;要求A公司对原《大件设备运输方案》进行修订。方案修订为利用倒链、拖排、滚杠配合完成设备的水平运输,再用自制吊装门架配合卷扬机、滑轮组进行设备的垂直运输。
桥式起重机在安装前已进行了施工告知,设备安装完成、自检及试运行合格后,经建设单位和监理验收合格,安装及验收资料完整。施工人员在使用桥式起重机进行压缩机辅机设备吊装就位时,被市场监督管理部门特种设备安全监察人员责令停止使用,经整改后完成了压缩机辅机设备吊装就位工作。
在压缩机负荷试运行中,压缩机的振动和温升超标,经拆检发现∶3只一级排气阀损坏;中体与汽缸的3条连接螺栓断裂。相关方启动质量事故处理程序,立即报告并对事故现场进行保护。事故发生后,经分析,因进气中富含的凝析油和水蒸气在压缩过程中析出造成液击所致。建设单位随后指令施工单位在压缩机进气管路上加装凝析油捕集器和丙烷制冷干燥装置,问题得到解决。A公司项目经理安排合同管理人员准备后续索赔工作。
【问题】
1.A公司项目部确定专职安全生产管理人员人数的依据是什么?编制的哪个方案需要组织专家论证,说明理由。
2.桥式起重机被市场监督管理部门特种设备安全监察人员责令停止使用的原因是什么?应该怎样整改?
3.负荷试运行应由哪个单位组织实施?根据本次质量事故处理程序,还需完成哪些过程?
4.索赔成立的三个必要条件是什么?
参考答案:见解析
解析:
1.(1)项目部应根据施工规模配备专职职业健康安全生产管理人员。
(2)编制的《大件设备运输方案》中的自制吊装门架配合卷扬机、滑轮组进行设备的垂直运输方案需要进行专家论证。
原因∶采用非常规起重设备、方法,且单件起吊重量在100kN(10t)及以上的起重吊装工程属于超过一定规模的危大工程,需要组织专家论证。
2.(1)原因:桥式起重机安装完成由建设和监理单位验收后就开始使用不符合规定。
(1)整改∶桥式起重机属于特种设备,自检合格后应履行报检程序,特种设备安装、改造及重大修理过程中及竣工后,应当经相关检验机构监督检查,未经检验或检验不合格者,不得交付使用。
3.(1)负荷试运行由建设单位组织实施。
(2)本次质量事故处理程序,还需完成:事故调查、撰写质量事故调查报告、事故处理报告。
4.索赔成立的三个必要条件:
(1)与合同对照,事件已造成了承包商工程项目成本的额外支出,或直接工期损失。
(2)造成费用增加或工期损失的原因,按合同约定不属于承包商的行为责任或风险责任。
(3)承包商按合同规定的程序和时间提交索赔意向通知和索赔报告。
参考答案:见解析
解析:
1.书面告知应提交的材料∶《特种设备安装改造维修告知单》;施工单位及人员资格证件;施工组织与技术方案;工程合同;安装监督检验约请书;电梯制造单位的资质证件。(6分)
2.电梯安装之前,所有厅门预留孔必须设有高度不小于1200mm的安全保护围封(安全防护门),并应保证有足够的强度;(2分)保护围封下部应有高度不小于100mm的踢脚板,并应采用左右开启方式,不能上下开启。(2分)

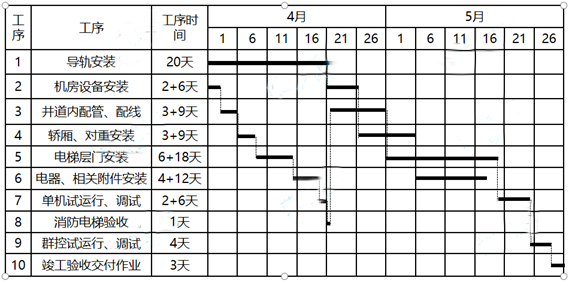

3.(1)从3月18日到4月21日,一共35天。(3分)
(2)提前了15天。(3分)
4.电梯安装后应进行运行试验。轿厢分别在空载、额定载荷工况下(2分),按产品设计规定的每小时启动次数和负载持续率各运行1000次(每天不少于8h)(2分),电梯应运行平稳、制动可靠、连续运行无故障。
参考答案:见解析
解析:
1.施工方案技术交底还应包括∶工程施工程序和顺序、施工工艺、质量控制、环境保护措施等。
2.锅炉受热面安装一般程序:设备清点检查→通球试验→光谱检查→联箱找正划线→管子就位对口和焊接。
【此知识点新教材变更为:锅炉受热面安装一般程序:设备清点检查→光谱检查→通球试验→联箱找正划线→管子就位对口和焊接。】
3.(1)炉前水冷壁进度滞后时,采用的进度控制措施∶组织措施,技术措施。
(2)施工进度计划调整内容∶施工内容,工程量,起止时间,持续时间,工作关系,资源供应等。

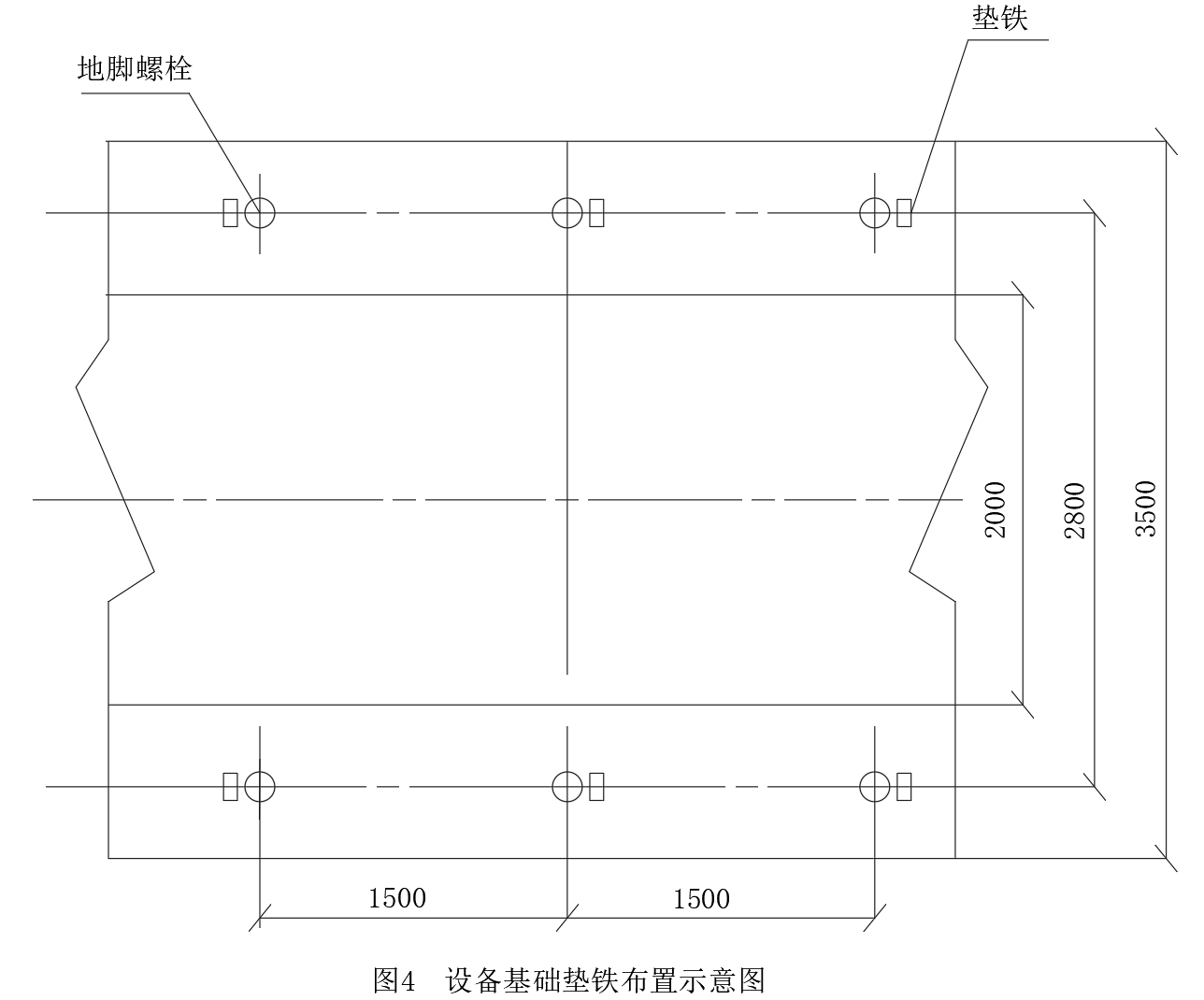

4.问题1:相邻两组垫铁间距离不符合要求
改正:相邻两组垫铁间距离,宜为500~1000mm。【此知识点教材已删除】
问题2:垫铁端面没有露出设备底面外缘
改正:垫铁端面应露出设备底面外缘,平垫铁宜露岀10~30mm,斜垫铁宜露出10~50mm。
第171题
关于氧化镁电缆特性的说法,错误的是( )。
A.氧化镁绝缘材料是无机物
B.电缆允许工作温度可达250℃
C.燃烧时会发出有毒的烟雾
D.具有良好的防水和防爆性能
参考答案:C
解析:
【内容考查】电缆
【选项分析】氧化镁电缆的材料是无机物,铜和氧化镁的熔点分别为1038℃和2800℃,防火性能特佳;耐高温(电缆允许长期工作温度达250℃ ,短时间或非常时期允许接近铜熔点温度)、防爆(无缝钢管套及其密封的电缆终端可阻止可燃气体和火焰通过电缆进入电器设备)、载流量大、防水性能好、机械强度高、寿命长、具有良好的接地性能等优点,但价格贵、工艺复杂、施工难度大。
第172题
下列风机中,属于按照排气压强划分的是( )。
A.通风机
B.混流式风机
C.轴流式风机
D.单级风机
参考答案:A
解析:
【内容考查】风机的分类和性能
【选项分析】风机的分类
1.按照气体在旋转叶轮内部流动方向划分,可分为:离心式风机、轴流式风机、混流式风机。
2.按照结构形式划分,可分为:单级风机、多级风机。
3.按照排气压强的不同划分,可分为:通风机、鼓风机、压气机。
第173题
机电安装工程测量的基本程序内容中,不包括( )。
A.设置纵横中心线
B.仪器校准或检定
C.安装过程测量控制
D.设置标高基准点
参考答案:B
解析:
【内容考查】工程测量的程序和方法
【选项分析】无论是建筑安装还是工业安装的测量,基本程序都是:设置纵横中心线→设置标高基准点→设置沉降观测点→安装过程测量控制→实测记录等。
第174题
自动化仪表安装施工程序中,“综合控制系统试验”的紧后工序是( )。
A.投运
B.回路试验、系统试验
C.交接验收
D.仪表电源设备试验
参考答案:B
解析:
【内容考查】自动化仪表安装施工程序
【选项分析】自动化仪表安装施工程序:施工准备→配合土建制作安装盘柜基础→盘柜、操作台安装→电缆槽、接线箱(盒)安装→取源部件安装→仪表单体校验、调整安装→电缆敷设→仪表管道安装→仪表电源设备试验→综合控制系统试验→回路试验、系统试验→投运→竣工资料编制→交接验收。
【此知识点新教材更改为:施工准备→制作安装盘柜基础→盘柜、操作台安装→电缆槽、接线箱(盒)安装→取源部件安装→仪表单体校验、调整安装→仪表管道安装→电缆敷设→仪表电源设备试验→综合控制系统试验→回路试验、系统试验→投运→竣工资料编制→交接验收。】
第175题
施工单位应急预案体系组成的文件不包括( )。
A.综合应急预案
B.专项应急预案
C.专项施工方案
D.现场处置方案
参考答案:C
解析:
【内容考查】机电工程施工安全事故应急预案
【选项分析】生产经营单位的应急预案体系主要由综合应急预案、专项应急预案和现场处置方案组成。
第176题
建筑智能化工程中,电动阀门安装前应进行的试验是( )。
A.模拟动作试验
B.阀门行程试验
C.关紧力矩试验
D.直流耐压测试
参考答案:A
解析:
【内容考查】建筑智能化系统设备安装技术规定
【选项分析】电磁阀、电动调节阀安装前,应按说明书规定检查线圈与阀体间的电阻,进行模拟动作试验和压力试验。阀门外壳上的箭头指向与水流方向一致。
第177题
下列消防系统调试内容中,不属于自动喷水灭火系统的是( )。
A.稳压泵调试
B.消防水泵调试
C.喷射功能调试
D.排水设施调试
参考答案:C
解析:
【内容考查】消防工程施工技术要求
【选项分析】自动喷水灭火系统的调试应包括:水源测试;消防水泵调试;稳压泵调试;报警阀调试;排水设施调试;联动试验。
第178题
电梯渐进式安全钳动作试验的载荷为( )。
A.50%额定载重量
B.100%额定载重量
C.110%额定载重量
D.125%额定载重量
参考答案:D
解析:
【内容考查】电梯工程的验收要求
【选项分析】对瞬时式安全钳,轿厢应载有均匀分布的额定载重量;对渐进式安全钳,轿厢应载有均匀分布的125%额定载重量。
第179题
下列文件中,不属于施工技术交底依据的是( )。
A.施工合同
B.施工组织设计
C.施工图纸
D.专项施工方案
参考答案:A
解析:
【内容考查】施工技术交底的依据、类型与内容
【选项分析】施工技术交底的依据:项目质量策划、施工组织设计、专项施工方案、施工图纸、施工工艺及质量标准等。
【此题涉及知识点已修改,根据新教材,答案为AC】新教材修改为:施工技术交底的依据: 项目质量策划、施工组织设计、专项施工方案、工程设计文件、施工工艺及质量标准等。
第180题
下列影响施工进度的因素中,属于施工单位管理能力的是( )。
A.材料价格的上涨
B.安装失误造成返工
C.新标准技术培训
D.施工图纸设计变更
参考答案:B
解析:
【内容考查】影响施工计划进度的原因及因素
【选项分析】施工单位的自身管理、技术水平以及项目部在现场的组织、协调与管控能力的影响。
例如,施工方法失误造成返工,施工组织管理混乱,处理问题不够及时,各专业分包单位不能如期履行合同等现象都会影响施工进度计划。
