2025年二级建造师《机电工程管理与实务》历史真题(340题)


第21题

电动机按工作原理可分为(  )。


A.同步电动机

B.鼠笼式感应电动机

C.异步电动机

D.绕线式感应电动机

E.直流电动机


参考答案:ACE


解析:

【内容考查】电气工程设备的分类和性能

【选项分析】按结构及工作原理分有同步电动机、异步电动机、直流电动机。“鼠笼式感应电动机”、“绕线式感应电动机”属于按转子的结构划分。



第22题

桅杆式起重机的动力提升系统包括(  )。


A.跑绳

B.导向滑轮

C.地锚

D.起重滑轮组

E.卷扬机


参考答案:ABDE


解析:

【内容考查】起重机械与吊具的分类

【选项分析】动力-起升系统主要由卷扬机、钢丝绳(跑绳)、起重滑车组、导向滑车等组成。“地锚”属于稳定系统。


第23题

单体设备基础测量的工作内容包括(  )。


A.基础划线

B.基准点埋设

C.外形测量

D.中心标板埋设

E.高程测量


参考答案:ABDE


解析:

【内容考查】机电工程中常见的工程测量

【选项分析】单体设备基础的测量:基础划线及高程测量;中心标板和基准点的埋设。


第24题

焊接施工检查记录至少包括( )。


A.焊接工艺检查记录

B.焊工资格认可记录

C.焊接工艺评定记录

D.焊缝返修检查记录

E.焊工安全教育记录


参考答案:BD


解析:

【内容考查】焊接质量的检测

【选项分析】焊接施工检査记录至少应包括:焊工资格认可记录、焊接检查记录、焊缝返修检查记录。


第25题

下列计量器具中,列入国家强制检定目录的有( )。


A.声级计

B.千分尺

C.电能表

D.全站仪

E.压力表


参考答案:AC


解析:

【内容考查】施工计量器具检定划分

【选项分析】列入《中华人民共和国强制检定的工作计量器具目录》的在施工中的工作计量器具。如用于安全防护的压力表、电能表(单相、三相)、测量互感器(电压互感器、电流互感器)、绝缘电阻测量仪、接地电阻测量仪、声级计等。


第26题

下列非金属材料中,可用做绝热材料的有( )。


A.沥青毡

B.超细玻璃棉

C.环氧树脂

D.膨胀珍珠岩

E.泡沫塑料


参考答案:BDE


解析:

【内容考查】机电工程中常用的非金属材料使用范围

【选项分析】在机电工程中,常用的绝热材料种类很多,有膨胀珍珠岩类、离心玻璃棉类、超细玻璃棉类、微孔硅酸壳、矿棉类、岩棉类、泡沫塑料类等,常用于保温、保冷的各类容器、管道、通风空调管道等绝热工程。


第27题

关于临时用电工程施工及管理的说法,正确的有( )。


A.临时用电工程必须由持证电工施工

B.工程施工完成后由工程部组织验收

C.临电施组应由电气技术人员编制

D.须编制安全技术措施和电气防火措施

E.技术档案由项目部质量员建立和管理


参考答案:AC


解析:

【内容考查】用电安全规定

【选项分析】对临时用电施工项目进行检査、验收,并向电业部门提供相关资料,申请送电;电业部门进行检查、验收和试验,同意送电后方可送电使用。

临时用电应编制临时用电施工组织设计,或编制安全用电技术措施和电气防火措施。
临时用电安全技术档案应由主管现场的电气技术人员建立与管理。其中的“电工维修记录”可指定电工代管,并于临时用电工程拆除后统一归档。


第28题

设计文件需经特种设备安全监督管理部门核准的检验机构鉴定,方可用于制造的特种设备有( )。


A.气瓶

B.客运索道

C.锅炉

D.曳引电梯

E.氧舱


参考答案:ABCE


解析:

【内容考查】特种设备生产许可制度

【选项分析】锅炉、气瓶、氧舱、客运索道、大型游乐设施的设计文件,应当经负责特种设备安全监督管理的部门核准的检验机构鉴定,方可用于制造。


第29题

可作为钢结构工程检验批划分依据的有( )。


A.材料种类

B.施工段

C.施工工艺

D.变形缝

E.空间刚度单元


参考答案:BDE


解析:

【内容考查】工业安装工程施工质量验收的项目划分和验收程序

【选项分析】钢结构安装工程可按变形缝、施工段或空间刚度单元等划分成一个或若干个检验批,多层及高层可按楼层或施工段等划分一个或若干个检验批,压型金属板的制作和安装可按变形缝、楼层、施工段或屋面、墙面、楼面划分为一个或若干个检验批。


第30题

下列检验试验项目中,属于主控项目的有( )。


A.管道压力试验

B.风管严密性检验

C.电气绝缘测试

D.线槽垂直度检测

E.接地电阻测试


参考答案:ABCE


解析:

【内容考查】建筑安装工程施工质量验收的组织与合格规定

【选项分析】主控项目是保证工程安全和使用功能的重要检验项目,是对安全、卫生、环境保护和公共利益起决定性作用的检验项目,是确定该检验批主要性能的项目,因此必须全部符合有关专业工程验收规范的规定。例如,管道的压力试验、风管系统的严密性检验、电气的绝缘与接地测试等均是主控项目。


第31题

【背景资料】
A公司于2020年8月承接一学校体育馆的采暖工程,合同额为650万元。采暖热源由风冷热泵提供,供回水温度为45/40℃,健身房、教研室等附属房间采用低温热水地板辐射供暖,比赛场馆、训练馆采用散热器供暖,供热管道采用铝塑复合管。
2020年11月散热器进场,A公司对其外观和金属热强度进行了检查和复验。2021年4月,供暖系统安装完毕,A公司依次对管道系统进行了水压试验、保温、试运行和调试,其中水压试验压力未在设计中注明,供暖管道系统水压试验系统图见图1。本工程于2021年6月顺利通过验,经核算,项目实际成本为513万元,成本降低率达5%。该供暖系统于2021年10月正式投入使用。

2022年6月,建设单位按照约定将工程质量保证金返还至A公司。2022年12月,体育馆管理员反映部分散热器温度偏低,建设单位通知A公司进行检修,A 公司检查后发现由于施工质量问题造成部分管道出现气塞和堵塞现象,对这些管道进行了疏通和清理,并更换了部分散热器。

【问题】
1.本工程供暖管道的水压试验压力是多少?水压试验合格的判定标准是什么?
2.本工程项目的计划成本和成本降低额分别是多少?
3.指出A公司在采暖工程施工中可能导致部分散热器温度偏低的质量问题,并说明理由。
4.供暖系统维修费用应由谁承担?说明理由。



参考答案:见解析


解析:

1.供暖管道的水压试验压力:0.35+0.2=0.55MPa;
合格的判定标准:在系统试验压力下10min内压力降不大于0.02MPa,然后降至工作压力检查,压力应不降,不渗不漏。
2.计划成本=实际成本/(1-成本降低率)=513/(1-5%)=540万元;
成本降低额=计划成本-实际成本=540-513=27万元。
3.(1)散热器进场时未对其单位散热量性能进行复验单位散热量不符合规定要求的会导致散热器温度偏低。

 (2)散热器支管的坡度为0.003规范规定的散热器支管坡度应为1%即0.01,坡度未达到要求导致散热器温度偏低。

 4.供暖系统维修费用应由施工单位A公司承担。
理由:供暖系统的保修期为2个供暖期,2021年6月通过验收,2022年12月在保修期内,且由于施工质量问题造成部分管道出现气塞和堵塞现象,故应由施工单位来承担维修费用。


第32题

【背景资料】
B公司通过市场招投标方式承接一高档办公楼机电安装项目,工程内容包括:建筑电气、建筑智能化、建筑给排水、通风与空调、消防、防雷接地等工程。项目开工后,B公司安排施工队与土建单位配合,进行电气预埋导管、水管预留洞、防雷接地等工程施工。

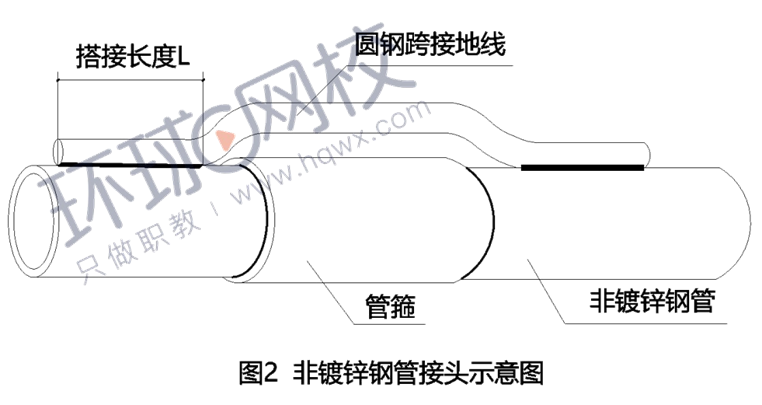

办公楼电气安装工程中,楼板内电气预埋导管采用DN20、DN25等非镀锌钢管进行施工,导管接头采用螺纹连接,接头两端焊接圆钢跨接地线,非镀锌钢管接头示意图见图2。导管敷设完成后,B公司通知专业监理工程师进行隐蔽工程验收,并拍照保存影像资料。隐蔽验收合格,B公司与土建单位办理中间交接手续。
在穿线阶段,施工人员按施工方案要求进行施工,穿线的同时清理线盒内杂物,线盒内管口设置PVC电线护口,防止穿线过程中电线绝缘皮破损。穿线完成后用兆欧表测量各个回路的绝缘电阻,并做好记录。
工程竣工验收阶段,B公司按要求整理竣工资料。提交的施工文件中有:施工管理文件、施工进度及造价文件、施工记录、施工质量验收记录、竣工验收文件。监理工程师审核后提出“施工文件内容不完整,需补齐所缺文件”的审核意见。

【问题】
1.圆钢跨接地线直经最小为多少?并计算最小搭接长度L。
2.导管接头隐蔽验收时检查数量如何确定?指出电线回路绝缘电阻值的合格范围?
3.B公司与土建单位进行中间交接时,对交接现场环境有哪些要求?
4.B公司提交的施工文件中还缺少哪些文件?



参考答案:见解析


解析:

1.(1)非镀锌钢导管采用螺纹连接时,连接处的两端应熔焊焊接保护联结导体;保护联结导体宜为圆钢,直径不应小于6mm。
(2)其搭接长度应为圆钢直径的6倍,故最小搭接长度为36mm。
2.(1)按每个检验批的导管连接头总数抽查10%,且不得少于1处。
(2)导线敷设后,应用500V兆欧表测试绝缘电阻,线路绝缘电阻不应小于0.5MΩ。
3.(1)“三查四定”的问题整改消缺完毕,遗留尾项已处理完。
(2)影响投料的设计变更项目已施工完。
(3)现场清洁,施工用临时设施已全部拆除,无杂物,无障碍。
4.施工文件还包括:施工技术文件、施工物资文件、施工试验记录及检测报告。


第33题

【背景资料】
某工业生产厂设有一座压缩空气站为生产车间提供生产工艺所需的无油压缩空气。压缩空气站的装设规模为3×10Nm³/min,供气能力为17Nm³/min,供气压力0.7MPa。压缩空气输送管道采用无缝不锈钢管(材料数字代号为S30408,牌号为(06Cr19Ni10),焊接连接。空气压缩机冷却水管道采用镀锌焊接钢管。设备的随机文件显示储气罐的水压试验压力为1.25MPa。压缩空气站工艺系统的安装工程由C公司承担,D监理公司担任现场工程监理。压缩空气站的主要设备及材料见表3。
施工中,C公司将储气罐与压缩空气管道系统作为一个系统进行水压试验,且试验压力取管道的试验压力。安装完成后,经压缩机单机及系统试运行合格,本项目进行了竣工验收。
表3 主要设备及材料表

【问题】

1.判定该压缩空气站中有哪些特种设备,并指出特种设备的种类。
2.C公司将储气罐与压缩空气管道系统作为一个系统进行水压试验的做法是否正确,并说明理由。
3.在该压缩空气站工艺管道施工过程中,压缩空气管道和冷却水管道的施工工艺主要有哪些差异(从材料管理和管道加工两方面叙述)。
4.压缩空气站的单机试运行由哪个单位负责?有哪些工作内容?



参考答案:见解析


解析:

1.(1)储气罐、空压管道属于特种设备;

(2)储气罐属于压力容器;空压管道属于压力管道。

2.正确。理由:空压管道试验压力为1.5×0.7=1.05Mpa,储气罐试验压力为1.25Mpa。当管道与设备作为一个系统进行试验,管道的试验压力等于或小于设备的试验压力时,应按管道的试验压力进行试验。
3.材料管理:压缩空气输送管道采用无缝不锈钢管,应采用光谱分析或其他方法对材质进行复査,并做好标识;在运输和储存期间不得与碳素钢、低合金钢直接接触。
管道加工方面:冷却水管是镀锌钢管焊接,焊接完成后应进行二次镀锌或防腐。
4.施工单位。
工作内容包括:负责编制试运行方案,并报建设单位、监理审批;组织实施试运行操作,做好测试、记录并进行单机试运行验收。


第34题

【背景资料】
E公司中标某煤化工项目安装工程,工程中合成气净化装置的洗涤塔,重量690t(上段220t、下段470t),属于第二类压力容器,分两段制造、进场。根据合同约定,E公司负责洗涤塔的安装(吊装、就位),F公司负责洗涤塔现场组焊。E公司持有GC1级压力管道安装许可证、A级起重机械安装许可证。
根据现场条件及E公司装备情况,洗涤塔采用“正装法”进行安装。考虑洗涤塔对口及焊接操作,F公司提前在洗涤塔下段塔体合缝处下方内外搭设了作业平台,外部平台设置踢脚板及防护栏杆。
洗涤塔吊装采用“单主机抬吊递送法”吊装工艺,主吊车选用1250t履带起重机,辅助吊车(溜尾吊车)选用260t履带吊,主吊车按部件进场,现场组装后使用。洗涤塔上段吊装索具配置示意图见图4-1,洗涤塔下段安装就位示意图见图4-2。上段塔筒就位时,腾空高度以500mm计算。

在施工准备阶段,项目部组织技术人员按计划编制完成各项施工方案,并按规定完成方案的审批、论证。洗涤塔吊装前,E公司进行了基础验收。基础的混凝土强度、预埋地脚螺栓中心距等验收项目全部符合要求。E公司按方案要求对吊装机索具、主辅吊车站位处地面承载能力等条件安全进行验收合格后,实施了洗涤塔吊装就位工作。
【问题】
1.E公司是否具备洗涤塔安装资格?说明理由。
2.本工程中哪个方案需要组织论证?说明理由。方案论证应由哪个单位组织?
3.指出图4-1中序号小1、2、3代表的部件名称。计算洗涤塔吊装就位时,主吊车所需的最小起升高度。

4.洗涤塔基础验收项目还有哪些?



参考答案:见解析


解析:

1.具备洗涤塔的安装资格。

理由:第二类压力容器属于固定式压力容器。固定式压力容器安装不单独进行许可。压力容器制造单位可以设计、安装与其制造级别相同的压力容器和与该级别压力容器相连接的工业管道(易燃易爆有毒介质除外,且不受长度、直径限制);任一级别安装资格的锅炉安装单位或压力管道安装单位均可进行压力容器安装。

2.(1)需要着重论证的内容:洗涤塔吊装采用“单主机抬吊递送法”吊装工艺;主吊车1250t履带起重机现场组装。

(2)理由:采用“单主机抬吊递送法”属于2台(或以上)起重设备联合作业属于非常规方法,且吊装重量超过了100KN;“1250t履带起重机现场组装”属于起重量300KN及以上的起重机自身的安装和拆卸均属于超过一定规模的危大工程。

(3)方案论证由总承包单位(E公司)组织。

3.(1)1-吊耳;2-吊索;3-平衡梁

(2)起升高度>设备高度+索具高度+设备吊装到位后底部高出地脚螺栓高的高度+基础和地脚螺栓高度。故最小起升高度为:12000+24000-6000+54000+500+500=85000mm。

4.洗涤塔基础验收项目还包括:①基础位置、标高、几何尺寸;②基础外观质量;③预埋地脚螺栓的标高、露出基础的长度;④基础常见质量通病。


第35题

过盈配合件的装配采用( )。


A.加热伸长法

B.加热装配法

C.液压拉伸法

D.测量伸长法


参考答案:B


解析:

【内容考查】机械设备安装的一般要求

【选项分析】过盈配合件的装配方法,一般采用压入装配、低温冷装配和加热装配法,而在安装现场,主要采用加热装配法。


第36题

10kV真空断路器交接试验内容不包括( )。


A.介质损耗因数

B.交流耐压试验

C.触头弹跳时间

D.分合闸同期性


参考答案:A


解析:

【内容考查】电气设备的施工技术要求

【选项分析】真空断路器的交接试验内容:测量绝缘电阻,测量每相导电回路电阻,交流耐压试验,测量断路器的分合闸时间,测量断路器的分合闸同期性,测量断路器合闸时触头弹跳时间,测量断路器的分合闸线圈绝缘电阻及直流电阻,测量断路器操动机构试验。

介质损耗因数是油浸式电力变压器的交接试验内容。


第37题

关于管道压力试验的说法正确的是( )。


A.热处理前进行压力试验

B.脆性管道采用气体进行试验

C.试验中发现泄漏可带压处理

D.实验结束拆除临时约束装置


参考答案:D


解析:

【内容考查】管道系统试验

【选项分析】压力试验的规定:

管道安装完毕,热处理和无损检测合格后,进行压力试验。
脆性材料严禁使用气体进行试验;
试验过程发现泄漏时,不得带压处理。消除缺陷后应重新进行试验。
试验结束后及时拆除盲板、膨胀节临时约束装置。


第38题

关于质量流量计安装的说法正确的是( )。


A.测量气体介质时箱体管置于管道下方

B.测量液体介质时箱体管置于管道上方

C.垂直管道中测流体流向自上向下

D.被测流体完全充满的水平管道


参考答案:D


解析:

【内容考查】自动化仪表设备的安装技术要求

【选项分析】质量流量计应安装于被测流体完全充满的水平管道上测量气体时,箱体管应置于管道上方,测量液体时,箱体管应置于管道下方,在垂直管道中的流体流向应自下而上。



第39题

卧式容器水平度测量的基准是( )。


A.设备基础的中心线

B.设备两侧的水平方位线

C.设备基础的上表面

D.设备预埋板的表面


参考答案:B


解析:

【内容考查】压力容器

【选项分析】设备两侧水平方位线作为安装标高和水平度测量的基准。



第40题

下列设备中,属于汽轮机系统设备的是( )。


A.凝汽器

B.水冷壁

C.省煤器

D.引风机


参考答案:A


解析:

【内容考查】汽轮发电机系统主要设备

【选项分析】汽轮发电机系统设备主要包括:汽轮机、发电机、励磁机、凝汽器、除氧器、加热器、给水泵、凝结水泵和真空泵等。
