2025年二级建造师《机电工程管理与实务》历史真题(340题)


第61题

下列用电行为中,不允许有的是( )。


A.擅自迁移用电设备

B.擅自改变用电类别

C.擅自超过约定容量

D.自备电源擅自并网

E.擅自引入供电电源


参考答案:BCDE


解析:

【内容考查】用电安全规定

【选项分析】用户用电不得危害供电、用电安全和扰乱供电、用电秩序。施工单位在施工过程中应遵守用电安全规定,不允许有以下行为:

1.擅自改变用电类别。
2.擅自超过合同约定的容量用电。
3.擅自超过计划分配的用电指标。
4.使已经在供电企业办理暂停使用手续的电力设备,或者擅自启用已经被供电企业查封的电力设备。
5.擅自迁移、更动或者擅自操作供电企业的用电计量装置、电力负荷控制装置、供电设施以及约定由供电企业调度的用户受电设备。
6.未经供电企业许可,擅自引入、供出电源或者将自备电源擅自并网。


第62题

下列属于压力管道的有( )。


A.0.2MPa苯乙烯管道,直径DN50

B.0.6MPa氮气管道,直径DN80

C.0.7MPa仪表管道,直径DN25

D.1.6MPa热蒸汽管道,直径DN200

E.2.5MPa原油管道,直径DN600


参考答案:ADE


解析:

【内容考查】特种设备种类

【选项分析】压力管道:是指利用一定的压力,用于输送气体或者液体的管状设备。其范围规定为最高工作压力大于或者等于0.1MPa(表压),介质为气体、液化气体、蒸汽或者可燃、易爆、有毒、有腐蚀性、最高工作温度高于或者等于标准沸点的液体,且公称直径大于或者等于50mm的管道。公称直径小于150mm,且其最高工作压力小于1.6MPa(表压)的输送无毒、不可燃、无腐蚀性气体的管道和设备本体所属管道除外。


第63题

钢结构工程分项工程划分可依据的是( )。


A.焊接

B.栓接

C.涂装

D.绝热

E.防火


参考答案:ABCE


解析:

【内容考查】工业安装工程施工质量验收的工程划分

【选项分析】钢结构的分项工程应由若干个检验批组成,钢结构的分项应根据现场实际情况来定,设备的钢结构附件可按分项工程划分,以便于检查验收。如分项工程可按施工工艺、钢结构制作、钢结构焊接、钢结构栓接、钢结构涂装或钢结构防火划分。


第64题

建筑验收检验批质量验收的合格规定包括( )。


A.一般项目的质量抽样检验合格

B.施工质量检查记录真实、完整

C.分项工程的观感质量验收合格

D.主控项目的质量抽样检验合格

E.分部工程的主要功能抽查合格


参考答案:ABD


解析:

【内容考查】检验批的施工质量验收合格的规定

【选项分析】检验批质量验收合格规定

(1)主控项目和一般项目的质量经抽样检验合格;
(2)具有完整的施工操作依据、质量检查记录。


第65题

【背景资料】
A公司承接一机电工程项目,承包内容包括通风空调工程,建筑智能化工程,建筑给排水及供暖和消防工程。其中通风空调和供暖工程分包给B公司施工,工程设备(热泵、风机盘管)、管材(钢管、塑料管)、传感器、阀门等均由A公司采购。其中热泵、风机盘管设备由建设单位指定生产厂家。
施工中,A公司发现以下问题并进行了整改:

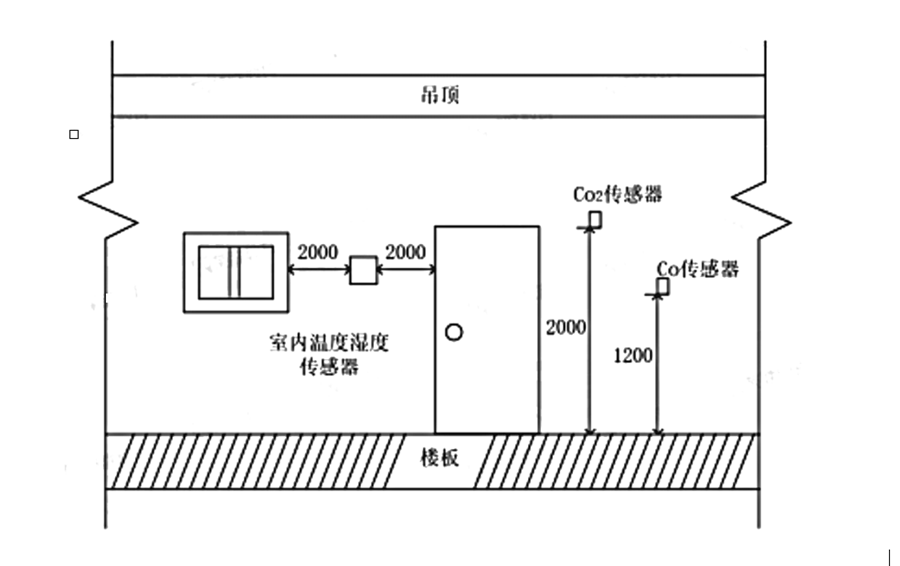

(1)空气传感器安装不符合规范要求,如图1所示。
(2)空调水系统(钢管)、供暖系统(塑料管)的水压试验记录显示:钢管在试验压力下稳压5min,压力降不超过0.2Mpa,塑料管在试验压力下稳压1h,压力降不超过0.5Mpa。
竣工验收资料检查时发现施工计量检测登录表内容不完整,登记内容为:计量器具的名称、规格、数量,编号,规定的日期。
工程竣工投入使用2个月后,个别风机盘管噪音过大,经检查是产品质量所致。建设单位要求A公司对所有质量问题风机盘管更换并承担费用,A公司拒绝建设单位的要求。


图1
室内传感器安装示意图(尺寸单位:mm)





【问题】

1.图1中空气传感器安装应如何整改?写出空气传感器安装位置要求。

2.钢管和塑料管的水压试验检测方法是否正确?说明理由。

3.计量检测登记表还应补充那些内容?









4.A公司拒绝建设单位要求是否合理,风机盘更换费用由谁负责?



参考答案:见解析


解析:

1.图1中空气传感器整改:

(1)CO传感器应安装在房间的上部(2000mm)。

(2)CO2传感器应安装在房间的下部(1200mm)。

空气传感器安装位置的要求:应装在能正确反映空气质量状况的地方。

2.钢管和塑料管的水压试验检验方法是否正确的判断及理由:

(1)空调水系统中的钢管水压试验不正确,理由:钢管在试验压力下应稳压10min,压力降不超过0.02MPa。

(2)塑料管道水压试验正确。

3.施工用计量检测设备登记表还应补充的内容,领用(使用)人、下次检定日期、使用状态。

4.A公司拒绝建设单位的要求不合理。

风机盘管应由A公司更换,费用应由厂家负责。


第66题



某工厂因厂区搬迁需要建设一临时性的生产厂房,待新厂区建成后再拆除临时厂房临时厂房机电工程由某安装公司中标。合同内容:整体设备安装、解体设备安装、电气设备安装、管道安装等。

安装公司进场后,针对本工程设备安装多、交叉作业频繁、设备安装精细等的特点及难点编制了专项施工方案。报技术负责人审批时,被要求在保证质量和安全的情况下,对施工组织的作业形式进行优化后通过审批。

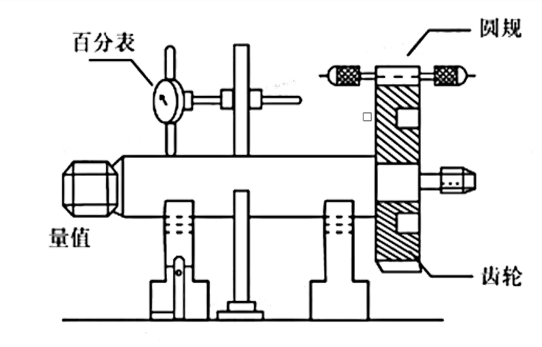

安装公司在某设备进行轴承间隙检测后,采用百分表对该轴承径向进行测量(如图2所示),记录百分表的最大读数与最小读数之差。




图2-1 轴承检查示意图



专业监理工程师对某设备的渐开线圆柱齿轮检查接触精度时,发现接触斑点如图3所专业监理工程师认为该齿轮安装有误差,造成该齿轮接触不良,要求安装公司整改安装公司整改后,用该设备的集中润滑系统对其进行润滑,再次检查时该齿轮运转正常。



图2-2 齿轮接触斑点示意图



工程竣工后,安装公司按单位工程进行竣工资料组卷,移交给档案室。档案室根据临时性厂房9年后拆除的特点,按规定设置相应的保管期限后作归档处理。

【问题】

1.施工方案优化的目的是什么?施工作业有哪几种形式?

2.轴承应检测哪些间隙?图2-1中的百分表主要是测量轴承径向的什么量值?

3.安装时的哪种误差会造成图2-2中齿轮接触斑点?集中润滑系统由哪些部分组成?











4.档案的保管期限有哪几种?本工程属于哪种档案保管期限?



参考答案:见解析


解析:

1.施工方案优化的目的:保证质量和安全的情况下提高效率(加快进度、编短工期降低成本、降低消耗)。

施工作业的形式:顺序作业 (工序作业、流水作业)、平行作业(交叉作业)。

2.轴承应检测的间隙:顶间隙、侧间隙、轴向间隙。

百分表主要是测量轴承径向的跳动量(位移)。

3.齿轮安装时的中心距过小(误差)造成图2-2中轮接触斑点。

集中润滑系统的组成:润滑站(润滑油)、管路(附件)

4.档案的保管期限有永久保管、长期保管、短期保管。

本工程的属于短期保管。


第67题

【背景资料】



某公司项目部承担石油化工项目施工,其中再生塔直径 3.2m,长度46.2m,重78.6t。在制造厂完成附塔管线和梯平台安装,整体到货。

项目部进场后,编写了专项施工方案,拟采用250t 履带起重机为主吊,90t 履带起重机溜尾,整体吊装,经计算再生塔顶层的梯平台与吊臂最小距离为 300mm。吊车站位地基进行压路机碾压,吊车站位与周围设施的最小距离为 600mm。方案编写后报送监理审核,监理认为该方案措施及程序不完整,项目部修改并完成相关程序后,专项方案审批通过。

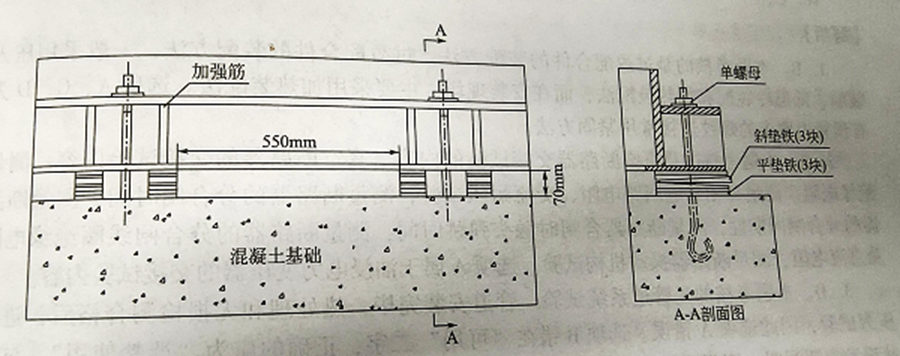

塔器安装见图3,监理认为垫铁安装存在质量问题:垫铁间距过大、垫铁6块不符合规定,同时还存在其他质量问题,要求项目部整改。




图3 设备地脚螺栓、垫铁安装示意图

整改后,焊工将地线夹在附塔管线法兰上,进行垫铁层间点焊时,监理予以制止,还认为该焊工需持有《特种设备安全管理和作业人员证》才能作业。

由于作业人员多次出现类似安装质量问题,项目部总工再次对作业人员进行分部分项工程技术交底,重点内容为质量保证措施,项目施工质量验收合格。

【问题】

1.塔器吊装方案应进行怎样的修改?还应补充哪个程序?

2.图5中的质量问题应如何整改?

3.监理制止焊工的点焊工作和提出焊工的持证要求是否正确?















4.在分部分项工程技术交底中,还应包含哪些质量方面的交底内容?



参考答案:见解析


解析:

1.塔器吊装方案中,吊与塔器顶部梯平台距离(300mm)过小(应为500mm);吊车站位地面应进行地面耐压力测试。本吊装作业属于超过一定规模的危大工程,需要公司组织专家论证通过,方案才能实施。

2.图5中的质量问题整改:

(1)垫铁间距离550mm 过大(加一组垫铁);

(2)垫铁块数过多,应调整为 5块 (去掉一块斜垫铁、斜垫铁配对使用、薄平垫铁更换为厚平垫铁);

(3)螺栓应用双螺母锁紧。地线应靠近焊接位置。

3.监理制止焊工的点焊工作正确,地线应靠近焊接位置。

监理提出的焊工持证要求不正确,垫铁层间点焊的焊工,并非必须持有《特种设备安全管理和作业人员证》。

4.在分部分项工程技术交底中,还应包含质量标准 (质量检查验收评级依据、技术要求)、检验(试验)。


第68题



【背景资料】

某商业综合体机电安装工程位于城市核心区域,工期8个月。某施工单位中标该工程承包范围包括建筑给水排水、通风与空调、建筑电气和建筑智能化工程,工程采用固定总价合同、签约合同价3000 万元。在合同中约定:(1) 预付款为合同总价的 8%,在工程的第3个月开始扣除,2个月扣完;(2)工程进度款按月支付80%,且自第一个月起,按进度款3%的比例扣留质量保修金;(3)工期提前10d
以上,一次性奖励 30万元。



进场后,因施工场地狭小,管道及设备安装采用装配式施工技术,B2层冷冻站的一组冷冻泵模块如图4所示。



图4 冷冻泵模块的深化示意图



施工第5个月,排烟系统镀锌钢板风管制作安装的工程量完成了 2000m²,清单综合单价为 600元/m²,并对排烟主干风管分段进行了严密性试验,风管允许漏风量计算公式如下:

低压风管Ql≤0.1056P0.65

中压风管Qm≤0.0352P0.65

高压风管Qh≤0.0117P0.65

工程竣工后,因采用装配式施工技术,提高了施工效率,施工工期提前 12d,冷冻泵模块化造成型钢消耗量增加,施工单位向建设单位提出工期奖励 30 万元、补偿型钢增加费用10万元的要求。施工单位按期提交了工程竣工结算书。

【问题】

1.写出图4 中部件①、②的名称,以及冷冻水管道现场装配常用的连接方式。

2.不考虑其他费用,试计算第5个月排烟系统风管
(镀锌钢板)制作安装应支付的进度款。

3.排烟主于风管严密性试验的试验压力如何确定?允许漏风量的计算公式应选哪一个? 写出风管严密性检验的主要部位。



















4.施工单位提出的工期奖励费和型钢补偿费是否合理?说明理由。



参考答案:见解析


解析:

1.写出图4中部件①、②的名称:

(1)部件1的名称是:弹簧(减振器);

(2)部件2的名称是:水泵减振台座(基础框架)。

冷冻水管道现场装配常用的连接方式:法兰连接(螺栓连接)、焊接。

2.第5个月排烟系统风管(镀锌钢板)制作安装应支付的进度款是:

2000x600x(80%-3%)=92.4万元

3.排烟主干风管严密性试验的试验压力应为风管系统的工作压力,选用的公式是式(3-2)。

严密性检验的主要部位有:风管的咬口缝、铆接孔、法兰翻边、管段连接处。

4.施工单位提出的工期奖励费合理,型钢补偿费不合理。

理由:工期提前 12d,合同明确承包单位工期提前10d以上,一次性奖励30万元,故提出工期奖励费合理。

本工程是固定总价合同,冷冻站房采用模块化装配式施工技术增加的费用已包含在合同总价中,故提出型钢补偿费不合理。


第69题

设备开箱检查时,不需要参加的单位是(  )。


A.建设单位

B.施工单位

C.监理单位

D.设计单位


参考答案:D


解析:

【内容考查】机械设备安装的一般要求

【选项分析】机械设备开箱时,应由建设单位、监理单位、施工单位共同参加,按下列项目进行检查和记录。



第70题

6kV电气设备高压试验,无防护栏时,操作人员与高电压回路间最小安全距离是(  )。


A.0.5m

B.0.6m

C.0.7m

D.0.8m


参考答案:C


解析:

【内容考查】电气设备的施工技术要求

【选项解析】电压等级6~10kV,不设防护栏时,最小安全距离为0.7m。



第71题

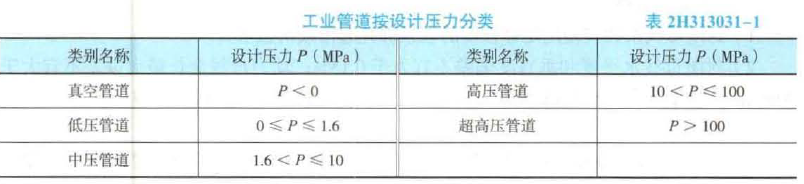

按设计压力分类,压力参数为8MPa的工业管道是(  )。


A.低压管道

B.中压管道

C.高压管道

D.超高压管道


参考答案:B


解析:

【内容考查】工业管道的分类

【选项分析】


第72题

关于钢制焊接常压容器制造、检验、试验的说法,正确的是(  )。


A.液压试验必须采用洁净水

B.气压试验必须采用干燥洁净的空气

C.不可用煤油渗漏试验代替充水试验

D.可以在制造厂生产,也可以在现场制作


参考答案:D


解析:

【内容考查】钢制焊接常压容器

【选项分析】试验液体一般采用水,需要时也可采用不会导致危险的其他液体。

试验气体一般采用干燥、洁净的空气,需要时也可采用氮气或其他惰性气体。

在图样允许的情况下或经设计单位同意,可以用煤油渗漏试验代替盛水试验。



第73题

自动化仪表综合控制系统的功能试验项目,不包括(  )。


A.配电柜试验

B.通信网络试验

C.控制器试验

D.工程师站试验


参考答案:A


解析:

【内容考查】仪表试验

【选项分析】综合控制系统在回路试验和系统试验前应在控制室内对系统本身进行试验。试验项目应包括组成系统的各操作站、工程师站、控制器、个人计算机和管理计算机、总线和通信网络等设备的硬件和软件的有关功能试验。



第74题

火灾自动报警及联动控制系统的施工程序中,线缆敷设的紧后工序是(  )。


A.绝缘电阻测试

B.校线接线

C.预警设备安装

D.单机调试


参考答案:A


解析:

【内容考查】消防工程施工程序

【选项分析】火灾自动报警及联动控制系统施工程序:施工准备→导管、线槽敷设→线、缆敷设→绝缘电阻测试→设备安装→校线接线→单机调试→系统调试→系统检测、验收。



第75题

电梯自检试运行结束,负责进行校验和调试的单位是(  )。


A.制造单位

B.安装单位

C.建设单位

D.检验单位


参考答案:A


解析:

【内容考查】电梯工程安装实施的要求

【选项分析】电梯自检试运行结束后,安装单位整理并向制造单位提供自检记录,由制造单位负责进行校验和调试。



第76题

下列机电项目中,必须进行招标的是(  )。


A.涉及抢险救灾的项目

B.使用世界银行援助资金的项目

C.采用不可替代的专利技术的项目

D.使用扶贫资金实行以工代赈的项目


参考答案:B


解析:

【内容考查】机电工程项目强制招标的范围

【选项分析】“涉及抢险救灾的项目”、“采用不可替代的专利技术的项目”、“使用扶贫资金实行以工代赈的项目”属于可不进行招标范畴。



第77题

属于按索赔处理方法和处理时间不同划分的是(  )。


A.延期索赔

B.单项索赔

C.*****

D.*****


参考答案:B


解析:

【内容考查】机电工程项目索赔

【选项分析】按索赔处理方法和处理时间不同分:单项索赔和总索赔。



第78题

设备单机试运行应具备的条件中,包括(  )。


A.工程质量已验收合格

B.有关分项工程验收合格

C.工程中间交接已完成

D.整体工艺系统试验合格


参考答案:B


解析:

【内容考查】机电工程项目试运行前应具备的条件

【选项分析】单机试运行前应具备的条件:(1)有关分项工程验收合格;(2)施工过程资料齐全;(3)资源条件已满足;(4)技术措施已到位;(5)准备工作已完成。

“工程质量已验收合格、工程中间交接已完成、整体工艺系统试验合格”属于联动试运行前具备条件。



第79题

工程回访中,对超过保修期的施工质量缺陷,正确的处理方式是(  )。


A.迅速处理

B.协商处理

C.拒绝处理

D.伺机处理


参考答案:B


解析:

【内容考查】保修的责任范围

【选项分析】回访中发现的施工质量缺陷,如在保修期内要采取措施,迅速处理;如已超过保修期,要协商处理。



第80题

关于电站汽包锅炉水压试验的说法,正确的是(  )。


A.水压试验用水的氯离子含量应大于0.2mg/L

B.锅炉水压试验压力应为过热器出口设计压力的1.5倍

C.一次汽系统水压试验压力应为汽包设计压力的1.25倍

D.再热器水压试验压力应为再热器出口设计压力的1.25倍


参考答案:C


解析:

【内容考查】锅炉系统主要设备的安装技术要求

【选项分析】锅炉受热面系统应整体水压试验合格。汽包锅炉一次汽试验压力为汽包设计压力的1. 2 5 倍, 直流锅炉水压试验压力为过热器出口设计压力的1. 25 倍,且不小于省煤器进口设计压力的1. 1 倍;再热器试验压力为再热器进口设计压力的1. 5倍。试验水质应使用除盐水,p H 值在10.5 以上,氯离子含量小于0 .2mg/ L。
