2025年二级建造师《机电工程管理与实务》历史真题(340题)


第121题

机电工程的专项验收不包括(  )。


A.环境保护验收

B.人防设施验收

C.景观照明验收

D.防雷设施验收


参考答案:C


解析:

【内容考查】机电工程专项验收

【选项分析】机电工程专项验收

1)消防验收;

2)人防设施验收;

3)环境保护验收:

4)防雷设施验收;

5)卫生防疫检测。



第122题

在保修期内进行技术性回访时,组织座谈会的单位是(  )。


A.设计单位

B.施工单位

C.监理单位

D.建设单位


参考答案:D


解析:

【内容考查】回访

【选项分析】座谈会方式回访。由建设单位组织座谈会或意见听取会。


第123题

下列管材中,可用于饮用水管道的有(  )。


A.铝塑复合管

B.丁烯管

C.硬聚氯乙烯管

D.塑复钢管

E.无规共聚聚丙烯管


参考答案:ABDE


解析:

【内容考查】机电工程中常用的非金属材料及使用范围

【选项分析】硬聚氯乙烯管主要用于给水管道(非饮用水)、排水管道、雨水管道。其余都可用于饮用水管道。


第124题

下列石油化工设备中,属于分离设备(  )。


A.过滤器

B.缓冲器

C.洗涤器

D.集油器

E.反应器


参考答案:ABCD


解析:

【内容考查】专用设备的分类

【选项分析】分离设备(代号S)。主要用于完成介质的流体压力平衡和气体净化分离等的压力容器称为分离设备,如分离器、过滤器、集油器、缓冲器、洗涤器等。“反应器”属于反应设备。


第125题

进行管道工程测量时,可作为管线起点的有(  )。


A.给水管道的水源处

B.排水管道下游出水口

C.煤气管道的用气法

D.排水管道上游进水口

E.热力管道的供气点


参考答案:ABE


解析:

【内容考查】机电工程中常见的工程测量

【选项分析】里程桩和加桩的里程桩号以该桩到管线起点的中线距离来确定。管线的起点,给水管道以水源作为起点,排水管道以下游出水口为起点;煤气、热力管道以供气方向作为起点。


第126题

起重时的吊装载荷包括(  )。


A.吊车臂重

B.设备重量

C.索具重量

D.吊具重量

E.吊装配重


参考答案:BCD


解析:

【内容考查】流动式起重机的参数及应用

【选项分析】吊装载荷的组成:被吊物(设备或构件)在吊装状态下的重量和吊、索具重量(流动式起重机一般还应包括吊钩重量和从臂架头部垂下至吊钩的起升钢丝绳重量)。例如,履带起重机的吊装载荷为被吊设备(包括加固、吊耳等)和吊索(绳扣)重量、吊钩滑轮组重量和从臂架头部垂下的起升钢丝绳重量的总和。


第127题

下列焊缝中,属于按空间位置形式分类的有(  )。


A.角焊缝

B.平焊缝

C.横焊缝

D.立焊缝

E.仰焊缝


参考答案:BCDE


解析:

【内容考查】焊接工艺的选择

【选项分析】熔焊时,焊件接缝所处的空间位置,可用焊缝倾角和焊缝转角来表示。有平焊、立焊、横焊和仰焊位置。“角焊缝”属于按焊缝结合形式划分。


第128题

下列钢卷尺中,应办理报废手续的有(  )。


A.尺盒上制造厂标记磨损

B.尺带的分度线不清楚

C.尺盒的表面有油渍污染

D.尺带表面大面积氧化

E.尺带两边有锋口及毛刺


参考答案:BD


解析:

【内容考查】项目部对计量器具的管理

【选项分析】使用中的钢卷尺,若有自卷或制动式钢卷尺拉出、收缩经常卡住,有阻滞失灵现象;尺带表面镀铬、镍或涂塑大面积脱皮或氧化;分度、断线或不清楚;尺带扭曲或折断;尺盒严重残缺等情况之一的应停止使用,由工程项目部计量管理员办理报废手续。


第129题

下列情况中,应变更用电合同的有(  )。


A.改变供电电压等级

B.临时更换大容量电力变压器

C.改变用电单位名称

D.暂时停止部分受电设备用电

E.增加三级供配电箱


参考答案:ABCD


解析:

【内容考查】用电手续的规定

【选项分析】变更用电的规定。有下列情况之一者,为变更用电。用户需变更用电时,应事先提出申请,并携带有关证明文件,到供电企业用电营业场所办理手续,变更供用电合同。

(1)减少合同约定的用电容量(简称减容);

(2)暂时停止全部或部分受电设备的用电(简称暂停);

(3)临时更换大容盐变压器(简称暂换);

(4)迁移受电装置用电地址(简称迁址);

(5)移动用电计量装置安装位置(简称移表);

(6)暂时停止用电并拆表(简称暂拆);

(7)改变用户的名称(简称更名或过户);

(8)一户分列为两户及以上的用户(简称分户);

(9)两户及以上用户合并为一户(简称并户);

(10)合同到期终止用电(简称销户);

(11)改变供电电压等级(简称改压);

(12)改变用电类别(简称改类)。



第130题

纳入《特种设备目录》的安全附件品种有(  )。


A.减压阀

B.水力控制阀

C.气瓶阀门

D.紧急切断阀

E.爆破片装置


参考答案:CDE


解析:

【内容考查】特种设备种类

【选项分析】纳入《特种设备目录》的安全附件品种包括安全阀、爆破片装置、紧急切断阀、气瓶阀门。


第131题

工业安装电气工程中,分项工程划分的依据(  )。


A.电气设备

B.电气线路

C.安装工序

D.电压等级

E.安装部位


参考答案:AB


解析:

【内容考查】工业安装工程施工质量验收的工程划分

【选项分析】电气工程分项工程应按电气设备或电气线路进行划分。


第132题

下列建筑安装工程检验批的质量验收项目中,宜选用全数检验的有(  )。


A.母线槽的金属外壳保护接地

B.屋顶排风机的防护网安装

C.电力电缆金属支架保护接地

D.主干管上闸阀的强度试验

E.超重灯具悬吊装置强度试验


参考答案:ACDE


解析:

【内容考查】检验批的施工质量验收合格的规定

【选项分析】主控项目是保证工程安全和使用功能的重要检验项目, 是对安全、卫生、环镜保护和公共利益起决定性作用的检验项目,是确定该检验批主要性能的项目, 因此必须全部符合有关专业工程验收规范的规定。一般项目是除主控项目以外的检验项目,可以允许有偏差的项目。例如,管道的压力试验、风管系统的严密性检验、电气的绝缘与接地测试等均是主控项目。


第133题

背景资料:

某科技公司的数据中心机电采购及安装分项工程采用电子招标,邀请行业内有类似工程经验的A、B、C、D、E五家单位投标,工程采用固定总价合同,在合同专用条款中约定,镀锌钢板的价格随市场变动时,风管(镀锌钢板)制作安装的工程量清单综合单价中,调整期价格与基期价格之比涨幅率在±5%以内不予调整,超过±5%时,只对超出部分进行调整,工程预付款100万元,工程质量保修金为90万元。

投标过程中,E单位在投标截止前一个小时,突然提交总价降低5%的修改标书,最终经公开评审,B单位中标,合同价3000万元(含甲供设备暂估价200万元),其中风管(镀锌钢板)制作安装的工程量清单综合单价为600元/m³,工程量为10000m³。

建设单位按约定支付了工程预付款,施工开始后,镀锌钢板的市场价格上涨,其风管制作安装的工程量清单调整期综合单价为648元/m³,该项合同价款予以调整,设计变更调增价款为50万元。

施工过程中,消防排烟系统设计工作压力为750pa,排烟风管采用角钢法兰连接,现场排烟防火阀及风管安装见图1。监理单位在工程质量验评时,对排烟防火阀的安装和排烟风管法兰连接工艺提出整改要求。

数据中心F2层变配电室的某一段金属梯架全长45m,并敷设一条扁钢接地保护导体,监理单位对金属梯架与接地保护导体的连接部位进行了重点检查,以确保金属梯架的可靠接地。

工程竣工后,B单位按期提交了工程竣工结算书。



【问题】

1.E单位突然降价的投标做法是否违规?请说明理由。

2.请写出图1中排烟防火阀安装和排烟风管法兰连接的正确要求。

3.变配电室的金属梯架应至少设置多少个与接地保护导体的连接点?分别写出连接点的位置。

4.请计算说明风管制作安装工程的合同价款予以调整的理由。该合同价款调整金额是多少?如不考虑其他合同价款的变化,请计算本工程竣工结算价款是多少?



参考答案:见解析


解析:

1.(1)E单位突然降价的投标做法没有违规。

(2)投标人在招标文件要求提交投标文件的截止时间前,可以补充、修改或者撤回已提交的投标文件,并书面通知招标人。补充、修改的内容为投标文件的组成部分。投标过程中制定正确的投标策略,包括技术突出优势的策略和商务报价策略。

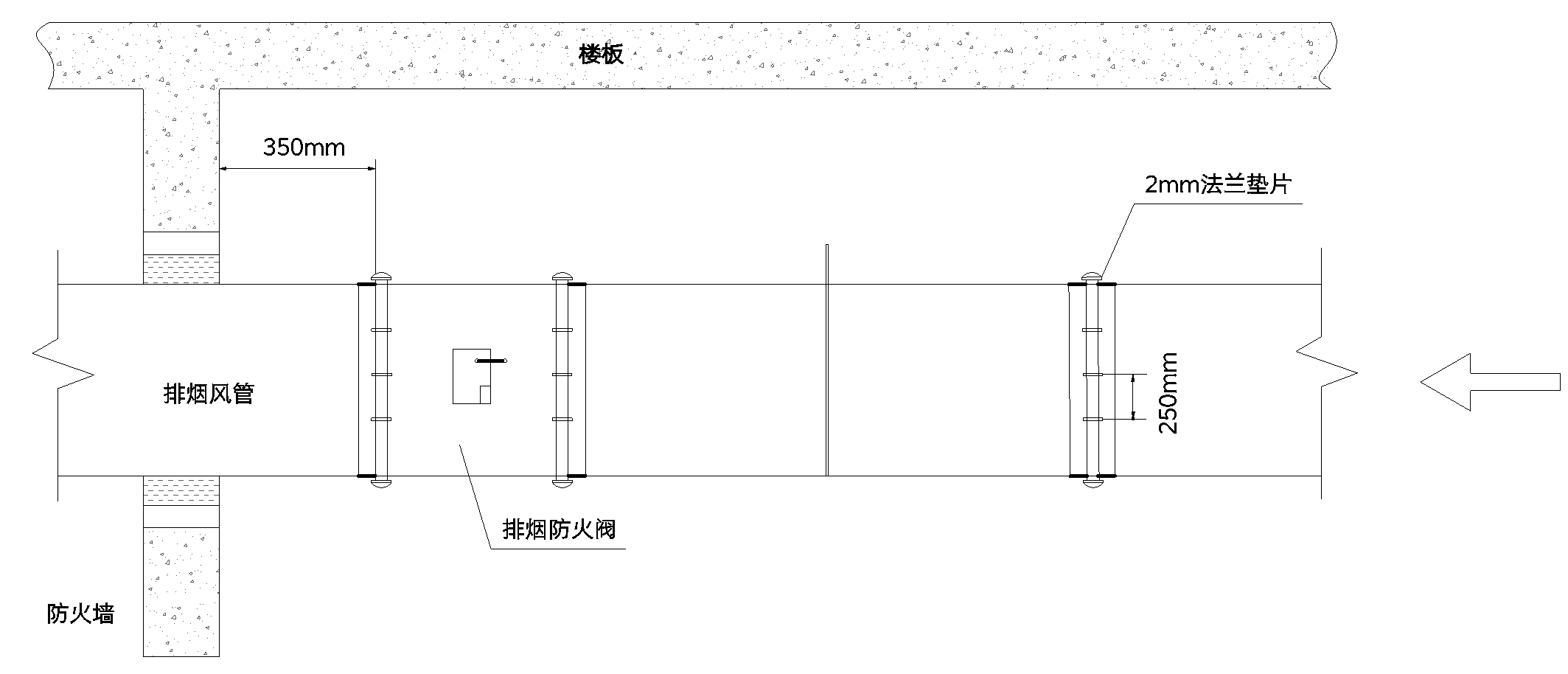

2.①防火阀距防火墙350mm

正确要求:防火分区隔墙两侧的防火阀,距墙表面应不大于200mm。

②风管法兰螺栓的间距250mm,风管法兰连接的垫片厚度2mm。

按《通风与空调工程施工质量验收规范》GB 50243—2016的规定,排烟风管法兰连接的垫片厚度不应小于3mm;且排烟风管属于中压系统750Pa,中压系统矩形风管法兰螺栓的间距应小于等于150mm。

③与风管共用支吊架

正确要求:排烟防火阀宜设独立支吊架。

3.(1)应至少设置3个连接点与接地保护导体连接。

(2)全长大于30m时,每隔20~30m应增加一个连接点,起始端和终点端均应可靠接地。根据背景资料,金属梯架全长45m,故连接点的设置位置:起始端、终点端、20-30m位置。

4.(1)理由:(648-600)/600=8%>5%,因此可以调整。

(2)调整金额:[648-600(1+5%)]×10000m3=18万元

(3)竣工结算价款=3000-200+18-100-90+50=2678万元



第134题

背景资料:

A公司中标一升压站安装工项目。因项目地处偏远地区,升压站安装需要建设施工临时用电工程。A公司将临对用电工程分包给B公司施工。临时用电工程内容:电力变压器(1010.4KV),配电箱安装,架空线路(电杆、导线及附件)施工。

A公司要求尽快完成施工临时用电工程,B公司编制了施工临时用电工程作业进度计划(见表2),计划工期30天,在审批时被监理公司否定,要求重新编制,B公司在工作持续时间不变的情况下,将导线架设调整至电杆组立完成后进行。修改了作业进度计划。

B公司与A公司签订安全生产责任书,明确各自安全责任,建立项目安全生产责任体系,由项目副经理全面领导负责安全生产,为安全生产第一责任人,并由项目总工程师对本项目的安全生产负部分领导责任。

电杆及附件安装(见图2),导线架设后,在线路试验前,某档距内的一条架空导线因事故造成断线,B公司用相同规格导线对断线进行了修复(有2个接头)。修复后检查、接头处机械强度只有原导线的80%,接触电阻为同长度导线电阻的1.5倍。被A公司要求返工,B公司对断线进行返工修复,施工临时用电工程验收合格。

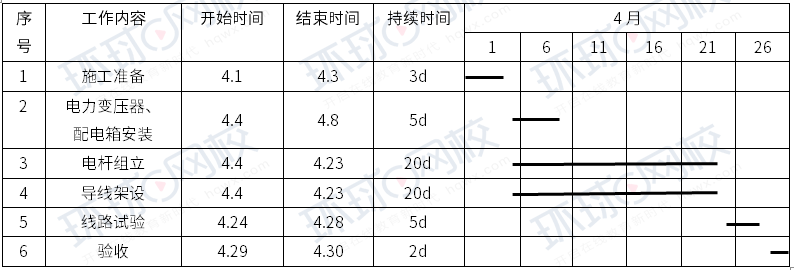

表2施工临时用电工程作业进度计划



图2 电杆及附件安装示意图

【问题】

1.施工临时用电工程作业进度计划(表2)为什么被监理公司否定?修改后的作业进度计划工期需多少天?

2.B公司制定的安全生产责任体系中有哪些不妥?说明理由。

3.本工程的架空导线在断线后的返工修复应达到哪些技术要求?

4.说明图2中①、②部件的名称,有什么作用?



参考答案:见解析


解析:

1.导线架设应该在电杆组立完成后进行。

修改后的作业进度计划工期需50天。

2.不妥1:由项目副经理全面领导负责安全生产,为安全生产第一责任人

理由:项目经理应为工程项目安全生产第一责任人

不妥2:由项目总工程师对本项目的安全生产负部分领导责任。

理由:项目总工程师对本工程项目的安全生产负技术责任。

3.(1)在任一档距内的每条导线只能有一个接头, 当跨越铁路、高速公路、通行河流等区域时不得有接头。

(2)导线连接应接触良好,其接触电阻不应超过同长度导线电阻的1.2倍。

(3)导线连接处应有足够的机械强度,其强度不应低于导线强度的95%。

(4)导线压接前,要选择合适的连接管,其型号应与导线相符。

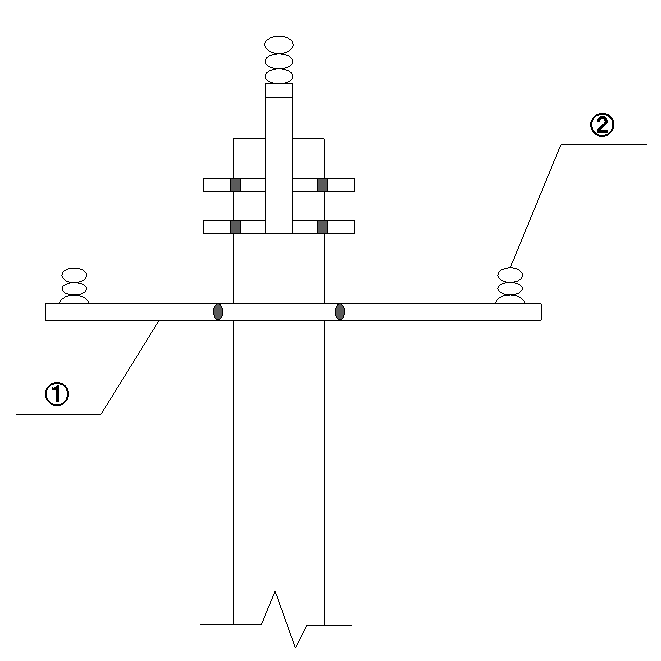

4.①为横担。

横担是装在电杆上端,用来固定绝缘子架设导线的,有时也用来固定开关设备或避雷器等。

②为绝缘子。

绝缘子用来支持固定导线,使导线对地绝缘,并还承受导线的垂直荷重和水平拉力。



第135题

背景资科:

A公司承接一地下停车库的机电安装工程,工程内容包括:给排水、建筑电气、消防工程等。经建设单位同意,A公司将消防工程分包给了B公司,并对B公司在资质条件、人员配备方面进行了考核和管理。

自动喷水灭火系统中的直立式喷洒头运到施工现场,经外观检查后,立即与消防管道同时进行了安装,直立式喷洒头安装见图3,施工过程中被监理工程师叫停,要求整改。

B公司整改后,对自动喷水灭火系统进行通水调试,调试项目包括水源测试、报警阀调试、联动试验,在验收时被监理工程师要求补充调试项目。

该停车库项目在竣工验收合格12个月后才投入使用,投入使用12个月后,消防管道漏水,建设单位要求A公司进行维修。



【问题】

1. A公司对B公司进行考核和管理的内容还有哪些?

2.说明自动喷水灭火系统安装中被监理工程师要求整改的原因。

3.自动喷水灭火系统的调试还应补充哪些项目?

4.消防管道维修是否在保修期内?说明理由。维修费用应由谁承担?



参考答案:见解析


解析:

1.总承包单位还应从技术装备、技术管理人员资格以及履约能力等方面对分包单位进行考核与管理,确定满足工程要求的分包单位。

2. (1)直立式喷洒头经外观检查后,立即与消防管道同时进行了安装错误;

还应在安装前进行密封性能试验,且喷头安装必须在系统试压、冲洗合格后进行。

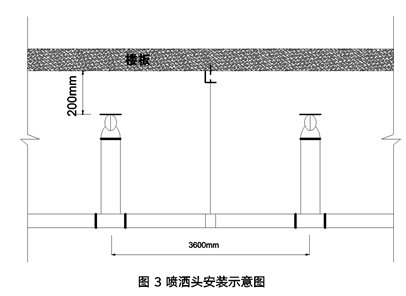

(2)喷头到楼板间距200mm错误;

根据《自动喷水灭火系统设计规范》GB 50084-2017,除吊顶型喷头及吊顶下安装的喷头外,直立型、下垂型标准喷头,其溅水盘与顶板的距离,不应小于75mm,不应大于150mm。

3.自动喷水灭火系统的调试还应包括:消防水泵调试;稳压泵调试;排水设施调试。

4.(1)不在保修期内

(2)理由:消防管道维修保修期为2年,建设工程的保修期自竣工验收合格之日起计算,停车库项目在竣工验收合格12个月后才投入使用,投入使用12个月后漏水,已经超过2年期限,故不在保修期内。

(3)维修费用由建设单位承担。


第136题

背景资料:

安装公司承接某工业厂房蒸汽系统安装,系统热源来自两台蒸汽锅炉,锅炉单台规定蒸发量12t/h。锅炉出口蒸汽压力1.0MPa,蒸汽温度195℃,蒸汽主管采用φ219X6㎜无缝钢管,安装高度H+3.2米,管道采用70mm厚岩棉保温,蒸汽主管全部采用氩弧焊焊接。

安装公司进场后,编制了施工组织设计和施工方案,在蒸汽管道支、吊架安装(见图4)设计交底时监理工程师要求修改滑动支架高度,吊架的吊点安装位置。锅炉到达现场后,安装公司、监理单位和建设单位共同进行了进场验收,锅炉厂家提供的随机文件包含:锅炉图样(总图,安装图,主要受压部位图),锅炉质量保证书(产品合格证,金属材料证明、焊接质量证明书以及水压试验证明),锅炉安装和使用说明书,受压元件与原设计不符的变更资料,安装公司认为锅炉出场资料不齐全,要求锅炉生产厂家补充与安全有关的技术资料。

施工前,安装公司对全体作业人员进行了安全技术交底,交底内容:施工项目的作业特点和危险点,针对危险点的具体预防措施,作业中应遵守的操作规程和注意事项,所有参加人员在交底书上签字,并将安全技术交底记录整理归档为一式两份,分别由安全员、施工班组留存。                                                                  安装公司将蒸汽主管的焊接改为底层采用氩弧焊,面层采用电弧焊,经设计同意后立即进入施工,但被监理工程师叫停,要求安装公司修改施工组织设计文件,并审批后方能施工。



【问题】

1.图4中的滑动支架高度及吊点的安装位置应如何修改?

2.锅炉按出厂形式分为哪几类?锅炉生产厂家还应补充哪些与安全有关的技术资料?

3.安全技术交底还应补充哪些内容?安全技术交底记录整理归档有何不妥?

4.监理工程师要求修改施工组织设计是否合理?为什么?



参考答案:见解析


解析:

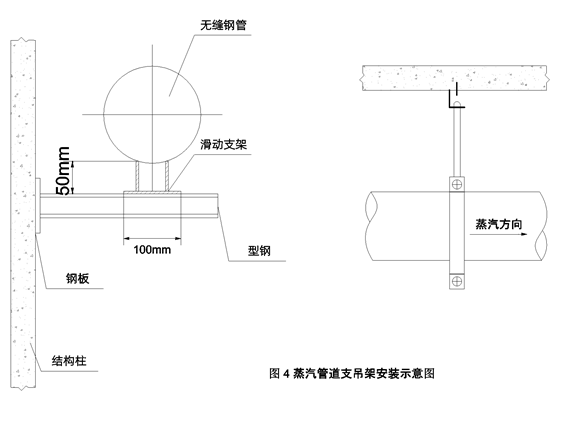

1.(1)滑动支架高度:滑动支架的高度稍大于保温层的厚度,背景中管道采用70mm厚岩棉保温,滑动支架高度为50mm,应增加支架高度大于70mm。

(2)吊架的吊点安装位置:有热位移的管道,其吊杆应偏置安装,吊点应设在位移的相反方向,并按位移值的1/2偏位安装。

2. 锅炉按出厂形式分:整装锅炉、散装锅炉。

还应补充:受压元件的强度计算书或计算结果的汇总表;安全阀排放量的计算书或计算结果汇总表。

3. (1)安全技术交底还应补充:工程项目和分部分项的概况;发现事故隐患应采取的措施;发生事故后应采取的避难、应急、急救措施。

(2)将安全技术交底记录整理归档为一式两份,分别由安全员、施工班组留存不妥;

应为:安全技术交底记录一式三份,分别由工长、施工班组和安全员留存。

4.(1)合理。

(2)蒸汽主管的焊接方法改变属于施工方法有重大变更,需对施工组织设计进行修改或补充。


第137题

阀门与管道连接时,要求阀门在开启状态下安装的是( )方式连接。


A.法兰

B.沟槽

C.螺纹

D.焊接


参考答案:D


解析:

【内容考查】工业管道施工的技术要求

【选项分析】当阀门与管道以法兰或螺纹方式连接时,阀门应在关闭状态下安装。以焊接方式连接时,阀门应在开启状态下安装。对接焊缝底层宜采用氩弧焊,且对阀门采取防变形措施。


第138题

下列设备中,不属于光热发电系统的是(  )。


A.汇流箱

B.定日镜

C.集热器

D.热交换器


参考答案:A


解析:

【内容考查】太阳能与风力发电设备的组成

【选项分析】光热发电设备包括集热器设备、热交换器、汽轮发电机等设备,其中槽式光热发电的集热器由集热器支架(驱动塔架、支架)、集热器(驱动轴、悬臂、反射镜、集热管、集热管支架、管道支架等)及集热器附件等组成;塔式光热发电的集热设备由定日镜、吸热器钢架和吸热器设备等组成。


第139题

卧式不锈钢容器安装的说法中,正确的是(  )。


A.设备筒体中心线为安装标高的基准

B.设备筒体两侧水平方位线为水平度检测基准

C.滑动端基础预埋板上表面低于基础抹面层上表面

D.试压水温宜设定为4℃


参考答案:B


解析:

【内容考查】压力容器

【选项分析】卧式容器:

(1)设备支座的底面作为安装标高的基准。

(2)设备两侧水平方位线作为水平度的测量基准。

(3)卧式设备滑动端基础预埋板的上表面应光滑平整,不得有挂渣、飞溅物。混凝土基础抹面不得高出预埋板的上表面。检验方法:用水准仪、水平尺现场测量。

【此知识点新教材修改为:

卧式容器

(1)设备两侧水平方位线作为安装标高和水平度测量的基准。

(2)卧式设备滑动端基础预埋板的上表面应光滑平整,不得有挂渣、飞溅物。混凝土基础抹面不得高出预埋扳的上表面。检验方法:用水准仪、水平尺现场测量。】


第140题

关于电磁流量计安装的说法,错误的是(  )。


A.流量计外壳,被测流体和管道连接法兰之间应等电位接地连接

B.在上游直管段规定的最小长度范围内,不得设置其他取源部件

C.在水平管道上安装时,两个测量电极不应在管道的正上方和正下方位置

D.在垂直管道上安装时,被测流体的流向应自上而下


参考答案:D


解析:

【内容考查】自动化仪表设备的安装要求

【选项分析】电磁流量计安装,应符合以下规定:

流量计外壳、被测流体和管道连接法兰之间应等电位接地连接;

在垂直的管道上安装时,被测流体的流向应自下而上,在水平的管道上安装时,两个测量电极不应在管道的正上方和正下方位置;

流量计上游直管段长度和安装支撑方式应符合设计文件规定。
