解析:
1.(1)施工单位应承担:施工机械、施工办公设施受损,施工人员受伤、基坑及围护支撑结构损失;业主应当承担:施工待用材料损失、修复工作。
(2)费用索赔:[24+21×(1+10%)×(1+6%)]×(1+4%)×(1+11%)=55.97(万元)
(3)应批准工期延误:30-10=20(天)
理由:因为具有可预测性,季节性大雨不构成不可抗力,承包人应承担合理预见义务,工期索赔不合理;山体滑坡和泥石流构成不可抗力,工期索赔合理。
2.(1)窝工补偿费用:(150×50+20×150×60%)×(1+4%)×(1+11%)=29437.20(元)=2.94(万元)
(2)基础分部工程增加的工程造价:[25×(1+10%)×(1+6%)×(1+25%)]×(1+4%)×(1+11%)=42.06(万元)

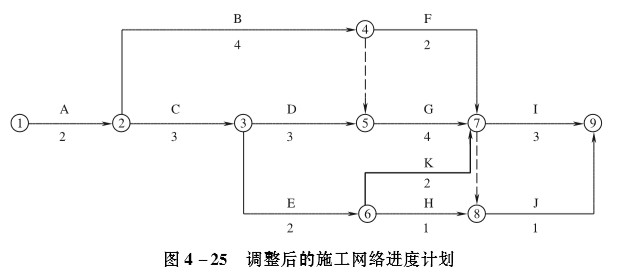

3.(1)调整后的施工网络进度计划见图4-25。
(2)“监理工程师编制了K工作的结算综合单价”不妥。理由:变更工程项目的综合单价,不应由监理工程师编制。
正确做法:由承包人根据变更工程资料、计量规则和计价方法、工程造价管理机构发布的信息价格和承包人报价浮动率,提出变更工程项目的单价或总价,报发包人确认后调整。

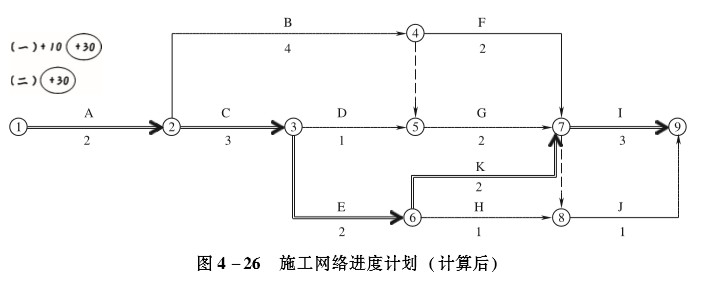

4.(1)累加数列错位相减取大差法,D、G、I工作的流水工期:(1+2)+(1+1+1)=6(月)
(2)计算后的施工网络进度计划见图4-26。
参考答案:↓
解析:
1.事件1:甲施工单位的费用、工期索赔均成立。
理由:①应由业主负责;②工作A是关键工作,该事件可能造成总工期延误。
事件2:甲施工单位的费用、工期索赔均不成立。
理由:应由甲施工单位负责。

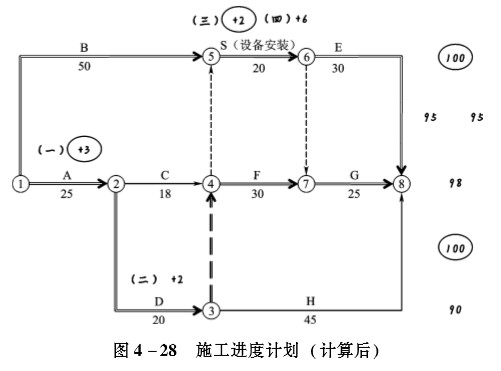

计算后的施工进度计划见图4-28。
事件3:(1)乙施工单位的费用索赔成立,工期索赔2天成立。
理由:应由业主负责。
(2)乙施工单位向甲施工单位提出的索赔不成立。
理由:①甲、乙施工单位之间并无合同关系;②事件1和事件2并未影响工作S的最早开始时间,对乙施工单位不构成影响。
事件4:(1)乙施工单位的费用、工期索赔均不成立。
理由:应由乙施工单位负责。
(2)甲施工单位向业主提出的费用、工期索赔均成立。甲施工单位向乙施工单位提出的索赔不成立。
理由:根据合同相对性原则,甲施工单位受到乙施工单位的影响,甲施工单位应当向业主索赔,业主再向乙施工单位索赔。
2.妥当。理由:
(1)监理人未按时进行检查,也未提出延期请求的,视为隐蔽工程检查合格,不构成甲施工单位私自覆盖。
(2)承包人覆盖工程隐蔽部位后,发包人或监理人有权要求重新检查,重新检查不符合合同要求的,应当由承包人负责。
3.工作E实际开始时间为第79天。理由:工作E最早开始时间:50+20+2+6=78,故从第79天开始。
工作G实际开始时间为第81天。理由:工作G最早开始时间:25+3+20+2+30=80,故从第81天开始。
4.甲施工单位费用索赔:
事件1:(50×80+10×500)×(1+10%)×(1+6%)×(1+9.8%)=11522.41(元)
事件4:(36×80×70%+6×500×80%)×(1+9.8%)=4848.77(元)
合计:11522.41+4848.77=16371.18(元)
甲施工单位工期索赔:2+6=8(天)
乙施工单位费用索赔:
事件3:[25000+5000×(1+55%+45%)]×(1+9.8%)=38430(元)
事件4:-4848.77(元)合计:38430-4848.77=33581.23(元)
乙施工单位工期索赔:2天。
参考答案:↓
解析:
计算后的施工网络进度计划见图4-30。

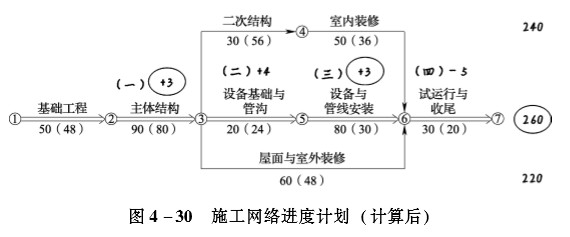

1.事件1:工期索赔成立。
针对周转材料损失,修复坍塌的模板及支撑,工人窝工,施工机械闲置的费用索赔不成立。针对工程修复和场地清理的费用索赔成立。
理由:①不可抗力应由合同当事人双方共同承担;②主体结构是关键工作,该事件可能造成总工期延误。
事件2:工期、费用索赔均不合理。
理由:应由承包人负责。
事件3:工期索赔成立。
针对自行采购费用的费用索赔不成立。
针对其他的费用索赔成立。理由:①该事件应由发包人负责;②发包人自行采购未经发包人授权;③设备与管线安装是关键工作,该事件可能造成总工期延误。
事件4:工期、费用索赔均不成立。
理由:合同当事人并未修改合同工期,承包人通过赶工可以获得提前竣工奖励,发包人不予另行赔偿。
2.(1)各事件工期索赔:
事件1:3天
事件2:0天
事件3:3天
事件4:0天
(2)总工期索赔:3+3=6(天)
(3)实际工期:50+90+20+80+30+3+4+3-5=275(天)
3.费用索赔:[30×3×50+60×80×(1+18%)+3×1600×60%]×(1+10%)=14348.40(元)
依据合同相对性原则,专业分包人应当向承包人提出索赔。
4.(1)事件1:(30×1×80)×(1+18%)×(1+10%)=3115.20(元)
事件3:14348.40元
(2)总费用索赔额:3115.20+14348.40=17463.60(元)
(3)工期奖励:[(270+6)-275]×5000=5000(元)
参考答案:↓
解析:

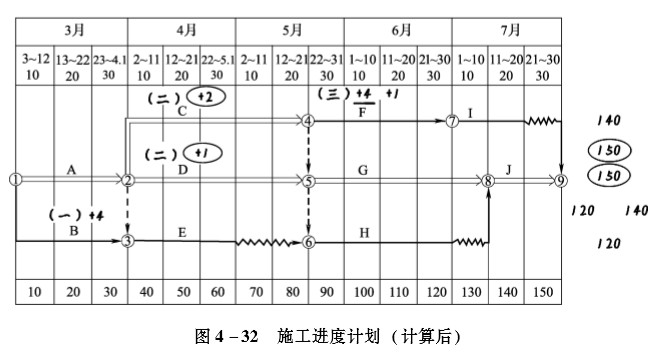

计算后的施工进度计划见图4-32。
1.事件1:工期、费用索赔不合理。理由:承包人28天逾期索赔失权。
事件2:针对供电中断,工期、费用索赔均合理。理由:①应由发包人负责;②工作C是关键工作,该事件可能造成总工期延误。
事件3:(1)针对业主负责采购的材料未按时进场,工期索赔不合理,费用索赔合理。理由:①应由发包人负责;②工作F不是关键工作,该事件不影响总工期。(2)针对脚手架倾倒事故,工期、费用索赔均不合理。理由:应由承包人负责。2.(1)应被批准的工期索赔:事件1:0天;事件2:2天;事件3:0天。(2)承包商可获得工期提前奖励。(3)工期奖励:[(150+2)-150]×12000=24000(元)3.事件2:[40×150×50%+2×1000×60%+18×150×(1+10%)+2×800×60%+2×500×(1+10%)]×(1+9%)=10060.70(元)事件3:(20×4×150×50%+4×1200×60%)×(1+9%)=9679.20(元)合计:10060.70+9679.20=19739.90(元)4.(1)实际进度前锋线见图4-33。
(2)工作F拖后20天,可能造成总工期延误10天;工作G按无偏差,不影响总工期;工作H拖后10天,不影响总工期。
参考答案:↓
解析:
计算后的施工总进度计划见图4-35。
1.事件1:工期、费用索赔均合理。

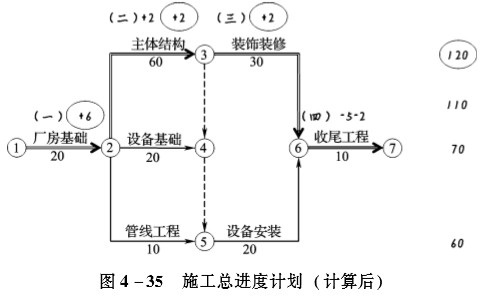

理由:①应由业主负责;②厂房基础是关键工作,该事件可能造成总工期延误。
事件2:(1)针对施工机械故障,工期、费用索赔均不合理。理由:应由承包人负责。(2)针对供电中断,工期、费用索赔均合理。
理由:①应由业主负责;②主体结构是关键工作,该事件可能造成总工期延误。
事件3:工期索赔合理。针对工人窝工和业主调换生产设备,费用索赔不合理;针对重新购置门窗,费用索赔合理。
理由:①不可抗力应由合同当事人双方共同承担;②主体结构是关键工作,该事件可能造成总工期延误。
事件4:工期、费用索赔均不成立。
理由:合同当事人并未修改合同工期,承包人通过赶工可以获得提前竣工奖励,发包人不予另行赔偿。
2.(1)可得到的工期索赔:
事件1:6天,事件2:2天,事件3:2天,事件4:0天。
(2)工期索赔共计:6+2+2=10(天)
(3)实际工期:(20+60+30+10)+(6+2+2+2-5-2)=125(天)
(4)工期奖励:[(120+10)-125]×1=5(万元)
3.事件1:[60×40+4×700+6000×(1+15%)+50×420]×(1+3.5%)×(1+3.41%)=35426.71(元)
事件2:(30×2×40+2×1500)×(1+3.5%)×(1+3.41%)=5779.58(元)
事件3:7000×(1+3.5%)×(1+3.41%)=7492.05(元)
费用索赔总额:35426.71+5779.58+7492.05=48698.34(元)
第106题
问题: 1.该工程的合同价为多少?工程预付款为多少? 2.第3个月业主应支付给承包商的工程款为多少? 3.第4个月业主应支付给承包商的工程款为多少? 4.试计算合同价调整额、总造价和结算款。
参考答案:↓
解析:
1.合同价:(50+10+6+15)×(1+10%)=89.100(万元)
预付款:(50+10+6-3.6)×(1+10%)×20%=13.728(万元)

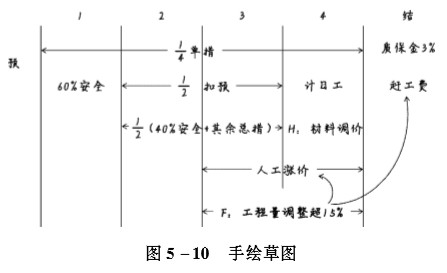

2.草稿纸画图见图5-10。
第3个月:分项工程款:2/3×4.8+4/6×[1.15×600×0.018+(600+150-1.15×600)×0.018×{0.9+1]+2/4×6.4+1/4×7.2}×(1+10%)=19.57413(万元)
单价措施费:1/4×10×(1+10%)=2.75(万元)
总价措施费:1/2×(40%×3.6+6-3.6)×(1+10%)=2.112(万元)
人工费调整额:[1/3×120+4/6×300×(600+150)/600+1/4×160+1/4×200]×(65-60)/10000×(1+16%)×(1+10%)=0.24244(万元)
承包人应得工程款:19.57413+2.75+2.112+0.24244=24.67857(万元)
业主应支付工程款:24.67857×90%-12×13.728=15.347(万元)
3.第4个月:
分项工程款:1/3×4.8+5.4+2/6×[1.15×600×0.018+(600+150-1.15×600)×{0.018×0.9+1]+3/4×7.2}×(1+10%)=18.91707(万元)
单价措施费:2.75万元
人工费调整额:[1/3×120+160+2/6×300×(600+150)/600+3/4×200]×(65-60)/10000×(1+16%)×(1+10%)=0.30305(万元)
材料费调整额:1/2×200×900/10000×(120-110)/110×(1+16%)×(1+10%)=1.044(万元)
计日工:2×(1+10%)=2.2(万元)
承包人应得工程款:18.91707+2.75+0.30305+1.044+2.2=25.21412(万元)
业主应支付工程款:25.21412×90%=22.693(万元)
4.工程量调整额:[1.15×600×0.018+(600+150-1.15×600)×0.018×0.9+1-600×0.018]×(1+10%)=3.9512(万元)
赶工费:60×150/600×0.08=1.2(万元)
合同价调整额:(3.9512+0.24244+0.30305+1.044+2.2)+1.2-15×(1+10%)=-7.559(万元)
总造价:89.100-7.559=81.541(万元)
结算款:81.541×(1-3%)-(81.541-1.2)×90%=6.788(万元)
参考答案:↓
解析:
1.预计合同总价:(4000×0.005+750×0.04+100×0.5+11+10)×(1+10%)=133.100(万元)
预付款:(4000×0.005+750×0.04+100×0.5)×(1+10%)×15%=16.500(万元)
总价措施项目工程款:5×(1+10%)×90%=4.950(万元)

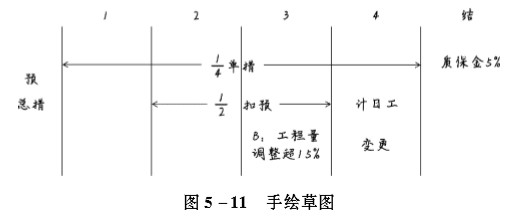

2.草稿纸画图见图5-11。
第1月:
分项工程款:2100×0.005×(1+10%)=11.55(万元)
单价措施项目工程款:14×6×(1+10%)=1.65(万元)
承包人已完成工程款:11.55+1.65=13.200(万元)
业主应支付工程款:13.200×90%=11.880(万元)
第2月:
分项工程款:(2200×0.005+430×0.04)×(1+10%)=31.02(万元)
单价措施项目工程款:1.65万元承包人已完成工程款:31.02+1.65=32.670(万元)
业主应支付工程款:32.670×90%-12×16.500=21.153(万元)
第3月:
分项工程款:[(1.15×750-430)×0.04+(430+450-1.15×750)×0.04×0.9+50×0.5]×(1+10%)=47.223(万元)
单价措施项目工程款:1.65万元承包人已完成工程款:47.223+1.65=48.873(万元)
业主应支付工程款:48.873×90%-12×16.500=35.736(万元)
第4月:
分项工程款:55×0.5×(1+10%)=30.25(万元)
单价措施项目工程款:1.65万元
计日工:(50×0.006+120×0.01)×(1+16%)×(1+10%)=1.914(万元)
变更:3×(1+16%)×(1+10%)=3.828(万元)
承包人已完成工程款:30.25+1.65+1.914+3.828=37.642(万元)
业主应支付工程款:37.642×90%=33.878(万元)

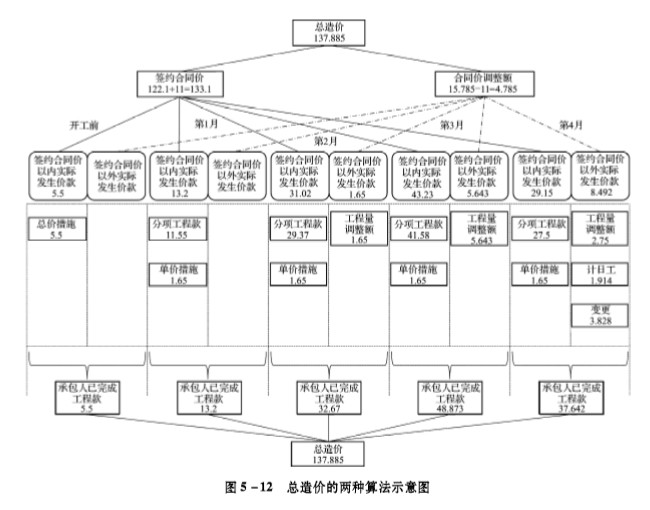

3.总造价的两种算法见图5-12。
方法1:合同价调整算法求总造价第2月A工程量调整额:(2100+2200-4000)×0.005×(1+10%)=1.65(万元)
第3月B工程量调整额:[1.15×750×0.04+(430+450-1.15×750)×0.04×0.9-750×0.04]×(1+10%)=5.643(万元)
第4月C工程量调整额:(50+55-100)×0.5×(1+10%)=2.75(万元)
合同价调整额:1.65+5.643+2.75+1.914+3.828-10×(1+10%)=4.785(万元)
总造价:133.100+4.785=137.885(万元)
结算款:137.885×(1-5%)-137.885×90%=6.894(万元)
方法2:累计算法求总造价总造价:4.95090%+13.200+32.670+48.873+37.642=137.885(万元)
结算款:137.885×(1-5%)-(16.5+4.950+11.880+21.153+35.736+33.878)=6.894(万元)
参考答案:↓
解析:
1.(1)签约合同价:(824000+90000+130000+206000)×(1+6%)×(1+9%)=1444250(元)
(2)安全文明施工费:(824000+90000)×5%×(1+6%)×(1+9%)=52802(元)
(3)预付款:[824000+90000+130000+206000-(824000+90000)×5%-80000]×(1+6%)×(1+9%)×20%=259803(元)
2.草稿纸画图见图5-13。
(1)第2个月末承包人累计完成分项工程款:[(300+300)×280+400×380]×(1+6%)×(1+9%)=369728(元)
(2)第1、2个月措施项目费:2/4×[90000+130000-(824000+90000)×5%]×(1+6%)×(1+9%)=100693.11(元)
第1、2个月承包人应得工程款:369728+100693.11=470421.11(元)
第1、2个月发包人应支付工程款:470421.11×90%-1/3×259803=336778(元)
(3)A工程施工至第2个月末:拟完工程计划投资:(400+400)×280×(1+6%)×(1+9%)=258809.60(元)
已完工程计划投资:(300+300)×280×(1+6%)×(1+9%)=194107.20(元)
进度偏差:194107.20-258809.60=-64702(元)
施工进度拖后64702元。
3.(1)B工程分项工程款:[1.15×1000×380+(1200-1.15×1000)×380×0.9]×(1+6%)×(1+9%)=524667.14(元)
B工程分项工程款调整额:524667.14-1000×380×(1+6%)×(1+9%)=85615(元)
(2)B工程措施项目费调整额:36000×1200-10001000×(1+6%)×(1+9%)=8319(元)【
(3)安全文明施工费调整额:(85615+8319)×5%=4697(元)
(4)分包专业工程调整额:(105000-120000)×(1+5%)×(1+6%)×(1+9%)=-18198(元)
4.(1)合同价调整额:85615+8319+4697-18198-80000×(1+6%)×(1+9%)=-11999(元)
竣工结算价(总造价):1444250-11999=1432251(元)(2)结算额:1432251-1432251×90%=143225(元)
参考答案:↓
解析:
1.签约合同价:(120.2+10+5)×(1+6%)×(1+10%)=157.643(万元)
预付款:(120.2+10-6)×(1+6%)×(1+10%)×20%=28.963(万元)
开工前支付的安全文明施工费:6×(1+6%)×(1+10%)×70%×90%=4.407(万元)
2.草稿纸画图见图5-14。

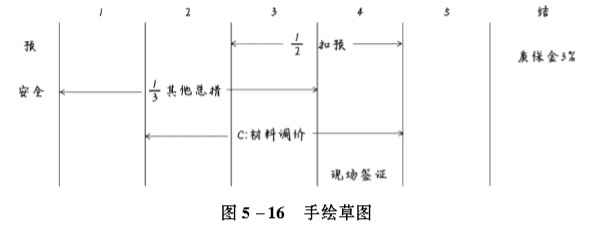

分项工程款:12×28.8+13×37.8()×(1+6%)×(1+10%)=31.4820(万元)
总价措施项目费用:14×(10-6×70%)×(1+6%)×(1+10%)=1.6907(万元)
承包人已完成工程款:31.4820+1.6907=33.1727(万元)
业主应支付工程款:33.1727×90%-14×28.963=22.615(万元)
拟完工程计划投资:28.8+12×37.8()×(1+6%)×(1+10%)=55.618(万元)
已完工程计划投资:28.8+13×37.8()×(1+6%)×(1+10%)=48.272(万元)进度偏差:48.272-55.618=-7.346(万元)
施工进度拖后7.346万元。
3.材料费调整额:1250×701+3%-60×(1+5%)[]×(1+12%)=6945.6311(元)
工程C综合单价:(1200×280+6945.6311)/1200=285.79(元/m2)
工程C销项税:285.79×120010000×(1+6%)×10%=3.635(万元)
可抵扣进项税:2.1+1250×7010000×3%1+3%=2.355(万元)
增值税:3.635-2.355=1.280(万元)
4.工程C材料费调整额:6945.631110000×(1+6%)×(1+10%)=0.8099(万元)
合同价款调整额:0.8099+4-5×(1+6%)×(1+10%)=-1.020(万元)
总造价:157.643-1.020=156.623(万元)
结算价:156.623×(1-3%)-(28.963+110)=12.961(万元)
参考答案:↓
解析:
1.签约合同价:(59.2+6+8+5)×(1+5%)×(1+11%)=91.142(万元)
预付款:(59.2+6)×(1+5%)×(1+11%)×20%=15.198(万元)
安全文明施工费:(59.2+6)×(1+5%)×(1+11%)×5%=3.800(万元)

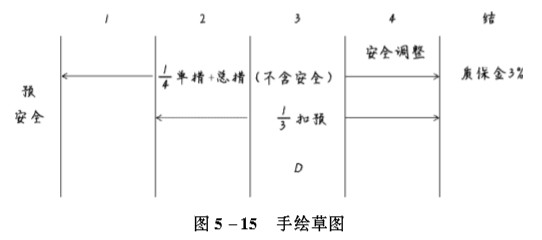

2.草稿纸画图见图5-15。
分项工程款:(200×0.03+300×0.038+200×0.012)×(1+5%)×(1+11%)=23.0769(万元)
措施项目费:14×[6+8-(59.2+6)×5%]×(1+5%)×(1+11%)=3.1294(万元)
承包人完成合同价款:23.0769+3.1294=26.206(万元)
发包人应支付合同价款:26.206×85%-1/3×15.198=17.209(万元)
拟完工程计划投资:(200+300)×0.038×(1+5%)×(1+11%)=22.1445(万元)
已完工程计划投资:300×0.038×(1+5%)×(1+11%)=13.2867(万元)
进度偏差:13.2867-22.1445=-8.858(万元)
B进度拖后8.858万元。
3.综合单价:(110+80+50+30)×(1+18%)=318.600(元/m2)
分项工程款(含税):300×318.600/10000×(1+5%)×(1+11%)=11.140(万元)
销项税额:300×318.600/10000×(1+5%)×11%=1.104(万元)
进项税额:(10+80×3%+50×11%+30×17%)÷10000×300=0.690(万元)
增值税:1.104-0.690=0.414(万元)
4.工程量调整额:(900-800)×0.038×(1+5%)×(1+11%)+11.140=15.5689(万元)
安全文明施工费调整额:15.5689×5%=0.7784(万元)
合同价增减额:15.5689+0.7784-5×(1+5%)×(1+11%)=10.520(万元)总造价:91.142+10.520=101.662(万元)
结算款:101.662×(1-3%)-87.099=11.513(万元)
参考答案:↓
解析:
1.合同价:(76.6+9+12)×(1+10%)=107.360(万元)
预付款:76.6×(1+10%)×20%=16.852(万元)
开工前支付的措施项目款:3×(1+10%)×85%=2.805(万元)
2.草稿纸画图见图5-16。
甲种材料费调整额:500×(85-80)/10000×(1+15%)×(1+10%)=0.31625(万元)
乙种材料费调整额:400×[50-40×(1+5%)]/10000×(1+15%)×(1+10%)=0.4048(万元)
C分项工程工程款:28×(1+10%)+0.31625+0.4048=31.52105(万元)
C分项工程综合单价:31.52105/[(1+10%)×1000] ×10000=286.555(元/m3)
3月份完成的分部和单价措施费:1/3×32.4×(1+10%)+1/3×31.52105=22.387(万元)
承包人已完成工程款:22.387+1/3×(9-3)×(1+10%)=24.587(万元)
业主应支付工程款:24.587×85%-1/2×16.852=12.473(万元)
3.拟完工程计划费用:(10.8+32.4+2/3×28.0)×(1+10%)=68.053(万元)
已完工程计划费用:(10.8+2/3×32.4+2/3×28.0)×(1+10%)=56.173(万元)
已完工程实际费用:(10.8+2/3×32.4+2/3×1000×286.555/10000)×(1+10%)=56.654(万元)
进度偏差:56.173-68.053=-11.88(万元),施工进度拖后11.88万元;
费用偏差:56.173-56.654=-0.481(万元),工程投资超支0.481万元。
4.其他项目调整额:(2.4+8.7)×(1+10%)=12.21(万元)
合同价调整额:0.31625+0.4048+12.21-12×(1+10%)=-0.26895(万元)
实际造价:107.360-0.26895=107.091(万元)
竣工结算价款:107.091×(1-3%)-107.091×85%=12.851(万元)
参考答案:↓
解析:
1.合同价:(1000×0.036+700×0.022+7+6+15)×(1+10%)=87.340(万元)
预付款:(1000×0.036+700×0.022+7+6-3.6)×(1+10%)×20%=13.376(万元)

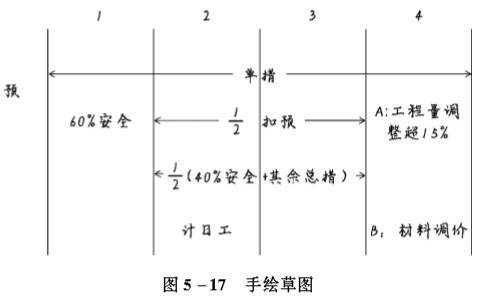

2.草稿纸画图见图5-17。
第2个月:分项工程款:(320×0.036+210×0.022)×(1+10%)=17.754(万元)
单价措施项目费:2×(1+10%)=2.2(万元)
总价措施项目费:1/2×(40%×3.6+6-3.6)×(1+10%)=2.112(万元)计日工:6.8×(1+16%)×(1+10%)=8.677(万元)
承包人应得工程款:17.754+2.2+2.112+8.677=30.743(万元)
发包人应支付工程款:30.743×90%-1/2×13.376=20.981(万元)
3.拟完工程计划投资:(180+200+200)×0.022×(1+10%)=14.036(万元)
已完工程计划投资:(180+210+220)×0.022×(1+10%)=14.762(万元)
进度偏差:14.762-14.036=0.726(万元),施工进度超前0.726万元。
4.A分项工程价款:[(1.15×1000-200-3200-360)×0.036+(1180-1.15×1000)×0.036×0.9]×(1+10%)=11.761(万元)
B材料费调整额:[90×0.022×12%×(110-100)/100+90×0.022×10%×(120-100)/100]×(1+16%)×(1+10%)=0.081(万元)
B分项工程价款:90×0.022×(1+10%)+0.081=2.259(万元)
承包人应得工程款:11.761+2.259+1×(1+10%)=15.12(万元)
发包人应支付工程款:15.12×90%=13.608(万元)
参考答案:↓
解析:
1.合同价:(43.16+6+10+8)×(1+6%)×(1+3.5%)=73.681(万元)
预付款:43.16×(1+6%)×(1+3.5%)×25%=11.838(万元)
安全文明施工等总价措施项目费:1/2×6×(1+6%)×(1+3.5%)×90%=2.962(万元)
2.草稿纸画图见图5-18。
第3个月:分项工程款:(1/3×3.60+1/4×10.08)×(1+6%)×(1+3.5%)=4.08121(万元)
其他总价措施项目费用:1/5×10×(1+6%)×(1+3.5%)=2.1942(万元)
计日工:3×(1+6%)×(1+3.5%)=3.2913(万元)
D索赔:1/4×6.2×(1+10%)×(1+7%)×(1+6%)×(1+3.5%)=2.00149(万元)
承包商已完成工程款:4.08121+2.1942+3.2913+2.00149=11.568(万元)
业主应支付工程款:11.568×90%=10.411(万元)
第4个月:
分项工程款:[1/4×8.80+1/4×10.08+1/4×(360+120)×0.023]×(1+6%)×(1+3.5%)=8.20631(万元)
其他总价措施项目费用:2.1942万元
D索赔:2.00149万元承包商已完工程款:8.20631+2.1942+2.00149=12.402(万元)
业主应支付工程款:12.402×90%-1/3×11.838=7.216(万元)
3.工程量调整额:120×0.023×(1+6%)×(1+3.5%)=3.028(万元)
合同价调整额:3.2913+6.2×(1+10%)×(1+7%)×(1+6%)×(1+3.5%)+3.028-8×(1+6%)×(1+3.5%)=5.548(万元)
总造价:73.681+5.548=79.229(万元)
业主总计应支付工程款:79.229×(1-3%)=76.852(万元)
参考答案:↓
解析:
1.签约合同价:[200+16+6+3+12+30×(1+5%)]×(1+7%)=287.295(万元)
预付款:[200+16+6+3+30×(1+5%)]×(1+7%)×20%=54.891(万元)

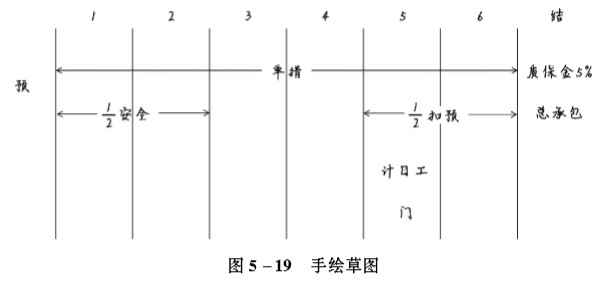

2.草稿纸画图见图5-19。
拟完工程计划投资:[(40+2.2)+2/3×(60+5.4)+1/3×(60+4.8)+6]×(1+7%)=121.338(万元)

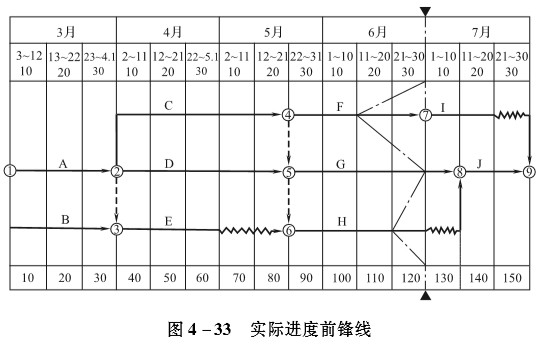

已完工程计划投资[:(40+2.2)+2/4×(60+5.4)+6]×(1+7%)=86.563(万元)
进度偏差:86.563-121.338=-34.775(万元)
工程进度拖后34.775万元

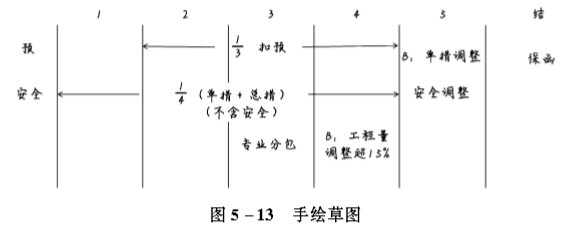

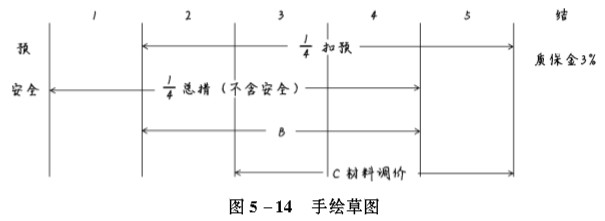

3.分项工程款及措施费用:[1/4×(60+5.4)+1/3×(60+4.8)+1/2×(40+3.6)]×(1+7%)=63.9325(万元)
计日工:3×(1+7%)=3.21(万元)
特殊门窗费用:30×(1+7%)=32.1(万元)
承包人已完成工程款:63.9325+3.21+32.1=99.2425(万元)
业主应支付工程款:99.2425×90%-1/2×54.891=61.873(万元)
4.合同价调整额:10×(1+7%)-12×(1+7%)=-2.14(万元)
总造价:287.295-2.14=285.155(万元)
工程款总额:285.155×(1-5%)=270.897(万元)
第115题
如图6-1所示,垫层每边外伸100mm,厚度100mmꎮ问题:列式计算基础混凝土工程量、现浇混凝土模板工程量。(计算结果保留两位小数)
参考答案:↓
解析:
独立基础混凝土工程量:
下:1.8×1.5×0.5=1.35(m3)
中:1.5×1.14×0.5=0.855(m3)
上:1.2×0.78×0.6=0.5616(m3)
合计:1.35+0.855+0.5616=2.77(m3)
或1.8×1.5×0.5+1.5×1.14×0.5+1.2×0.78×0.6=2.77(m3)
混凝土模板:
下:2×(1.8+1.5)×0.5=3.3(m2)
中:2×(1.5+1.14)×0.5=2.64(m2)
上:2×(1.2+0.78)×0.6=2.376(m2)合计:3.3+2.64+2.376=8.32(m2)
或2×(1.8+1.5)×0.5+2×(1.5+1.14)×0.5+2×(1.2+0.78)×0.6=8.32(m2)
垫层混凝土工程量:(1.8+2×0.1)×(1.5+2×0.1)×0.1=0.34(m3)
垫层混凝土模板:2×(1.8+2×0.1+1.5+2×0.1)×0.1=0.74(m2)
第116题
如图6-2所示,垫层每边外伸100mm,厚度100mm。 列式计算基础混凝土工程量、现浇混凝土模板工程量。(计算结果保留两位小数)
参考答案:↓
解析:
混凝土工程量:
下:1.3×1.1×0.6=0.858(m3)
上:1/6×0.6×[1.3×1.1+0.65×0.55+(1.3+0.65)×(1.1+0.55)]=0.5005(m3)
合计:0.858+0.5005=1.36(m3)
混凝土模板:
下:2×(1.3+1.1)×0.6=2.88(m2)
上:2×1/2×(1.3+0.65)×√(0.2752+0.62)+2×12×(1.1+0.55)× √(0.3252+0.62)=2.4129(m2)合计:2.88+2.4129=5.29(m2)
垫层混凝土工程量:(1.3+2×0.1)×(1.1+2×0.1)×0.1=0.20(m3)
垫层混凝土模板:2×(1.3+2×0.1+1.1+2×0.1)×0.1=0.56(m2)
第117题
如图6-3所示,垫层每边外伸100mm,厚度100mm。 列式计算基础混凝土工程量、现浇混凝土模板工程量。(计算结果保留两位小数)
参考答案:↓
解析:
混凝土工程量:下:1.8×2.25×0.6=2.43(m3)
中:16×0.6×[1.8×2.25+1.2×1.5+(1.8+1.2)×(2.25+1.5)]=1.71(m3)
上:1.2×1.5×0.6=1.08(m3)
扣内:16×0.9×[0.8×1.12+0.6×0.92+(0.8+0.6)×(1.12+0.92)]=0.6456(m3)
合计:2.43+1.71+1.08-0.6456=4.57(m3)
混凝土模板:
下:2×(1.8+2.25)×0.6=4.86(m2)
中:2×12×(1.8+1.2)×√0.3752+0.62+2×12×(2.25+1.5)×√0.32+0.62=4.6382(m2)
上:2×(1.2+1.5)×0.6=3.24(m2)
内:2×12×(0.8+0.6)×√0.12+0.92+2×12×(1.12+0.92)×√0.12+0.92=3.1151(m2)
合计:4.86+4.6382+3.24+3.1151=15.85(m2)
垫层混凝土工程量:(1.8+2×0.1)×(2.25+2×0.1)×0.1=0.49(m3)
垫层混凝土模板:2×(1.8+2×0.1+2.25+2×0.1)×0.1=0.89(m2)
第118题
如图6-4所示,垫层每边外伸100mm,厚度100mm。 列式计算基础混凝土工程量、现浇混凝土模板工程量。(计算结果保留两位小数)
参考答案:↓
解析:
混凝土工程量:
下:2×2.5×0.5=2.5(m3)
中:1.65×2×0.5=1.65(m3)
上:1.3×1.5×0.5=0.975(m3)
扣内:16×0.8×[0.9×1+0.7×0.8+(0.9+0.7)×(1+0.8)]=0.5787(m3)合计:2.5+1.65+0.975-0.5787=4.55(m3)
混凝土模板:
下:2×(2+2.5)×0.5=4.5(m2)
中:2×(1.65+2)×0.5=3.65(m2)
上:2×(1.3+1.5)×0.5=2.8(m2)
内:2×12×(0.9+0.7)×√0.12+0.82+2×12×(1+0.8)×√0.12+0.82=2.7412(m2)
合计:4.5+3.65+2.8+2.7412=13.69(m2)
垫层混凝土工程量:(2+2×0.1)×(2.5+2×0.1)×0.1=0.59(m3)
垫层混凝土模板:2×(2+2×0.1+2.5+2×0.1)×0.1=0.98 (m2)
第119题
如图6-5所示,垫层每边外伸100mm,厚度100mm。 列式计算基础混凝土工程量、现浇混凝土模板工程量。(计算结果保留两位小数)
参考答案:↓
解析:
混凝土工程量:
截面面积:1.5×0.3+0.9×0.3=0.72(m2)
中心线长度:4×6=24(m)
体积:0.72×24=17.28(m3)
混凝土模板:
截面模板长度:4×0.3=1.2(m)
模板面积:1.2×24=28.8(m2)
垫层混凝土工程量:(1.5+2×0.1)×0.1×24=4.08(m3)
垫层混凝土模板:2×0.1×24=4.8(m2)
第120题
如图6-6所示,垫层每边外伸100mm,厚度100mm,接头示意见图6-7,接头重叠部分见图6-8,正交重叠部分见图6-9。 列式计算基础混凝土工程量、现浇混凝土模板工程量。(计算结果保留两位小数)
参考答案:↓
解析:
混凝土工程量:
截面面积:1.5×0.3+0.9×0.3=0.72(m2)
中心线长度:6×12=72(m)
接头个数:(4-1)×2=6(个)
接头重叠部分体积,见图6-10:1/2×(1.52×0.3+0.92×0.3)=0.459(m3)体积:0.72×72-6×0.459=49.09(m3)
混凝土模板:截面模板长度:2×0.3+2×0.3=1.2(m)
接头重叠部分模板面积:1/2×(4×1.5×0.3+4×0.9×0.3)=1.44(m2)模板面积:1.2×72-6×1.44=77.76(m2)
垫层混凝土工程量:(1.5+2×0.1)×0.1×72-6×12×(1.5+2×0.1)2×0.1=11.37(m3)
垫层混凝土模板:2×0.1×72-6×12×4×(1.5+2×0.1)×0.1=12.36(m2)
