第121题

如图6-11所示,垫层每边外伸100mm,厚度100mm,接头重叠部分见图6-12,正交重叠部分见图6-13。

列式计算基础混凝土工程量、现浇混凝土模板工程量。(计算结果保留两位小数)

参考答案:↓

解析:

混凝土工程量:

截面面积:1.5×0.3+1/2×(0.9+1.5)×0.3=0.81(m2)

中心线长度:2×11.4+4.5+3.3+3×8.4+4.2=60(m)

接头个数:(4-1)×2=6(个)

接头重叠部分体积,见图6-14:1/2×{1.52×0.3+1/6×0.3×[0.92+1.52+(0.9+1.5)2]}=0.558(m3)

体积:0.81×60-6×0.558=45.25(m3)

混凝土模板:

截面模板长度:2×[0.3+√0.32+(1.5-0.92)2]=1.4485(m)

接头重叠部分模板面积:12×[4×1.5×0.3+4×12×(0.9+1.5)×√0.32+(1.5-0.92)2]=1.9182(m2)

模板面积:1.4485×60-6×1.9182=75.40(m2)

垫层混凝土工程量:(1.5+2×0.1)×0.1×60-6×1/2×(1.5+2×0.1)2×0.1=9.33(m3)

垫层混凝土模板:2×0.1×60-6×1/2×4×(1.5+2×0.1)×0.1=9.96(m2)

第122题

如图6-15所示,垫层每边外伸100mm,厚度100mm。

列式计算基础混凝土工程量、现浇混凝土模板工程量。(计算结果保留两位小数)

参考答案:↓

解析:

混凝土工程量:

外墙条基截面面积:1.5×0.3+1/2×(0.9+1.5)×0.3=0.81(m2)

内墙条基截面面积:1.2×0.3+1/2×(0.72+1.2)×0.3=0.648(m2)

外墙条基中心线长度:2×(9+15)=48(m)

内墙条基中心线长度:15+2×9=33(m)

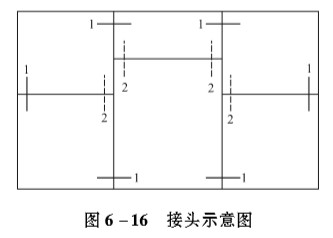

接头1个数见图6-16:6个

接头2个数见图6-16:4个

接头1重叠部分体积见图6-17:

12×{1.5×1.2×0.3+1/6×0.3×[1.5×1.2+0.9×0.72+(1.5+0.9)×(1.2+0.72)]}=0.4464(m3)

接头2重叠部分体积见图6-18:1/2×{1.22×0.3+1/6×0.3×[1.22+0.722+(1.2+0.72)2]}=0.3571(m3)

体积:0.81×48+0.648×33-6×0.4464-4×0.3571=56.16(m3)

混凝土模板:

截面1模板长度:2×[0.3+√0.32+(1.5-0.9/2)2]=1.4485(m)

截面2模板长度:2×[0.3+√0.32+(1.2-0.72/2)2]=1.3684(m)

接头1重叠部分模板面积:1/2×[2×(1.5+1.2)×0.3+2×1/2×(1.5+0.9)×√0.242+0.32+2×1/2×(1.2+0.72)×√0.32+0.32]=1.6783(m2)

接头2重叠部分模板面积:1/2×[4×1.2×0.3+4×1/2×(1.2+0.72)×√0.242+0.32]=1.4576(m2)

模板面积:1.4485×48+1.3684×33-6×1.6783-4×1.4576=98.79(m2)

垫层混凝土工程量:(1.5+2×0.1)×0.1×48+(1.2+2×0.1)×0.1×33-6×1/2×(1.5+2×0.1)×(1.2+2×0.1)×0.1-4×1/2×(1.2+2×0.1)2×0.1=11.67(m3)

垫层混凝土模板:2×0.1×48+2×0.1×33-6×1/2×2×(1.5+2×0.1+1.2+2×0.1)×0.1-4×1/2×4×(1.2+2×0.1)×0.1=13.22(m2)

第123题

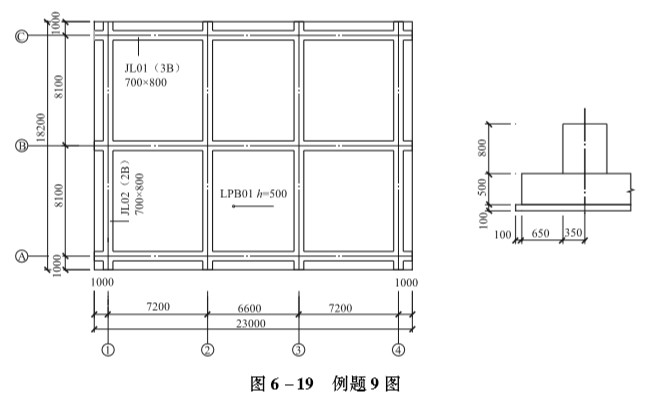

如图6-19所示,列式计算基础混凝土工程量、现浇混凝土模板工程量。(计算结果保留两位小数)

参考答案:↓

解析:

(1)基础平板LPB01:

混凝土工程量:23×18.2×0.5=209.30(m3)

混凝土模板:2×(23+18.2)×0.5=41.20(m2)

(2)基础梁JL01:

混凝土工程量:截面面积:0.7×0.8=0.56(m2)

中心线长度:3×23=69(m)

体积:0.56×69=38.64(m3)

混凝土模板:

截面模板长度:2×0.8=1.6(m)

模板中心线长度:23-4×0.7=20.2(m)

端部模板:2×0.7×0.8=1.12(m2)

个数:3个模板面积:3×(1.6×20.2+1.12)=100.32(m2)

(3)基础梁JL02:混凝土工程量:4×0.7×0.8×(18.2-3×0.7)=36.06(m3)

混凝土模板:4×[2×0.8×(18.2-3×0.7)+2×0.7×0.8]=107.52(m2)

(4)垫层:混凝土工程量:(23+2×0.1)×(18.2+2×0.1)×0.1=42.69(m3)

模板工程量:2×(23+2×0.1+18.2+2×0.1)×0.1=8.32(m2)

第124题

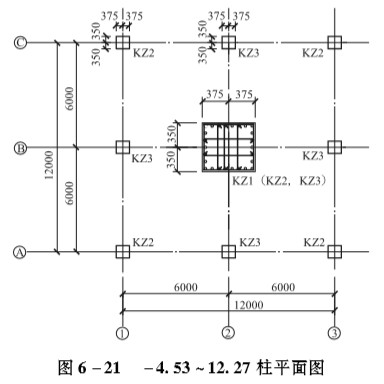

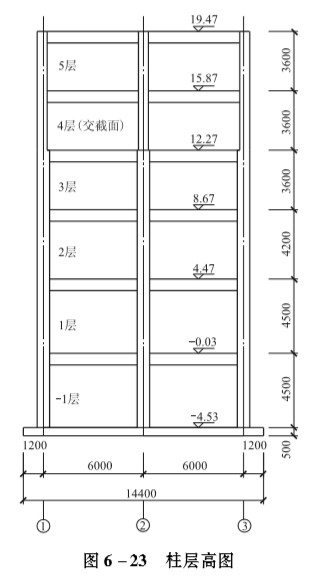

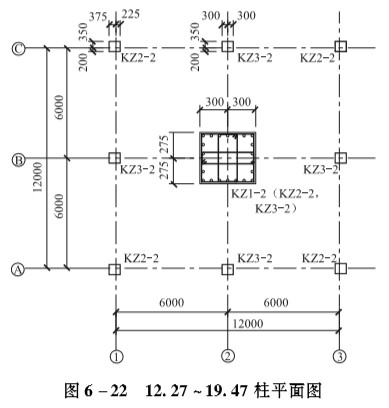

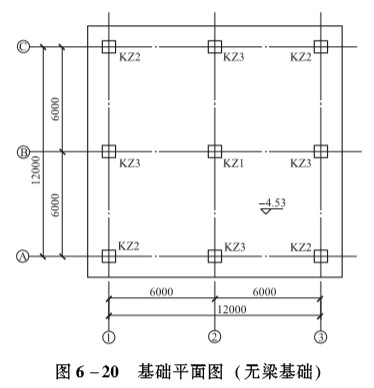

如图6-20~图6-23所示,列式计算框架柱混凝土工程量、现浇混凝土模板工程量(不扣除与梁、板接触面积)。(计算结果保留两位小数)

参考答案:↓

解析:

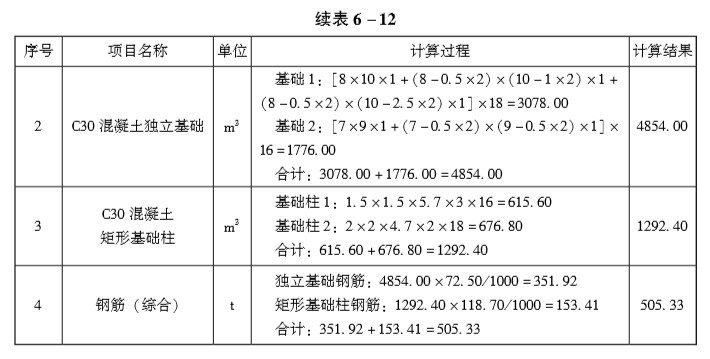

(1)混凝土工程量:KZ1:0.75×0.7×(12.27+4.53)+0.6×0.55×(19.47-12.27)=11.20(m3)

KZ2:4×[0.75×0.7×(12.27+4.53)+0.6×0.55×(19.47-12.27)]=44.78(m3)

KZ3:44.78m3(算法同KZ2)

(2)混凝土模板:KZ1:2×(0.75+0.7)×(12.27+4.53)+2×(0.6+0.55)×(19.47-12.27)=65.28(m2)

KZ2:4×[2×(0.75+0.7)×(12.27+4.53)+2×(0.6+0.55)×(19.47-12.27)]=261.12(m2)

KZ3:261.12m2(算法同KZ2)

第125题

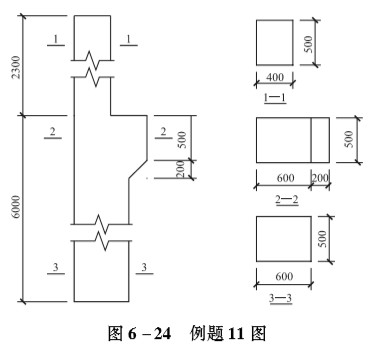

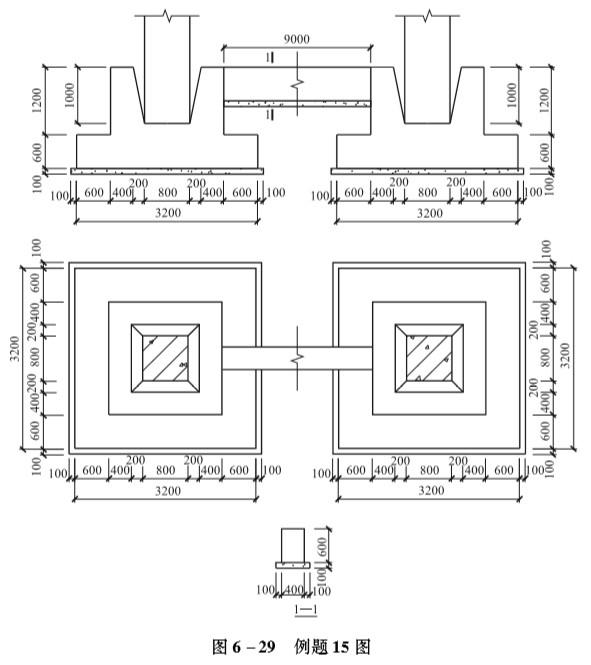

如图6-24所示,列式计算牛腿柱混凝土工程量。(计算结果保留两位小数)

参考答案:↓

解析:

混凝土工程量:

上柱:0.4×0.5×2.3=0.46(m3)

牛腿:[0.6×0.7+1/2×(0.5+0.7)×0.2]×0.5=0.27(m3)

下柱:0.6×0.5×(6-0.7)=1.59(m3)

合计:0.46+0.27+1.59=2.32(m3)

第126题

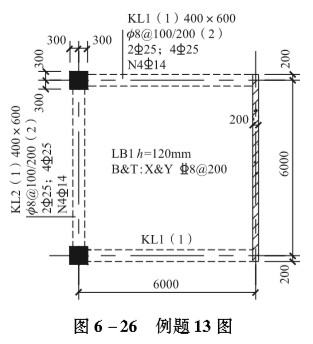

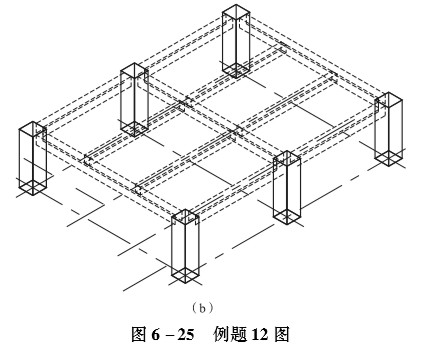

如图6-25所示,列式计算框架梁混凝土工程量、现浇混凝土模板工程量。(计算结果保留两位小数)

参考答案:↓

解析:

混凝土工程量:

KL1(主梁):2×0.4×0.5×(12-2×0.8)=4.16(m3)

KL2(主梁):3×0.4×0.5×(9-0.8)=4.92(m3)

KL3(次梁):2×0.3×0.4×(12-2×0.4)=2.69(m3)

混凝土模板:

KL1:2×(2×0.5+0.4)×(12-2×0.8)=29.12(m2)

KL2:2×[(2×0.5+0.4)×(9-0.8)-2×0.3×0.4]+[(2×0.5+0.4)×(9-0.8)-4×0.3×0.4]=33.48(m2)

KL3:2×(2×0.4+0.3)×(12-2×0.4)=24.64(m2)

第127题

如图6-26所示,列式计算现浇板混凝土工程量、现浇混凝土模板工程量。(计算结果保留两位小数)

参考答案:↓

解析:

混凝土工程量:0.12×[(6-0.2-0.1)×(6-0.4)-2×(0.3-0.2)2]=3.83(m3)

混凝土模板:(6-0.2-0.1)×(6-0.4)-2×(0.3-0.2)2=31.9(m2)

第128题

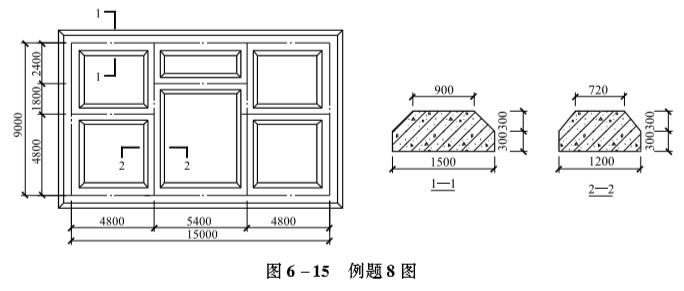

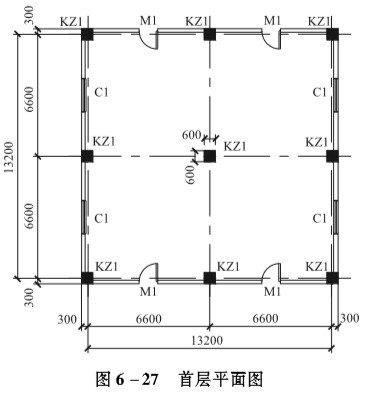

如图6-27、图6-28所示,首层层高4m。M1为1000mm×2100mm,C1为1800mm×1500mm,砌块墙厚度为240mm,门窗洞口上均有过梁,过梁截面为240mm×180mm,两端各伸入250mm。

列式计算首层砌块墙工程量。(计算结果保留两位小数)

参考答案:↓

解析:

砌块墙工程量:

长度(扣柱):4×13.2-8×0.6=48(m)

高度(扣梁):4-0.6=3.4(m)

门窗洞口面积:4×1×2.1+4×1.8×1.5=19.2(m2)

过梁体积:0.24×0.18×[4×(1+2×0.25)+4×(1.8+2×0.25)]=0.6566(m3)

体积:(48×3.4-19.2)×0.24-0.6566=33.90(m3)

第129题

如图6-27、图6-28所示,首层层高4m。M1为1000mm×2100mm,C1为1800mm×1500mm,砌块墙厚度为240mm,门窗洞口上均有过梁,过梁截面为240mm×180mm,两端各伸入250mm。

列式计算首层砌块墙工程量。(计算结果保留两位小数)

参考答案:↓

解析:

砌块墙工程量:

长度(扣柱):4×13.2-8×0.6=48(m)

高度(扣梁):4-0.6=3.4(m)

门窗洞口面积:4×1×2.1+4×1.8×1.5=19.2(m2)

过梁体积:0.24×0.18×[4×(1+2×0.25)+4×(1.8+2×0.25)]=0.6566(m3)

体积:(48×3.4-19.2)×0.24-0.6566=33.90(m3)

第130题

如图6-29所示,列式计算混凝土工程量、现浇混凝土模板工程量。(计算结果保留两位小数)

参考答案:↓

解析:

混凝土工程量:垫层:2×(3.42×0.1)+0.6×0.1×9=2.85(m3)

独立基础:2×{3.22×0.6+22×1.2-1/6×1×[1.22+0.82+(1.2+0.8)2]}=19.86(m3)

基础梁:0.4×0.6×9=2.16(m3)

混凝土模板:

垫层:2×(4×3.4×0.1)+2×0.1×9=4.52(m2)

独立基础:2×[4×3.2×0.6+4×2×1.2+4×12×(1.2+0.8)×√1/2+0.22-0.4×0.6]=42.24(m2)

基础梁:2×0.6×9=10.80(m2)

第131题

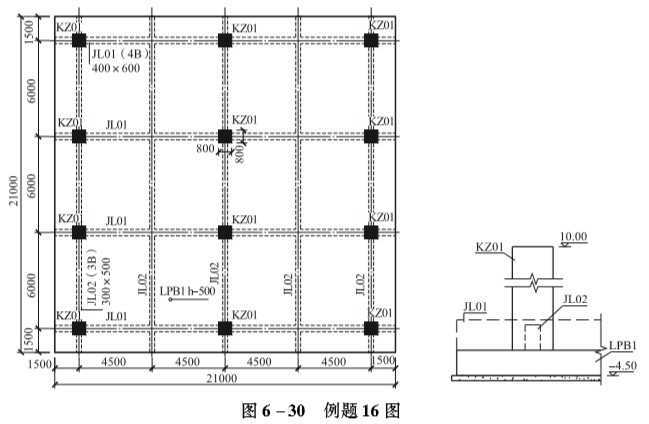

如图6-30所示,列式计算混凝土工程量、现浇混凝土模板工程量。(计算结果保留两位小数)

参考答案:↓

解析:

混凝土工程量:

LPB1:21×21×0.5=220.50(m3)

JL01:4×(0.4×0.6×21)=20.16(m3)

JL02:5×[0.3×0.5×(21-4×0.4)]=14.55(m3)

KZ01:12×[0.82×(10+4.50-0.5)-0.4×0.6×0.8-0.3×0.5×(0.8-0.4)]=104.50(m3)

模板工程量:

LPB:4×21×0.5=42(m2)

JL01:4×[2×0.6×21+2×0.4×0.6-3×(2×0.6×0.8)-2×(2×0.3×0.5)]=88.80(m2)

JL02:3×[2×0.5×21+2×0.3×0.5-4×(2×0.5×0.8)]+2×[2×0.5×21+2×0.3×0.5-4×(2×0.5×0.4)]=93.70(m2)

KZ01:12×[4×0.8×(10+4.50-0.5)-2×0.4×0.6-2×0.3×0.5]=528.24(m2)

第132题

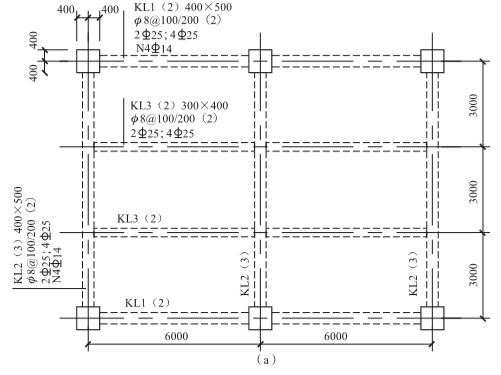

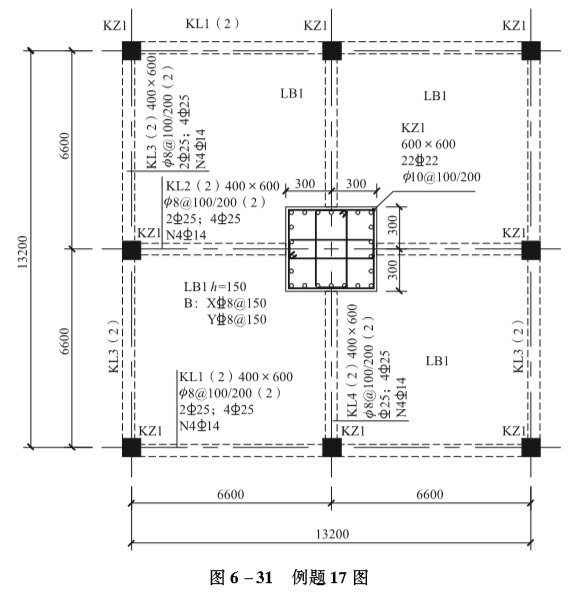

如图6-31所示,首层层高为3m。列式计算首层框架柱、框架梁和现浇板的混凝土工程量及其模板工程量。(计算结果保留两位小数)

参考答案:↓

解析:

KZ1:9×(0.6×0.6×3)=9.72(m3)

KL1:2×[0.4×0.6×(13.2-2×0.6)]=5.76(m3)

KL2:0.4×0.6×(13.2-2×0.6)=2.88(m3)

KL3:2×[0.4×0.6×(13.2-2×0.6)]=5.76(m3)

KL4:0.4×0.6×(13.2-2×0.6)=2.88(m3)

LB1:4×{0.15×[(6.6+0.3-0.4-1/2×0.4)2-(0.6-0.4)2-2×(0.6-0.4)×0.6-0.4/2-(0.6-0.4/2)2]}=23.76(m3)

模板工程量:

KZ1:

角柱:4×[4×0.6×3-2×0.4×0.6-2×(0.6-0.4)×0.15]=26.64(m2)

边柱:4×[4×0.6×3-3×0.4×0.6-3×(0.6-0.4)×0.15]=25.56(m2)

中柱:4×0.6×3-4×0.4×0.6-4×(0.6-0.4)×0.15=6.12(m2)

合计:26.64+25.56+6.12=58.32(m2)

KL1:2×[(2×0.6+0.4-0.15)×(13.2-2×0.6)]=34.80(m2)

KL2:(2×0.6+0.4-2×0.15)×(13.2-2×0.6)=15.60(m2)

KL3:2×[(2×0.6+0.4-0.15)×(13.2-2×0.6)]=34.80(m2)

KL4:(2×0.6+0.4-2×0.15)×(13.2-2×0.6)=15.60(m2)

LB1:4×[(6.6+0.3-0.4-1/2×0.4)2-(0.6-0.4)2-2×(0.6-0.4)×0.6-0.4/2-(0.6-0.4/2)2]=158.40(m2)

第133题

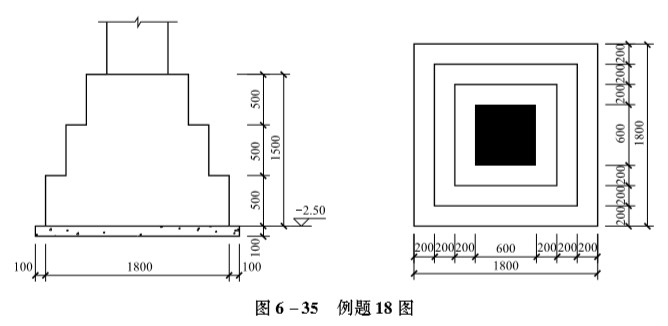

独立基础DJ01如图6-35所示,数量1个,室外地坪标高为-0.3m。施工方案为人工放坡开挖,根据企业定额的计算规则规定,工作面每边300mm,自垫层上表面开始放坡,坡度系数为0.33,余土外运。

列式计算挖土方、回填方的清单工程量和定额工程量。(计算结果保留两位小数)

参考答案:↓

解析:

挖土方清单工程量:22×(2.5+0.1-0.3)=9.2(m3)

回填方清单工程量:9.2-[22×0.1+1.82×0.5+1.42×0.5+12×0.5+0.62×(2.5-3×0.5-0.3)]=5.45(m3)

挖土方定额工程量:基坑底边长:2+2×0.3=2.6(m)

基坑顶边长:2.6+2×(2.5-0.3)×0.33=4.052(m)

定额工程量:2.62×0.1+16×(2.5-0.3)×[2.62+4.0522+(2.6+4.052)2]=25.40(m3)

回填方定额工程量:25.40-[22×0.1+1.82×0.5+1.42×0.5+12×0.5+0.62×(2.5-3×0.5-0.3)]=21.65(m3)

第134题

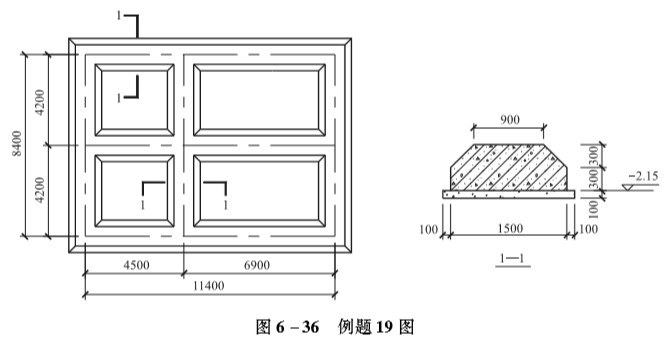

如图6-36所示,室外地坪标高为-0.3m。施工方案为人工放坡开挖,根据企业定额的计算规则规定,工作面每边300mm;自垫层上表面开始放坡,坡度系数为0.33,余土外运。

列式计算挖土方清单工程量和定额工程量。(计算结果保留两位小数)

参考答案:↓

解析:

挖土方清单工程量:

截面面积:1.7×(2.15+0.1-0.3)=3.315(m2)

中心线长度:3×11.4+3×8.4=59.4(m)

接头个数:(4-1)×2=6(个)

接头重叠部分体积:1/2×[1.72×(2.15+0.1-0.3)]=2.8178(m3)

清单工程量:3.315×59.4-6×2.8178=180.00(m3)

挖土方定额工程量:基槽底宽度:1.7+2×0.3=2.3(m)

基槽顶宽度:2.3+2×(2.15-0.3)×0.33=3.521(m)

截面面积:2.3×0.1+1/2×(2.15-0.3)×(2.3+3.521)=5.6144(m2)

接头重叠部分体积:1/2×{2.32×0.1+1/6×(2.15-0.3)×[2.32+3.5212+(2.3+3.521)2]}=8.2151(m3)

定额工程量:5.6144×59.4-6×8.2151=284.20(m3)

第135题

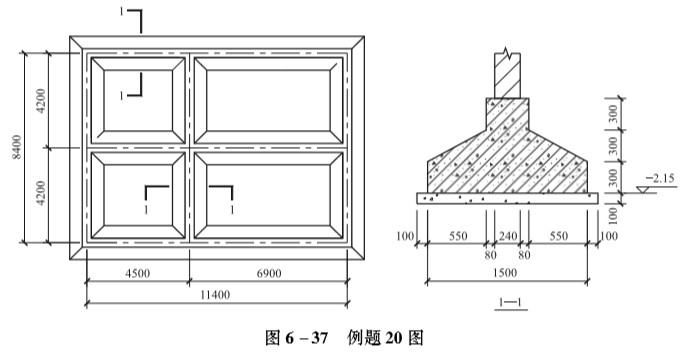

如图6-37所示,室外地坪标高为-0.3m。施工方案为人工放坡开挖,根据企业定额的计算规则规定,工作面每边300mm,自垫层上表面开始放坡,坡度系数为0.33,回填土方就近堆置,余土全部外运至10km以外某处。

列式计算挖土方、回填方、余方弃置清单工程量和定额工程量。(计算结果保留两位小数)

参考答案:↓

解析:

垫层工程量:

中心线长度:3×11.4+3×8.4=59.4(m)

接头个数:(4-1)×2=6(个)

接头重叠部分体积:12×(1.72×0.1)=0.1445(m3)

体积:1.7×0.1×59.4-6×0.1445=9.231(m3)

条基工程量:

截面面积:1.5×0.3+1/2×0.3×(1.5+0.4)+0.4×0.3=0.855(m2)

接头重叠部分体积:1/2×{1.52×0.3+16×0.3×[1.52+0.42+(1.5+0.4)2]+0.42×0.3}=0.512(m3)

体积:0.855×59.4-6×0.512=47.715(m3)

砖墙地坪下部分体积:

截面面积:0.24×(2.15-3×0.3-0.3)=0.24×0.95=0.228(m2)

接头重叠部分体积:1/2×(0.242×0.95)=0.0274(m3)

体积:0.228×59.4-6×0.0274=13.3788(m3)

挖土方清单工程量:

截面面积:1.7×(2.15+0.1-0.3)=1.7×1.95=3.315(m2)

接头重叠部分体积:1/2×1.72×1.95=2.8178(m3)

清单工程量:3.315×59.4-6×2.8178=180.00(m3)

回填方清单工程量:180.00-(9.231+47.715+13.3788)=109.68(m3)

余方弃置清单工程量:180.00-109.68=70.32(m3)

挖土方定额工程量:

基槽底宽度:1.7+2×0.3=2.3(m)

基槽顶宽度:2.3+2×(2.15-0.3)×0.33=3.521(m)

截面面积:2.3×0.1+1/2×(2.15-0.3)×(2.3+3.521)=5.6144(m2)

接头重叠部分体积:1/2×{2.32×0.1+1/6×(2.15-0.3)×[2.32+3.5212+(2.3+3.521)2]}=8.2151(m3)

定额工程量:5.6144×59.4-6×8.2151=284.20(m3)

回填方定额工程量:284.20-(9.231+47.715+13.3788)=213.88(m3)

余方弃置定额工程量:284.20-213.88=70.32(m3)

第137题

综合工日为74.3元/工日,管理费按工程直接费的12%计算,利润按工程直接费和管理费的4%计算。

问题:完成清单项目010101003挖沟槽土方和010103001回填方的综合单价分析表。

参考答案:↓

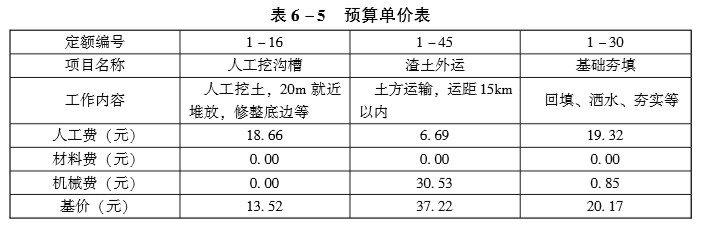

解析:

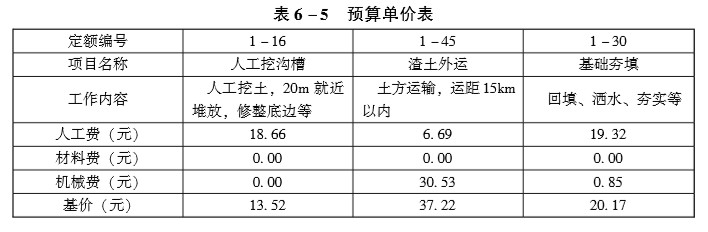

定额1-16人工挖沟槽的清单单位含量:284.20/180.00=1.58

定额1-45渣土外运的清单单位含量:70.32/180.00=0.39综合单价分析表见表6-6

定额1-30基础夯填的清单单位含量:213.88/109.68=1.95综合单价分析表见表6-7

第138题

问题:

1.根据该体育场馆基础设计图纸、技术参数,以及表6-9“工程量计算表”中给定的信息,按«房屋建筑与装饰工程工程量计算规范»GB50854—2013的计算规则,在表6-9“工程量计算表”中,列式计算该大跨度体育场馆钢筋混凝土基础分部分项工程量。已知:钢筋混凝土独立基础综合钢筋含量为72.50kg/m3,钢筋混凝土矩形基础柱综合钢筋含量为18.70kg/m3。

2.根据问题1的计算结果和参考资料,列式计算该分部分项工程人工、材料、机械使用费消耗量,并在表6-10“分部分项工程和措施项目人、材、机费计算表”中,计算该分部分项工程和措施项目人、材、机费,施工企业结合相关方批准的施工组织设计测算的项目单价措施人、材、机费为640000元;施工企业内部规定安全文明措施及其他总价措施费按分部分项工程人、材、机费及单价措施人、材、机费之和的2.50%计算。

3.若施工过程中,钢筋混凝土独立基础和矩形基础柱使用的C30混凝土变更为C40混凝土(消耗定额同C30混凝土,除税价480.00元/m3),其他条件均不变,根据问题1、2的条件和计算结果,列式计算C40商品混凝土消耗量、C40与C30商品混凝土除税价差、由于商品混凝土价差产生的该分部分项工程和措施项目人、材、机增加费。

4.假定该钢筋混凝土基础分部分项工程人、材、机费为6600000.00元,其中人工费占13%;企业管理费按人、材、机费的6%计算,利润按人、材、机费和企业管理费之和的5%计算,规费按人工费的21%计算,增值税税率按9%计取,请在表6-11“分部分项工程费用目标管理控制价计算表”中编制该钢筋混凝土基础分部分项工程费用目标管理控制价。

(上述各问题中提及的各项费用均不包含增值税可抵扣进项税额,所有计算结果均保留两位小数)

参考答案:↓

解析:

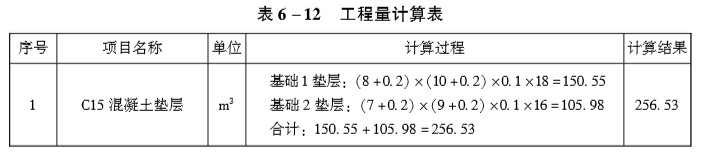

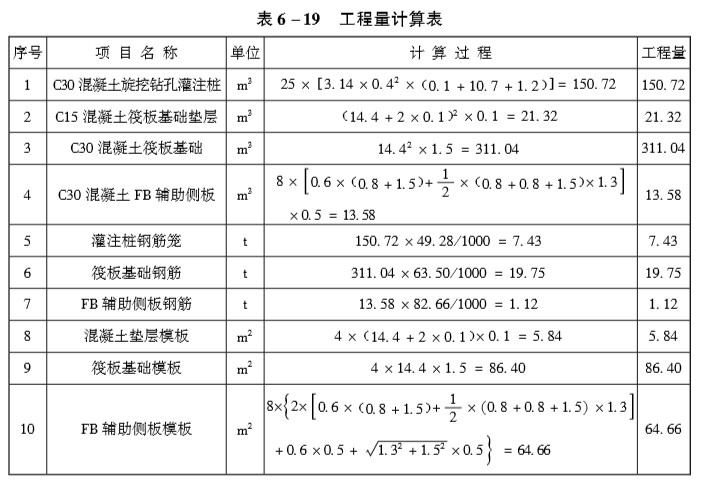

1.该大跨度体育场馆钢筋混凝土基础分部分项工程量见表6-12。

2.该分部分项工程和措施项目人、材、机费计算表见表6-13。

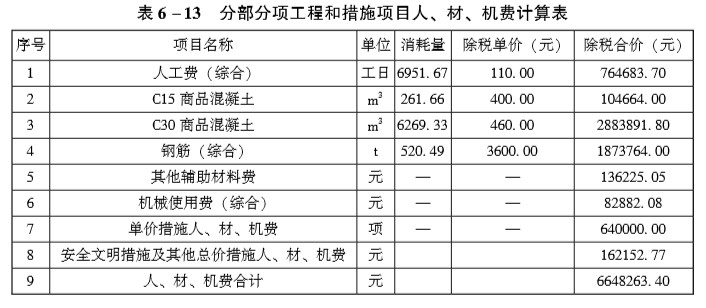

具体计算过程如下:

(1)人工工日(综合)消耗量:256.53×0.40+4854.00×0.60+1292.40×0.70+505.33×6.00=6951.67(工日);

人工(综合)费=6951.67×110=764683.70(元)

(2)C15商品混凝土消耗量:

256.53×1.02=261.66(m3)

C15商品混凝土费用=261.66×400=104664.00(元)

(3)C30商品混凝土消耗量:(4854.00+1292.40)×1.02=6269.33(m3)

C30商品混凝土费用=6269.33×460=2883891.80(元)

(4)钢筋(综合)消耗量:505.33×1.03=520.49(t)

钢筋(综合)费用=520.49×3600=1873764.00(元)

(5)其他辅助材料费:256.53×8.00+4854.00×12.00+1292.40×13.00+505.33×117.00=136225.05(元)

(6)机械使用费(综合):256.53×1.60+4854.00×3.90+1292.40×4.20+505.33×115.00=82882.08(元)

(7)分部分项工程人、材、机使用费:764683.70+104664.00+2883891.80+1873764.00+136225.05+82882.08=5846110.63(元)

(8)单价措施人、材、机费:640000.00元。

(9)安全文明措施及其他总价措施费的人、材、机费:(5846110.63+640000)×2.5%=162152.77(元)

(10)分部分项和措施项目人、材、机费用:5846110.63+640000+162152.77=6648263.40(元)

3.(1)C40商品混凝土消耗量:

(4854.00+1292.40)×1.02=6269.33(m3)

(2)C40与C30商品混凝土除税价差:480.00-460.00=20.00(元/m3)

(3)由于C40商品混凝土价差产生的该分部分项工程和措施项目人、材、机增加费:

分部分项人、材、机增加费:6269.33×20.00=125386.60(元)

安全文明措施及其他总价措施人、材、机增加费:125386.60×2.5%=3134.67(元)

该分部分项工程和措施项目人、材、机增加费:125386.60+3134.67=128521.27(元)

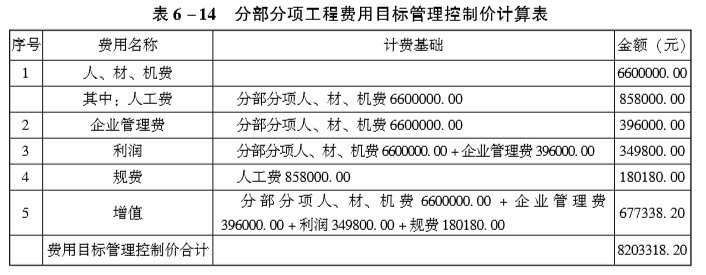

4.该钢筋混凝土基础分部分项工程费用目标管理控制价见表6-14。

具体计算过程如下:

人工费=6600000×13%=858000.00(元)

企业管理费=6600000×6%=396000.00(元)

利润=(6600000+396000)×5%=349800.00(元)

规费=858000×21%=180180.00(元)

增值税=(6600000+396000+349800+180180)×9%=677338.20(元)

目标管理控制价合计=7525980+677338.20=8203318.20(元)

第139题

问题:

1.根据该多管式(钢内筒)烟囱基础施工图纸、技术参数及参考资料,及表6-16中给定的信息,按«房屋建筑与装饰工程工程量计算规范»GB50854—2013的计算规则,在表6-16“工程量计算表”中,列式计算该烟囱钢筋混凝土基础分部分项工程量(筏板上8块FB辅助侧板的斜面在混凝土浇捣时必须安装模板)。

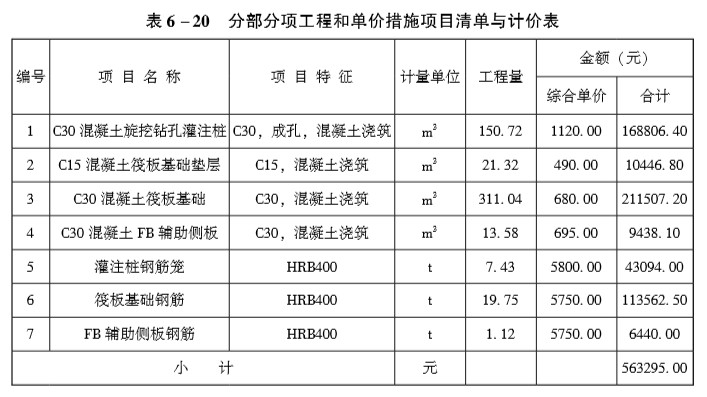

2.根据问题1的计算结果,及表6-17中给定的信息,按照«建设工程工程量清单计价规范»GB50500—2013的要求,在表6-17“分部分项工程和单价措施项目清单与计价表”中,编制该烟囱钢筋混凝土基础分部分项工程和单价措施项目清单与计价表。

3.假定该整体烟囱分部分项工程费为2000000.00元;单价措施项目费为150000.00元,总价措施项目仅考虑安全文明施工费,安全文明施工费按分部分项工程费的3.5%计取;其他项目考虑基础基坑开挖的土方、护坡、降水专业工程暂估价为110000.00元(另计5%总承包服务费);人工费占比分别为分部分项工程费的8%、措施项目费的15%;规费按人工费的21%计取,增值税税率按10%计取。按«建设工程工程量清单计价规范»GB50500—2013的要求,列式计算安全文明施工费、措施项目费、人工费、总承包服务费、规费、增值税;并在表6-18“单位工程最高投标限价汇总表”中编制该钢筋混凝土多管式(钢内筒)烟囱单位工程最高投标限价。

(上述各问题中提及的各项费用均按不包含增值税可抵扣进项税额。所有计算结果均保留两位小数)

参考答案:↓

解析:

1.工程量计算表见表6-19。

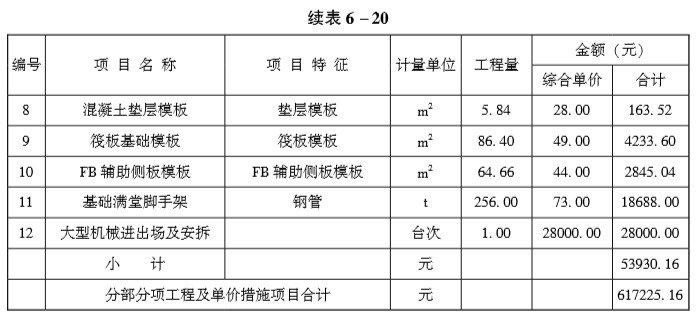

2.分部分项工程和单价措施项目清单与计价表见表6-20。

3.安全文明施工费:2000000×3.5%=70000(元)

措施项目费:150000+70000=220000(元)

人工费:2000000×8%+220000×15%=193000(元)

总承包服务费:110000×5%=5500(元)

规费:193000×21%=40530(元)

增值税:(2000000+150000+70000+110000+5500+40530)×10%=237603(元)

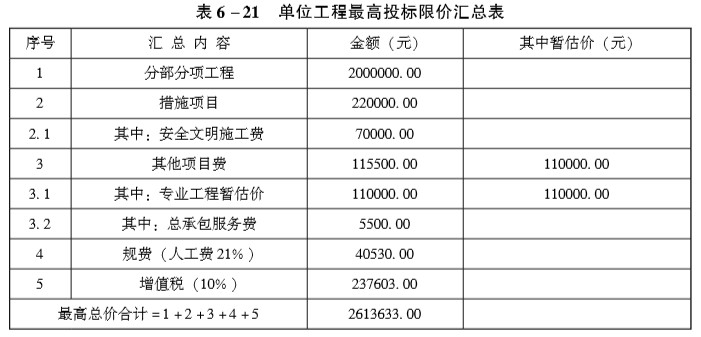

单位工程最高投标限价汇总表见表6-21。

第140题

问题:

1.根据该轻型钢屋架工程施工图纸及技术参数,按«房屋建筑与装饰工程工程量计算规范»GB50854—2013的计算规则,在表6-24“工程量计算表”中,列式计算该轻型钢屋架系统分部分项工程量。(屋架上、下弦水平支撑及垂直支撑仅在①~②,⑧~⑨,16~17柱间屋架上布置)

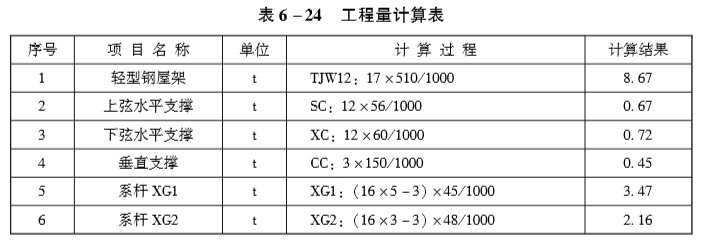

2.经测算轻型钢屋架表面涂刷工程量按35m2/t计算;«房屋建筑与装饰工程工程量计算规范»GB50854—2013钢屋架的项目编码为010602001,企业管理费按人工、材料、机械费之和的10%计取,利润按人工、材料、机械费、企业管理费之和的7%计取。按«建设工程工程量清单计价规范»GB50500—2013的要求,结合轻型钢屋架消耗量定额基价表,列式计算每吨钢屋架油漆、防火漆的消耗量及费用,其他材料费用;并在表6-25“轻型钢屋架综合单价分析表”中编制轻型钢屋架综合单价分析表。

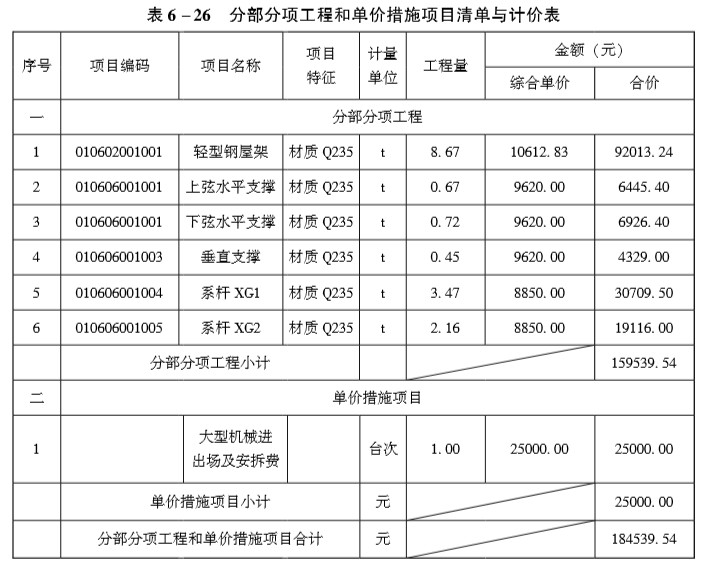

3.根据问题1和问题2的计算结果,及表6-26中给定的信息,按«建设工程工程量清单计价规范»GB50500—2013的要求,在表6-26“分部分项工程和单价措施项目清单与计价表”中,编制该机修车间钢屋架系统分部分项工程和单价措施项目清单与计价表。

4.假定该分部分项工程费为185000.00元;单价措施项目费为25000.00元;总价措施项目仅考虑安全文明施工费,安全文明施工费按分部分项工程费的4.5%计取;其他项目费为零;人工费占分部分项工程及措施项目费的8%,规费按人工费的24%计取;增值税税率按11%计取。按«建设工程工程量清单计价规范»GB50500—2013的要求,在答题卡中列式计算安全文明施工费、措施项目费、规费、增值税,并在表6-27“单位工程招标控制价汇总表”中编制该轻型钢屋架系统单位工程招标控制价。

(上述各问题中提及的各项费用均不包含增值税可抵扣进项税额。所有计算结果保留两位小数)

参考答案:↓

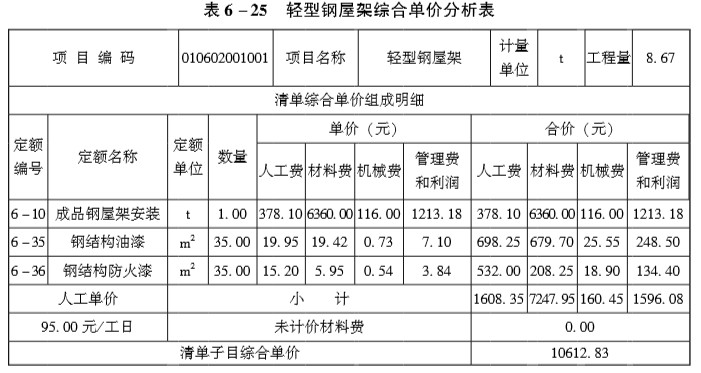

解析:

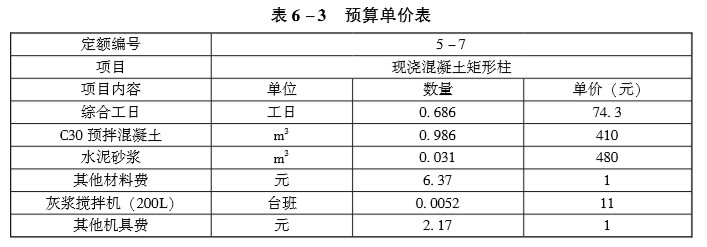

1.

2.(1)每吨钢屋架油漆消耗量:35×0.76=26.60(kg)

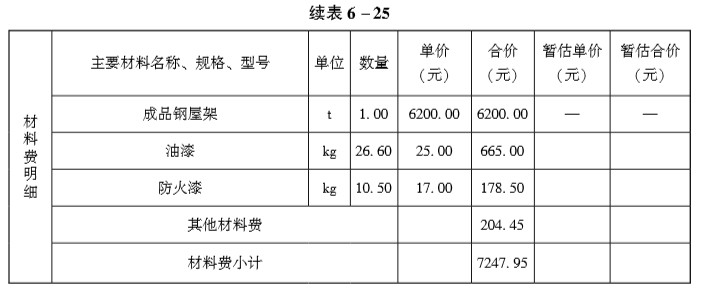

油漆材料费:26.6×25=665.00(元)

(2)每吨钢屋架防火漆消耗量:35×0.3=10.50(kg)

防火漆材料费:10.5×17=178.50(元)

(3)每吨钢屋架其他材料费:160+35×(0.42+0.85)=204.45(元)

3.

4.(1)安全文明施工费:185000×4.5%=8325.00(元)

(2)措施项目费:25000+8325=33325.00(元)

(3)规费:(185000+33325)×8%×24%=4191.84(元)

(4)增值税:(185000+33325+4191.84)×11%=24476.85(元)
