2024年一级造价工程师《建设工程案例分析<安装>》章节习题(160题)

第141题

问题:

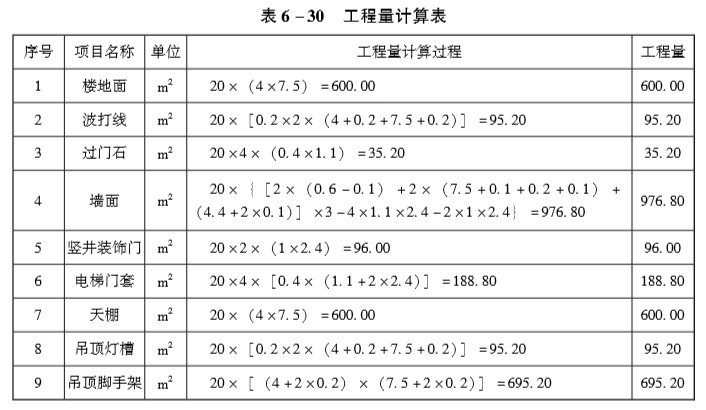

1.根据工程竣工图纸和技术参数,按«房屋建筑与装饰工程工程量计算规范»GB50854—2013的计算规则,在表6-30“工程量计算表”中,列式计算该20套电梯厅楼地面、墙面(装饰高度3000mm)、天棚、门和门套等土建装饰分部分项工程的结算工程量(竖井装饰门内的其他项目不考虑)。

2.根据问题1的计算结果及合同文件中“分部分项工程和单价措施项目清单与计价表”的相关内容,按«建设工程工程量清单计价规范»GB50500—2013的要求,在表6-31“分部分项工程和单价措施项目清单与计价表”中编制该土建装饰工程结算。

3.按该分部分项工程竣工结算金额1600000.00元,单价措施项目清单结算金额为18000.00元取定。安全文明施工费按分部分项工程结算金额的3.5%计取,其他项目费为零,人工费占分部分项工程及措施项目费的13%,规费按人工费的21%计取,营业税金及附加按3.48%计取。按«建设工程工程量清单计价规范»GB50500—2013的要求,列式计算安全文明施工费、措施项目费、规费、营业税金及附加费,并在表6-32“单位工程竣工结算汇总表”中编制该土建装饰工程结算。(计算结果保留两位小数)

参考答案:↓

解析:

1.

2.

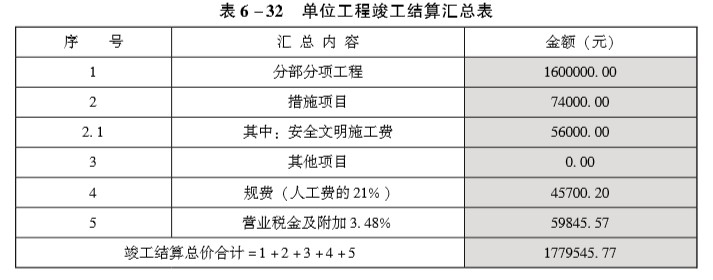

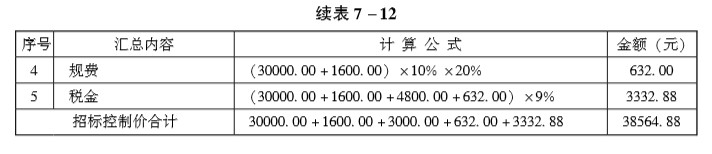

3.安全文明施工费:1600000×3.5%=56000.00(元)措施项目费:18000+56000=74000(元)规费:(1600000+74000)×13%×21%=45700.20(元)营业税金及附加费:(1600000+74000+45700.20)×3.48%=59845.57(元)

第142题

问题:

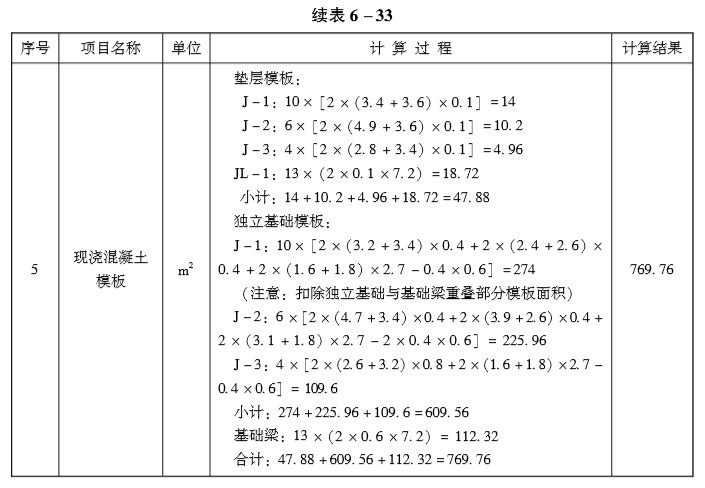

1.根据工程图纸及技术参数,按«房屋建筑与装饰工程工程量计算规范»GB50854—2013的计算规则,在表6-33“工程量计算表”中,列式计算现浇混凝土基础垫层、现浇混凝土独立基础(-0.3m以下部分)、现浇混凝土基础梁、现浇构件钢筋、现浇混凝土模板五项分部分项工程的工程量。根据已有类似项目结算资料测算,各钢筋混凝土基础钢筋参考含量分别为:独立基础80kg/m3,基础梁100kg/m3。(基础梁施工是在基础回填土回填至-1.00m时再进行基础梁施工)

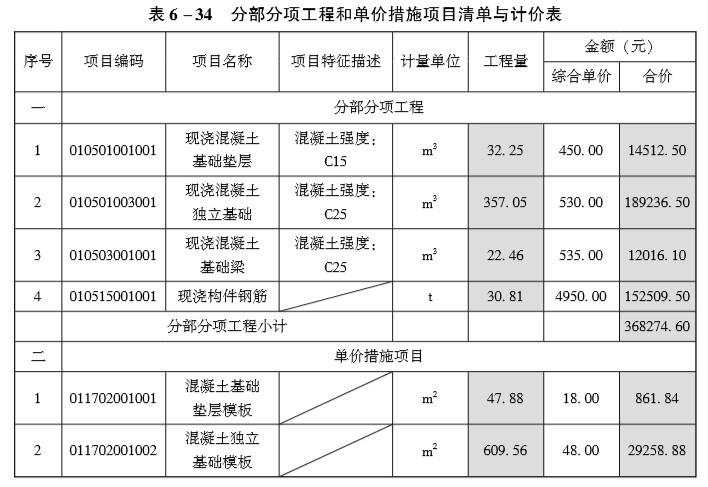

2.根据问题1的计算结果及给定的项目编码、综合单价,按«建设工程工程量清单计价规范»GB50500—2013的要求,在表6-34中编制“分部分项工程和单价措施项目清单与计价表”。

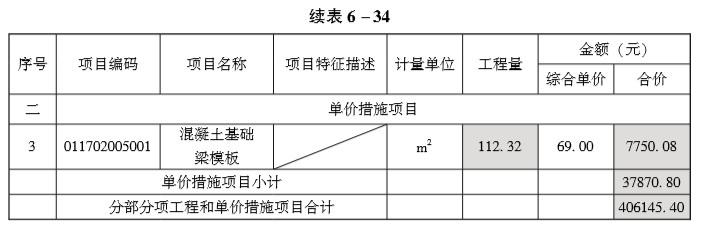

3.假如招标工程量清单中,表6-34中单价措施项目中模板项目的清单不单独列项,按«房屋建筑与装饰工程工程量计算规范»GB50854—2013中工作内容的要求,模板费应综合在相应分部分项项目中,根据表6-34的计算结果,列式计算相应分部分项工程的综合单价。

4.根据问题1的计算结果,按定额规定混凝土损耗率1.5%,列式计算该架空运输坡道土建工程基础部分总包方与商品混凝土供应方各强度等级混凝土的结算用量。(计算结果保留两位小数)

参考答案:↓

解析:

1.

2.

3.现浇混凝土垫层综合单价:450+18×47.88/32.25=476.72(元/m3)

现浇混凝土独立基础综合单价:530+48×609.56/357.05=611.95(元/m3)

现浇混凝土基础梁:535+69×112.32/22.46=880.06(元/m3)4.C15

混凝土用量:32.25×(1+1.5%)=32.73(m3)C25

混凝土用量:(357.05+22.46)×(1+1.5%)=385.20(m3)

第144题

问题:

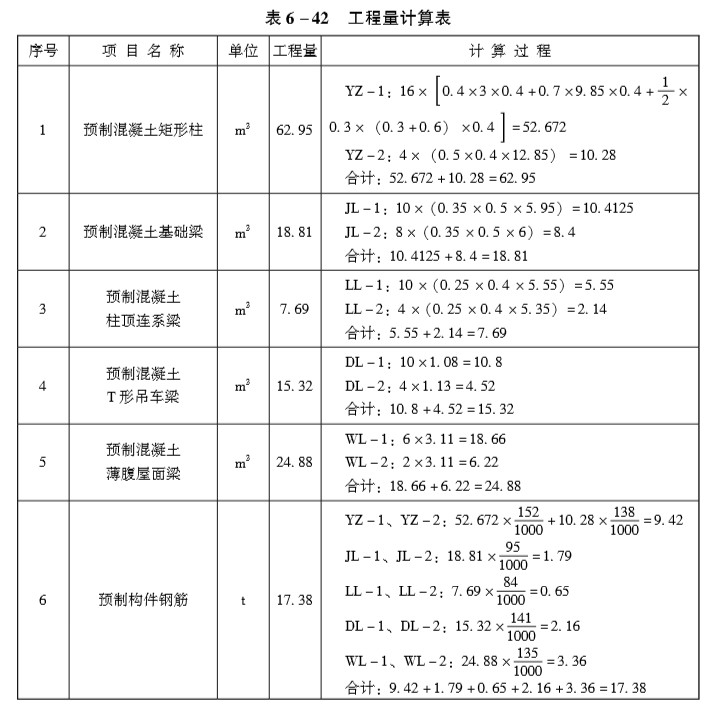

1.根据上述条件,按«房屋建筑与装饰工程工程量计算规范»GB50854—2013的计算规则,在表6-42中,列式计算该机修车间上部结构预制混凝土柱、梁工程量及根据设计提供的控制参考钢筋含量计算相关钢筋工程量。

2.利用问题的计算结果和以下相关数据,按«建设工程工程量清单计价规范»GB50500—2013、«房屋建筑与装饰工程工程量计算规范»GB50854—2013的要求,在表6-43中,编制该机修车间上部结构分部分项工程和单价措施项目清单与计价表。已知相关数据为:

①预制混凝土矩形柱的清单编码为010509001,本车间预制混凝土柱单体体积<3.5m3,就近插入基础杯口,人材机合计513.71元/m3;

②预制混凝土基础梁的清单编码为010510001,本车间基础梁就近地面安装,单体体积<1.2m3,人材机合计402.98元/m3;

③预制混凝土柱顶连系梁的清单编码为010510001,本车间连系梁单体体积<0.6m3,安装高度<12m,人材机合计423.21元/m3;

④预制混凝土T形吊车梁的清单编码为010510002,本车间T形吊车梁单体体积<1.2m3,安装高度<9.5m,人材机合计530.38元/m3;

⑤预制混凝土薄腹屋面梁的清单编码为010511003,本车间薄腹屋面梁单体体积<3.2m3,安装高度13m,人材机合计561.35元/m3;

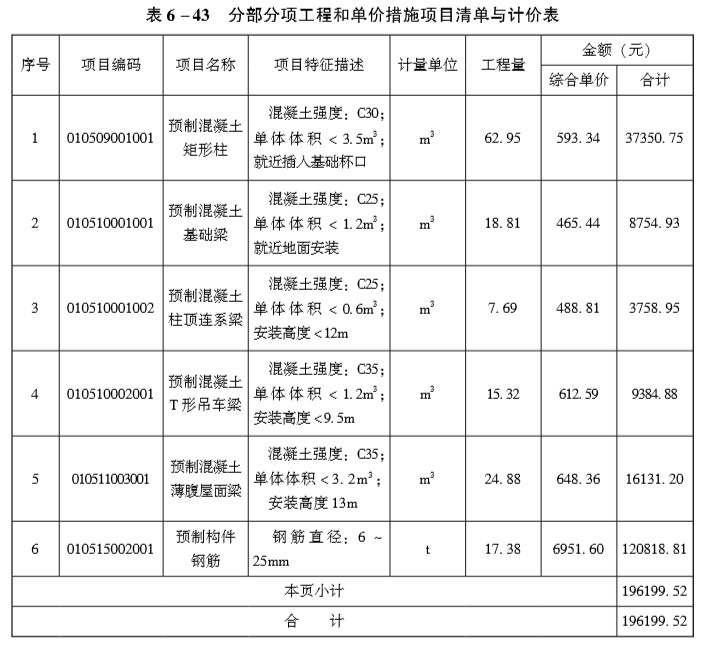

⑥预制混凝土构件钢筋的清单编码为010515002,本车间所用钢筋直径为6mm~25mm,人材机合计6018.70元/t。以上项目管理费均以人材机为基数按10%计数,利润以人材机和管理费合计为基数按5%计算。

3.利用以下有关数据,在表6-44中,编制该机修车间土建单位工程招标控制价汇总表。已知相关数据为:①一般土建分部分项工程费用785000.00元;②措施项目费用62800.00元,其中安全文明施工费26500.00元;③其他项目费用为屋顶防水专业分包暂估70000.00元;④规费以分部分项工程、措施项目、其他项目之和为基数计取,综合费率为5.28%;⑤税率为3.477%。(计算结果保留两位小数)

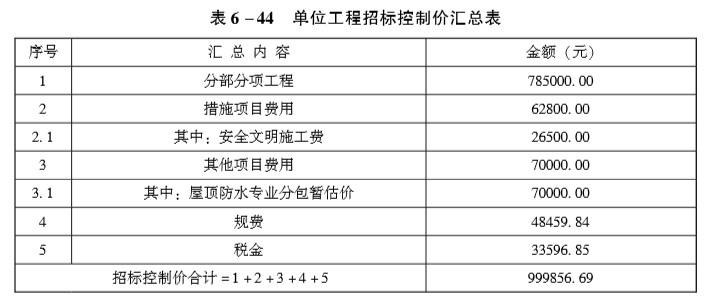

参考答案:↓

解析:

1.

2.

3.

第145题

问题:

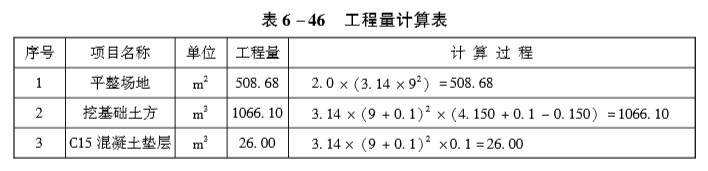

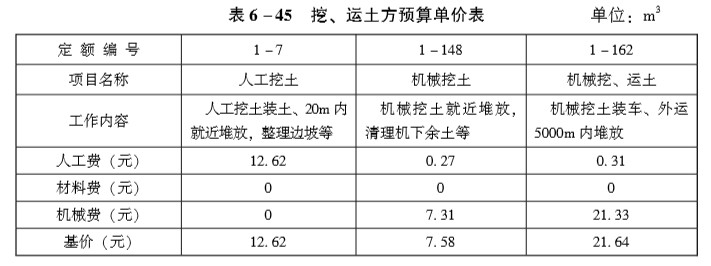

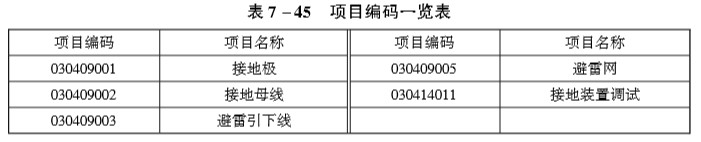

1.根据上述条件,按«建设工程工程量清单计价规范»GB50500—2013的计算规则,在表6-46“工程量计算表”中,列式计算该烟囱基础的平整场地、挖基础土方、垫层和混凝土基础工程量。平整场地工程量按满堂基础底面积乘2.0系数计算,圆台体体积计算公式为V=1/3×h×π×(r21+r22+r1r2)。

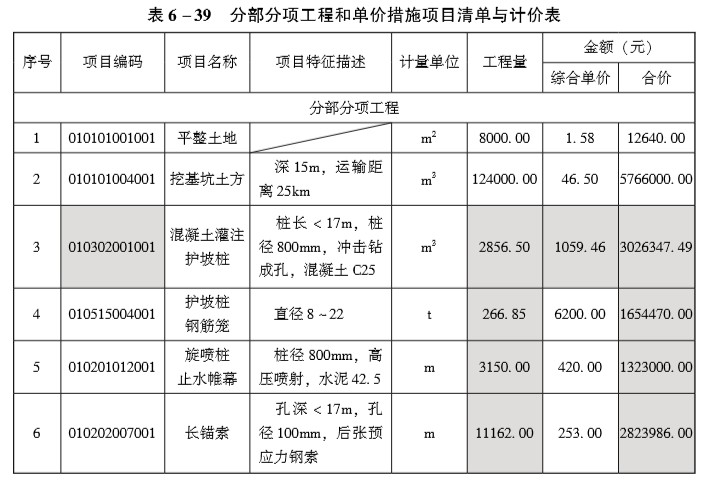

2.根据工程所在地相关部门发布的现行挖、运土方预算单价,见表6-45“挖、运土方预算单价表”。施工方案规定,土方按90%机械开挖、10%人工开挖,用于回填的土方在20m内就近堆存,余土运往5000m范围内指定地点堆放。相关工程的企业管理费按工程直接费的7%计算,利润按工程直接费的6%计算。编制挖基础土方(清单编码为010101003)的清单综合单价,填入答题纸表6-47“工程量清单综合单价分析表”。

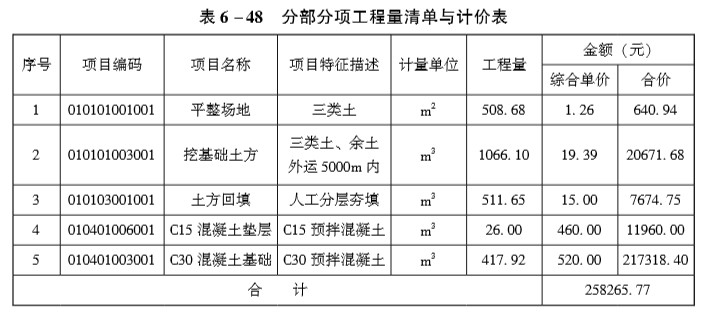

3.利用第1、2问题的计算结果和以下相关数据,在表6-48“分部分项工程量清单与计价表”中,编制该烟囱基础分部分项工程量清单与计价表。已知相关数据为:

①平整场地,编码010101001,综合单价1.26元/m2;

②挖基础土方,编码010101003;

③土方回填,人工分层夯填,编码010103001,综合单价15.00元/m3;

④C15混凝土垫层,编码010401006,综合单价460.00元/m3;

⑤C30混凝土满堂基础,编码010401003,综合单价520.00元/m3。

(计算结果保留两位小数)

参考答案:↓

解析:

1.

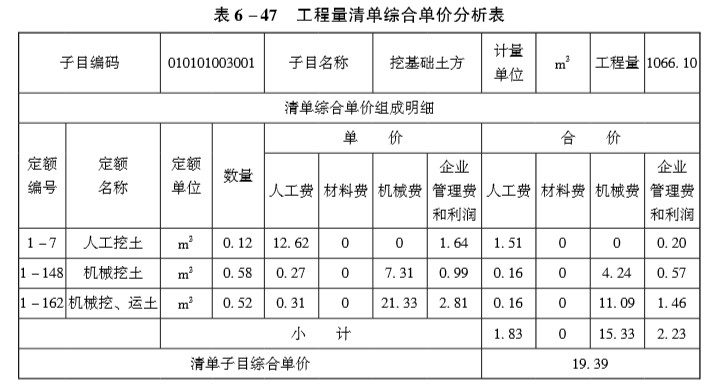

2.挖土方定额工程量:

基坑底半径:9+0.1+0.3=9.4(m)

基坑顶半径:9.4+0.33×(4.150-0.150)=10.72(m)

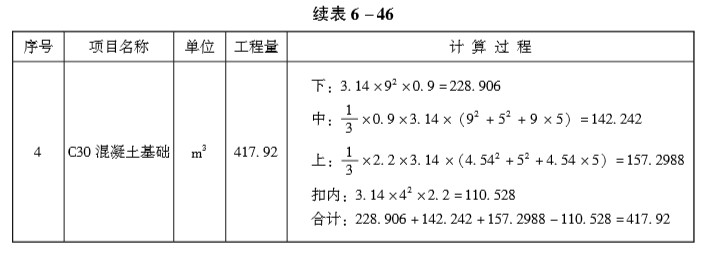

定额工程量:3.14×9.42×0.1+1/3×(4.150-0.150)×3.14×(9.42+10.722+9.4×10.72)=1300.69(m3)

回填方定额工程量:1300.69-26.00-(228.906+142.242+157.2988)=746.24(m3)

运土定额工程量:1300.69-746.24=554.45(m3)

定额1-7人工挖土的清单单位含量:1300.69×10%/1066.10=0.12

定额1-162机械挖、运土的清单单位含量:554.45/1066.10=0.52

定额1-148机械挖土的清单单位含量:1300.69×90%-554.45/1066.10=0.58

3.土方回填清单工程量:1066.10-26.00-(228.906+142.242+157.2988)=511.65(m3)

第146题

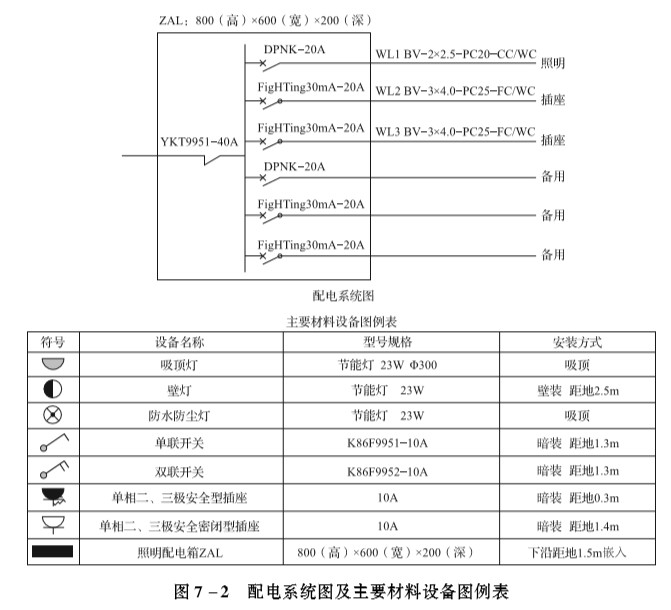

问题:

1.按照背景资料1~5和图7-1及图7-2所示,根据«建设工程工程量清单计价规范»GB50500—2013和«通用安装工程工程量计算规范»GB50856—2013的规定,计算WL1~WL3配管配线的工程量,计算式与结果填写在答题卡上指定位置。

2.假定PC20工程量为60m、PC25工程量为25m、BV2.5工程量为130m、BV4工程量为70m,其他工程量根据给定图纸计算,编制分部分项工程量清单、计算各分部分项工程的综合单价与合价。完成答题卡表7-11“分部分项工程和单价措施项目清单与计价表”。(计算过程和结果数据均保留2位小数)

3.假定该工程分部分项工程费为30000.00元;单价措施项目费为1000.00元;总价措施项目仅考虑安全文明施工费,安全文明施工费按分部分项工程费的2%计取;计日工10个,单价300.00元/工日;人工费占分部分项工程和措施项目费的10%,规费按人工费的20%计取,其他未提及项目不考虑;增值税税率按9%计取。按«建设工程工程量清单计价规范»编制完成答题卡表7-12“单位工程招标控制价汇总表”。

参考答案:↓

解析:

1.WL1

PC20(2线):1.3+2.2+2.7+2.4+2.4+1.8+1.8+0.6+2.7+3.5+3.8+3.5+(3.3+0.1-1.5-0.8)+(3.3+0.1-2.5)×2+(3.3+0.1-1.3)×2=35.8(m)

PC20(3线):1.5+1.8+1.8+1.8+(3.3+0.1-1.3)×4=15.30(m)

PC20合计:35.80+15.30=51.10(m)

BV2.5:(0.8+0.6)×2+35.8×2+15.3×3=120.30(m)

WL2

PC25:(1.5+0.1)+0.9+1+2+(0.3+0.1)×5=7.50(m)

BV4:[(0.8+0.6)+7.5]×3=26.70(m)

WL3

PC25:(1.5+0.1)+3+2.3+(1.4+0.1)×3=11.40(m)

BV4:[(0.8+0.6)+11.4]×3=38.40(m)

PC25合计:7.5+11.4=18.90(m)

BV4合计:26.7+38.4=65.10(m)

2.

3.

第147题

问题:

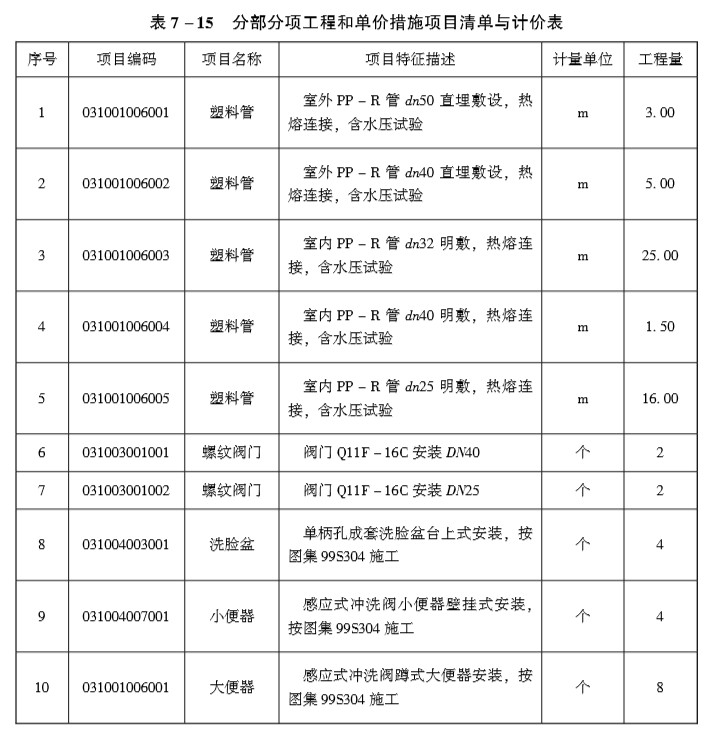

1.按照图7-1和图7-2所示内容,接直埋、明设(指敷设于室内地坪下的管段)分别列式计算给水管道和阀门安装项目分部分项清单工程量。计算要求:管道工程量计算至支管与卫生器具相连的分支三通或末端弯头处止。

2.根据背景资料2、3和图7-1和图7-2所示内容,接«通用安装工程工程量计算规范»GB50856—2013的规定,分别编制管道、阀门、卫生器具(污水池除外)安装项目的分部分项工程量清单,并填入表7-15“分部分项工程和单价措施项目清单与计价表”中。

3.按照背景资料2、3、4中的相关数据和图7-1和图7-2中所示要求,根据«通用安装工程工程量计算规范»GB50856—2013、«建设工程工程量清单计价规范»GB50500—2013和«通用安装工程消耗量定额»TY02-31-2015的规定,编制室内dn32 PP-R塑料给水管道分部分项工程量清单的综合单价,并填入表7-16“综合单价分析表”中。

(计算结果保留两位小数)

参考答案:↓

解析:

1.直埋PP-R管 dn50:2.6+0.15=2.75(m)

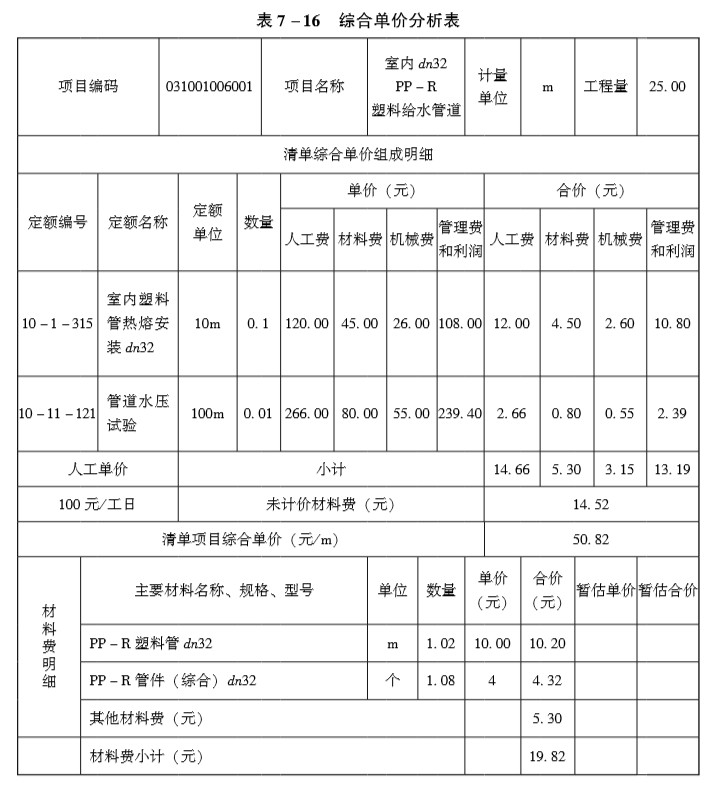

dn40:2.2+2.8-0.15×2+0.6×2=5.90(m)

明设PP-R管 dn40:1.3+0.4=1.70(m)

L1:1.3m    L2:0.4m

明设PP-R管 dn32:19.3+24.9=44.20(m)

L1:[1.8+4.4-0.15×2+(1.3-0.8)+(0.7+0.9-0.15)]×2+(3.6-1.3+1.3)=19.3(m)

L2:[3.9+2.3-0.15×2+(0.8-0.4)+(2.8-0.15×2)+(0.9+0.7-0.15)]×2+(0.8-0.4)+(3.6-0.4+0.8)=24.9(m)

明设PP-R管 dn25:1.3-1+(2.2-0.3-0.15)+(0.5+0.7-0.15)=3.10(m)

球阀DN50:1个

球阀DN32:4个

铜质水嘴DN25:1个

2.

3.

第148题

问题:

1.按照背景资料1~4和图7-5~图7-7所示内容,根据«建设工程工程量清单计价规范»GB50500—2013和«通用安装工程工程量计算规范»GB50856—2013的规定,计算各分部分项工程量,并将配管(SC15、SC20)、配线(BV2.5)、避雷网及均压环的工程量计算式与结果填写在指定位置;计算各分部分项工程的综合单价与合价,编制完成表7-19“分部分项工程和单价措施项目清单与计价表”。(答题时不考虑配电箱的进线管道和电缆,不考虑开关盒和灯头盒,防雷接地不考虑除避雷网、均压环以外的部分。)

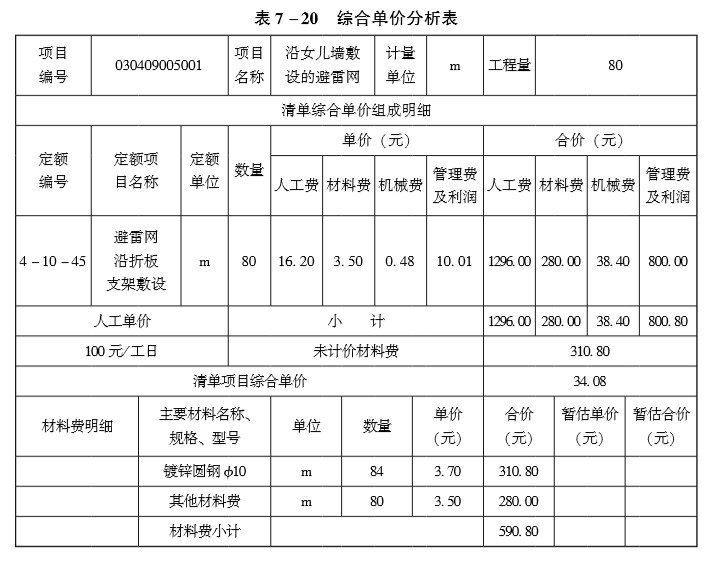

2.假定该工程“沿女儿墙敷设的避雷网”清单工程量为80m,其余条件均不变,根据背景资料2中的相关数据,编制完成表7-20“综合单价分析表”。

(计算结果保留两位小数)

参考答案:↓

解析:

1.依据图纸进行工程量计算:

配电箱1个

五孔插座6个

暗装开关(四开)2个

吸顶灯2个

双管荧光灯18个

管、线(默认照明走顶板、插座走地面)

SC15:照明:

左墙开关到吸顶灯 4.4-1.3+0.05+0.9=4.05(m)

穿3根线4.05×3=12.15(m)

右墙开关到吸顶灯 4.4-1.3+0.05+1.3=4.45(m)

穿3根线4.45×3=13.35(m)

插座:

电箱到地面 1.5+0.05=1.55(m) 穿3根线1.55×3=4.65(m)

电箱预留3根线(0.3+0.45)×3=2.25(m)

插座水平管 6.3+6.4+7.17+7.3+6.4+7.17=40.74(m)

穿3根线40.74×3=122.22(m)

插座下立管{三管1个1×3×0.3=0.9二管3个3×2×0.3=1.8一管2个2×1×0.3=0.6}=3.3(m) 穿三根线3.3×3=9.9(m)

SC20:照明

WL1、WL2电箱到顶板 (4.4-1.5-0.45+0.05)×2=5(m)

穿4根线5×4=20(m)

电箱二组预留 (0.3+0.45)×4×2=6(m)

穿6根线的灯位到墙开关(左)

4.4-1.3+0.05+1.1=4.25(m) 穿6根线4.25×6=25.5(m)

穿6根线的灯位到墙开关(右)

4.4-1.3+0.05+0.8=3.95(m)  穿6根线3.95×6=23.7(m)

穿5根线的水平管 3.2+3.2=6.4(m)穿5根线6.4×5=32(m)

穿4根线的水平管1.9+4+4+4+4+3.2+4+4+14.5+4+4+4+4+3.2+4+4=70.8(m)

穿4根线70.8×4=283.2(m)

合计:SC15:4.05+4.45+1.55+40.74+3.3=54.09(m)

SC20:5+4.25+3.95+6.4+70.8=90.4(m)

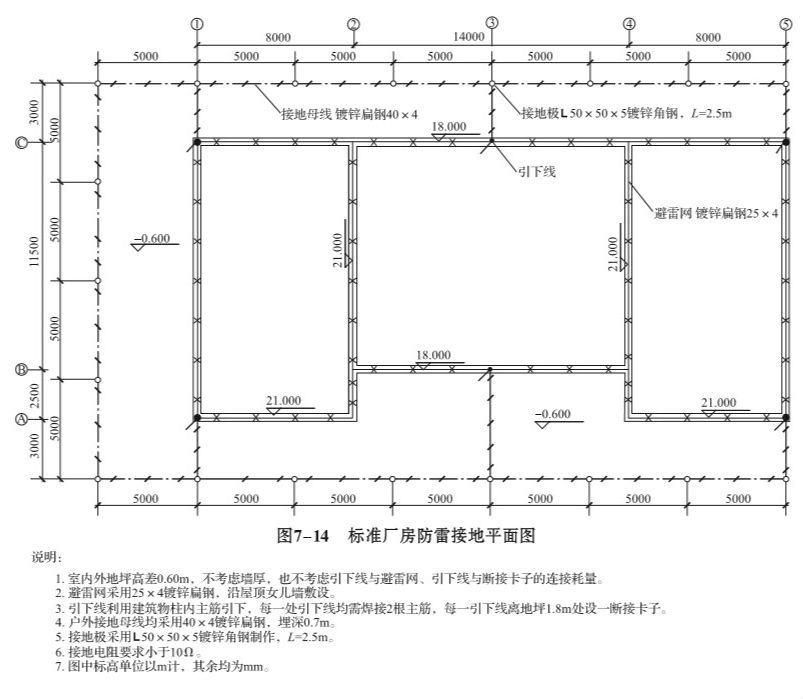

BV2.5线:12.15+13.35+4.65+2.25+122.22+9.9+20+6+25.5+23.7+32+283.2=554.92(m)

电箱接线3根的一组、4根的两组,共3+4×2=11(个头)

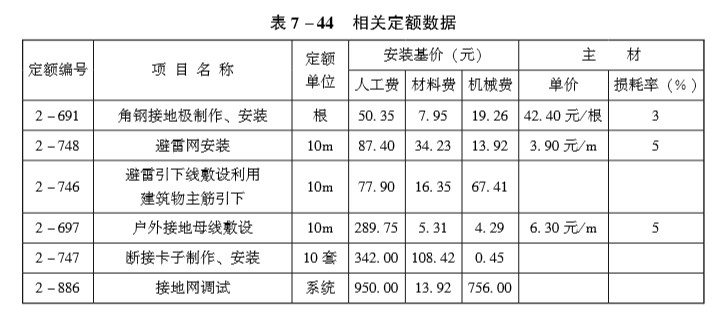

避雷网:支架(24.2+8.4)×2=65.2(m)

    支墩(5.1-4.5)×2+8.4=9.6(m)

均压环:(24.2+8.4)×2×2=130.8(m)

综合单价计算:综合单价=人工费+定额材料费+机械费+主材及损耗+管理费+利润

配电箱:102.3+34.4+0+1500×(1+0%)+102.3×45%+102.3×15%+(1.2+1.44+1.2×45%+1.2×15%)×11=1735.04(元)

开关:7+0.8+0+15×(1+2%)+7×45%+7×15%=27.3(元)

插座:6.8+0.8+0+10×(1+2%)+6.8×45%+6.8×15%=21.88(元)

配管SC15:4.68+3.3+0+5.3×(1+3%)+4.68×45%+4.68×15%=16.25(元)

配管SC20:4.68+4.1+0+6.9×(1+3%)+4.68×45%+4.68×15%=18.70(元)

穿线BV2.5:0.81+0.15+0+1.6×(1+16%)+0.81×45%+0.81×15%=3.31(元)

吸顶灯:13.8+1.9+0+80×(1+1%)+13.8×45%+13.8×15%=104.78(元)

日光灯:17.5+1.5+0+120×(1+1%)+17.5×45%+17.5×15%=150.70(元)

支架避雷网:16.2+3.5+0.48+3.7×(1+5%)+(16.2+0.48)×45%+(16.2+0.48)×15%=34.08(元)

支墩避雷网:8.2+1.55+0.24+3.7×(1+5%)+(8.2+0.24)×45%+(8.2+0.24)×15%=18.94(元)

均压环:2.4+0.8+0.32+0×(1+0%)+(2.4+3.2)×45%+(2.4+3.2)×15%=5.55(元)

2.

第149题

问题:

1.按照图7-8所示内容,分别列式计算管道和阀门(其中DN50管道、阀门除外)安装工程项目分部分项清单工程量。

2.根据背景2、3及图7-8中所示要求,按«通用安装工程工程量计算规范»GB50856—2013的规定,分别依次编列管道、阀门安装项目(其中DN50管道、阀门除外)的分部分项工程量清单,并填入表7-24“分部分项工程量和单价措施项目清单与计价表”中。

3.按照背景资料4中的相关数据和图7-8中所示要求,根据«通用安装工程工程量计算规范»GB50856—2013和«建设工程工程量清单计价规范»GB50500—2013的规定,编制中压管道DN150安装项目分部分项工程量清单的综合单价,并填入表7-25“综合单价分析表”中。中压管道DN150理论重量按32kg/m计,钢管由发包人采购(价格为暂估价)。

4.按照背景资料5中的相关数据列式计算中压管道DN150管道安装清单项目综合单价对应的含增值税综合单价,以及承包商应承担的增值税应纳税额(单价)。

(计算结果保留两位小数)

参考答案:↓

解析:

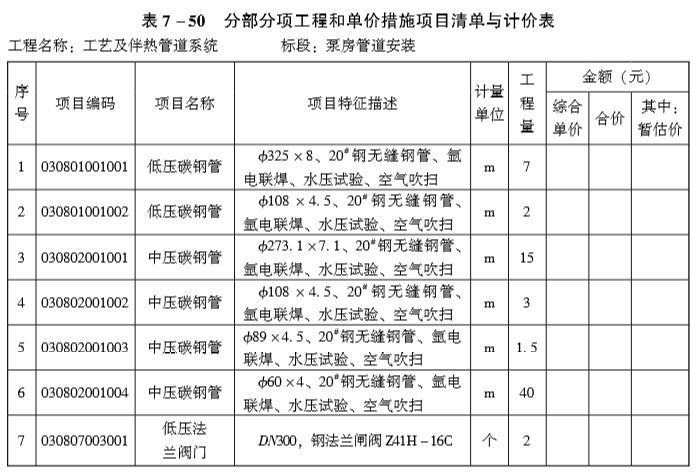

1.(1)低压碳钢管:

D219×6:(4.7-1.5+0.3+0.3+1.5)×2+0.85+1.2+1.2+1.2+0.85=15.90(m)

D159×5:(1.2-0.12)×2=2.16(m)

D89×4:(1.2-0.12)×2=2.16(m)

(2)中压碳钢管:

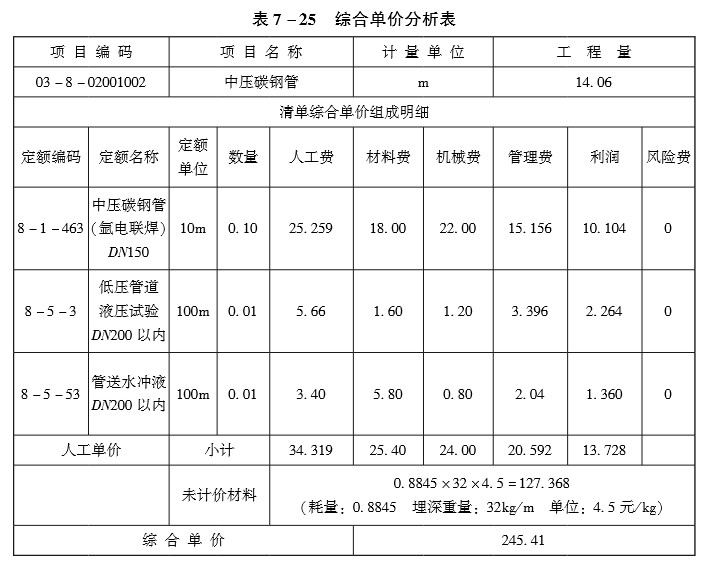

D219×9:0.3+0.75+0.75+1.5+0.75+0.75+0.4=5.20(m)

D159×8.5:(1.2-0.12)×2+(1.2+0.85+2.4)×2+(1.5+0.75×2)=14.06(m)

D89×6:0.3+(0.75-0.35)+0.25×5+0.6+1+1.2+(4.7-1.5)+0.3+0.3+1.5+(1.2-0.12+2.9+0.3+1.5+4.7-1.5)×2+1.2=29.21(m)

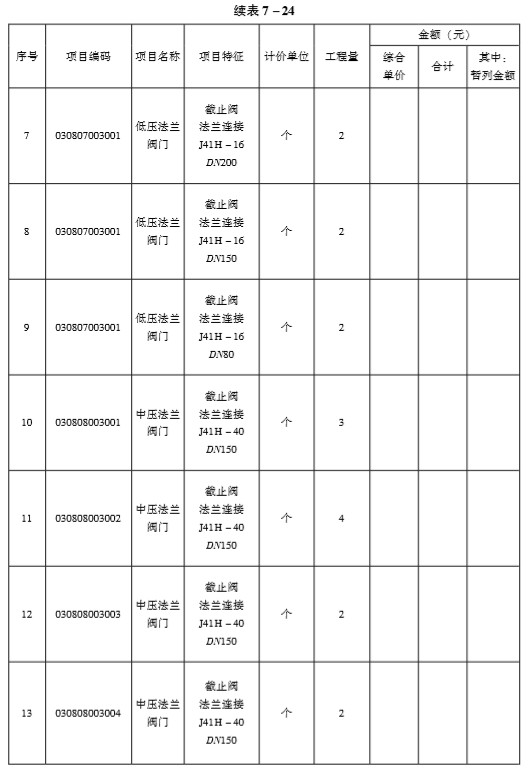

(3)低压阀门:压力<1.6MPa:

J41H-16:DN200—2个

DN150—2个

DN80—2个

(4)中压阀门:压力1.6~6.4MPa:

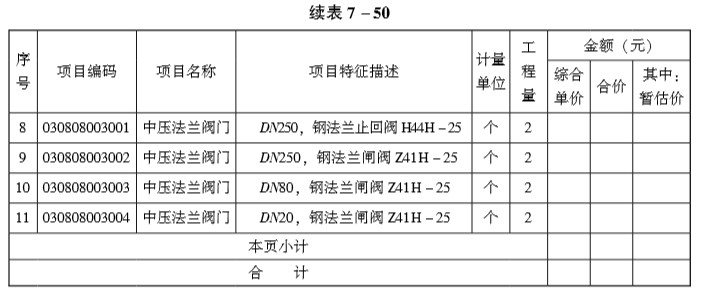

J41H-40:DN150—3个

DN80—4个

J41H-40:DN150—2个

DN80—2个

2.

3.

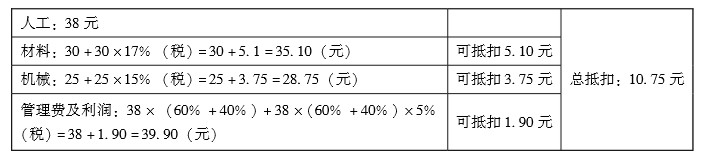

4.根据已知条件计算进项抵扣额:

含税单价:38+30+25+38+10.75=141.75(元)

建安增值税:(38+30+25+38)×11%=14.41(元)

实际抵扣含税价:14.41-10.75=3.66(元)

第151题

问题:

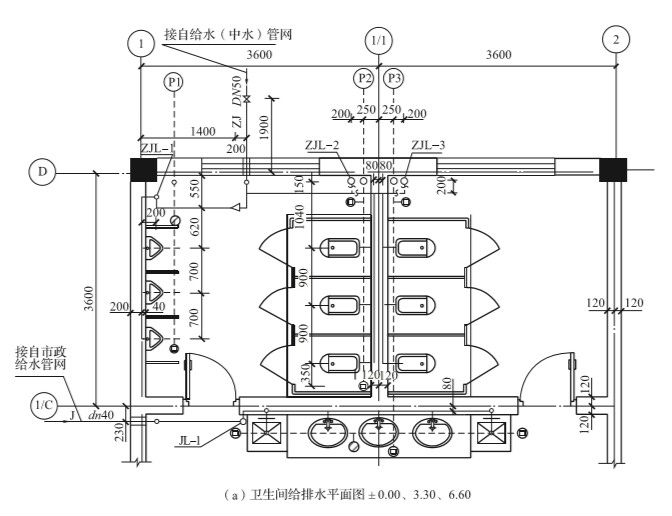

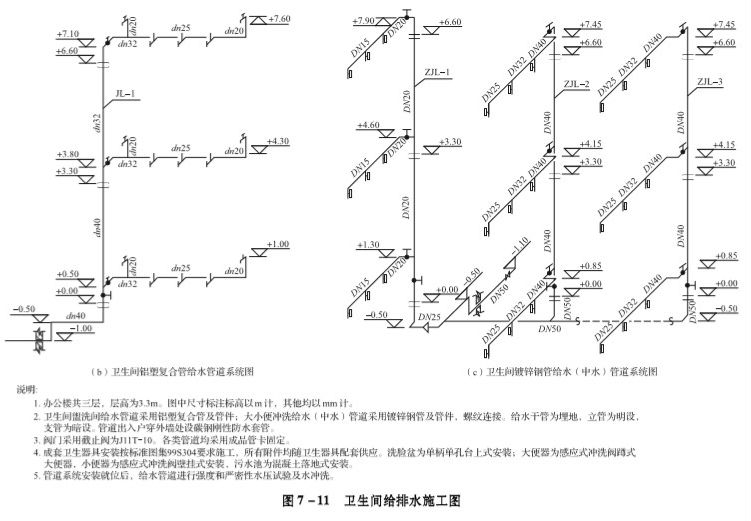

1.按照图7-11所示内容,分别列式计算卫生间给水(中水)系统中的管道和阀门安装项目分部分项清单工程量,管道工程量计算至支管与卫生器具相连的分支三通或末端弯头处止。

2.根据背景资料2、3设定的数据和图7-11中所示要求,按«通用安装工程工程量计算规范»GB50856—2013的规定,分别编列出卫生间给水镀锌钢管DN32、DN25,铝塑复合管dn40、dn32和铝塑复合管给水系统中所有阀门,以及成套卫生器具(不含污水池)安装项目的分部分项工程量清单,并填入表7-33“分部分项工程和单价措施项目清单与计价表”中。

3.按照背景资料2、3、4中的相关数据和图7-11中所示要求,按«通用安装工程工程量计算规范»GB50856—2013和«建设工程工程量清单计价规范»GB50500—2013的规定,编制图7-11中室内给水管道DN32镀锌钢管安装项目分部分项工程量清单的综合单价,并填入表7-34“综合单价分析表”中。

4.有一150t金属设备框架制作安装工程的发承包施工合同中约定:所用钢材由承包方采购供应,钢材单价变化超过5%时,其超过的部分按实调整。该工程招标时,发包方招标控制价按当地造价管理部门发布的市场基准价(信息指导价)为4520元/t编制,承包方中标价为4500元/t。要求:(1)计算填列表7-35“施工期间钢材价格动态情况”中各施工时段第四、五、六栏的内容;(2)列出第3时段钢材材料费当期结算值的计算式。

(计算结果保留两位小数)

参考答案:↓

解析:

1.计算卫生间给水(中水)系统中的管道和阀门安装项目的分部分项清单工程量:

(1)DN50镀锌钢管:

平[(1.9+0.55+0.2)+(3.6-1.6+0.25+0.2)+0.2×2]+立[(1.1-0.5)+(0.85+0.5)×2]=2.65+2.45+0.4+0.6+2.7=8.8(m)

(2)DN40镀锌钢管:

立[(7.45-0.85)×2]+平[(0.2+0.25-0.08+1.04)×6]=6.6×2+1.41×6=13.2+8.46=21.66(m)

(3)DN32镀锌钢管:

平(0.9×6)=5.4(m)

(4)DN25镀锌钢管:大便器给水系统:平(0.9×6)=5.4(m)

小便器给水系统:主管平(1.4-0.2+0.2)+立(1.3+0.5)=1.4+1.8=3.2(m)

小计:5.4+3.2=8.6(m)

(5)DN20镀锌钢管:

支平{[0.2+(0.55-0.15-0.2)+0.62]×3}+立(7.9-1.3)=(0.2+0.2+0.62)×3+6.6=1.02×3+6.6=3.06+6.6=9.66(m)

(6)DN15镀锌钢管:

平[(0.7+0.7)×3]=1.4×3=4.2(m)

(7)DN50截止阀 J11T10:1+1+1=3(个)

(8)DN40截止阀 J11T10:3×2=6(个)

(9)DN25截止阀 J11T10:1(个)

(10)DN20截止阀 J11T10:1×3=3(个)

2.

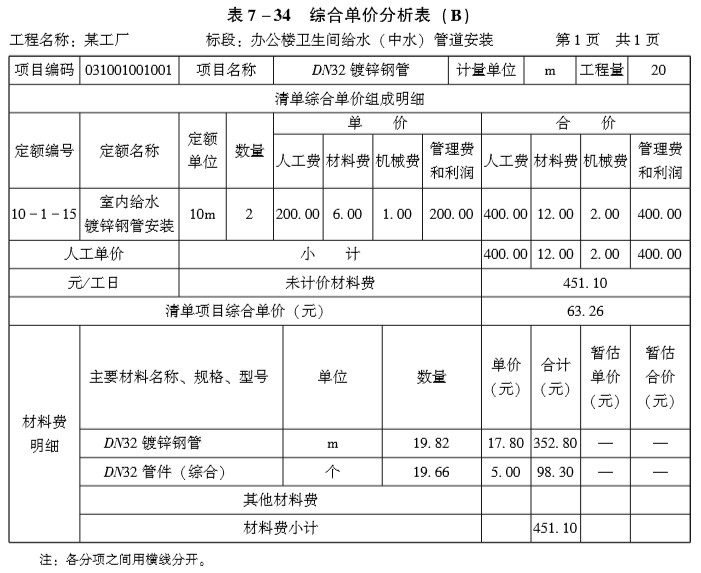

3.

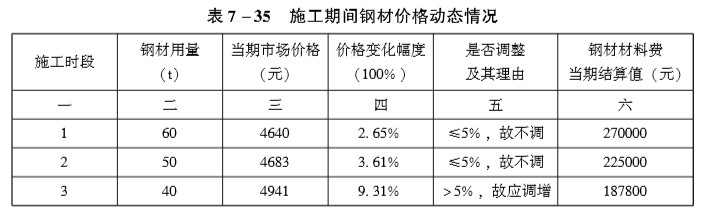

4.(1)填列表中第四、五、六栏内容:

(2)第3时段钢材材料费当期结算值计算:40×[4500+(4941-4520×1.05)]

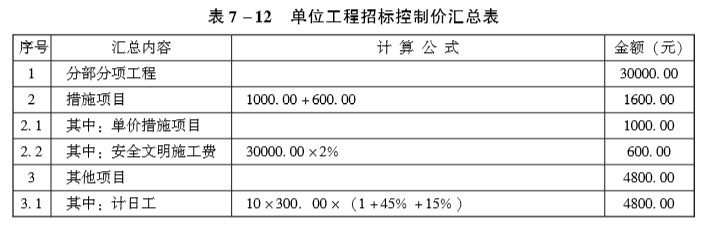

第152题

问题:

1.按照背景资料1~4和图7-12所示内容,根据«建设工程工程量清单计价规范»GB50500—2013和«通用安装工程工程量计算规范»GB50856—2013的规定,计算各分部分项工程量,并将配管(DN15、DN20)和配线(BV2.5mm2、BV4mm2)的工程量计算式与结果填写在答题卡指定位置;计算各分部分项工程的综合单价与合价,编制完成表7-38“分部分项工程和单价措施项目清单与计价表”。

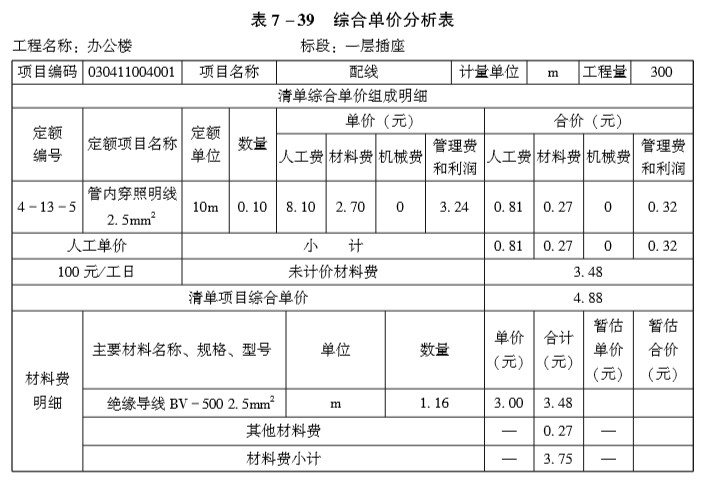

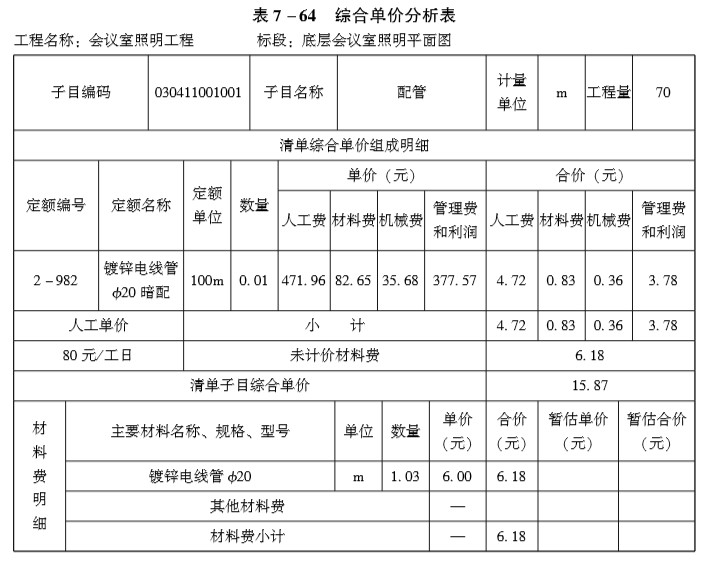

2.设定该工程“管内穿线BV2.5mm2”的清单工程量为300m,其余条件均不变,根据背景资料2中的相关数据,编制完成表7-39“综合单价分析表”。

(计算结果保留两位小数)

参考答案:↓

解析:

1.(1)钢管DN15暗配工程量计算:

N1:1.5+0.05+2.0+(3.0×6)+4.0+4.0+4.5+2.0+2.0=38.05(m)

N3:1.5+0.05+2.0+(4.5×6)+(4.0×5)+5.0+(0.05+0.3)×25=64.30(m)

合计:38.05+64.30=102.35(m)

(如N1、N3合并计算,但计算结果正确者得满分。)

(2)钢管DN20暗配工程量计算:

N2:1.5+0.05+20.0+(1.5-0.8+0.05)=22.30(m)

(3)管内穿线BV2.5mm2工程量计算:

102.35×3+(0.5+0.3)×6=307.05+4.8=311.85(m)

(4)管内穿线BV4mm2工程量计算:

(22.30+0.5+0.3+0.4+0.6)×3=72.30(m)

2.

第153题

问题:

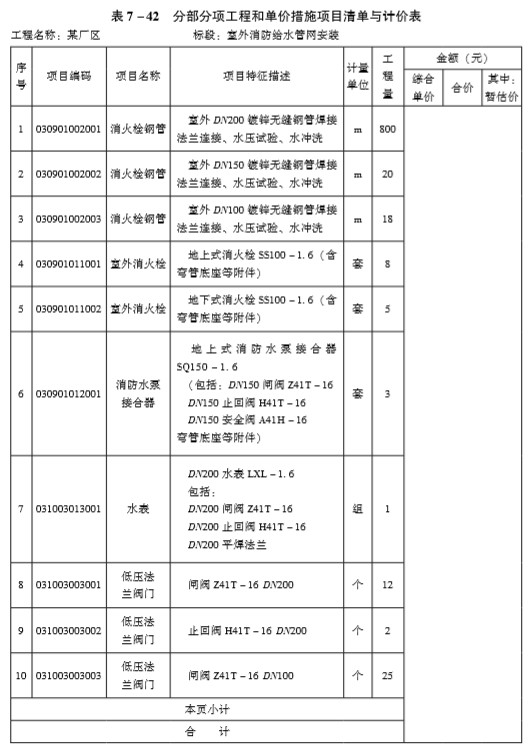

1.按照图7-13所示内容,在答题卡上列式计算室外管道、阀门、消火栓、消防水泵接合器、水表组成安装项目的分部分项清单工程量。

2.根据背景资料2、3,以及图7-13规定的管道安装技术要求,编列出管道、阀门、消火栓、消防水泵接合器、水表组成安装项目的分部分项工程量清单,填入表7-42“分部分项工程和单价措施项目清单与计价表”中。

3.根据«通用安装工程工程量计算规范»GB50856—2013、«建设工程工程量清单计价规范»GB50500—2013规定,按照背景资料4中的相关定额数据,编制室外地上式消火栓SS100安装项目的“综合单价分析表”,填入表7-43中。

4.厂区综合楼消防工程单位工程招标控制价中的分部分项工程费为485000元,中标人投标报价中的分部分项工程费为446200元。在施工过程中,发包人向承包人提出增加安装2台消防水炮的工程变更,消防水炮由发包方采购。合同约定:招标工程量清单中没有适用的类似项目,按照«建设工程工程量清单计价规范»GB50500—2013规定和消防工程的报价浮动率确定清单综合单价。经查当地工程造价管理机构发布的消防水炮安装定额价目表为290元,其中人工费120元;消防水炮安装定额未计价主要材料费为420元/台。列式计算消防水炮安装项目的清单综合单价。

(计算结果保留两位小数)

参考答案:↓

解析:

1.(1)DN200管道:

1)环网:纵4×(219-119)+横2×(631-439)=4×100+2×192=784(m)

2)动力站进出管、接市政管网:(645-625-2)+(631-625-2)+(119-105)=36(m)

小计:784+36=820(m)

(2)DN150管道:地上式消防水泵接合器支管:(227-219)+(1.1+0.7)+(119-111)+(1.1+0.7)=19.6(m)

(3)DN100管道:

1)接个建筑物支管:材料库(4×2)+综合楼(479-439)+(4.5×2)+4+预制4+机制(539-509)+(4.5×2)+4+装配4+机修4+成品库(631-613)+4.5+包装(4×2)=146.5(m)

2)地上式消火栓支管(2+0.45+1.1)×10=35.5(m)

3)地下式消火栓支管(2+1.1-0.3)×4=11.2(m)

小计:146.5+35.5+11.2=193.2(m)

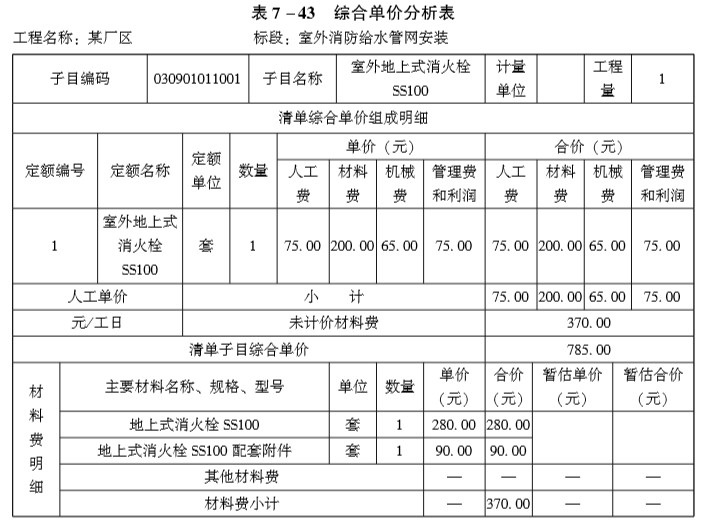

(4)地上式消火栓SS100-1.6:3×2+2×2=10(套)

(5)地下式消火栓SX100-1.6:2+2=4(套)

(6)消防水泵接合器:2套

(包括:消防水泵接合器SQ150-1.6 2套,DN150闸阀2个,止回阀2个,安全阀2个及其配套附件)

(7)水表组成:DN200 1组(包括:水表LXL-1.6 1个,DN150闸阀2个,止回阀1个,法兰及配套附件)

(8)DN200阀门:

主管线闸阀:Z41T-16 10个,止回阀H41T-16 1个

(9)DN100阀门:

消火栓支管闸阀Z41T-16:4+10=14(个),各建筑物入口支管闸阀Z41T-16:12个

小计:14+12=26(个)

2.

3.

4.综合单价=[290+420+120×(60%+40%)]×446200/485000=763.6(元)

第155题

问题:

1.按照图7-15所示内容,列式计算管道、管件安装项目的分部分项清单工程量。(注:其中伴热管道工程量计算,不考虑跨越三通、阀门处的煨弯增加量。图7-15中所标注伴热管道的标高、平面位置,按与相应油管道的标注等同计算)

2.按照背景资料2、3中给出的管道工程量和相关分部分项工程量清单统一编码,以及图7-15的技术要求和所示阀门数量,根据«通用安装工程工程量计算规范»GB50856—2013和«建设工程工程量清单计价规范»GB50500—2013规定,编制管道、阀门安装项目的分部分项工程量清单,填入表7-50中。

3.按照背景资料4中的相关定额,根据«通用安装工程工程量计算规范»GB50856—2013和«建设工程工程量清单计价规范»GB50500—2013规定,编制ϕ325×8低压管道(单重62.54kg/m)安装分部分项工程量清单“综合单价分析表”,填入表7-51中。

(计算结果保留两位小数)

参考答案:↓

解析:

1.管道:

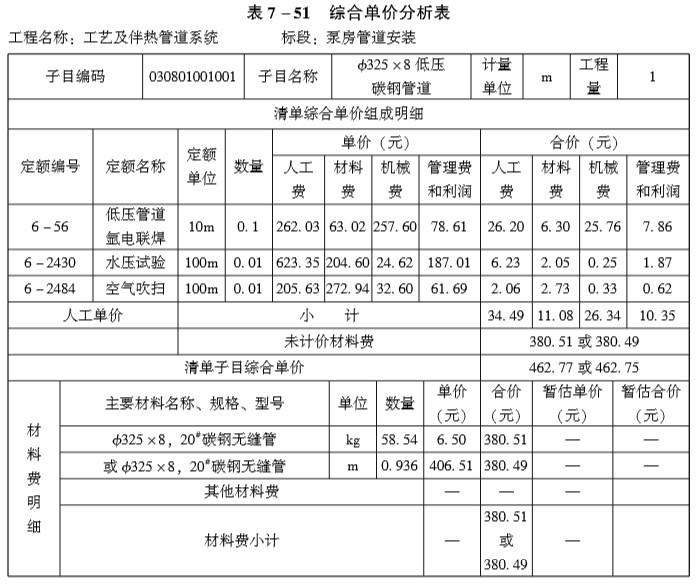

(1)ϕ325×8低压管道:1+0.8+1.5+(1+0.65+0.5)×2=7.60(m)

(2)ϕ273.1×7.1中压管道:1+1+1.5+0.5+0.5+[(2.25-1.15)+(0.8+1+0.65)+(2.25-1.15)]×2=13.80(m)

(3)ϕ89×4中压管道:(0.15+0.5)×2=1.30(m)

(4)ϕ60×4中压管道:

泵后油管伴热管:[1+1+1.5+0.5+0.5+(2.25-1.15)×2+(0.8+1+0.65)×2]×2=23.20(m)

泵前油管伴热管:[1+0.8+1.5+(1+0.65+0.5)×2]×2=15.20(m)

小计:23.20+15.20=38.40(m)

(5)ϕ32×2.5中压管道:(1.75-1.45)×2=0.60(m)

管件:(1)DN300低压弯头:4个;三通:1个

(2)DN250中压弯头:6个;三通:3个

(3)DN80中压三通:2个

(4)DN50中压弯头(2×6)+(2×2+2×4)=24(个)

三通(1+1)×2=4(个)

2.

3.

第156题

问题:

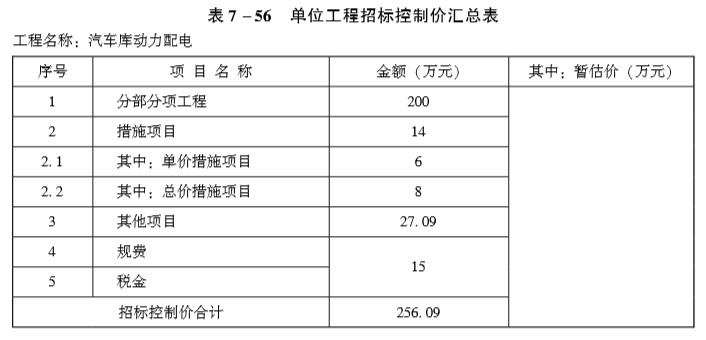

1.按照背景资料1~4和图7-16所示内容,根据«建设工程工程量清单计价规范»GB50500—2013和«通用安装工程工程量计算规范»GB50856—2013的规定,分别列式计算管、线工程量(不计算进线电缆部分),并在表7-54“分部分项工程和单价措施项目清单与计价表”中计算和编制该分项工程的各分部分项工程清单的综合单价与合价。

2.本工程在编制招标控制价时的数据设定如下:分部分项工程量清单费用为200万元,其中人工费为34万元,发包人提供材料为20万元,总价项目措施费为8万元,单价项目措施费为6万元,暂列金额为12万元,材料暂估价为18万元,发包人发包专业工程暂估价为13万元,计日工为1.5万元,总承包服务费率(发包人发包专业工程)按3%计,总承包服务费率(发包人提供材料)按1%计,规费、税金为15万元。

请根据上述给定的数据,在表7-55“其他项目清单与计价汇总表”中计算并填写其他项目中各项费用的金额;在表7-56“单位工程招标控制价汇总表”中计算并填写本工程招标控制价中各项费用的金额。

(计算结果保留两位小数)

参考答案:↓

解析:

(1)钢管ϕ25暗配:(1.4+0.1+6.5+0.1+0.5)+(1.4+0.1+3.5+0.1+0.5)+(1.4+0.1+6+0.1+1.4)+(1.4+0.1+6+0.1+1.4-0.2)=32.00(m)

(2)钢管ϕ40暗配:(1.4+0.1+8+0.1+0.5)+(1.4+0.1+4+0.1+0.5)=16.20(m)

(3)管内穿线BV2.5mm2:(8.6+5.6)×4+(9+8.8)×5+(4+4+5)×(0.8+0.7)+(4+4)×1+(5+5+5)×(0.3+0.2)=180.80(m)

(4)管内穿线BV25mm2:16.20×4+(4+4)×(0.8+0.7)+(4+4)×1=84.80(m)

2.
