监理工程师《建设工程案例分析》(水利)试题(29题)

第1题 根据静态投资回收期指标从三个方案中选出最优方案;

参考答案:见解析

解析:

各方案的效益为:1000×0.35=350万元

    各方案的静态投资回收期:

          方案1    Pt=12.2> Pc

          方案2    Pt=8.14< Pc

          方案1    Pt=12> Pc

因此,应选择修水库引水方案作进一步分析。

第2题 画出最优方案的净现金流量图,并根据财务净现值指标判断该方案是否可行。

参考答案:见解析

解析:

选定方案(方案2)的净现金流量图如下:

财务净现值:

FNPV=1500+210(P/A8%15)(P/F8%1)=275.45万元>0

由于财务净现值指标大于零,故修水库引水方案可行。

第3题 试计算该月应支付给承包方的款额。

参考答案:见解析

解析:

  价格调整差额

 该月应支付给承包方款项为:

        工程量清单中项目调价后款额    100+15=115万元

        工程变更项目按现行价格支付款额5万元

        材料预付款                    10万元

                                  130万元

    该月应扣款项:保留金5万元

    综上,该月应支付承包方款额为1305=125万元

第4题 请绘制以工程量表示的工程进度曲线;

参考答案:见解析

解析:

工程进度曲线如下图所示。

第5题 为了保证开挖工程按期完成,经分析确定原施工方案能以增加生产能力25%的速度赶工作业,试说明该赶工作业能否保证按原计划工期完工?

参考答案:见解析

解析:

(1)余留工期为5010=40

      (2)在采取赶工作业情况下需要的作业时间为

              10000[(1+25%)×200]=40

     综上(1)(2)两方面情况,采用赶工作业方案,正好可以按期完成。

第6题 该施工进度计划的计算工期为多少个月?是否满足合同工期的要求?

参考答案:见解析

解析:

该进度计划的计算工期为12个月,满足合同工期要求。

第7题 该施工进度计划中哪些工作应作为重点控制对象?为什么?

参考答案:见解析

解析:

工作A、B、E应作为重点控制对象。因为它们均为关键工作。

第8题 施工过程中检查发现,工作C将拖后1个月完成,其他工作均按计划进行,工作C的拖后对工期有何影响?

参考答案:见解析

解析:

无影响。因工作C有总时差1个月,它拖后的时间没有超过其总时差。

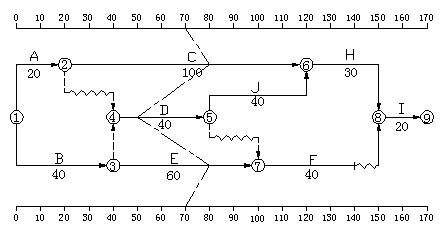

第9题 在时标网络标出上述检查结果的实际进度前锋线

参考答案:见解析

解析:

实际进度前锋线见下图所示:

第10题 把检查结果填入检查结果分析表中工作代号 工作名称检查时尚需作业时间 (月)到计划最迟完成时尚余时间(月)原有总时差(月)尚有总时差(月)进度偏差影响影响工期(月)影响紧后工作最早开始时间

参考答案:见解析

解析:

工作

代号

工作

名称

检查时尚需作业时间 (月)

到计划最迟完成时间尚余时间

(月)

原有总时差

(月)

尚有

总时差

(月)

进度偏差影响

影响工期(月)

影响紧后工作最早开始时间

1-3

A

6-3=3

(6+2)-5=3

2

3-3=0

D工作推后2个月

1-4

B

6-1=5

(6+2)-5=3

2

3-5=-2

延长工期2  个月

F工作推后2个月

2-4

E

5-2=3

(8+0)-5=3

0

3-3=0

第11题 根据当前进度情况,如不做任何调整,工期将比原计划推迟多长时间?

参考答案:见解析

解析:

从检查结果分析表可知,就五月底的实际进度与原计划进度比较,由于工作B的拖后将使总工期延长2个月。

第12题 工作A的实际进度拖后对总工期有何影响?为什么?

参考答案:见解析

解析:

工作A的实际进度比计划进度拖后3个月,将影响工期3个月。因为它是关键工作。

第13题 如果工作A的实际进度拖后对总工期产生影响,为保证该工程按原计划工期完成,在不改变工作间的逻辑关系的前提下,用费用优化的纯压缩法,给出直接费用增加最少的调整方案,并简要的写出调整过程。

参考答案:见解析

解析:

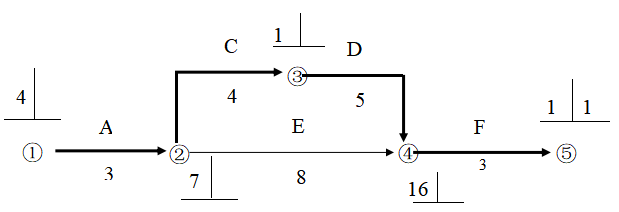

用割切法编制的第四个月末的剩余网络计划如下图所示。

关键路线为:①-②-③-④-⑤

按费用优化的纯压缩法的准则,选择费用率最低的关键工作进行压缩。

第一次优化:在第四个月末的剩余网络计划中,可压缩的关键工作有C、D、F。选费用率最低的工作C进行压缩,将其压缩1个月,增加费用4万,计算工期为18个月。

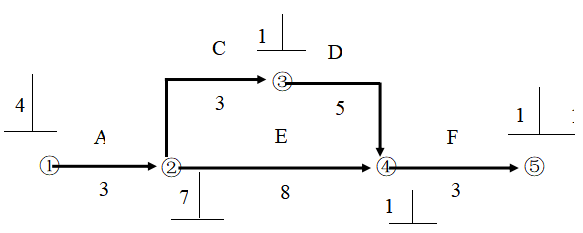

关键路线变为两条:①-②-③-④-⑤①-②-④-⑤见下图:

第二次优化:在第一次优化的基础上,再压缩。可压缩的关键工作有C、D、E、F。经比较,工作F的费用率最低,将其压缩1个月增加费用5万,计算工期为17个月。

此时关键路线仍为:①-②-③-④-⑤①-②-④-⑤见下图:

第三次优化:在第二次优化的基础上,再压缩。可压缩的关键工作有C、D、E。经比较,工作C和E的组合费用率最低,将工作C和E各压缩一个月,增加费用6万,计算工期为16个月已满足原计划工期要求。费用增加最少的调整方案如下图所示:

第14题 1. 工作E的总时差及自由时差各为多少天?

参考答案:见解析

解析:

 工作E的总时差为10天,自由时差为0天。

第15题 指出该网络计划的关键路线。

参考答案:见解析

解析:

 关键路线有:①-②-⑥-⑧-⑨①-③-④-⑤-⑥-⑧-⑨

第16题 工程进行到70天下班时检查,发现工作A、B已完成,而工作C、D、E分别需要40天、30天和20天才能完成,试绘制实际进度前锋线,分析工作C、D、E的实际进度与计划进度的偏差及影响。

参考答案:见解析

解析:

 实际进度前锋线如下图所示:

 分析有关工作实际进度与计划进度的偏差及影响:

    ① 工作C实际进度比原计划提前10天。

    ② 工作D实际进度比原计划拖后20天。因它是关键工作,总时差和自由时差均为零,所以将使工期拖后20天,并将使其紧后工作J的最早开始时间往后推迟20天

③工作E实际进度比原计划提前10天。

第17题 从计算工期和施工机械在现场的闲置时间两个方面比较,哪个方案比较好?

参考答案:见解析

解析:

A-D-I顺序施工,计算工期为47天。施工机械在现场闲置时间12天。D-A-I顺序施工,计算工期为45天。施工机械在现场闲置时间3天。经比较,按D-A-I顺序施工方案比较好。

第18题 监理工程师批准按D→A→I顺序施工,施工中由于业主原因,B项工作时间延长5天。承包商提出索赔,要求延长5天工期,机械闲置补偿按8天计算。你认为应批准工期延长几天合理?为什么?签发机械闲置(赔偿)时间几天合理(不考虑工作D和A的机动时间的使用)?

参考答案:见解析

解析:

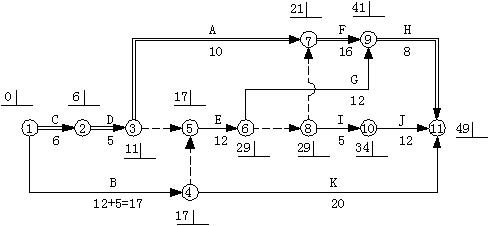

原计划工期45天,工序B延长5天后总工期变为49天(见下图),所以,工序B延长5天将使工期延长5天。因此,应批准工期延长5天合理。

工作D和工作A之间,机械没有闲置时间。工作A和工作I之间,机械闲置时间为:29-21 = 8天(工作A的最早完成时间为21天,工作I的最早开始时间为29天)。

    应签发机械闲置赔偿时间:8-3=5天(原计划中机械闲置时间为3天)。

第19题 画出直方图,并判断生产过程是否正常。

参考答案:见解析

解析:

绘制出直方图如下图所示:

判断所绘直方图是正常型的。因为该直方图为:左右基本对称的单峰型,实际分布范围为39.9-18.8=21.16s=23.94

第20题 对于直方图,如果出现绝壁形是由于什么原因引起的?

参考答案:见解析

解析:

如果直方图出现绝壁形可能是由于人为剔除了不合格的数据或收集数据不全造成的。
