“微信扫一扫”进入考试题库练习及模拟考试
第541题 对于桥墩采用流水施工时应注意流水施工的相关时间参数有( )。
A.施工过程数
B.施工段数
C.流水节拍
D.流水步距
E.技术间歇
参考答案:CDE
解析:
【内容考查】此题考查 公路工程施工组织设计编制的特点。
【选项分析】桥梁下部的桥墩施工时,如果设备或者模板数量有限可采用流水施工方式组织施工。对于采用流水施工时应注意流水施工的相关时间参数:流水节拍、流水步距、技术间歇等。
第542题 施工部署的内容有( )。
A.项目组织机构设置
B.施工任务划分
C.施工顺序
D.拟定主要项目的施工方案
E.主要施工阶段工期优化
参考答案:ABCD
解析:
【内容考查】此题考查施工总体部署主要内容。
【选项分析】施工总体部署主要内容包括:
(1)项目组织机构设置:①项目管理人员数量,人员组成方式与来源;②项目领导及部室负责人职务、姓名、分工及联系方式;③组织机构图。
(2)施工任务划分:划分各参与施工单位的工作任务及施工阶段,明确总包与分包、各施工单位之间分工与协作的关系,确定各单位的主要工程项目和次要工程项目。
(3)施工顺序:要在总体上确定各单位工程、分部工程、分项工程的施工的顺序,分清主次,统筹安排,保证重点,兼顾其他,以确保工期,并实现施工的连续性和均衡性。
(4)拟定主要项目的施工方案。
(5)主要施工阶段工期分析(或节点工期分析)。
第543题 桥梁下部的桥墩施工时,如果设备或者模板数量有限时宜采用( )。
A.平行施工
B.流水施工
C.顺序施工
D.平行顺序施工
参考答案:B
解析:
【内容考查】此题考查桥涵工程施工组织设计。
【选项分析】桥梁下部的桥墩施工时,如果设备或者模板数量有限可采用流水施工方式组织施工。
第544题 下列计划中,不属于资源计划的是( )。
A.劳动力计划
B.施工进度计划
C.材料计划
D.施工机械设备计划
参考答案:B
解析:
【内容考查】此题考查施工组织设计中的资源需求计划。
【选项分析】根据已确定的施工进度计划,编制各项资源需求计划及进场计划,主要有:
(1)劳动力需求计划;
(2)材料需求计划;
(3)施工机械设备需求计划;
(4)资金需求计划。
第545题 下列属于施工组织设计中,编制各项资源需求及进场计划的是( )。
A.劳动力需求计划
B.材料需求计划
C.项目人员配置计划
D.资金需求计划
E.分包队伍配置计划
参考答案:ABD
解析:
【内容考查】本题考查的是公路工程项目施工组织设计的编制。
【选项分析】根据已确定的施工进度计划,编制各项资源需求及进场计划,主要有:
(1)劳动力需求计划。
(2)材料需求计划。
(3)施工机械设备需求计划。
(4)资金需求计划。
第546题 在工程管理曲线中,当实际支付线低于计划线时,表明( )。
A.进度延误
B.进度提前
C.成本节约
D.成本超支
参考答案:A
解析:
【内容考查】本题考查的是工程进度计划的编制。
【选项分析】实际支付线高于计划线则实际进度快于计划,否则慢。
参考答案:见解析
解析:
1.装载机、推土机、小型夯实机械、摊铺机、透层沥青洒布车、轮胎压路机。
2.直线段由两侧向中心,曲线段由曲线的内侧向外侧碾压。
3.沥青种类、压路机种类、气温、厚度。
4.管理人员名单及监督电话牌、消防保卫牌、安全生产无重大事故牌;以及施工现场总平面图等。

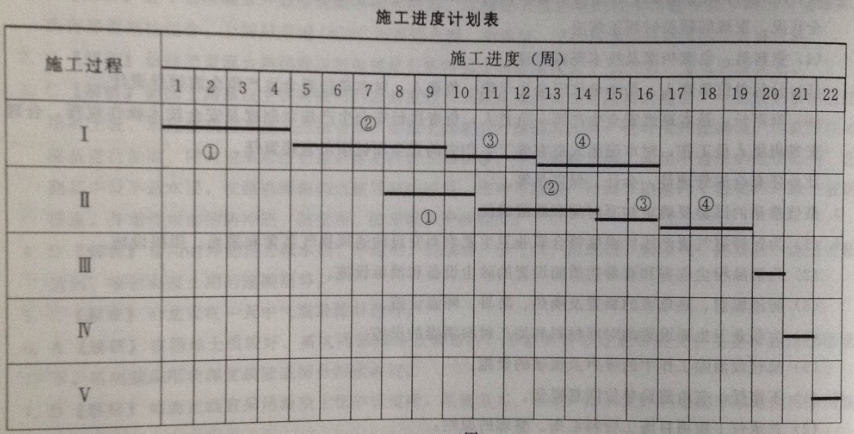

5.工期22周,横道图如下:
【名师点拨】此题以沥青路面面层施工为背景,综合考查施工技术的要求、机械的配置、现场的布置以及工程的进度计划等,涉及内容比较多,但是考查偏基础,施工机械的配置在案例题中经常结合具体施工项目来考查,需要灵活掌握。对于施工现场的布置,需要掌握“五牌一图”的基本内容,考查频率较高。会画横道图, 理解横道图代表的含义。
第548题 下列公路工程进度计划的主要形式中,时间为纵轴的是( )。
A.横道图
B.“S”曲线
C.垂直图
D.斜率图
参考答案:C
解析:
【内容考查】此题考查进度计划形式。
【选项分析】垂直图是以公路里程或工程位置为横轴,以时间为纵轴,而各分部(项)工程的施工进度则相应地以不同的斜线表示。在图中可以辅助表示平面布置图和工程量的分布。

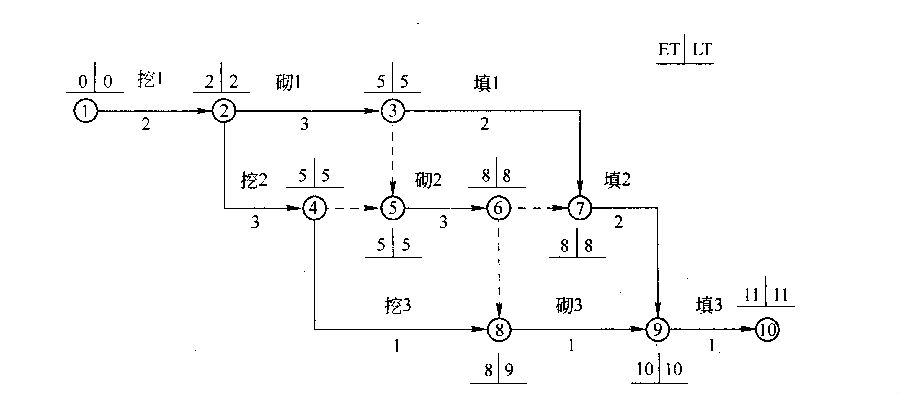

第549题 某公路桥梁工程结构物的流水施工的进度计划双代号网络图和节点时间参数如下:该网络计划的关键线路是( )条。
A.1
B.2
C.3
D.4
参考答案:B
解析:
【内容考查】此题考查公路工程进度计划。
【选项分析】关键线路两条分别是①②③⑤⑥⑦⑨⑩,①②④⑤⑥⑦⑨⑩。
【名师点拨】此知识点与管理科目联系紧密,常在案例题目中考查,主要把握关键线路及工期计算。注意①②③⑦⑨⑩线路和为10,不是关键线路。
第550题 公路工程进度计划的主要形式中,既能反映各分部(项)工程的进度,又能反映工程总体进度的是( )。
A.时标网络图
B.”S”曲线和横道图结合的公路工程进度表
C.单代号搭接网络图
D.”S”曲线
参考答案:B
解析:
【内容考查】此题考查 公路工程进度计划的主要形式。
【选项分析】在公路工程中,常常将" S" 曲线和横道图合并于同一张图表中,称之为"公路工程进度表",既能反映各分部(项)工程的进度,又能反映工程总体的进度。
第551题 对“S”曲线描述正确的是( )。
A.是工程进度的表达
B.是对质量的统计分析
C.曲线本身的斜率也反映进度推进的快慢
D.以时间为横轴
E.以累计完成的工程费用的百分比为纵轴
参考答案:ACDE
解析:
【内容考查】此题考查公路工程进度计划的主要形式。
【选项分析】“S”曲线是以时间为横轴,以累计完成的工程费用的百分数为纵轴的图表化曲线。一般在图上标注有一条计划曲线和实际支付曲线,实际线高于计划线则实际进度快于计划,否则就慢;曲线本身的斜率也反映进度推进的快慢。有时,为反映实际进度另增加一条实际完成线(支付滞后于完成)。在公路工程中,常常将“S”曲线和横道图合并于同一张图表中, 称之为“公路工程进度表”,既能反映各分部(项)工程的进度,又能反映工程总体的进度。
第552题 公路工程流水施工按施工段在空间分布形式分为( )。
A.流水段法流水施工
B.等节拍流水
C.异节拍流水
D.无节拍流水
E.流水线法流水施工
参考答案:AE
解析:
【内容考查】此题考查 公路工程常用的流水施工组织。
【选项分析】按施工段在空间分布形式的流水施工分类:流水段法流水施工与流水线法流水施工。等节拍流水、异节拍流水、无节拍流水均属于按流水节拍的流水施工分类。
参考答案:见解析
解析:
1.路面基层工作的持续时间=36000m÷450m/d=80d。路面面层工作的持续时间=3600÷400m/d=90d 。
2.因为基层的速度450m/d快于面层的速度400/d,基层与面层之间逻辑关系应选择STS(开始到开始)搭接关系。搭接时距计算应该除以两者中较快的速度。结果为3600/450=8d ;考虑到养护至少7d,所以 STS=( 8+7)d=15d 。基层和面层的流水工期= (15+90 ) d=105d。
绘制路面工程线性流水施工横道图,如下图所示。
3 .为完成水泥混凝土面层施工,施工单位还需配备的关键设备包括卸料机和振捣机。肯定不需要调用的两个设备是压路机和石屑撒布机。
4 .摘要三中工地试验室的做法不能保证进场水泥质量。理由:没有依据标准规范规定的试验方法、试验项目、检验规则进行取样检定。
参考答案:见解析
解析:
1.计划工期190天。工作D的总时差是45天,最早结束是55天,最迟结束时间是第100天,关键线路①→②→④→⑧→⑨→⑩。
2.变更属于较大变更。变更应由省部级交通主管部门负责审批。
3.甲乙两公司做法不正确。乙公司应对其分包工程设计专门的安全管理人员,不应由甲公司安全管理人员兼任。
4.F总时差30天,可索赔5天的工期索赔。
5.丙公司只是分包劳务,乙公司才是分包方,应该是乙公司以分包人名义向甲公司和业主申请业绩证明。
参考答案:见解析
解析:

1.
注:3000×15×0.04=1800(m³);3000×15×0.04×6=10800(m³),(3.98-1)÷0.5=6。
2.不调整单价。理由:1000÷11000×100%=9.09%,不超过10%。结算工程款=10000×20=200000(元)。
3.由网络可知,关犍线路为:①→②→⑥→⑦→⑧→⑨→⑩;则总工期T=5+25+8+5+7+5=55(天)。
4.关键设备(发电机组)没有备用。
5.不合格。因为混凝土灌注间歇时间超过了水泥的初凝时间,时间太长,会造成断桩。
6.事件三是因设计方案不完善而引起的工期延误,这属于业主方的原因,工期和费用部应索赔。工期索赔3天(监理批准工期延长10天,东桥台本身总时差7天10-7=3d),费用索赔21万(20+1=21万)。
7.不正确。施工单位应当继续施工,双方应暂按总监理工程师确定的价格进行中间结算。如果双方在竣工结算时仍不能达成一致意见,按照争议的解决约定处理。
参考答案:见解析
解析:
1. 底基层工作的持续时间:12000/200 = 60d;基层工作的持续时间:12000/150 =80d;面层工作的持续时间:12000/160 =75d。
2. 因为底基层的速度快于基层,应选择STS (开始到开始)的搭接关系。搭接时距=最小工作面长度/两者中快的速度=1000/200 =5d。
3. 因为面层速度快于基层,应选择FTF (结束到结束)的搭接关系。搭接时距=1 200/160 =7. 5d,取8d (只入不舍)。考虑到养生至少7d,所以FTF=8+7=15d。工程工期=5+80+15=100 (d)。
4. 属于一般质量事故。
5. (1)肯定不需要调用的两个设备有压路机和石屑撒布机。
(2)还需配备:卸料机、振捣机。
第557题 根据流水施工组织原理,异步距异节拍流水实质上是按无节拍流水组织,引入流水步距概念目的就是为了( )。
A.计算流水工期
B.消除流水施工中存在的窝工现象
C.统计资源需要量
D.分析流水强度
参考答案:B
解析:
【内容考查】本题考查的是公路工程常用的流水施工组织。
【选项分析】引入流水步距概念目的就是为了消除流水施工中存在的窝工现象。
第559题 绘制中调整后的施工进度计划网络图(双代号),指出其关键线路(用工作表示),并计算其总工期(单位:月)。
参考答案:见解析
解析:
关键线路:两条A→B→F→H→I、A→D→G→H→I;工期T=25 个月
第560题 测定最佳含水量的试验方法包括()。
A.轻型、重型击实试验
B.振动台法
C.表面振动击实仪法
D.马歇尔试验
E.强度试验
参考答案:ABC
解析:
【内容考查】本题考查的是公路工程质量控制方法及措施。
【选项分析】根据不同的土的性质,测定最佳含水量的试验方法通常有:①轻型、重型击实试验;②振动台法;③表面振动击实仪法。
