“微信扫一扫”进入题库练习及模拟考试

一级建造师《公路工程管理与实务》考试题库(701题)

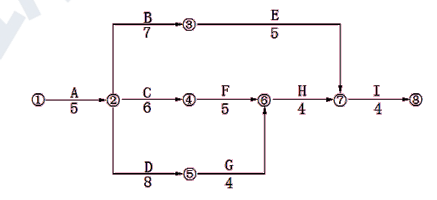

       某单位工程的施工进度计划网络图如图所示。因工艺设计采用某专利技术,工作F需要工作B和工作C完成以后才能开始施工。监理工程师要求施工单位对该进度计划网络图进行调整。

绘制中调整后的施工进度计划网络图(双代号),指出其关键线路(用工作表示),并计算其总工期(单位:月)。



知识点:第二部分 公路工程项目施工管理


参考答案:见解析


解析:

关键线路:两条A→B→F→H→I、A→D→G→H→I;工期T=25 个月


进入考试题库
