第581题 公路工程施工成本管理包括:①成本预测;②成本核算;③成本计划;④成本考核;⑤成本分析;⑥成本控制,正确的排序(  )。


A.①③⑥⑤②④

B.①⑥③⑤②④

C.①⑥③④②⑤

D.①③⑥②⑤④


参考答案:D


解析:

【内容考查】本题考查的是公路项目施工成本管理的内容。
【选项分析】施工成本管理流程:成本预测→成本计划→成本控制→成本核算→成本分析→成本考核。


第582题 工程量清单的组成内容是(  )。


A.清单前言

B.计日工明细表

C.工程量清单汇总表

D.价格调整表

E.工程子目


参考答案:ABCE


解析:

【内容考查】此题考查工程量清单的组成。

【选项分析】工程量清单,其内容分为前言(或说明)、工程子目、计日工明细表和清单汇总表四部分。


第583题 1.事件1中,路基挖方的总价为多少元?边沟人工清淤挖运是否计价?说明理由。(计算结果保留整数)
2.将工程施工进度单代号网络计划转换为双代号网络图。
3.事件2中,承包商可以获得的工期和窝工补偿各为多少?事件3中,承包商可以索赔的工期为多少?
4.事件4中,业主可以向承包商提出索赔的费用有哪些?



参考答案:见解析


解析:

1.(1)路基挖方按原单价结算的工程量:60000×(1+25%)=75000m³。

路基挖方按新单价结算的工程量:90000-75000=15000m³。

路基挖方总价:75000×15+15000×14=1335000元。

(2)边沟人工清淤挖运不予计价。

理由:此项工作出现在207-1-d中,按照规定,已经列出的工程量清单,只是没有填写价格的,表明此部分工程量投标人已经考虑到,因为其未填写价格,可以视为其价格已经包含在其他项目中。

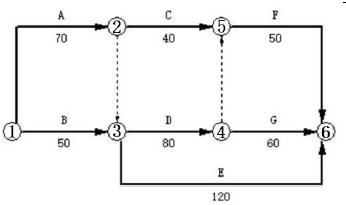

2.

3.事件2中,承包商可以获得索赔补偿工期6d,无法获得窝工补偿(或窝工补偿为零)。

事件3中,承包商可以索赔工期10d。

4.业主可以向承包商索赔:重新检验费和监理加班费。

【名师点拨】此题考查内容主要为施工管理内容,所涉及的内容并不难。挖方费用的计算涉及到费用调整,理解其调整原则,列式计算即可。将单代号网络图转化为双代号网络图要思路清晰,工作之间的逻辑关系要一致,平时多练习。索赔的责任划分原则是做索赔管理题目的关键,工期索赔结合进度计划是常考知识点。


第584题 根据《公路工程标准施工招标文件》,除合同另有规定外,已标价的工程量清单综合单价均已包括了实施和完成合同工程所需的(  )费用。


A.质量缺陷修复费

B.施工人员保险费

C.税费

D.勘察设计费

E.安全生产费


参考答案:ABC


解析:

【内容考查】此题考查工程量清单的内容。

【选项分析】除非合同另有规定,工程量清单中有标价的单价或总额价均已包括了为实施和完成合同工程所需的劳务、材料、机械、质检、安装、缺陷修复、管理、保险、税费、利润等费用, 以及合同明示或暗示的所有责任、义务和一切风险【新版教材中,将一切风险修改为了一般风险】


第585题 关于小型构件预制场场地建设的说法,错误的是(  )。


A.宜采用开放式管理

B.场内路面宜做硬化处理

C.场内不允许积水

D.四周宜设置砖砌排水沟


参考答案:A


解析:

【内容考查】本题考查的是项目部驻地建设。
【选项分析】宜采用封闭式管理。


第586题 单车道施工便道应每间隔一定距离设置一处(  )。


A.超车道

B.错车道

C.应急避险车道

D.变速车道


参考答案:B


解析:

【内容考查】本题考查的是项目部驻地建设。
【选项分析】便道单车道路基宽度不小于4.5m,路面宽度不小于3.0m,原则上每300m范围内应设置一个长度不小于20m、路面宽度不小于5.5m的错车道。




第587题 1.根据大桥的地形条件,针对图1的A、B、C位置,T梁预制梁场应设置在哪里合适?说明理由。2.写出T梁预制梁场示意图中区域D和E的名称。



参考答案:见解析


解析:

1.T梁预制场应设置在B处(南岸路基上)合适。

因为A离隧道出口过近,不能建设预制场地;C为桥下位置,且位于施工水位以下,地形陡峭;B在浅挖方路堑地段,而且长度2km,是设置T梁预制场的合适位置。

2.D和E的名称分别是存梁区和制梁区(或预制台座)。



第588题 分别计算预制30m预应力T形梁、 40m预应力T形梁所需要的底座数量。



参考答案:见解析


解析:

预制30m预应力T形梁数量:(12+20)×14=448片

预制40m预应力T形梁数量:6×14=84片

T形梁预制工期8个月,每片梁需要用10天时间,所以需要底座的数量为:

预制30m预应力T形梁底座:448 ×10÷8÷30=18.7,取19个

预制40m预应力T形梁底座:84 ×10÷8÷30=3.5,取4个



第589题 根据《高速公路施工标准化技术指南》,预制桥梁梁板台座底模应采用(  )。


A.木底模

B.混凝土底模

C.钢板底模

D.浆砌片石底模


参考答案:C


解析:

【内容考查】此题考查预制梁场布设。

【选项分析】底模宜采用通长钢板,不得采用混凝土底模。


第590题 关于拌和站水泥混凝土拌和设备的要求,正确的有(  )。


A.拌和设备应采用质量自动计量设备

B.减水剂应采用全自动电子称量设备

C.拌和用水应采用流量计计量

D.混凝土拌和应采用强制式拌和机

E.缓凝剂应采用流量计计量


参考答案:ABD


解析:

【内容考查】此题考查拌合站设置。

【选项分析】混凝土拌和应采用强制式拌和机,单机生产能力不宜低于90m³/h。拌和设备应采用质量法自动计量,水、外掺剂计量应采用全自动电子称量法计量,禁止采用流量或人工计量方式,保证工作的连续性、自动性,且具备电脑控制及打印功能。减水剂罐体应加设循环搅拌水泵。


第591题 1.指出安全领导小组的不妥之处,改正并补充小组成员。
2.根据背景资料,项目经理部还需设置哪些标牌?
3.指出施工方案中错误之处并给出正确做法。
4.说明把施工组织设计文件直接作为技术交底做法的不妥之处并改正。



参考答案:见解析


解析:

1. 安全员为第一负责人不妥,安全管理领导小组应以项目经理为第一责任人。安全管理领导小组还应有项目技术负责人、项目班组长,负责从开工到竣工过程安全生产工作。

2. 项目经理部还应设置安全纪律牌、安全无重大事故计时牌、安全生产牌、文明施工牌、项目经理部组织架构的主要管理人员名单图、管理人员名单及监督电话牌。

3. (1)直接用15t压路机碾压错误,应采用大于18t压路机进行碾压;(2)采用薄层贴补的方法找平错误,严禁用薄层贴补法进行找平,应遵守“宁高勿低,宁刨勿补”的原则。

4. 直接把施工组织设计交给相关各方人员作为技术交底不妥。应由技术负责人向施工人员讲解设计规范要求,强调工程难点及解决办法。

【名师点拨】此题以道路工程为背景,结合施工技术和现场管理进行综合考查,重点掌握水泥稳定碎石基层的施工技术要点。


第592题 场地建设前施工单位应将梁场布置方案报监理工程师审批,方案内容应包含各类型梁板的(    )。


A.台座数量

B.模板数量

C.生产能力

D.最大存梁能力

E.生产成本


参考答案:ABCD


解析:

【内容考查】此题考查 预制梁场布设。

【选项分析】场地建设前施工单位应将梁场布置方案报监理工程师审批,方案内容应包含各类型梁板的台座数量、模板数量、生产能力、存梁区布置及最大存梁能力等。


第593题 关于项目部驻地选址的说法,正确的有(  )。


A.可设在靠近项目现场的中间位置

B.可设在独立大桥下

C.应设在离集中爆破区300m以外

D.可设在互通匝道区

E.应设在周围无高频、高压电源的位置


参考答案:AE


解析:

【内容考查】此题考查项目部驻地建设。

【选项分析】离集中爆破区500m以外;不得占用独立大桥下部空间、河道、互通匝道区及规划的取弃土场。


第594题 1.平面图中D、E、F三个区各是什么?
2.T梁上还应喷涂什么标识?拌合站标识?
3.计算最短流水施工工期。
4.梁场方案审批方式正确吗?



参考答案:见解析


解析:

1.D—制梁区;E—存梁区;F—材料加工区。

2.(1)T梁上还应喷涂:张拉时间、施工单位、部位名称。

(2)拌合站标识:拌合站简介牌、混凝土配合比牌、材料标识牌、操作规程、消防保卫牌、安全警告警示牌。

3.施工工期=(120-1)×2+10=248天。

4.不正确。编制了《梁场布置方案》,应报经监理工程师审批后实施。


第595题 1.全桥共有T梁多少片? 为完成T梁预制任务最少应设置多少个预制台座? 均需列式计算。
2.列式计算T梁预制场平面布置示意图中预制台座的间距B 和支撑梁的间距L。( 单位以 m表示)
3.预制场建设前梁场的布置方案包括哪些内容?
4.事件一中的钢绞线应如何存放?
5.事件二中,T梁混凝土应如何正确浇筑?



参考答案:见解析


解析:

1.(1)全桥共有T梁总数=12×9=10 8( 片) 。

(2)为完成T梁预制任务最少应设置的预制台座=108×10÷120=9 ( 个) 。

2.(1)预制台座的间距B=2÷2+2+2÷2=4( m) ;

(2)支撑梁的间距L=30-0.6×2=28.8( m) 。

3.方案包括:台座数量、模板数量、生产能力、存梁区布置及最大存梁能力。

4.事件一的钢绞线应存放于仓库,仓库应干燥、防潮、通风良好、无腐蚀气体和介质。存放在室外时不

得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露,时间不宜超过6个月。

5.事件二中,T梁混凝土应水平分层浇筑,施工顺序为:底板→腹板 ( 肋板)→顶板。


第596题 关于公路工程施工现场自建房屋的要求,错误的是(  )。


A.最低标准为活动板房

B.建设宜选用阻燃材料

C.搭建不宜超过三层

D.每组最多不超过10栋


参考答案:C


解析:

【内容考查】此题考查项目部驻地建设要求。

【选项分析】自建房屋最低标准为活动板房。建设宜选用阻燃材料。搭建不宜超过两层。每组最多不超过10栋。组与组之间的距离不小于8m,栋与栋之间的距离不小于4m,房间净高不低于2.6m。驻地办公区、生活区应采用集中供暖设施,严禁电力取暖。



第597题 关于预制梁板台座施工的说法,错误的是(  )。


A.先张法施工的张拉台座应采用钢筋混凝土框架式台座

B.台座施工时底模可采用混凝土底模

C.存梁区台座混凝土强度等级不低于C20

D.台座底模宜采用通长钢板


参考答案:B


解析:

【内容考查】此题考查预制场台座布设要求。

【选项分析】预制梁板台座布设:

(1)先张法施工的张拉台座不得采用重力式台座,应采用钢筋混凝土框架式台座

(2)底模宜采用通长钢板,不得采用混凝土底模。

(3)存梁区台座混凝土强度等级不低于C20,台座尺寸满足使用要求。


第598题 关于预制梁场布设的说法,错误的是(  )。


A.结合预制梁板的尺寸、数量、架设要求以及运输条件等情况进行综合选址

B.预制场宜设在监理工程师指定的场地

C.周围无塌方、滑坡、落石、泥石流、洪涝等地质灾害

D.场地建设前施工单位应将梁场布置方案报监理工程师审批


参考答案:B


解析:

【内容考查】本题考查的是预制场布设。

【选项分析】并不是监理指定预制场的位置。预制梁场布设,以方便、合理、安全、经济、环保及满足工期为原则,结合施工合同段所属预制梁板的尺寸、数量、架设要求以及运输条件等情况进行综合选址。应满足用地合法,周围无塌方、滑坡、落石、泥石流、洪涝等地质灾害。无高频、高压电源及其他污染源;离集中爆破区500m以外;不得占用规划的取、弃土场。场地建设前施工单位应将梁场布置方案报监理工程师审批。


第599题 关于项目部驻地建设的说法,正确的有(  )。


A.自建房屋最低标准为活动板房

B.宜为独立式庭院,四周设有围墙,有固定出入口

C.项目驻地必须离集中爆破区300m以外

D.驻地内适当位置设置临时室外消防水池和消防砂池

E.项目部驻地试验室各操作室总面积一般不低于120㎡


参考答案:ABD


解析:

【内容考查】本题考查的是项目部驻地建设。

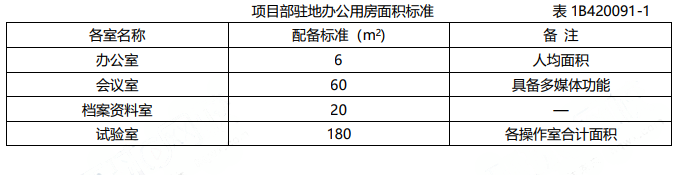

【选项分析】自建房屋最低标准为活动板房,建设宜选用阻燃材料。宜为独立式庭院,四周设有围墙,有固定出入口。有条件的,可在出入口设置保卫人员。离集中爆破区500m以外,不得占用独立大桥下部空间、河道、互通匝道区及规划的取、弃土场。驻地内消防设施应满足《建设工程施工现场消防安全技术规范》的有关规定,在适当位置设置临时室外消防水池和消防砂池,配置相应的消防安全标识和消防安全器材,并经常 检查、维护、保养。项目部驻地办公用房面积应满足办公需要,一般不低于表1B420091-1的规定。



第600题 铲运机不适宜在(  )中施工。


A.湿度较小(含水量在25%以下)的松散砂土

B.地下水位高的潮湿地区

C.干燥的粉砂土

D.潮湿的粘土

E.沼泽地带


参考答案:BCDE


解析:

【内容考查】此题考查土方机械。

【选项分析】铲运机不适宜在干燥的粉砂土和潮湿的粘土中作业,更不宜在地下水位高的潮湿地区和沼泽地带以及岩石类地区作业。
