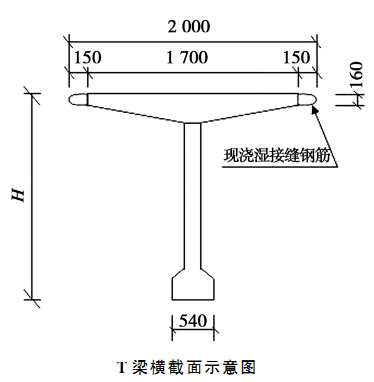

某公司承建一座桥梁工程,桥梁上部结构为9孔30m后张法预应力混凝土T梁,桥宽横断面布置T梁12片,T梁支座中心线距梁端600mm,T梁横截面 ( 单位:mm)如下图所示。

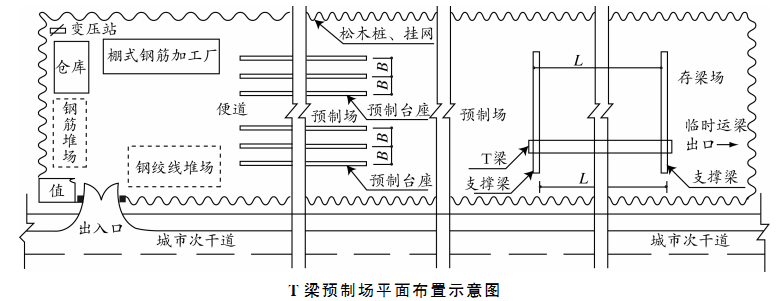

项目部进场后,拟在桥位线路上现有城市次干道旁租地建设T梁预制场,平面布置如下图所示,同时编制了预制场的建设方案:①混凝土采用商品混凝土;②预测台座数量按预制工期120天、每片梁预制占用台座时间为10天配置;③在 T梁预制施工时,现浇湿接缝钢筋不弯折,两个相邻预制台座间要求具有宽度2m的支模及作业空间;④露天钢材堆场经整平碾压后表面铺砂厚50mm;⑤由于该次干道位于城市郊区,预制场用地范围采用高1.5m的松木桩挂网围护。
监理审批预制场建设方案时,指出预制场围护不符合规定,在施工过程中发生了如下事件:
事件一:雨季导致现场堆放的钢绞线外包装腐烂破损,钢绞线堆放场处于潮湿状态。
事件二:T梁钢筋绑扎、钢绞线安装、支模等工作完成并检验合格后,项目部开始浇筑T梁混凝土,混凝土浇筑采用从一端向另一端全断面一次性浇筑完成。
1.全桥共有T梁多少片? 为完成T梁预制任务最少应设置多少个预制台座? 均需列式计算。
2.列式计算T梁预制场平面布置示意图中预制台座的间距B 和支撑梁的间距L。( 单位以 m表示)
3.预制场建设前梁场的布置方案包括哪些内容?
4.事件一中的钢绞线应如何存放?
5.事件二中,T梁混凝土应如何正确浇筑?
参考答案:见解析
解析:
1.(1)全桥共有T梁总数=12×9=10 8( 片) 。
(2)为完成T梁预制任务最少应设置的预制台座=108×10÷120=9 ( 个) 。
2.(1)预制台座的间距B=2÷2+2+2÷2=4( m) ;
(2)支撑梁的间距L=30-0.6×2=28.8( m) 。
3.方案包括:台座数量、模板数量、生产能力、存梁区布置及最大存梁能力。
4.事件一的钢绞线应存放于仓库,仓库应干燥、防潮、通风良好、无腐蚀气体和介质。存放在室外时不
得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露,时间不宜超过6个月。
5.事件二中,T梁混凝土应水平分层浇筑,施工顺序为:底板→腹板 ( 肋板)→顶板。
