第561题 沥青混凝土路面施工质量控制关键点有 ( )。
A.沥青材料的检查与试验
B.沥青混凝土配合比设计和试验
C.沥青混凝土的拌和、运输及摊铺温度控制
D.沥青混凝土施工机械设备配置与压实方案
E.沥青混凝土摊铺厚度及水灰比的控制
参考答案:ABCD
解析:
【内容考查】此题考查青混凝土摊铺厚度的控制。
【选项分析】沥青混凝土路面施工中常见质量控制关键点包括:
①基层强度、平整度、高程的检查与控制。
②沥青材料的检査与试验。沥青混凝土配合比设计和试验。
③沥青混凝土拌和设备及计量装置校验。
④路面施工机械设备配置与压实方案。
⑤沥青混凝土的拌和、运输及摊铺温度控制。
⑥沥青混凝土摊铺厚度的控制和摊铺中离析控制。
⑦沥青混凝土的碾压与接缝施工。
第562题 可用于测定路基土方最佳含水量的试验方法是( )。
A.灌砂法
B.环刀法
C.重型击实试验法
D.核子密度湿度仪法
参考答案:C
解析:
【内容考查】此题考查 公路工程质量控制的常用方法。
【选项分析】根据不同的土的性质,测定最佳含水量的试验方法有:轻型、重型击实试验、振动台法、表面振动击实仪法。
第563题 马歇尔试验的技术指标包括( )。
A.空隙率
B.稳定度
C.流值
D.沥青饱和度
E.破碎比
参考答案:ABCD
解析:
【内容考查】此题考查公路工程质量控制的常用方法。
【选项分析】沥青混凝土配合比设计采用马歇尔试验配合比设计法。该法是首先按配合比设计拌制沥青混合料,然后制成规定尺寸试件,12h后测定其物理指标(包括表观密度、空隙率、沥青饱和度、矿料间隙率等),然后测定稳定度和流值。
第564题 质量控制关键点的实际效果表现在( )。
A.施工质量管理水平
B.各项指标的实现情况
C.工程项目总体质量情况
D.施工项目方针目标管理水平
E.工程项目中各阶段质量情况
参考答案:AB
解析:
【内容考查】此题考查公路工程质量控制的常用方法。
【选项分析】质量控制关键点的实际效果表现在施工质量管理水平和各项指标的实际情况上。
第565题 热拌沥青混合料配合比设计应通过目标配合比设计、生产配合比设计及生产配合比验证三个阶段以确定沥青混合料的( )。
A.材料品种
B.配合比
C.渗水系数
D.矿料级配
E.最佳沥青用量
参考答案:ABDE
解析:
【内容考查】此题考查公路工程质量控制的常用方法。
【选项分析】热拌沥青混合料配合比设计应通过目标配合比设计、生产配合比设计及生产配合比验证三个阶段,确定沥青混合料的材料品种及配合比、矿料级配、最佳沥青用量。
第566题 水泥混凝土抗压强度试验采用边长为( )mm的正方体标准试件。
A.100
B.150
C.200
D.250
参考答案:B
解析:
【内容考查】本题考查的是公路工程质量控制方法及措施。
【选项分析】水泥混凝土抗压强度试验是以边长为150mm的正立方体标准试件,标准养护到28d, 再在万能试验机上按规定方法进行破坏试验测得抗压强度。
第567题 下列方法中,不能测定土的最佳含水量的试验方法是( )。
A.轻型、重型击实试验
B.核子密度湿度仪
C.表面振动击实仪法
D.振动台法
参考答案:B
解析:
【内容考查】本题考查的是公路工程质量控制的常用方法。
【选项分析】根据不同的土的性质,测定最佳含水量的试验方法通常有:①轻型、重型击实试验;②振动台法;③表面振动击实仪法。核子密度湿度仪是现场密度的测定方法。
第568题 桥梁实心墩施工中,常见的质量控制关键点有( )。
A.墩身锚固钢筋预埋质量控制
B.模板接缝错台控制
C.墩项支座预埋件位置、数量控制
D.墩身与承台联结处混凝土裂缝控制
E.墩顶实心段混凝土裂缝控制
参考答案:ABC
解析:
【内容考查】本题考查的是公路工程质量控制方法及措施。
【选项分析】实心墩:
①墩身锚固钢筋预埋质量控制。
②墩身平面位置控制。
③墩身垂直度控制。
④模板接缝错台控制。
⑤墩顶支座预埋件位置、数量控制。
参考答案:见解析
解析:

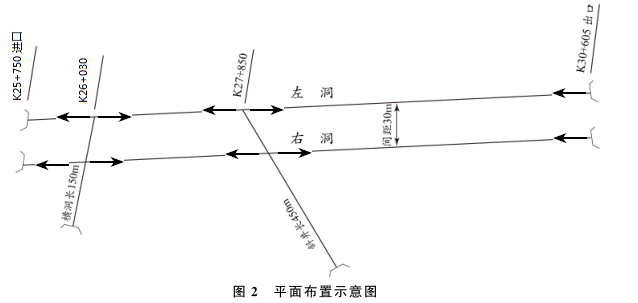

1.在有斜井和横洞的情况下,本工程最多可以有10个工作面。
2.每个开挖面配备的开挖和初期支护机械设备有:凿岩机、凿岩台车、装药台车、锚杆台车(锚杆安装机)、混凝土喷射机、钻孔机、注浆机(压浆机)。
3.增设进口横洞理由:进口处为深沟,且跨沟桥台位于隧道洞口。因此进口处没有机械作业空间。
4.(1)横洞施工4个月期间,隧道出口开挖掘进长度=30×3+70×1=160m。
(2)横洞工区和出口工区同时相向施工的各级围岩长度
Ⅱ级围岩长度=[2030-(280-50-60-40-30-60)+1385]=3375m
Ⅲ级围岩长度=210+210+60=480m
Ⅳ级围岩长度=50+50+50=150m
Ⅴ级围岩长度=320+[100-(160-70-80)]=410m。
(3)横洞工区和出口工区同时相向施工的工期
=(3375/130+480/90+150/70+410/30)/2=23.6月。
(4)总工期=3+4+23.6+2+1+1=34.6月。
5.危险源包括:洞口段、浅埋段、断层破碎带、岩层接触带、岩溶、地下涌水、瓦斯地段。
【名师点拨】此题考查内容较灵活,需仔细提炼案例背景中的有效信息。答题时要严格按照题目要求分条作答,例如第1问,分析有几个工作面之后,还需要复制平面布置图用箭头标明掘进方向。题目中已知隧道为双向四车道分离式隧道,所以注意要将两个隧道的开挖面分别计算。事件一中,由于进口处为深沟,且跨沟桥台位于隧道洞口,所以进口处不能开挖。增设的横洞处可以开挖,并且左右两个面可以同时开挖,共有4个工作面。斜井和横洞一样,也是左右两个工作面可以同时开挖,两个隧道就是4个工作面。出口处也可以施工,两个隧道就有两个开挖面。所以共有4+4+2=10个开挖工作面。第4问计算题目要列式,结果要符合要求,以月为单位,保留一位小数。此类细节要求在案例题目中越来越多,一定要按要求作答。
第570题 根据《公路水运工程施工安全标准化指南》,不属于危险性较大的分部分项工程是( )。
A.高度18m的土质边坡处理
B.水深15m的围堰工程
C.深度7m的挡墙基础
D.高瓦斯隧道
参考答案:A
解析:
【内容考查】此题考查危险性较大分部分项工程范围。
【选项分析】高度≥20m的土质边坡,或高度≥30m的岩质边坡属于危险性较大的分部分项工程范围。
【名师点拨】此部分内容是必会内容,也易在案例题目中考查。
第571题 下列大型临时工程中 ,需编制专项施工方案且需专家论证,审查的是( )。
A.水深8m围堰工程
B.便桥
C.临时码头
D.猫道
参考答案:D
解析:
【内容考查】此题考查公路工程项目职业健康安全管理体系。
【选项分析】水深不小于10米的围堰工程。“便桥、临时码头”不用专家论证、审查。“猫道”,需要专家论证。参见下表危险性较大分部分项的工程。

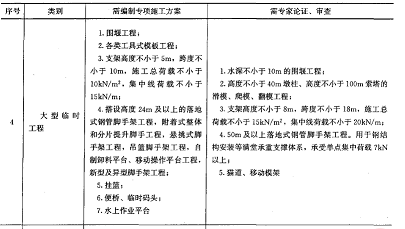

第572题 根据《公路工程施工安全技术规范》,需编制专项施工方案的大型临时工程有( )。
A.围堰工程
B.施工便道
C.挂篮
D.便桥
E.水上作业平台
参考答案:ACDE
解析:
【内容考查】此题考查危险性较大的分部分项工程范围。
【选项分析】需要编制专项施工方案的大型临时工程有:
1.围堰工程
2.各类工具式模板工程。
3.支架髙度不小于5m;跨度不小于10m,施工总荷载不小于10KN/㎡;集中线荷载不小于 15kN/m。
4.搭设髙度24m及以上的落地式钢管脚手架工程;附着式整体和分片提升脚手架工程;悬挑式脚手架工程、吊篮脚手架工程;自制卸料平台、移动操作平台工程;新型及异型脚手架工程。
5.挂篮。
6.便桥、临时码头。
7.水上作业平台。
【名师点拨】此知识点是必会知识,区分牢记需编制专项施工方案和需专家论证、审查的工程范围。考查形式不一,可出选择题目也可在案例题目中以简答形式考查。
第574题
1.结合背景资料,写出施工单位需要签订哪些合同?
2.现场预制梁场布置一般应考虑哪些因素?
3.针对事件一,改正错误之处。
4.针对事件二,改正错误之处。若按背景所述方法施工,可能产生哪些质量病害?
参考答案:见解析
解析:
1.施工单位需要签订的合同:承包合同、采购合同、租赁合同、检测合同、保险合同和劳动合同。
2.现场预制梁场布置一般应考虑的因素:现场的面积、地形、工程规模、安装方法、工期及机械设备情况等。
3.针对事件一,改正错误如下:在进行张拉作业前,必须对千斤顶、油泵进行配套标定,并每隔一段时间进行一次校验。有几套张拉设备时,要进行编组,不同组号的设备不得混合。
4.针对事件二,改正错误如下:为改进构造物伸缩缝与沥青路面衔接部位的牢固及平顺,先摊铺沥青混凝土面层,再做构造物伸缩缝。
若按背景所述方法施工,可能产生路面不平整病害。
【名师点拨】此题以桥梁工程为背景,考查先张法预制梁板施工技术和施工现场的布置要求。任何承包商都不可能、也不必具备所有的专业工程的施工能力、材料和设备的生产和供应能力,因此,其必须将一些专业施工委托出去,这样,除了与业主签订的承包合同之外,还形成了承包商复杂的合同关系,包括分包合同、采购合同、运输合同、加工合同、租赁合同、劳务采购(或分包)合同、保险合同以及检测合同等。结合背景资料,写出施工单位需要签订哪些合同即可。预制场的布置取决于现场的面积、地形、工程规模、安装方法、工期及机械设备情况等,条件不同,布置方法差异较大。改错题涉及知识点较多,需要细心判断。
第575题 公路工程合同体系中的核心合同是( ) 。
A.勘察合同
B.设计合同
C.施工合同
D.供货合同
参考答案:C
解析:
【内容考查】此题考查公路工程项目的合同体系。
【选项分析】业主和承包人签订的施工合同是“核心合同”。

第577题 按下表计算细粒式沥青混凝土的直接工程费。(下表序号与题干中序号一致,计算结果保留小数点后一位)
参考答案:见解析
解析:
注:3000×15×0.04=1800m³;3000×15×0.04×6=10800 m³,(3.98-1)/0.5=6。
参考答案:见解析
解析:
1.工程质量保证金=30850×3%=925.5万元
预付款=30850×20%=6170万元
第7个月应扣留的预付款是:6170÷10=617万元
2.工程质量保证金扣留至足额时预计应完成工程款的对应月份为7月份:
700+1050+1200+1450+1700+1700+1900=9700万元
前6个月预计累计扣留保证金=(700+1050+1200+1450+1700+1700)×10%=780万元,
第7个月预计应扣留的质量保证金=925.5-780=145.5万元。
3.(1)事件1中,综合单价应进行调整。
理由:(1670-1320)÷1320×100%=26.52%>15%,因此应当综合单价进行调整。
(2)应批准的合同价款增加额=[1670-1320×(1+15%)] ×378÷10000×0.9+1320×(1+15%)×378÷10000-1320×378÷10000=12.66万元。
4.第3个月实际支付:1200×(1-10%)=1080万元
第5个月实际支付:(1700+12.66)×(1-10%)-617=924.39万元
第7个月实际支付:1900-145.5-617=1137.5万元
第15个月实际支付:2100万元。
第579题 成本计划的核心是( )。
A.全面成本管理
B.确定责任目标成本
C.科学管理成本
D.有效管理成本
参考答案:B
解析:
【内容考查】此题考查成本计划。
【选项分析】编制施工成本计划的关键前提是确定责任目标成本,这是成本计划的核心。
第580题 工程项目的“计划成本偏差”等于( )。
A.施工图预算成本-责任目标成本
B.施工预算成本-投标计划成本
C.施工预算成本-责任目标成本
D.施工图预算成本-投标计划成本
参考答案:C
解析:
【内容考查】本题考查的是公路项目施工成本计划的编制。
【选项分析】现场计划成本偏差是指现场施工预算成本与责任目标成本之差,即:计划成本偏差=施工预算成本-责任目标成本。
