一级建造师《公路工程管理与实务》考试题库(701题)


第601题 下列施工机械中,既可压实非黏土,又可压实含水量不大的黏性和细粒的是(  )。


A.光轮振动压路机

B.羊足振动压路机

C.轮胎压路机

D.静碾钢轮压路机


参考答案:B


解析:

【内容考查】此题考查公路工程施工机械设备的生产能力及适用条件。

【选项分析】光轮振动压路机最适用于压实非粘土壤、碎石、沥青混凝土及沥青混凝土铺层。羊足或凸块式振动压路机既可压实非粘土,又可压实含水量不大的粘性和细粒砂砾石混合料。XP(轮胎)系列压路机主要适用于各种材料的基础层、次基础层、填方及沥青面层的压实作业。3Y、2Y(静碾)钢轮系列压路机主要适用于各种材料的基础层及面层的压实作业。

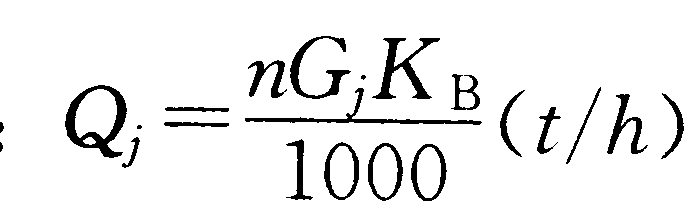

第602题 在间歇式设备生产率计算公式【下图】中,其中Gj的含义是(  ) 。



A.每拌制一份料的质量

B.时间利用系数

C.每小时拌制的份数

D.设备功率


参考答案:A


解析:

【内容考查】此题考查路面机械。

【选项分析】式中  Gj——每拌制一份料的质量(kg);

    n——每小时拌制的份数;

   KB——时间利用系数,KB=0.8~0.90。



第603题 压实机械按压实作用的原理分为(  )。


A.静作用碾压机械

B.振动碾压机械

C.平板机械

D.夯实机械

E.轮胎压路机械


参考答案:ABD


解析:

【内容考查】此题考查压实机械。

【选项分析】压实机械按压实作用原理分为静作用碾压机械、振动碾压机械和夯实机械三种类型。


第604题 下列施工机械中,不适用于开挖沟的是(  )。


A.平地机

B.铲运机

C.推土机

D.挖掘机


参考答案:B


解析:

【内容考查】此题考查施工机械设备的生产及适用条件。

【选项分析】平地机主要用于路基、砂砾路面的整平及土方工程中场地整形和平地作业,还可用于修整路基的横断面、修刮路堤和路堑的边坡、开挖边沟和路槽等。推土机主要用于50-100m短距离作业,如路基修筑、基坑开挖、平整场地、清除树、推集石碴等,并可为铲运机与挖装机械松土和助铲及牵引各种拖式工作装置等作业。挖掘机,在公路工程施工中,遇到开挖量较大的路堑和填筑高路堤等大工程量时,选用挖掘机配合运输车辆组织施工比较合理。平地面、修刮路堤和路堑的边坡、开挖边沟和路槽等。铲运机不合适,铲运机主要用于中距离的大规模土方转运工程。


第605题 施工平面布置设计原则包括(  )。


A.必须符合安全生产、保安防火和文明施工的规定和要求

B.一切设施和布局,必须满足施工进度、方法、工艺流程及科学组织生产的需要

C.场内运输形式的选择及线路的布设,应尽量减少二次倒运和缩短运距

D.充分考虑水文、地质、气象等自然条件的影响

E.充分利用原有地形、地物,多占农田,因地制宜,以降低工程成本


参考答案:ABCD


解析:

【内容考查】本题考查的是公路工程施工总平面布置图的设计原则。

【选项分析】施工平面布置图应遵循以下设计原则:

1.在保证施工顺利的前提下,充分利用原有地形、地物,少占农田,因地制宜,以降低工程成本;

2.充分考虑水文、地质、气象等自然条件的影响,尤其要慎重考虑避免自然灾害(如洪水、泥石流)的措施,保护施工现场及周围生态环境;

3.场区规划必须科学合理,应以生产流程为依据,并有利于生产的连续性;

4.场内运输形式的选择及线路的布设,应力求使材料直达工地,尽量减少二次倒运和缩短运距;

5一切设施和布局,必须满足施工进度、方法、工艺流程、机械设备及科学组织生产的需要;

6.必须符合安全生产、保安防火和文明施工的规定和要求。


第606题 施工平面布置图包含的内容一股不包括(  )。


A.原有地形地物

B.距离施工现场较远的城镇

C.安全消防设施

D.施工防排水临时设施


参考答案:B


解析:

【内容考查】此题考查公路工程施工总平面布置图的内容和设计原则。

【选项分析】施工平面布置图包含的内容根据工程内容和施工组织的需要而定,一般应包括:

1.原有地形地物;

2.沿线的生产、行政、生活等区域的规划及其设施;

3.沿线的便道、便桥及其他临时设施;

4.基本生产、辅助生产、服务生产设施的平面布置;

5.安全消防设施;

6.施工防排水临时设施;

7.新建线路中线位置及里程或主要结构物平面位置;

8.标出需要拆迁的建筑物;

9.划分的施工区段;

10.取土和弃土场位置;

11.标出己有的公路、铁路线路方向和位置与里程及与施工项目的关系,以及因施工需要临时改移的公路的位置;

12.控制测量的放线标桩位置。


第607题 施工平面布置图的设计原则有(  )。


A.充分利用原有地形

B.场区规划必须科学合理

C.应尽量减少二次倒运和缩短运距

D.充分考虑水文等自然条件的影响

E.业主利益高于一切


参考答案:ABCD


解析:

【内容考查】此题考查施工平面布置图设置要求

【选项分析】施工平面布置图应遵循以下设计原则:

1.在保证施工顺利的前提下,充分利用原有地形、地物,少占农田,因地制宜,以降低工程成本;

2.充分考虑水文、地质、气象等自然条件的影响,尤其要慎重考虑避免自然灾害(如洪 水、泥石流)的措施,保护施工现场及周围生态环境;

3.场区规划必须科学合理,应以生产流程为依据,并有利于生产的连续性;

4.场内运输形式的选择及线路的布设,应力求使材料直达工地,尽量减少二次倒运和缩短运距;

5.一切设施和布局,必须满足施工进度、方法、工艺流程、机械设备及科学组织生产的需要;

6.必须符合安全生产、保安防火和文明施工的规定和要求。


第608题 下列施工段落划分中,不符合通常划分原则的是(  )。


A.各段落之间工程量基本平衡

B.土方段落中的小型构造物另划分一个工段

C.避免造成段落之间的施工干扰

D.保持构造物的完整性


参考答案:B


解析:

【内容考查】此题考查施工段落划分。

【选项分析】施工段落的划分应符合以下原则:

(1)便于各段落的组织管理及相互协调。

(2)各段落之间工程量基本平衡。

(3)避免造成段落之间的施工干扰。

(4)工程性质相同的地段(如石方、软土段)或施工复杂难度较大而施工技术相同的地段尽可能避免化整为零,以免既影响效率,也影响质量。

(5)保持构造物的完整性,除了特大桥之外,尽可能不肢解完整的工程构造物。


第609题 关于施工段落的划分,错误的是(  )。


A.各段落之间工程量基本平衡

B.尽可能化整为零

C.避免造成段落之间的施工干扰

D.保持构造物的完整性


参考答案:B


解析:

【内容考查】本题考查的是公路工程施工部署。

【选项分析】施工段落的划分应符合以下原则:(1)为便于各段落的组织管理及相互协调,段落的划分不能过小,也不能过大,段落的大小应根据单位本身的技术能力、管理水平、机械设备状况结合现场情况综合考虑。(2)各段落之间工程量基本平衡。(3)避免造成段落之间的施工干扰。(4)工程性质相同的地段(如石方、软土段)或施工复杂难度较大而施工技术相同的地段尽可能避免化整为零,以免既影响效率,也影响质量。(5)保持构造物的完整性,除了特大桥之外,尽可能不肢解完整的工程构造物。



第610题 确定施工开展顺序时,应优先安排的项目()。


A.按生产工艺要求,须先期投入生产的项目

B.采用新技术、新工艺的项目

C.施工难度大、工期长的项目

D.工程量小、周期较短的项目

E.临时设施等施工铺助项目


参考答案:ACE


解析:

【内容考查】本题考查的是公路工程项目施工部署。

【选项分析】通常应优先安排的项目有:

(1)按生产工艺要求,须先期投入生产或起主导作用的项目。

(2)工程量大、施工难度大、工期长的项目。

(3)运输系统、动力系统。

(4)公路运行需要的服务区、收费站的办公楼及部分建筑等,以便施工临时占用。

(5)供施工使用的工程项目,如采砂(石)场、木材加工厂、各种构件加工厂、混凝土搅拌站等施工辅助项目;以及其他施工服务项目,如临时设施等。



第611题 “前锋线比较法”主要适用于(  )的进度计划检查。


A.时标网络图

B.“S”型曲缝

C.横道图

D.“香蕉”型曲线


参考答案:A


解析:

【内容考查】本题考查的是公路工程进度控制管理。

【选项分析】前锋线比较法是通过绘制某检查时刻到工程项目实际进度前锋线,进行工程实际进度与计划进度比较的方法,它主要适用于时标网络计划。


第612题 1. 按网络图图例方式,列出⑤、⑥、⑦三个节点的节点时间参数;指出网络图中的关键线路;确定计划工期。
2. 列式计算本工程预付款及其起扣点金额。工程预付款在哪两个月扣回?每月扣多少万元?
3. 列式计算4月份及5月份的工程进度支付款。
4. 列式计算6月份的调价款。
5. 针对3月末进度检查结果,评价工程进度,并分析确定调整计划的最经济方案。
6. 针对G工作中出现硬质岩石的处理,分别指出施工单位提出的工期及费用索赔是否合理,并说明理由。



参考答案:见解析


解析:

1.节点时间参数:

 按网络图图例方式,⑤、⑥、⑦三个节点的节点时间参数分别为:

关键线路:A→B→E→H→K→Q,或⑴→⑵→⑶→⑹→⑻→⑿→⒀,计划工期:270天。

2.列示计算预付款和起扣点的金额 预付款=4000×10%=400万元,起扣点金额=4000×60%=2400万元,从第五个月开始扣(第五个月共有400+100+200+350+600+800=2450万元,超过2400万元),每个月扣200万。

3.4月份进度款:是600×(1-5%)=570万元

5月份进度款:是800×(1-5%)-200=560万元

4.6月份的调价款:800×(0.6+0.2×110/100+0.1+0.1)-800=16万元

5.施工单位的最经济的调整方案分析确定如下:

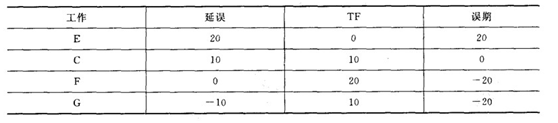

第三个月末进度评价:

可见,由于E工作的20天延误将导致工期拖延20天。

(2)调整工作的选择条件分析:

未按合同工期完成,需要整后续工作计划,在不改变逻辑关系条件下,选择有压缩余地且费率最小的工作进行压缩最为经济。

(3)调整方案:按费率由小到大进行压缩

压E工作5天,增加费用5×0.2=1万元

压H工作10天,增加费用10×0.3=3万元

压K工作5天,增加费用5×0.4=2万元

合计压缩20天,增加费用6万元。

6.施工单位提出的工期索赔不合理。

理由:G工作的20天延误并未超出G工作此时的总时差(20天)不影响工期。

施工单位提出的费用索赔合理。

理由:G工作进行中出现合同中未标明的硬质岩石,增大了施工难度。属于“不利物质条件”。

【名师点拨】此题以图表结合的形式考查网络图的相关计算和工程进度款的结算。题目不难,但是需要熟练运用公式计算。


第613题 工程进度计划检查的内容通常不包括(  )。


A.工程量完成情况

B.资源使用及进度的互配情况

C.上次检查提出问题的处理情况

D.施工标准化执行情况


参考答案:D


解析:

【内容考查】本题考查的是公路工程进度控制管理。

【选项分析】公路工程项目进度检查应包括:(1)工作量的完成情况;(2)工作时间的执行情况;(3)资源使用及进度的互配情况;(4)上次检查提出问题的处理情况。


第614题 下列方法中,主要适用于时标网络进度计划检查的是(  )。


A.前锋线比较法

B.公路工程进度表

C.“香蕉”型曲线比较法

D.横道图比较法


参考答案:A


解析:

【内容考查】本题考查的是进度计划的检查与调整。

【选项分析】前锋线比较法是通过绘制某检查时刻工程项目实际进度前锋线,进行工程实际进度与计划进度比较的方法,它主要适用于时标网络计划。



第615题 下列流水参数中,属于工艺参数的是(  )。


A.施工段

B.流水步距

C.流水强度

D.组织间歇


参考答案:C


解析:

【内容考查】本题考查的是公路工程进度控制与管理。
【选项分析】工艺参数:施工过程数(工序个数),流水强度。


第616题 以公路里程或工程位置为横轴,以时间为纵轴,各分部(项)工程施工进度相应地以不同斜线表示的工程进度计划图是(  )。


A.横道图

B.垂直图

C.“S”曲线

D.斜率图


参考答案:B


解析:

【内容考查】本题考查的是公路工程进度控制与管理。
【选项分析】垂直图是以公路里程或工程位置为横轴,以时间为纵轴,而各分部(项)工程的施工进度则相应地以不同的斜线表示。


第617题 下列不属于隧道喷射混凝土质量检验的实测项目的是(  )。


A.喷射混凝土强度

B.喷层厚度

C.喷层与围岩接触状况

D.混凝土塌落度


参考答案:D


解析:

【内容考查】此题考查喷射混凝土支护质量检验项目。

【选项分析】喷射混凝土支护实测项目有:喷射混凝土强度(△)、喷层厚度、喷层与围岩接触状况(△)


第618题 土方路基质量检查与验收的关键项目是(  )。


A.弯沉

B.平整度

C.中线偏位

D.路基宽度


参考答案:A


解析:

【内容考查】此题考查路基工程质量检验。

【选项分析】土方路基实测项目有:压实度(△)、弯沉(△)、纵断高程、中线偏位、宽度、平整度、横坡、边坡。


第619题 工程质量评定等级分为(  ) 。


A.优良、合格与不合格

B.合格与不合格

C.优良、中等、合格与不合格

D.优质、合格与不合格


参考答案:B


解析:

【内容考查】此题考查质量检验评定。

【选项分析】根据 《公路工程质量检验评定标准》,工程质量评定等级分为合格与不合格。



第620题 填石路基实测项目有(  )。


A.压实度

B.纵断高程

C.中线偏位

D.路拱横坡

E.边坡坡度和平顺度


参考答案:BCDE


解析:

【内容考查】此题考查路基工程质量检验。

【选项分析】填石路基实测项目有:压实(△)、弯沉(△)、纵断高程、中线偏位、宽度、平整度、横坡、边坡坡度和平顺度。石方路基无法测压实度,实测压实。
