        某工程,签约合同价为30850万元,合同工期为30个月、预付款为签约合同价的20%,从开工后第5个月开始分10个月等额扣回。工程项质量保证金为签约合同价的3%,开工后每月按进度款的10%扣留,扣留至足额为止。施工合同约定,工程进度款按月结算:因清单工程量偏差和工程设计变更等导致的实际工程量偏差超过15%时,可以调整综合单价。实际工程量増加15%以上时,超出部分的工程量综合单价调值系数为0.9;实际工程量减少15%以上时,减少后剩余部分的工程量综合单价调值系数为1.1。

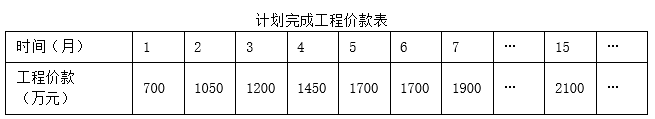

按照项目监理机构批准的施工组织设计,施工单位计划完成的工程价款见表。

工程实施过程中发生如下事件:

事件1:由于设计差错修改图纸使局部工程量发生变化,由原招标工程量清单中的1320m³变更为1670,相应投标综合单价为378元/。施工单位按批准后的修改图纸在工程开工后第5个月完成工程施工,并向项目监理机构提出了增加合同价款的申请。

1.计算该工程质量保证金和第7个月应扣留的预付款各为多少万元?
2.工程质量保证金扣留至足额时预计应完成的工程价款及相应月份是多少?该月预计应扣留的工程质量保证金是多少万元?
3.事件1中,综合单价是否应调整?说明理由。项目监理机构应批准的合同价款增加额是多少万元?(写出计算过程)
4.项目监理机构在第3、5、7个月和第15个月签发的工程款支付证书中实际应支付的工程进度款各为多少万元?(计算结果保留2位小数)



知识点:第二部分 公路工程项目施工管理


参考答案:见解析


解析:

1.工程质量保证金=30850×3%=925.5万元

预付款=30850×20%=6170万元

第7个月应扣留的预付款是:6170÷10=617万元

2.工程质量保证金扣留至足额时预计应完成工程款的对应月份为7月份:

700+1050+1200+1450+1700+1700+1900=9700万元

前6个月预计累计扣留保证金=(700+1050+1200+1450+1700+1700)×10%=780万元,

第7个月预计应扣留的质量保证金=925.5-780=145.5万元。

3.(1)事件1中,综合单价应进行调整。

理由:(1670-1320)÷1320×100%=26.52%>15%,因此应当综合单价进行调整。

(2)应批准的合同价款增加额=[1670-1320×(1+15%)] ×378÷10000×0.9+1320×(1+15%)×378÷10000-1320×378÷10000=12.66万元。

4.第3个月实际支付:1200×(1-10%)=1080万元

第5个月实际支付:(1700+12.66)×(1-10%)-617=924.39万元

第7个月实际支付:1900-145.5-617=1137.5万元

第15个月实际支付:2100万元。
