第421题 当真空井点孔口至设计降水水位的深度不超过()m时宜采用单级真空井点。


A.3

B.4

C.5

D.6


参考答案:D


解析:

真空井点布设尚应符合下列要求:
①当真空井点孔口至设计降水水位的深度不超过6.0m时宜采用单级真空井点;当大于6.0m且场地条件允许时,可采用多级真空井点降水,多级井点上下级高差宜取4.0~5.0m。
②井点系统的平面布置应根据降水区域平面形状、降水深度、地下水的流向以及土的性质确定,可布置成环形、U形和线形(单排、双排)。
③井点间距宜为0.8~2.0m,距开挖上口线的距离不应小于1.0m;集水总管宜沿抽水水流方向布设,坡度宜为0.25%~0.5%。


第422题 采用水泥土搅拌桩帷幕时,搅拌桩桩径宜取()mm,搅拌桩的搭接宽度应进行分析并符合相关要求。


A.300~450

B.350~450

C.400~800

D.450~800


参考答案:D


解析:

水泥搅拌桩帷幕
采用水泥土搅拌桩帷幕时,搅拌桩桩径宜取450~800mm,搅拌桩的搭接宽度应符合下列要求:
(1)单排搅拌桩帷幕的搭接宽度:
当搅拌深度不大于10m时,不应小于150mm;
当搅拌深度为10~15m时,不应小于200mm;
当搅拌深度大于15m时,不应小于 250mm。
(2)对地下水位较高、渗透性较强的地层,宜采用双排搅拌桩截水帷幕;搅拌桩的搭接宽度:
当搅拌深度不大于10m时,不应小于100mm;
当搅拌深度为10~15m时,不应小于150mm;
当搅拌深度大于15m时,不应小于200mm。
(3)搅拌桩水泥浆液的水灰比宜取0.6~0.8。搅拌桩的水泥掺量宜取土的天然重力密度的15%~20%。


第423题 采用咬合式排桩帷幕时,咬合排桩基桩垂直度偏差不应大于(),桩位允许偏差应为()mm,成孔过程中如发现垂直度偏差过大,必须及时进行纠偏调整。


A.1%,20

B.2%,30

C.3%,50

D.4%,40


参考答案:C


解析:

咬合式排桩帷幕
采用咬合式排桩帷幕时,当采用软切割工艺施工时,加筋桩应在非加筋桩初凝前进行施工,并应确保相互咬合;
咬合排桩基桩垂直度偏差不应大于3%,桩位允许偏差应为50mm,预埋件位置的允许偏差应为20mm,成孔过程中如发现垂直度偏差过大, 必须及时纠偏调整;
对于混凝土早凝或机械设备故障等原因,造成咬合排桩施工未能按正常要求进行所形成的事故桩,必须采取隔水补救措施。


第424题 下列选用降水方法的规定中,正确的有()。


A.基坑范围内地下水位应降至基坑垫层以下不小于0.4m

B.降水过程中应采取防止土颗粒流失的措施

C.应减少对地下水资源的影响

D.对工程环境的影响应在可控范围之内

E.应能充分利用抽排的地下水资源


参考答案:BCDE


解析:

降水方法的分类和选择
降水方法应根据场地地质条件、降水目的、降水技术要求、降水工程可能涉及的工程环境保护等因素选用真空井点、喷射井点、管井、渗井、辐射井、电渗井、潜埋井,且应符合下列要求:
(1)地下水控制水位应满足基础施工要求,基坑范围内地下水位应降至基础垫层以下不小于0.5m,对基底以下承压水应降至不产生坑底突涌的水位以下,对局部加深 部位宜采取局部控制措施。
(2)降水过程中应采取防止土颗粒流失的措施。
(3)应减少对地下水资源的影响。
(4)对工程环境的影响应在可控范围之内。
(5)应能充分利用抽排的地下水资源。


第425题 单级双排真空井点,布置在基坑两侧降水的前提条件有()。


A.真空井点孔口至设计降水水位的深度不超过6.0m

B.基坑土质为粉质黏土、粉土、砂土

C.土层渗透系数0.01~20.0m/d

D.土层渗透系数0.1~20.0m/d

E.降水井点围合区域宽度大于单井降水影响半径


参考答案:ABCE


解析:

(1)降水系统平面布置应根据工程的平面形状、场地条件及建筑条件确定,并应符合下列要求:
①面状降水工程,降水井点宜沿降水区域周边呈封闭状均匀布置,距开挖上口边线不宜小于1m。
②线状、条状降水工程,降水井宜采用单排或双排布置,两端应外延布置降水井,外延长度为条状或线状降水井点围合区域宽度的1~2倍。
③降水井点围合区域宽度大于单井降水影响半径或采用隔水帷幕的工程,应在围合区域内增设降水井或疏干井。
④在运土通道出口两侧应增设降水井。

(2)真空井点布设尚应符合下列要求:
①当真空井点孔口至设计降水水位的深度不超过6.0m时宜采用单级真空井点;当大于6.0m且场地条件允许时,可采用多级真空井点降水,多级井点上下级高差宜取4.0~5.0m。
②井点系统的平面布置应根据降水区域平面形状、降水深度、地下水的流向以及土的性质确定,可布置成环形、U形和线形(单排、双排)。
③井点间距宜为0.8~2.0m,距开挖上口线的距离不应小于1.0m;集水总管宜沿抽水水流方向布设,坡度宜为0.25%~0.5%。

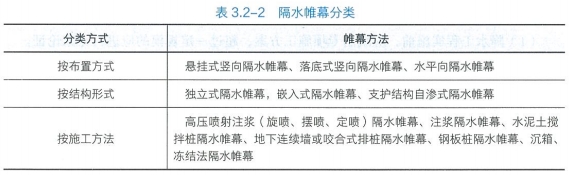

第426题 下列隔水帷幕方法中,属于按施工方法分类的有()。


A.水平向隔水帷幕

B.注浆隔水帷幕

C.水泥土搅拌桩隔水帷幕

D.嵌入式隔水帷幕

E.沉箱


参考答案:BCE


解析:


第427题 下列降水系统平面布置的规定中,正确的有()。


A.面状降水工程的降水井点宜沿降水区域周边呈封闭状均匀布置

B.线、条状降水工程,两端应外延0.5倍围合区域宽度布置降水井

C.采用隔水帷幕的工程,应在围合区域内增设降水井或疏干井

D.在运土通道出口两侧应增设降水井

E.在地下水补给方向,降水井点间距可适当减小


参考答案:ACDE


解析:

降水系统平面布置应根据工程的平面形状、场地条件及建筑条件确定,并应符合下列要求:
①面状降水工程,降水井点宜沿降水区域周边呈封闭状均匀布置,距开挖上口边线不宜小于1m。
②线状、条状降水工程,降水井宜采用单排或双排布置,两端应外延布置降水井,外延长度为条状或线状降水井点围合区域宽度的1~2倍。
③降水井点围合区域宽度大于单井降水影响半径或采用隔水帷幕的工程,应在围合区域内增设降水井或疏干井。
④在运土通道出口两侧应增设降水井。
⑤当降水区域远离补给边界,地下水流速较小时,降水井点宜等间距布置,当邻近补给边界,地下水流速较大时,在地下水补给方向的降水井点间距可适当减小。
⑥对于多层含水层降水宜分层布置降水井点,当确定上层含水层地下水不会造成下层含水层地下水污染时,可利用一个井点降低多层地下水水位。
⑦降水井点、排水系统布设应考虑与场地工程施工的相互影响。


第428题 下列真空井点施工安装有关要求正确的有()。


A.井点管成孔后,应持续冲洗钻孔达到水清砂净为止,方可向孔内安放井点管

B.井点管安装到位后,应向孔内投放滤料,滤料粒径宜为0.4~0.6mm

C.井点管安装到位后,孔内投入的滤料数量,宜大于计算值5%~15%,滤料填至地面以下0.5~1m后应用水泥砂浆填满压实

D.井点管、集水总管应与水泵连接安装,抽水系统不应漏水、漏气

E.形成完整的真空井点抽水系统后,应进行试运行


参考答案:BDE


解析:

真空井点施工安装应符合下列要求
①井点管成孔后,应加大泵量、冲洗钻孔、稀释泥浆返清水3~5min,而后向孔内安放井点管。
②井点管安装到位后,应向孔内投放滤料,滤料粒径宜为0.4~0.6mm。孔内投入的滤料数量,宜大于计算值5%~15%,滤料填至地面以下1~2m后应用黏土填满压实。
③井点管、集水总管应与水泵连接安装,抽水系统不应漏水、漏气。
④形成完整的真空井点抽水系统后,应进行试运行。


第429题 下列管井施工要求中,正确的有()。


A.管井施工可根据地层条件选用冲击钻、螺旋钻、回转钻或反循环等方法钻进成孔,施工过程中应做好成孔施工记录

B.吊放井管时应平稳、垂直,并保持井管在井孔中心,严禁猛蹲,井管不宜高出地表200mm

C.单井完成后应及时进行洗井,洗井后应安装水泵进行单井试抽

D.抽水时只需做好工作压力、水位的记录,当抽水量及水位降值与设计不符时,应及时调整降水方案

E.单井、排水管网安装完成后应及时进行联网试运行,试运行合格后方可投入正式降水运行


参考答案:ACE


解析:

管井施工应符合下列要求
①管井施工可根据地层条件选用冲击钻、螺旋钻、回转钻或反循环等方法钻进成孔,施工过程中应作好成孔施工记录。
②吊放井管时应平稳、垂直,并保持井管在井孔中心,严禁猛蹲,井管宜高出地表200mm以上。
③单井完成后应及时洗井,洗井后应安装水泵进行单井试抽。抽水时应做好工作压力、水位、抽水量的记录,当抽水量及水位降值与设计不符时,应及时调整降水方案。
④单井、排水管网安装完成后应及时进行联网试运行,试运行合格后方可投入正式降水运行。


第430题 下列压力注浆法帷幕施工要求中,正确的有()。


A.注浆孔应按序列编号,注浆宜逐孔连续进行,当地下水流速较大时,应从水头高的一端开始注浆

B.注浆用水pH值不得小于4,浆液宜采用普通硅酸盐水泥,可掺入速凝剂、防析水剂、水玻璃等进行多液注浆

C.采用定量、定相结合注浆,对先序注浆孔采取定量注浆,对后续注浆孔采取定压注浆

D.双液注浆时应使用单向阀的浆液混合器,也可采用三通阀门,注浆结束时应先停水玻璃浆液泵,后停水泥浆液泵

E.注浆工作应连续进行,每班组结束注浆后应及时清洗注浆设备


参考答案:BCE


解析:

压力注浆法帷幕
(1)注浆孔应按序列编号,注浆宜按隔一孔或多孔的顺序进行,当地下水流速较大时,应从水头高的一端开始注浆。
(2)对渗透系数变化较小的地层,应先注浆封顶,后自下而上注浆,防止浆液上冒;对渗透系数随深度加深而增大的地层,则应自下而上注浆;对互层地层,应先对渗透系数或孔隙率大的地层注浆。
(3)注浆用水pH值不得小于4,浆液宜采用普通硅酸盐水泥,可掺入速凝剂、防析水剂、水玻璃等进行多液注浆。
(4)采用定量、定压结合方式注浆,对先序注浆孔采取定量注浆,对后续注浆孔采取定压注浆。
(5)双液注浆时应使用单向阀的浆液混合器,严禁采用三通阀门;注浆结束时应先停水玻璃浆液泵,后停水泥浆液泵。
(6)注浆工作应连续进行,每班组结束注浆后及时清洗注浆设备。


第431题 下列水泥搅拌桩的搭接宽度要求正确的有()。


A.采用单排搅拌桩帷幕,当搅拌深度不大于10m时,搭接宽度不应小于100mm

B.采用单排搅拌桩帷幕,当搅拌深度为10~15m时,搭接宽度不应小于200mm;当搅拌深度大于15m时,搭接宽度不应小于250mm

C.对地下水位较高、渗透性较强的地层,宜采用双排搅拌桩截水帷幕

D.采用双排搅拌桩,当搅拌深度不大于10m时,搭接宽度不应小于100mm;当搅拌深度为10~15m时,搭接宽度不应小于150mm;当搅拌深度大于15m时,不应小于200mm

E.搅拌桩水泥浆液的水灰比宜取0.5~0.8,搅拌桩的水泥掺量宜取土的天然重力密度的15%~20%


参考答案:BCD


解析:

水泥搅拌桩帷幕
采用水泥土搅拌桩帷幕时,搅拌桩桩径宜取450~800mm,搅拌桩的搭接宽度应符合下列要求:
(1)单排搅拌桩帷幕的搭接宽度:
当搅拌深度不大于10m时,不应小于150mm;
当搅拌深度为10~15m时,不应小于200mm;
当搅拌深度大于15m时,不应小于 250mm。
(2)对地下水位较高、渗透性较强的地层,宜采用双排搅拌桩截水帷幕;搅拌桩的搭接宽度:
当搅拌深度不大于10m时,不应小于100mm;
当搅拌深度为10~15m时,不应小于150mm;
当搅拌深度大于15m时,不应小于200mm。
(3)搅拌桩水泥浆液的水灰比宜取0.6~0.8。搅拌桩的水泥掺量宜取土的天然重力密度的15%~20%。


第432题 下列关于冻结法帷幕的优点,说法正确的有()。


A.冻结加固的地层强度高

B.地下水封闭效果好

C.地层整体固结性好

D.对工程环境污染小

E.适用于富水地区地下水流速不大的土层


参考答案:ABCD


解析:

冻结法帷幕
(1)冻结法是利用人工制冷技术在富水软弱地层暗挖施工中固结地层。通常,当土体的含水量大于2.5%、地下水含盐量不大于3%、地下水流速不大于40m/d时,均可适用常规冻结法;当土层含水量大于10%和地下水流速不大于7~9m/d时,冻土扩展速度和冻结体形成的效果最佳
(2)在地下结构开挖断面周围需加固的含水软弱地层中钻孔敷管,安装冻结器,利用人工制冷效果将天然岩土变成冻土,形成完整性好、强度高、不透水的临时加固体,从而达到加固地层、隔绝地下水与拟建构筑物联系的目的。
(3)在冻结体的保护下进行工作井或隧道等地下工程的开挖施工,待衬砌支护完成后,冻结地层逐步解冻,最终恢复到原始状态。
(4)冻结法主要优缺点:
①主要优点:冻结加固的地层强度高;地下水封闭效果好;地层整体固结性好;对工程环境污染小。
②主要缺点:成本较高,有一定的技术难度。


第433题 以下关于地下水回灌的说法,错误的有()。


A.地下水回灌宜采用井灌法,其中大口井回灌适用于各种含水地层

B.地下水的重力回灌适用于厚度较大,渗透性好的含水层

C.回灌宜首选同层地下水回灌,当非同层回灌时,回灌水源的水质不应低于回灌目标含水层地下水的水质

D.当采用坑外减压降水时,回灌井与减压井的间距不宜小于6m

E.自然回灌井的回灌压力宜为0.2~0.5MPa


参考答案:ABE


解析:

回灌

回灌是将水引渗于地下含水层,补给地下水,稳定地下水位,防止地下水位降低使土体固结产生不均匀沉降的工程措施,回灌应进行专业设计,且应符合下列要求:
(1)降水工程影响周边工程环境安全时可进行地下水回灌。

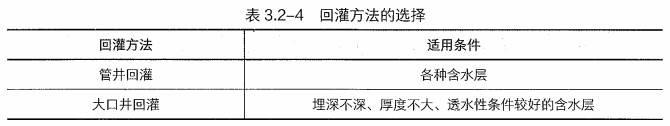

(2)地下水回灌宜采用井灌法,具体回灌方法可采用管井回灌、大口井回灌,详见下表3.2-4。(选项A错误)
(3)地下水回灌方式包括重力回灌、真空回灌、压力回灌,详见下表3.2-5。(选项B错误)

(4)回灌宜首选同层地下水回灌,当非同层回灌时,回灌水源的水质不应低于回灌目标含水层地下水的水质,当回灌目标含水层与饮用地下水联系较紧密时,回灌水源的水质应达到饮用水的标准。
(5)地下水回灌应采取有效措施,防止恶化地下水水质。

回灌施工技术
(1)当基坑周围存在需要保护的建(构)筑物或地下管线且基坑外地下水位降幅较大时,可采用地下水人工回灌措施。浅层潜水回灌宜采用回灌砂井和回灌砂沟, 微承压水与承压水回灌宜采用回灌井。实施地下水人工回灌措施时,应设置水位观测井。
(2)当采用坑内减压降水时,坑外回灌井深度不宜超过承压含水层中隔水帷幕的深度,以免影响坑内减压降水效果。当采用坑外减压降水时,回灌井与减压井的间距不宜小于6m。回灌井的深度、间距应通过计算确定。
(3)回灌井可分为自然回灌井与加压回灌井。自然回灌井的回灌压力与回灌水源的压力相同,宜为0.1~0.2MPa。加压回灌井的回灌压力宜为0.2~0.5MPa,回灌压力不宜超过过滤器顶端以上的覆土重量。(选项E错误)
(4)回灌井施工结束至开始回灌,应至少有2~3周的时间间隔,以保证管井周围止水封闭层充分密实,防止或避免回灌水沿管井周围向上反渗、从地面喷溢等情况发生。管井外侧止水封闭层顶至地面之间,宜用素混凝土充填密实。


第434题 关于各种注浆的适用范围,说法错误的是()。


A.渗透注浆只适用于中砂以上的砂性土和有裂隙的岩石

B.劈裂注浆适用于渗透系数k<10-4cm/s、靠静压力难以注入的土层

C.压密注浆常用于中砂地层,黏土地层中若有适宜的排水条件也可采用

D.压密注浆如遇地层排水困难时,就必须降低注浆速率


参考答案:B


解析:


第435题 关于高压喷射注浆加固地基施工的基本工序,说法正确的是()。


A.钻机就位→钻孔→喷射注浆

B.钻机就位→钻孔→打入注浆管→喷射注浆

C.钻机就位→打入注浆管→喷射注浆→拔出注浆管

D.钻机就位→钻孔→置入注浆管→喷射注浆→拔出注浆管


参考答案:D


解析:

高压喷射注浆的工艺流程:钻机就位、钻孔、置入注浆管、高压喷射注浆和拔出注浆管。

施工结束后应立即对机具和孔口进行清洗。在高压喷射注浆过程中出现压力骤然下降、上升或冒浆异常时,应查明原因并及时采取措施。


第436题 单管法高压喷射注浆中喷射的介质是()。


A.高压水流和水泥浆液

B.高压水泥浆液和压缩空气

C.高压水泥浆液

D.高压水流、压缩空气及水泥浆液


参考答案:C


解析:

高压喷射有旋喷(固结体为圆柱状)、定喷(固结体为壁状)和摆喷(固结体为扇状)三种基本形状。

a.单管法:喷射高压水泥浆液一种介质。
b.双管法:喷射高压水泥浆液和压缩空气两种介质。
c.三管法:喷射高压水流、压缩空气及水泥浆液三种介质。
由于上述三种喷射流的结构和喷射的介质不同,有效处理范围也不同,以三管法最大,双管法次之,单管法最小。

实践表明,旋喷形式可采用单管法、双管法和三管法中的任何一种;定喷和摆喷注浆常用双管法和三管法。


第437题 水泥土搅拌法地基加固适用于()。


A.障碍物较多的杂填土

B.欠固结的淤泥质土

C.饱和黏性土和中密粉土

D.密实的砂类土


参考答案:C


解析:

水泥土搅拌法适用于加固淤泥、淤泥质土、素填土、黏性土(软塑和可塑)、粉土(稍密、中密)、粉细砂(稍密、中密)、中粗砂(松散、稍密)、饱和黄土等土层,

不适用于含有大孤石或障碍物较多且不易清除的杂填土、欠固结的淤泥和淤泥质土、硬塑及坚硬的黏性土、密实的砂类土,以及地下水影响成桩质量的土层。

当地下水的含水量小于30%(黄土含水量小于25%)时不宜采用粉体搅拌法。

水泥土搅拌桩用于处理泥炭土、有机质土、pH值小于4的酸性土、塑性指数大于25的黏土,当在腐蚀性环境中以及无工程经验地区使用时,必须通过现场和室内试验确定其适用性。

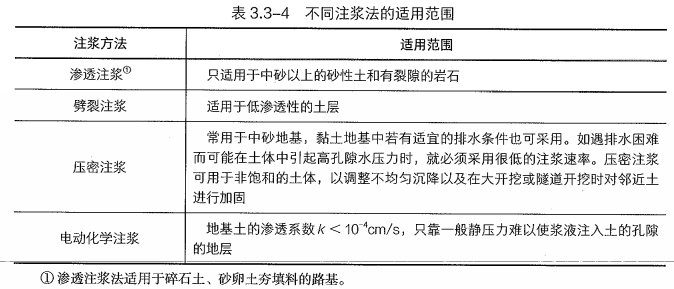

第438题 适用于中砂以上的砂性土和有裂隙的岩石土层的注浆方法是()。


A.劈裂注浆

B.渗透注浆

C.压密注浆

D.电动化学注浆


参考答案:B


解析:

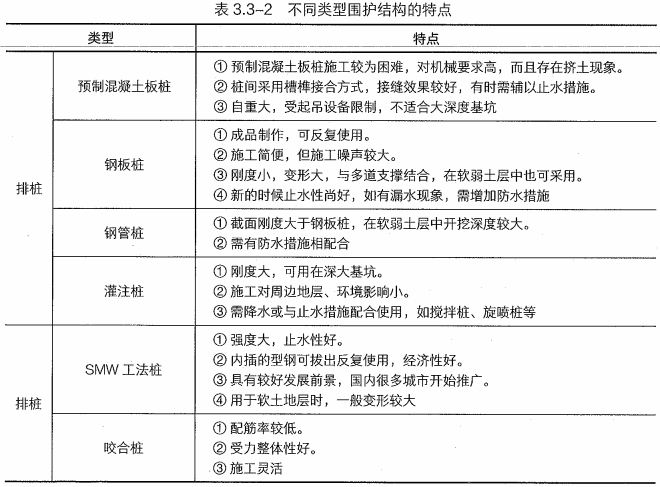

第439题 下列基坑围护结构中,要用冲击式打桩机施工的是()。


A.钢板桩

B.SMW工法桩

C.灌注桩

D.地下连续墙


参考答案:A


解析:

BCD为现场制作的。

A为预制的钢板桩 打入土里。需要用到打桩机


第440题 宜用于郊区距居民点较远的地铁基坑施工中的围护结构是()。


A.地下连续墙

B.钢板桩

C.SMW工法桩

D.灌注桩


参考答案:B


解析:

B钢板桩施打时 施工噪声较大,需要远离居民区
