第441题 下列基坑内支撑构件中,属于钢结构支撑体系特有构件的是()。
A.围檩
B.支撑
C.角撑
D.预应力设备
参考答案:D
解析:
现浇钢筋混凝土支撑体系由围檩(冠梁)、对撑及角撑、立柱和其他附属构件组成。

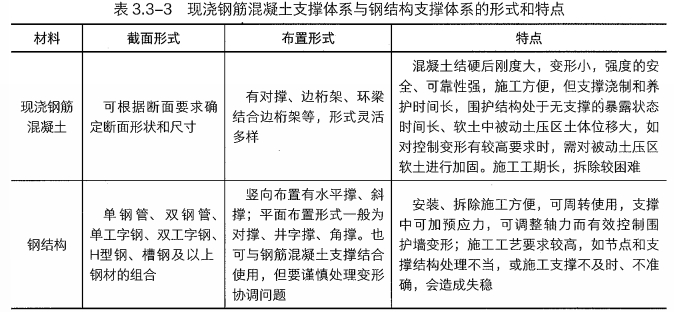

钢结构支撑(钢管、型钢支撑)体系通常为装配式,由围檩、角撑、对撑、预应力设备(包括千斤顶自动调压或人工调压装置)、轴力传感器、支撑体系监测监控装置、 立柱及其他附属装配式构件组成。
第442题 基坑内支撑围护结构的挡土应力传递路径是()。
A.围檩→支撑→围护墙
B.围护墙→支撑→围檩
C.围护墙→围檩→支撑
D.支撑→围护墙→围檩
参考答案:C
解析:
在软弱地层的基坑工程中,支撑结构承受围护墙所传递的土压力、水压力。
支撑结构挡土的应力传递路径是围护(桩)墙→围檩(冠梁)→支撑;在地质条件较好的有锚固力的地层中,基坑支撑可采用土锚和拉锚等外拉锚形式。
第443题 基坑的外拉锚系统由受拉杆件与锚固体组成。以下说法正确的是()。
A.相邻基坑的两个开挖面水平距离不远、锚杆锚固段重合时,可用水平角撑取代锚杆
B.锚杆注浆宜采用二次压力注浆工艺
C.当环境保护不允许在支护结构中使用功能完成后锚杆杆体滞留在地层内的材料时,应采用预应力钢绞线锚杆
D.基坑工程中锚拉结构多采用钢筋锚杆
参考答案:B
解析:
①锚杆有多种类型,基坑工程中锚拉结构宜采用钢绞线锚杆,承载力要求较低时, 也可采用钢筋锚杆。(选项D错误)
a.当环境保护不允许在支护结构中使用功能完成后锚杆杆体滞留在地层内的材料时,应采用可拆芯钢绞线锚杆。(选项C错误)
b.在易塌孔的松散或稍密的砂土、碎石土、粉土、填土层,高液性指数的饱和黏性土层,高水压力的各类土层中,钢绞线锚杆、钢筋锚杆宜采用套管护壁成孔工艺。
c.锚杆注浆宜采用二次压力注浆工艺。(选项B正确)
d.锚杆锚固段不宜设置在淤泥、淤泥质土、泥炭、泥炭质土及松散填土层内。
e.在复杂地质条件下,应通过现场试验确定锚杆的适用性。
②锚拉桩支护中的锚杆布置要求:
a.基坑开挖面向坑内凸出的阳角区域应适当增加锚杆自由段长度,调整锚杆水平角度,将锚杆锚固段置于稳定的地层。
b.无法设置锚杆的区域可用支撑体系代替,基坑阴角区域可用水平角撑取代锚杆,但支撑两端应有可靠的约束条件,支撑体系应满足稳定及受力要求,并应与锚杆体系变形协调。
c.相邻基坑的两个开挖面水平距离不远、锚杆锚固段重合时,可采用对拉锚杆支护。(选项A错误)
③锚拉桩支护中的腰梁的设计应符合下列要求:
a.腰梁可采用钢筋混凝土梁或型钢组合梁。
b.钢筋混凝土腰梁宜采用斜面与锚杆轴线垂直的梯形截面或仅在锚头局部留斜面的矩形截面,混凝强度等级不宜低于C25。
c.型钢组合腰梁可选用双槽钢或双工字钢组合,两型钢之间应用缀板焊接为整体构件,其间距(净距)应满足锚杆杆体无阻碍穿过的要求,型钢组合梁应采用楔形钢垫块将型钢组合梁支设成斜面或在锚头局部焊接斜台座保证锚杆轴线与受压面垂直。
d.腰梁冠梁外露出的杆体长度应能满足台座尺寸及张拉锁定的要求,宜完整保留和保护。
第444题 不属于稳定深基坑坑底的方法是()。
A.增加围护结构入土深度
B.增加围护结构和支撑的刚度
C.坑底土体加固
D.坑内井点降水
参考答案:B
解析:
坑底稳定控制
①保证深基坑坑底稳定的措施有加深围护结构入土深度、坑底土体加固、坑内井点降水等。
②适时施作底板结构。
审题注意区分基坑变形控制与坑底稳定控制。
控制基坑变形的主要方法有:
a.增加围护结构和支撑的刚度。
b.增加围护结构的入土深度。
c.加固基坑内被动土压区土体。
d.减小每次开挖围护结构处土体的尺寸和开挖后未及时支撑的暴露时间。
e.通过调整围护结构或隔水帷幕深度和降水井布置来控制降水对环境变形的影响。
第445题 基坑开挖时,由于坑内开挖卸荷造成围护结构在内外压力差作用下产生土体变形,不会影响到的是()。
A.立柱变形
B.基坑外土体沉降
C.邻近建(构)筑物沉降
D.坑底土体隆起
参考答案:A
解析:
土体变形
基坑开挖时,由于坑内开挖卸荷造成围护结构在内外压力差作用下产生水平向位移,进而引起围护结构外侧土体的变形,造成基坑外土体及邻近建(构)筑物等沉降;同时,开挖卸荷也会引起坑底土体隆起。
第446题 基坑开挖方案应根据()确定。
A.支护结构设计、降水或隔水要求
B.基坑平面尺寸、深度
C.基坑深度、周边环境要求
D.基坑深度、降水或隔水要求
参考答案:A
解析:
基本要求如下:
①应根据支护结构设计、降水或隔水要求,确定基坑开挖方案。
②基坑周围地面应设排水沟,且应避免雨水、渗水等流入坑内;同时,基坑内也应设置必要的排水设施,保证开挖时及时排出雨水。放坡开挖时,应对坡顶、坡面、坡脚采取降水排水措施。当采取基坑内、外降水措施时,应按要求降水后方可开挖。
③软土基坑必须分层、分块、对称、均衡地开挖,分块开挖后必须及时支护。对于有预应力要求的钢支撑或锚杆,还必须按设计要求施加预应力。当基坑开挖面上方的支撑、锚杆和土钉未达到设计要求时,严禁向下开挖。
④基坑开挖过程中,必须采取措施防止开挖机械等碰撞支护结构、格构柱、降水井点或扰动基底原状土。
⑤当开挖揭露的实际土层性状或地下水情况与设计依据的勘察资料明显不符,或出现异常现象、不明物体时,应停止开挖,在采取相应措施后方可继续开挖。
第447题 关于软土基坑开挖基本规定,说法错误的是()。
A.必须分层、分块、均衡地开挖
B.分层开挖后必须及时浇筑混凝土支撑
C.必须按设计要求对钢支撑施加预应力
D.必须按设计要求对锚杆施加预应力
参考答案:B
解析:
基本要求如下:
①应根据支护结构设计、降水或隔水要求,确定基坑开挖方案。
②基坑周围地面应设排水沟,且应避免雨水、渗水等流入坑内;同时,基坑内也应设置必要的排水设施,保证开挖时及时排出雨水。放坡开挖时,应对坡顶、坡面、坡脚采取降水排水措施。当采取基坑内、外降水措施时,应按要求降水后方可开挖。
③软土基坑必须分层、分块、对称、均衡地开挖,分块开挖后必须及时支护。对于有预应力要求的钢支撑或锚杆,还必须按设计要求施加预应力。当基坑开挖面上方的支撑、锚杆和土钉未达到设计要求时,严禁向下开挖。
④基坑开挖过程中,必须采取措施防止开挖机械等碰撞支护结构、格构柱、降水井点或扰动基底原状土。
⑤当开挖揭露的实际土层性状或地下水情况与设计依据的勘察资料明显不符,或出现异常现象、不明物体时,应停止开挖,在采取相应措施后方可继续开挖。
第448题 放坡基坑施工中,直接影响基坑稳定的重要因素是边坡()。
A.土体剪应力
B.土体抗剪强度
C.土体拉应力
D.坡度
参考答案:D
解析:
放坡应以控制分级坡高和坡度为主,必要时辅以局部支护和防护措施。当条件许可时,应优先采取坡率法控制边坡的高度和坡度。
第450题 放坡基坑施工中,开挖后暴露时间较长的基坑,应采取()措施。
A.卸荷
B.削坡
C.护坡
D.压载
参考答案:C
解析:
及时做好坡脚、坡面的防护措施。常用的防护措施有:
*叠放砂包或土袋:用草袋、纤维袋或土工织物袋装砂(或土),沿坡脚叠放一层或数层,沿坡面叠放一层。
*水泥砂浆或细石混凝土抹面:在人工修平坡面后,用水泥砂浆或细石混凝土抹面,厚度宜为30~50mm,并用水泥砂浆砌筑砖石护坡脚,同时,将坡面水引入基坑排水沟。抹面应预留泄水孔,泄水孔间距不宜大于3~4m。
*挂网喷浆或混凝土:在人工修平坡面后,沿坡面挂钢筋网或钢丝网,然后喷射水泥砂浆或细石混凝土,厚度宜为50~60mm,坡脚同样需要处理。
*其他措施:包括锚杆喷射混凝土护面、塑料膜或土工织物覆盖坡面等。
第451题 施工缝处浇筑混凝土,下列说法正确的是()。
A.墙体水平施工缝应留设在低于底板表面不小于300mm的位置
B.拱、板与墙结合的水平施工缝,宜留在拱、板与墙交接处以上150~300mm处
C.水平施工缝浇筑混凝土前,应将其表面浮浆和杂物清除后浇筑混凝土
D.施工缝处已浇筑混凝土的强度不应小于1.2MPa
参考答案:D
解析:
施工缝处浇筑混凝土,应符合下列要求:
①墙体水平施工缝应留设在高出底板表面不小于300mm的墙体上。拱、板与墙结合的水平施工缝,宜留在拱、板与墙交接处以下150~300mm处;垂直施工缝应避开地下水和裂隙水较多的地段,并宜与变形缝相结合。(选项A B错误)
②水平施工缝浇筑混凝土前,应将其表面浮浆和杂物清除,然后铺设净浆、涂刷混凝土界面处理剂或水泥基渗透结晶型防水涂料,再铺30~50mm厚的与结构混凝土成分相同的水泥砂浆,并及时浇筑混凝土。(选项C错误)
③垂直施工缝浇筑混凝土前,应将其表面清理干净,再涂刷混凝土界面处理剂或水泥基渗透结晶型防水涂料,并及时浇筑混凝土。
④施工缝处已浇筑混凝土的强度不应小于1.2MPa。
⑤中埋式止水带及外贴式止水带埋设位置应准确,固定应牢靠。
⑥遇水膨胀止水条应具有缓膨胀性能;止水条与施工缝基面应密贴,中间不得有空鼓、脱离等现象;止水条应牢固地安装在缝表面或预留凹槽内;止水条采用搭接连接时,搭接宽度不得小于30mm。
⑦预埋注浆管应设置在施工缝断面中部,注浆管与施工缝基面应密贴并固定牢靠,固定间距宜为200~300mm;注浆导管与注浆管的连接应牢固、严密,导管埋入混凝土内的部分应与结构钢筋绑扎牢固,导管的末端应临时封堵严密。
第452题 关于变形缝止水施工,下列说法正确的是()。
A.止水带的接缝宜为一处,应设在边墙较低位置上,不得设在结构转角处,接头宜采用热压焊接
B.中埋式止水带在转弯处应做成圆弧形;外贴式止水带在变形缝与施工缝相交部位宜采用直角配件
C.止水带埋设位置应准确,其中间空心圆环可与变形缝的中心线不重合
D.中埋式止水带先施工一侧混凝土时,其端模应支撑牢固,并应严防漏浆
参考答案:D
解析:
变形缝
①变形缝处的端头模板应钉填缝板,填缝板与嵌入式止水带中心线应与变形缝中心线重合,并应用模板固定牢固。止水带埋设位置应准确,其中间空心圆环应与变形缝的中心线重合。(选项C错误)
②中埋式止水带的接缝应设在边墙较高位置上,不得设在结构转角处;接头宜采用热压焊接,接缝应平整、牢固,不得有裂口和脱胶现象。(选项A错误)
③中埋式止水带在转弯处应做成圆弧形;顶板、底板内止水带应安装成盆状,并宜采用专用钢筋套或扁钢固定。
④外贴式止水带在变形缝与施工缝相交部位宜采用十字配件;外贴式止水带在变形缝转角部位宜采用直角配件。(选项B错误)
⑤止水带埋设位置应准确,固定应牢靠,并与固定止水带的基层密贴,不得出现空鼓、翘边等现象。
⑥变形缝处表面粘贴卷材或涂刷涂料前,应在缝上设置隔离层和加强层。
⑦嵌填密封材料的缝内两侧基面应平整、洁净、干燥,并应涂刷基层处理剂;嵌缝底部应设置背衬材料;密封材料嵌填应严密、连续、饱满,粘结牢固。
⑧变形缝设置中埋式止水带时,混凝土浇筑符合下列要求:
a.浇筑前应校正止水带位置,表面清理干净,止水带损坏处应修补。
b.应先浇筑嵌入式止水带下部的混凝土,待嵌入式止水带压紧其上表面后,方可继续浇筑。
c.边墙处止水带应位置正确、平直、无卷曲现象、固定牢固,内外侧混凝土应对称、均匀、水平浇筑。
第453题 在软土基坑地基加固方式中,基坑面积较大时宜采用()。
A.墩式加固
B.裙边加固
C.抽条加固
D.格栅式加固
参考答案:B
解析:
在软土地基中,当周边环境保护要求较高时,基坑工程实施前宜对基坑内被动土压区土体进行加固处理,以便提升被动土压区土体抗力,减少基坑开挖过程中围护结构的变形。按平面布置形式分类,基坑内被动土压区加固形式主要有墩式加固、裙边加 固、抽条加固、格栅式加固和满堂加固。
采用墩式加固时,土体加固一 般多布置在基坑周边阳角位置或跨中区域;
长条形基坑可考虑采用抽条加固;
基坑面积较大时,宜采用裙边加固;
地铁车站的端头井一般采用格栅式加固;
环境保护要求高, 或为了封闭地下水时,可采用满堂加固。
加固体的深度范围应从第二道支撑底至开挖面以下一定深度,考虑地表有施工机具运行需要时,也可以采用低水泥掺量加固到地面。
第454题 深基坑施工中,以提高土体强度和侧向抗力为主要目的的地基加固方法有()。
A.水泥土搅拌
B.换填
C.高压喷射注浆
D.注浆
E.注冷冻剂
参考答案:ACD
解析:
*换填材料加固处理法,以提升地基承载力为主,适用于较浅基坑,方法简单、 操作方便。
*采用水泥土搅拌、高压喷射注浆、注浆或其他方法对地基掺入一定量的固化剂或使土体固结,以提升土体的强度和土体的侧向抗力为主,适用于深基坑。
第455题 关于深层搅拌法加固地基的说法,正确的有()。
A.用特制搅拌机械就地将水泥(或石灰)和软土强制搅拌
B.深层搅拌法可分为浆液搅拌和粉体喷射搅拌两种
C.应根据成熟经验指导确定需加固地基土的固化剂和外加剂的掺量
D.深层搅拌法使软土硬结成具有整体性、水稳性和一定强度的水泥加固土
E.水泥土搅拌法加固技术能最大限度地利用了原土
参考答案:ABDE
解析:
选项C错误。应根据室内试验确定需加固地基土的固化剂和外加剂的掺量,如果有成熟经验,也可根据工程经验确定。
水泥土搅拌法是利用水泥作为固化剂通过特制的搅拌机械,就地将软土和固化剂(浆液或粉体)强制搅拌,使软土硬结成具有整体性、水稳性和一定强度的水泥加固土,从而提升地基土强度和增大变形模量。根据固化剂掺入状态的不同,可分为浆液搅拌及粉体喷射搅拌两种。前者是用浆液和地基土搅拌,后者是用粉体和地基土搅拌。可采用单轴、双轴、三轴及多轴搅拌机或连续成槽搅拌机。
水泥土搅拌法加固软土技术具有其独特优点:
a.最大限度地利用了原土。
b.搅拌时无振动、无噪声和无污染,可在密集建筑群中进行施工,对周围原有建筑物及地下管线影响很小。
c.根据上部结构的需要,可灵活地采用柱状、壁状、格栅状和块状等加固形式。
d.与钢筋混凝土桩基相比,可节约钢材并降低造价。
第456题 高压喷射注浆法形成的固结体基本形状有()。
A.圆柱状
B.壁状
C.方柱状
D.扇状
E.棱柱状
参考答案:ABD
解析:
高压喷射有旋喷(固结体为圆柱状)、定喷(固结体为壁状)和摆喷(固结体为扇状)三种基本形状。
a.单管法:喷射高压水泥浆液一种介质。
b.双管法:喷射高压水泥浆液和压缩空气两种介质。
c.三管法:喷射高压水流、压缩空气及水泥浆液三种介质。
由于上述三种喷射流的结构和喷射的介质不同,有效处理范围也不同,以三管法最大,双管法次之,单管法最小。
实践表明,旋喷形式可采用单管法、双管法和三管法中的任何一种;定喷和摆喷注浆常用双管法和三管法。
第457题 采用高压喷射法加固地基,遇到()时应根据现场试验结果确定其适用程度。
A.湿陷性黄土
B.素填土
C.有机质土
D.碎石土
E.硬黏土
参考答案:ACE
解析:
高压喷射注浆法对淤泥、淤泥质土、黏性土(流塑、软塑和可塑)、粉土、砂土、黄土、素填土和碎石土等地基都有良好的处理效果。
但对于硬黏性土,含有较多的块石或大量植物根茎的地基,因喷射流可能受到阻挡或削弱,冲击破碎力急剧下降,切削范围小或影响处理效果。而对于含有过多有机质的土层,其处理效果取决于固结体的化学稳定性。鉴于上述几种土的组成复杂、差异悬殊,高压喷射注浆处理的效果差别较大, 应根据现场试验结果确定其适用程度。对于湿陷性黄土地基,也应预先进行现场试验。
第458题 基坑内地基加固的主要目的有()。
A.减少围护结构位移
B.提高坑内土体强度
C.提高土体的侧向抗力
D.防止坑底土体隆起
E.减少围护结构的主动土压力
参考答案:ABCD
解析:
基坑地基按加固部位不同,分为基坑外加固和基坑内加固两种,其目的见下:
(1)基坑外加固——主要是止水,有时也可减少围护结构承受的主动土压力。
(2)基坑内加固——提升土体的强度和土体的侧向抗力,减少围护结构位移,进而保护基坑周边建筑物及地下管线;防止坑底土体隆起破坏;防止坑底土体渗流破坏;弥补围护墙体插入深度不足等。
第459题 高压喷射注浆施工工艺有()。
A.单管法
B.双管法
C.三管法
D.四管法
E.五管法
参考答案:ABC
解析:
高压喷射有旋喷(固结体为圆柱状)、定喷(固结体为壁状)和摆喷(固结体为扇状)三种基本形状。
a.单管法:喷射高压水泥浆液一种介质。
b.双管法:喷射高压水泥浆液和压缩空气两种介质。
c.三管法:喷射高压水流、压缩空气及水泥浆液三种介质。
由于上述三种喷射流的结构和喷射的介质不同,有效处理范围也不同,以三管法最大,双管法次之,单管法最小。
实践表明,旋喷形式可采用单管法、双管法和三管法中的任何一种;定喷和摆喷注浆常用双管法和三管法。
第460题 基坑内被动区加固平面布置常用的形式有()。
A.墩式加固
B.岛式加固
C.裙边加固
D.抽条加固
E.满堂加固
参考答案:ACDE
解析:
在软土地基中,当周边环境保护要求较高时,基坑工程实施前宜对基坑内被动土压区土体进行加固处理,以便提升被动土压区土体抗力,减少基坑开挖过程中围护结构的变形。按平面布置形式分类,基坑内被动土压区加固形式主要有墩式加固、裙边加 固、抽条加固、格栅式加固和满堂加固。
采用墩式加固时,土体加固一 般多布置在基坑周边阳角位置或跨中区域;
长条形基坑可考虑采用抽条加固;
基坑面积较大时,宜采用裙边加固;
地铁车站的端头井一般采用格栅式加固;
环境保护要求高, 或为了封闭地下水时,可采用满堂加固。
加固体的深度范围应从第二道支撑底至开挖面以下一定深度,考虑地表有施工机具运行需要时,也可以采用低水泥掺量加固到地面。
