“微信扫一扫”进入考试题库练习及模拟考试
参考答案:↓
解析:
1.
① 钢管桩(桩基)、② 桩帽、③ 预制纵梁、④ 预制横梁、⑤ 预制面板、⑥ 现浇面层。
2.
钢管桩沉桩→桩帽现浇→横梁安装→纵梁安装→面板安装→面层混凝土现浇。
3.
按照规范规定,海水环境下钢管桩划分的腐蚀区有水位变动区、水下区、泥下区。
区域范围:水位变动区为1.3m~-0.7m、水下区为-0.7m~泥面,泥下区为泥面以下区域。
4.
由于钢管桩裸露部分位于水位变动区及以下,故预留腐蚀厚度按水位变动区要求核算。
查表可知v=0.12mm/a;
由题意可知:Pt=0.9;t1=25年;t=50年。
Δδ=v[(1-Pt)t1+(t-t1)]
=0.12×[(1-0.9)×25+(50-25)]
=3.3mm。
5.
阳极块安装位置应符合:
(1)牺牲阳极安装位置应满足设计要求,且高程偏差不宜超过0.2m;
(2)牺牲阳极安装顶高程应低于设计低水位1.2m以下;
(3)牺牲阳极安装底高程要高于海泥面1.0m以上。
参考答案:↓
解析:
1.

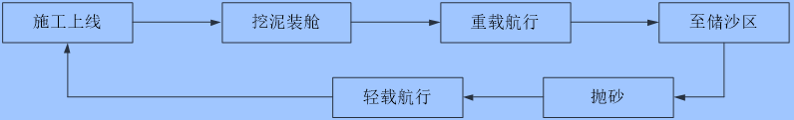

取砂主要工艺流程:
2.
时间利用率公式为:S=T1/(T1+T2+T3)×100%
T1:挖泥船挖泥时间;
T2:挖泥船生产性间歇时间;
T3:挖泥船非生产性间歇时间;
3.
吹填设计工程量=(2500+310+100)/(1-0.03)=3000万m3
装载量:(15000-1.025×10000)/(1.785-1.025)=6250m3
施工运转小时:=16/8+16/10+24/60=5h
运转小时生产率:=6250/5=1250m3/h
月产量:=1250×24×30×0.6=54万m3
4.
最佳装舱时间应根据泥沙在泥舱内的沉淀时间、挖槽长短、航行到抛泥区的距离和航速,按装舱量与每舱循环时间之比达到最大值的方法确定。
参考答案:↓
解析:
1.
爆破排淤填石法形成抛石堤的三个过程是:
(1)堤头端部排淤推进(端部爆填):在抛石堤前端一定宽度范围内(一定深度内)布置药包爆破形成石舌,使抛石堤向前推进,并使堤身中部坐落在硬土层上。
(2)侧坡拓宽排淤(边坡爆填):按体积平衡要求把抛石堤向两侧抛填加宽,并沿抛石体边坡外缘一定距离和深度布置药包,爆炸形成侧向石舌,使堤身两侧抛石体落底,增强堤身稳定性。
(3)边坡爆夯:在抛石体内外侧边坡泥石面交界处放置药包,爆炸夯实边坡,形成平台与(设计要求的坡度)。
2.
爆破通告内容应包括:起爆地点、每次爆破起爆时间、安全警戒范围、警戒标志和起爆信号。

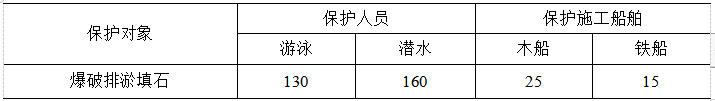

因潜水活动的K0最大,故潜水需要的安全警戒距离也最大。
本工程爆破作业水上的最小安全距离为:
RH=160×(1331)1/3=1760m
3.
质量检查与检验要求有:
(1)着底高程、断面尺寸应符合设计要求;
(2)填石底面高层允许偏差-1.0~0m,填石底面范围允许误差0~2.0m;
(3)单药包药量允许偏差为±5%;药包平面位置和埋深允许偏差均为±0.3m;
(4)相邻两炮抛填进尺与设计进尺之差不应大于0.5m;
(5)每炮准爆率低于90%时,应补爆一次或减小下一炮的进尺量;
(6)施工前安排沉降位移观测,分析施工期的沉降位移规律。在分段工程完工后设置长期沉降位移观测点,并按规定观测。
4.
爆破排淤平面位置及深度的三个检查方法是:
(1)体积平衡法;
(2)钻孔探摸法;
(3)探地雷达法。
参考答案:↓
解析:
1.
疏浚砂土类应按工程特性分为6级(松散)、7级(中密)、8级(密实)共3级,级别划分应以标准贯入击数和天然重度为判别指标,以相对密度为辅助指标,本工程的中粗砂属于8级(密实)土。
2.
(1)挖泥分层的厚度应根据开挖土质、挖泥船性能和采用的操作方法确定。
(2)中粗砂宜取绞刀直径的1.0~2.0倍;强风化岩宜取绞刀直径的0.3~0.75倍。
(3)分条宽度确定的原则:分条的宽度在等于钢桩到绞刀前端水平投影的长度的基础上适当缩小。

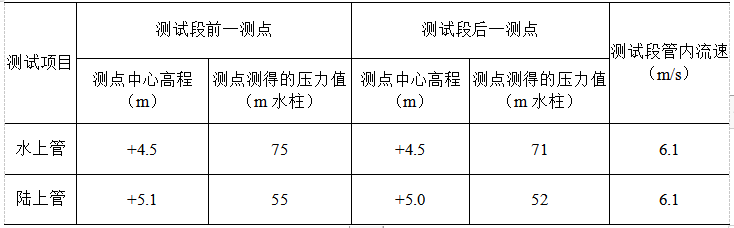

3.
(1)水上管 λ_W=(2D×g×[(Z_1-Z_2)+((P_1-P_2)/γ)])/(L×V2)
=(2×0.8×9.8×[(4.5-4.5)+((75-71)/1.025)])/(100×6.12)
=0.0164
(2)陆上管 λ_w =(2D×g×[(Z_1-Z_2)+((P_1-P_2)/γ)])/(L×V2)
=(2×0.8×9.8×[(5.1-5.0)+((55-52)/1.025)])/(100×6.12)
=0.0128
4.
混合倒滤层施工应符合下列规定:
(1)倒滤层材料的规格和质量满足设计要求;
(2)倒滤层分段由坡脚向坡顶施工,每段推进面错开一定距离;
(3)混合倒滤层总厚度的施工允许偏差,水上:+100~0mm、水下:+200~0mm。
5.
安全生产专项资金应使用在下列项目:
(1)完善、改造和维护安全防护设备、设施支出。
(2)配备必要的应急救援器材、设备和现场作业人员安全防护物品支出。
(3)安全生产检查与评价支出。
(4)重大危险源、重大事故隐患的评估、整改、监控支出。
(5)安全技能培训和应急救援演练支出。
(6)其他与安全生产有直接相关的支出。
参考答案:↓
解析:
1.
① 胸墙、② 护面(扭工字块)、③ 堤心石、④ 坡面垫层、⑤ 抛石棱体、⑥ 砂肋软体排及抛石垫层
2.
砂肋软体排及抛石垫层→抛石棱体→堤心石→坡面垫层→护面→胸墙
3.
(350+40)×350/(2400×1)=56.9℃
或:【W=350+40=390kg/m3
Q=1×1×350=350kJ/kg
Tα=390×350/(2400×1)=56.9℃】
4.
计算安放点位置、安放数量,分段控制安放;
波浪作用范围内的上层块体有60%以上的垂直杆件在堤坡下方;
安放完成后,应检查块体疏密情况,发现漏放或过大空缺及时补充安放。
5.
堤心与护面层的施工步距不宜大于50m,垫层与护面层的施工步距不宜大于30m。
6.
因台风侵袭属于不可抗力,由此造成堤身破坏损失的费用由业主承担,一台发电机报废的费用由承包商承担。
第106题 关于波浪对施工船舶影响的说法,错误的是( )。
A.12s以上周期的波浪,即便波高不大也会对施工船舶定位产生影响
B.从打横的角度,当波长超过2倍船长、波速与船速接近时顺浪航行危险最大
C.从船舶横摇的角度,船舶横浪航行较顶浪航行更容易发生横谐摇
D.大风浪中当船长与波长接近、波速与船速接近时船舶顺浪航行危险最小
参考答案:D
第112题 关于真空预压法施工期间监控项目的监测频率要求的说法,正确的是( )。
A.地表沉降在加载初期每天观测1次
B.孔隙水压力在加载初期1~2d观测1次
C.周边建筑物位移在加载初期2~4d观测1次
D.周边建筑物沉降在加载初期3~5d观测1次
参考答案:A
第114题 关于重力式码头基床重锤夯实质量检验要求的说法,错误的是( )。
A.复打一次的平均沉降量不大于30mm
B.每个夯实施工段抽查不少于5m一段基床
C.夯锤相邻排列,压半夯
D.用原夯锤、原夯击能复打一夯次
参考答案:C
第116题 关于板桩接岸结构回填施工要求的说法,错误的是( )。
A.回填时首先应回填锚锭结构前区域
B.锚碇结构前回填时,应按设计要求分层夯实
C.板桩墙后回填前应清除回淤后的淤泥
D.水下回填宜从陆域向板桩墙方向进行
参考答案:D
第117题 关于引航道护岸与护底施工要求的说法,错误的是( )。
A.现浇混凝土护岸墙高较大需分层浇筑时,分层高度宜取1.5~3.0m
B.陆上模袋混凝土护面基层整平后的表面平整度允许偏差不应大于100mm
C.砌体护岸砌筑完成后应在14d内完成回填
D.对于安放一层大块石的护面层,其最大缝隙宽度不大于垫层块石最小粒径的2/3
参考答案:C
第119题 按照港口与航道工程生产安全事故处理程序,需逐级上报至省、自治区、直辖市人民政府安全生产监督管理部门的事故是( )。
A.特别重大事故
B.重大事故
C.较大事故
D.一般事故
参考答案:C
第120题 下列工作职责中,不属于项目负责人带班生产时应履行的是( )。
A.组织安全技术交底
B.检查专项施工方案中安全措施的落实情况
C.制止“三违”行为
D.加强对重点部位的施工指导
参考答案:A
