一级建造师《港口与航道工程管理与实务》历史真题(175题)


第21题 下列内河工程涉及的水位中,属于内河统计特征水位的有( )。


A.平均水位

B.最高水位

C.施工水位

D.正常水位

E.设计低水位


参考答案:ABD


第22题 在软基上建造斜坡堤时,铺设在堤基表面的土工织物所起到的作用有( )。


A.加筋作用

B.排水作用

C.抗堤身沉降作用

D.隔离作用

E.防护作用


参考答案:ABDE


第23题 下列地基中,适合深层搅拌法处理的有( )。


A.淤泥质土地基

B.粉土地基

C.中密砂土地基

D.碎石土地基

E.素填土地基


参考答案:ABE


第24题 关于沉箱跨拖法海上运输的特点和适应条件的说法,正确的有( )。


A.行进速度快

B.适合远距离拖带

C.适合面积狭窄的水域

D.风浪情况下较安全

E.对沉箱就位有利


参考答案:CE


第25题 下列码头的结构物中,属于板桩码头结构物的有( )。


A.板桩墙

B.横梁

C.帽梁

D.拉杆

E.挡土墙


参考答案:ACD


第26题 关于透水框架水上抛投施工要求的说法,正确的有( )。


A.抛投施工宜采用网格法控制抛投质量

B.抛投时应自河岸到河心,按先浅水再深水的顺序进行

C.抛投时应自河心到河岸,按先深水再浅水的顺序进行

D.抛投多层时,依次抛完各层后再进行检测

E.抛投施工应由定位船与装载抛投船舶组合进行


参考答案:ABE


第27题 下列疏浚与吹填工程中,适宜绞吸挖泥船施工的有( )。


A.沿海航运繁忙航道加深工程

B.风浪大的外海疏浚工程

C.航道疏浚土二次转运吹填工程

D.防波堤掩护的清淤疏浚工程

E.坚硬岩疏浚工程


参考答案:CD


第28题 港口工程专项风险评估可采用的方法有( )。


A.安全检查表法

B.社会调查法

C.LEC法

D.指标体系法

E.风险矩阵法


参考答案:ACDE


第29题 根据《水运建设工程概算预算编制规定》(JTS/T116-2019),属于内河航运二类工程的有( )。


A.土石结构水坝工程

B.护岸工程

C.取水构筑物

D.混凝土结构水坝

E.防洪堤


参考答案:ABE


第30题 下列项目管理人员安全生产工作职责中,属于项目负责人职责的有( )。


A.按规定配足项目专职安全生产管理人员

B.组织制定项目安全生产教育和培训计划

C.组织或者参与拟定本单位安全生产规章制度、操作流程

D.督促落实本单位施工安全风险管控措施

E.督促项目安全生产费用的规范使用


参考答案:ABE


第31题 (一)

背景资料

某电厂抛石斜坡防波堤总长1200m,堤根与陆地相接,堤头处海床面标高为-16.0m(当地理论深度基准面,下同),典型断面见图1,其设计低水位为+0.76m,设计高水位为+5.81m。防波堤所处海域平时会出现1.5~2.0m的波浪,且会受台风影响。

项目部在编制施工组织设计时,堤身块石采用水上抛填和陆上填筑相结合的施工方式,扭王字块采用陆上履带吊进行安装,水上抛填块石与陆上填筑块石的施工分界面标高为-3.0m。根据界面划分,施工组织设计中属于水上抛填块石的施工内容有:外坡-3.0m以下垫层块石抛填、-9.0m以下堤心石抛填、内坡棱体块石抛填、外坡棱体块石抛填、-9.0~-3.0m堤心石抛填和护底块石抛填等。

扭王字块安装和水上抛填块石可供选用的自有船舶机械设备见表1-1,项目部综合考虑现场作业条件和施工效率,选择了施工船舶机械设备,并落实了施工船舶防台锚地。扭王字块分+5.8m以下和+5.8m以上两部分,均采用280t履带吊进行安装,履带吊安装扭王字块时驻位于经整平的+5.8m标高处的堤心石及垫层块石临时通道上。临时通道整平前堤心石及垫层块石已填筑并理坡至+5.8m标高,履带吊安装扭王字块的机位布置要求是:履带长边平行于防波堤轴线且履带边距坡肩边线的安全距离不小于1m。

280t履带吊的履带长9544mm×宽1200mm×高1400mm,吊装和移动行走状态下,两条履带的中心距为6400mm,履带吊的起重性能见表1-2。

图1 防波堤典型断面图(单位:标高m,尺寸mm)

表1-1 施工单位自有船舶机械设备表

序号

名称

规格型号

数量

定位功能

可作业工况(浪高)

备注

1

自航开体驳

1000m3

3艘

≤2.5m

2

自航平板驳+挖掘机

2000t

2艘

≤2.0m

带跳板

3

方驳+吊机(配抓斗)

1500t

1艘

<1.5m

非自航

4

横鸡趸(配抓斗)

1000t

1艘

<1.0m

非自航

5

定位方驳

1800t

1艘

≤2.0m

非自航

6

自航皮带船

2000m3

2艘

≤2.0m

7

拖轮

881kW

1艘

≤3.0m

8

拖轮

721kW

1艘

≤3.0m

9

履带吊

280t

1台

臂长48m

表1-2 280t履带吊起重性能表(臂长48m)

幅度(m)

30

32

34

36

38

40

起重量(t)

27.5

25.1

23.0

21.1

19.5

18.0

问题

1.绘制水上抛填块石施工工艺流程图。

2.写出+5.8m以下和+5.8m以上两部分扭王字块安装的纵向施工顺序。

3.根据表1-1,堤心石水上粗抛和垫层块石水上抛填施工选用的船舶机械设备分别是什么?

4.计算临时通道总宽,并分析280t履带吊能否安装外坡第一排扭王字块?(不计吊索具重量,计算结果精确至mm)

5.选择船舶防台锚地应考虑哪些因素?



参考答案:↓


解析:

(一)

1.


水上抛填块石施工工艺流程图

2.

+5.8m以下扭王字块安装由堤根往堤头(由岸向海)方向推进;

+5.8m以上扭王字块安装则由堤头往堤根(由海向岸)方向逐段推进。

3.

堤心石水上粗抛施工选用的船舶机械设备是自航开体驳和定位方驳(也可增加拖轮、自航平板驳+挖掘机)。

垫层块石水上抛填施工选用的船舶机械设备是自航平板驳+挖掘机和定位方驳(也可增加拖轮)。

4.

+5.8m标高堤心石及垫层块石顶面总宽:


外坡第一排扭王字块中心距280t履带吊转轴中心的最小距离(或幅度)是:

35.204-2.704-1.8+1.0+(6.4+1.2)÷2=35.5m

(或:35204-2704-1800+1000+(6400+1200)÷2=35500mm)。

对照280t履带吊(臂长48m)起重性能表:幅度36m时对应起重量是21.1t>21t,结论是:自有280t履带吊能(或可以)安装外坡第一排扭王字块。

5.

(1)满足施工现场船舶、设施的水深要求;

(2)在施工作业区或靠近施工作业区的水域;

(3)周围无障碍物的环抱式港湾、水道;

(4)有消除或减弱涌浪的天然屏障或人工屏障的水域;

(5)有足够回旋距离的水域;

(6)泥或泥沙混合的底质;

(7)流速平缓;

(8)便于通信联系和应急抢险救助。


第32题 (二)

背景资料

某内河航道整治护岸工程,施工主要内容有:土方开挖、钢丝网石笼垫护坡、脚槽开挖、脚槽砌石、浆砌石坡顶明沟、干砌石枯水平台、混凝土联锁块软体排护底、抛压排石及对水下原始地形坡比陡于1︰2.5的区域抛枕补坡。其中护底排设计搭接宽度为6m,补坡要在沉排前实施,最后进行坡顶明沟施工。1+700典型断面示意图见图2-1。

根据施工计划,项目部于某年10月1日开始水上沉混凝土联锁块软体排。10月18日,在进行1+700断面沉排施工时,施工至70m处出现排体撕裂,铺排船随即停止施工,经测量撕排处泥面高程为16.5m(黄海平均海平面,下同)。项目部上报补排方案,经监理批准后,于10月20日进行了补排施工。10月份施工区实测水位过程线见图2-2。

施工过程中,水运工程质量安全督查组对施工单位进行了质量安全督查,施工单位按照督查反馈意见和要求,在限期内逐一进行了整改落实。

图2-1 1+700典型断面示意图

图2-2 10月份施工区实测水位过程线

问题

1.写出图2-1中A、B、C各部位的名称,并画出本工程施工流程图。

2.写出本工程宜采用的沉排方向。计算出相邻排体搭接宽度允许偏差值。

3.1+700断面排体撕裂处补排施工,其纵向搭接长度至少是多少米?说明理由。

4.本工程沉排施工排头宜如何固定?1+700断面处补排施工时排头如何固定?

5.水运工程项目质量安全督查分为哪几类?就软体排实体质量督查的抽检指标项有哪些?



参考答案:↓


解析:

(二)

1.

名称:

A:坡顶明沟(或浆砌石坡顶明沟);B:脚槽(或脚槽砌石);C:枯水平台(或干砌石枯水平台)。

施工流程图如下:


(“土方开挖”和“抛枕补坡”两道工序可以前后顺序排位并可互换;“抛压排石”和“脚槽砌石”两道工序可以前后顺序排位并可互换)

2.

(1)护岸工程沉排宜采用垂直岸线(轴线),从河岸(陆域)往河心(水域、水体),自下游往上游方向进行铺设;

(2)允许偏差值为±0.5B=0.5×6=3m

3.

(1)1+700断面排体撕裂处补排纵向搭接长度最小(或至少)应为15m。

(2)理由如下:因撕排处原始地形高程16.5m,补排当日,根据10月份施工区实测水位过程线,20日水位高程约为28.2m,水深28.2-16.5=11.7m   (11.6~11.9m)。

根据《航道整治工程施工规范》(JTS224-2016),沉排过程中出现排体应从撕排处起算,水深在10m≤h<15m时,补排最小纵向搭接长度15m。

4.

本工程沉排施工排头固定宜采用:

(1)直接埋入枯水平台内侧的脚槽内。

(2)在稳定的岸坡打入木桩(定位桩),并采用绳索固定。

(3)1+700断面处补排施工时,因远离岸坡,补排排头宜采用系排梁固定(“系排梁”或“沉排梁”)。

5.

(1)水运工程质量安全督查分类:① 专项督查;② 综合督查。

(2)抽检指标项有:① 软体排缝制偏差;② 压载物厚度或数量。


第33题 (三)

背景资料

某项目部承担了一项强度等级为C40的现浇大体积钢筋混凝土结构的施工任务,技术员根据相关技术要求进行了配合比设计,并获得了监理工程师的批准,见表3-1。

该结构在夏季进行施工,拌和站配置的拌和机每盘搅拌量为2m3,混凝土由罐车运输,吊罐入模。为了控制大体积混凝土温度裂缝的产生,项目部对本混凝土结构的施工进行了温控设计,确定用冷水拌合,拌和站拌制的混凝土拌合物在出料口的温度可以达到要求,同时还采取了其它控制混凝土浇筑温度的措施。

施工过程中,某一班次拌制混凝土前,试验员对骨料的含水率进行了检测,测得粗骨料含水率为1.5%,细骨料含水率为2.5%。技术员据此检测结果按配合比计算拌合料的配料数量,确定了每一盘混凝土各种原材料的称量示值,保证了混凝土拌合物的数量准确。该结构的混凝土立方体28d抗压强度验收批试件共有6组,这6组混凝土立方体试件抗压强度试验结果见表3-2。

表3-1 C40混凝土配合比

项目

水泥

粉煤灰

膨胀剂

碎石(大)

碎石(小)

减水剂


单方用量(kg/m³)

305

61

41

758

741

317

175

2.23


表3-2 混凝土立方体试件28d抗压强度汇总表(单位:MPa)

编号

1#试块

2#试块

3#试块

编号

1#试块

2#试块

3#试块

第一组

42.5

42.0

44.5

第四组

47.3

44.3

46.4

第二组

39.0

45.1

38.9

第五组

42.9

43.2

48.9

第三组

46.3

44.3

50.4

第六组

48.6

49.6

51.8

问题

1.写出混凝土配制的基本要求。

2.计算上述班次拌制一盘混凝土所需各种原材料称量示值。(计算结果取两位小数)

3.计算6组试件的28d抗压强度标准差。(计算结果四舍五入取两位小数)

4.该大体积混凝土施工中,可选择的控制混凝土浇筑温度施工措施还有哪些?



参考答案:↓


解析:

(三)

1.

混凝土配置的基本要求有:

(1)强度、耐久性符合设计要求。

(2)可操作性(和易性、工作性)要满足施工操作要求。

(3)应经济、合理。

2.

(1)水泥:305×2=610.0kg

(2)粉煤灰:61×2=122.0kg

(3)膨胀剂:41×2=82.0kg

(4)减水剂:2.23×2=4.46kg

(5)砂:758×1.025×2=1553.90kg    或:1504.24kg

(6)大石:741×1.015×2=1504.23kg或:643.52kg

(7)小石:317×1.015×2=643.51kg

(8)水:175×2-758×0.025×2(741+317)×0.015×2=350-37.90-31.74=280.36kg

或:280.36kg

3.

6组立方体抗压计试件标准差计算:

(1)各组试件强度的代表值fcu,i分别为:

第一组:(42.5+42.0+44.5)÷3=43MPa

第二组:因45.1>1.15×39=44.85,故代表值为39.0MPa

第三组:(46.3+44.3+50.4)÷3=47MPa

第四组:(47.3+44.3+46.4)÷3=46MPa

第五组:(42.9+43.2+48.9)÷3=45MPa

第六组:(48.6+49.6+51.8)÷3=50MPa

(2)6组试件的抗压强度平均值mfcu为

(43+39+47+46+45+50)÷6=45MPa或在计算式中体现

(3)标准差为

4.

控制混凝土浇筑温度的措施还有:

(1)选择气温较低(适合)的时段施工;或:(避开高温施工);

(2)提高(增大)混凝土浇筑能力,或:缩短(减少)暴露时间(或:施工时间);

(3)对混凝土运输设备遮(盖)阳、(隔热、降温);(或:缩短运输时间)

(4)进行舱面(喷雾)降温。


第34题 (四)

背景资料

东海某海域离岸人工岛吹填造地工程,吹填区吹填容积量为1000万m3、超填工程量为20万m3、原地基沉降量为167.5万m3。本工程批准的取砂区位于离海岸线30km外的海域,吹填区至取砂区平均运距为48.8km,航行水深大于15m,取砂区土质为密实中细砂,天然密度为1.84t/m3,含少量泥和贝壳,当地海水天然密度为1.025t/m3。

施工单位选用18000m3自航耙吸挖泥船(带艏吹功能)进行挖、运、吹填施工,吹距为1.5~2.0km。根据砂源含泥量的情况、吹填区排水口布置和吹填路径等情况,需考虑吹填流失量。本工程开工前办理了海上航行警告和航行通告的书面申请与发布。项目经理部在施工开始时对18000m3自航耙吸挖泥船挖、运、吹施工进行了典型施工,实测典型施工参数见表4-1和表4-2。

本区海域每年7-10月为台风季节,最大风力可达12级以上,参与本工程的施工船舶数量多、类型多,有自航大型船舶,也有非自航趸船,防台任务重,施工期间必须做好施工船舶的防台工作。

表4-1 18000m3耙吸船取砂施工参数


表4-2 18000m3耙吸船吹填施工参数

吹填流量(m3/h)

接卡及解离时间(h)

吹砂平均浓度

吹填流失率

20000

0.2

31.25%

5%


问题

1.针对本工程疏浚土质,耙吸挖泥船应选用哪种类型耙头,合理挖泥对地航速应为多少?

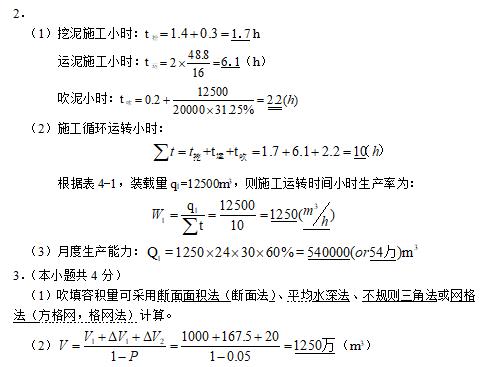

2.根据实测典型施工参数,计算出本工程挖、运、吹的施工运转时间,施工循环运转小时生产效率和月度生产能力。(按30天/月)

3.吹填容积量可采用哪些方法进行计算?计算出本工程吹填设计工程量。

4.写出本工程船舶、设备等防台撤离时机计算应遵循的原则。

5.写出“在台风威胁中”、“在台风严重威胁中”和“在台风袭击中”的定义。在台风袭击中时,下锚船舶何时应改抛双锚?

6.何时需向何机构递交发布海上航行通告、航行警告的书面申请?海上航行警告、航行通告书面申请应包括哪些内容?



参考答案:↓


解析:

(四)

1.

(1)本工程密实砂宜选用挖掘型耙头。

(2)对地挖泥航速3.0-4.0节(Kn)。


4.

(1)确保自航施工船舶在_8_级大风范围半径到达工地_5h_前抵达防台锚地;

(2)确保锭泊施工的船舶、设备在_6_级大风范围半径到达工地_5h_前抵达防台锚地。

5.

(1)“在台风威胁中”是指施工船舶在未来_48_小时以内,遭遇风力可能到达_6_级以上;“在台风严重威胁中”是指施工船舶在未来_12_小时以内,遭遇风力可能到达_6_级以上;“在台风袭击中”是指台风中心接近,风力转矩达_8_级以上的时候。

(2)在台风袭击中时,当_8_级大风到来_2h_前,下锚船舶应改抛双锚。

6.

(1)本项目在海上施工活动开始之前7d向所涉及的海区主管机关递交发布航行警告、航行通告的书面申请;

(2)书面申请应包括以下内容:

 a、活动起止日期和每日活动时间;

 b、活动内容和方式(或施工作业,施工方案);

 c、参加活动的船舶、设施和单位名称;;

 d、活动区域;(范围,水域,路线,地点);

 e、安全措施(安全施工措施,救援措施)。


第35题 (五)

背景资料

某船闸建在淤泥质河床上,选用土石围堰形成无支护基坑,在基坑内施工船闸结构,船闸结构施工工期2年,要经历2个雨季。上游围堰顶标高+7.5m,河床最低处标高-5.0m;下游围堰顶标高+6.5m,河床最低处标高-5.5m。上下游围堰形成后,上游设计高水位+4.0m,平均水位+1.8m,设计低水位+0.3m;下游设计高水位+3.0m,平均水位+1.5m,设计低水位+0.1m。

围堰采用深层水泥搅拌桩加固、止水,基坑汇水面积为50000m2。编制施工方案时,工程队配置了排水设备,以便及时抽出基坑积水,为结构混凝土施工创造了干施工条件,当地降雨量统计数据见表5。

施工过程中,为了检查围堰结构质量,对深层水泥搅拌桩加固体进行了钻孔取芯,检测强度,在确认搅拌体强度达到设计要求后,进行后续施工。

工程队在选择混凝土浇筑工艺时,比选了吊灌和泵送工艺,确定选用吊灌工艺。船闸闸首混凝土结构设置了后浇带,其浇筑时间设计未作规定。施工中,在浇筑完后浇带两侧混凝土后,进行了沉降位移观测,根据观测数据分析,两侧混凝土全部浇筑完成25d后闸首结构已沉降稳定。

船闸大体积混凝土浇筑前进行了温控设计,采取了满足大体积混凝土施工阶段温控标准的措施。在典型施工中,对混凝土内部最高温度和表面最低温度进行了监测,混凝土内部最高温度曲线见图5。

表5 当地降雨量统计数据表

1

重现期

年最大降水量mm

月最大降水量mm

日最大降水量mm

2

2年一遇

2100

920

160

3

5年一遇

2500

950

200

4

10年一遇

2700

1000

220


图5 混凝土内部最高温度曲线

问题

1.写出深层水泥搅拌桩的主要施工步骤?水泥搅拌桩的钻孔取芯至少宜在成桩后多少天进行?

2.设计条件下,计算出上下游围堰中迎水面每沿米承受的水平向最大水压力。(水的重度γ=9800N/m3)

3.计算基坑径流排水量及需配备的排水设备的最低总额定排水能力。

4.根据大体积混凝土施工阶段温控标准,给出图5中b、c点对应时间的混凝土表面最低温度控制值。此时,如环境气温骤降,为满足温控标准需采取哪些措施?

5.分别写出适合吊灌工艺和泵送工艺的混凝土坍落度范围和粗骨料级配要求。后浇带混凝土在两侧混凝土浇筑后至少多少天可施工?

6.在水运工程建设项目重大事故隐患清单中,围堰施工隐患易引发事故的类型有哪些?



参考答案:↓


解析:

(五)

1.

深层搅拌桩的主要施工步骤是

(1)搅拌机械就位、(调平、定位、准备);

(2)预搅拌下沉至设计加固深度(下沉、成孔、搅拌);

(3)边喷浆、边搅拌提升搅拌头直至预定的停浆面;(提升、喷浆)

(4)重复搅拌下沉至设计加固深度;(下沉、搅拌)

(5)根据设计要求,喷浆或仅搅拌直至预定的停浆面;(重复)

钻孔取芯宜在成桩后90d(90)进行。

2.

上游围堰迎水面每沿米承受水平向的最大水压力

                        F=1/2γh2

                         =1/2(9800×92)

                         =396900(N/m)或3.969×105(N/m)

3.

基坑径流排水量Q=AR

               =50000×0.2×0.5

               =5000(m3/h)或5.0×103(m3/h)

排水设备最低总额定排水能力Q`=2Q

                      =2×5000

                      =10000(m3/h)或1.0×104(m3/h)

4.

b、c点对应时间混凝土表面最低温度控制值分别为:40℃(40)、25℃(25)。

采用表面保温(覆盖)和升温(加热)措施控制混凝土表面温度。

5.

吊灌混凝土工艺:混凝土坍落度宜为50~80mm,粗骨料宜用3级配,最大粒径不宜大于80mm;

泵送混凝土工艺:混凝土坍落度宜为120~180(150±30)mm,粗骨料宜采用连续级配。

闸首结构的后浇带混凝土在两侧混凝土浇筑30d(30)后施工。

6.

在水运工程建设项目重大事故隐患清单中,围堰施工隐患易引发事故的类型有:坍塌(失稳、溃堤)、淹溺(落水、溺水)、渗水(管涌、出水、透水)和船舶沉没(倾覆)。


第36题 关于原生矿物组成的土的透水性规律的说法,正确的是(  )。


A.浑圆石英>尖角石英>长石>云母

B.尖角石英>浑圆石英>云母>长石

C.尖角石英>浑圆石英>长石>云母

D.长石>浑圆石英>尖角石英>云母


参考答案:A


第37题 内河工程的中水位是指(  )。


A.多年水位平均值

B.在研究时期内的算术平均水位

C.在研究时期内的水位累积曲线上相当于历时50%的水位

D.历年平均水位


参考答案:C



第39题 对于流动性混凝土,当坍落度大于220mm时,确定混凝土和易性的试验名称是(  )。


A.扩展度试验

B.坍落度试验

C.维勃稠度试验

D.坍落度损失试验


参考答案:A


第40题 大体积混凝土设置闭合块的目的是(  )。


A.减小一次浇筑的长度

B.减小一次浇筑的高度

C.减小一次浇筑的量

D.增加一次浇筑的量


参考答案:A
