第361题 当真空井点孔口至设计降水水位的深度不超过()m时宜采用单级真空井点。


A.3

B.4

C.5

D.6


参考答案:D


解析:

①当真空井点孔口至设计降水水位的深度不超过6.0m时宜采用单级真空井点;当大于6.0m且场地条件允许时,可采用多级真空井点降水,多级井点上下级高差宜取4.0~5.0m。

②井点系统的平面布置应根据降水区域平面形状、降水深度、地下水的流向以及土的性质确定,可布置成环形、U形和线形(单排、双排)。

③井点间距宜为0.8~2.0m,距开挖上口线的距离不应小于1.0m;集水总管宜沿抽水水流方向布设,坡度宜为0.25%~0.5%。

④降水区域四角位置井点宜加密。

⑤降水区域场地狭小或在涵洞、地下暗挖工程、水下降水工程,可布设水平、倾斜井点。


第362题 采用水泥土搅拌桩帷幕时,搅拌桩桩径宜取()mm,搅拌桩的搭接宽度应进行分析并符合相关要求。


A.300~450

B.350~450

C.400~800

D.450~800


参考答案:D


解析:

采用水泥土搅拌桩帷幕时,搅拌桩桩径宜取450~800mm,搅拌桩的搭接宽度应符合下列要求:

(1)单排搅拌桩帷幕的搭接宽度:当搅拌深度不大于10m时,不应小于150mm;当搅拌深度为10~15m时,不应小于200mm;当搅拌深度大于15m时,不应小于250mm。

(2)对地下水位较高、渗透性较强的地层,宜采用双排搅拌桩截水帷幕;搅拌桩的搭接宽度:当搅拌深度不大于10m时,不应小于100mm;当搅拌深度为10~15m时,不应小于150mm;当搅拌深度大于15m时,不应小于200mm。

(3)搅拌桩水泥浆液的水灰比宜取0.6~0.8,搅拌桩的水泥掺量宜取土天然重力密度的15%~20%。


第363题 采用咬合式排桩帷幕时,咬合排桩基桩垂直度偏差不应大于(),桩位允许偏差应为()mm,成孔过程中如发现垂直度偏差过大,必须及时进行纠偏调整。


A.1%;20

B.2%;30

C.3%;50

D.4%;40


参考答案:C


解析:

采用咬合式排桩帷幕时,当采用软切割工艺施工时,加筋桩应在非加筋桩初凝前进行施工,并应确保相互咬合;咬合排桩基桩垂直度偏差不应大于3 % ,桩位允许偏差应为 50mm,成孔过程中如发现垂直度偏差过大,必须及时纠偏调整;对于因混凝土出现早凝现象或机械设备故障等原因,造成咬合排桩的施工未能按正常要求进行导致的事故粧,必须采取隔水补救措施。


第364题 下列选用降水方法的规定中,正确的有()。


A.基坑范围内地下水位应降至基坑垫层以下不小于0.4m

B.降水过程中应采取防止土颗粒流失的措施

C.应减少地下水资源的影响

D.对工程环境的影响应在可控范围之内

E.应能充分利用抽排的地下水资源


参考答案:BCDE


解析:

降水方法应根据场地地质条件、降水目的、降水技术要求、降水工程可能涉及的工程环境保护等因素选用真空井点、喷射井点、管井、渗井、辐射井、电渗井、潜埋井,且应符合下列要求:

(1)地下水控制水位应满足基础施工要求,基坑范围内地下水位应降至基础垫层以下不小于0.5m,对基底以下承压水应降至不产生坑底突涌的水位以下,对局部加深部位宜采取局部控制措施。

(2)降水过程中应采取防止土颗粒流失的措施。

(3)应减少对地下水资源的影响。

(4)对工程环境的影响应在可控范围之内。

(5)应能充分利用抽排的地下水资源。


第365题 宜采用一级双排真空井点,布置在基坑两侧降水的前提条件有()。


A.真空井点孔口至设计降水水位的深度不超过6.0m

B.基坑土质为粉质黏土、粉土、砂土

C.土层渗透系数0.01~20.0m/d

D.土层渗透系数0.1~20.0m/d

E.基坑宽度大于单井降水影响半径


参考答案:ABCE


解析:

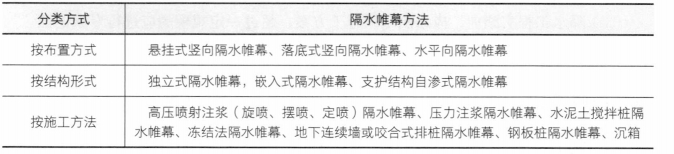

第366题 下列隔水帷幕方法中,属于按施工方法分类的有()。


A.支护结构自渗式隔水帷幕

B.压力注浆隔水帷幕

C.水泥土搅拌桩隔水帷幕

D.嵌入式隔水帷幕

E.沉箱


参考答案:BCE


解析:


第367题 下列降水系统平面布置的规定中,正确的有()。


A.面状降水工程降水井点宜沿降水区域周边呈封闭状均匀布置

B.线、条状降水工程,两端应外延0.5倍围合区域宽度布置降水井

C.采用隔水帷幕的工程,应在围合区域内增设降水井或疏干井

D.在运土通道出口两侧应增设降水井

E.在地下水补给方向,降水井点间距可适当减少


参考答案:ACDE


解析:

①面状降水工程,降水井点宜沿降水区域周边呈封闭状均匀布置,距开挖上口边线不宜小于1m。

②线状、条状降水工程,降水井宜采用单排或双排布置,两端应外延布置降水井,外延长度为条状或线状降水井点围合区域宽度的1~2倍。

③降水井点围合区域宽度大于单井降水影响半径或采用隔水帷幕的工程,应在围合区域内增设降水井或疏干井。

④在运土通道出口两侧应增设降水井。

⑤当降水区域远离补给边界,地下水流速较小时,降水井点宜等间距布置,当邻近补给边界,地下水流速较大时,在地下水补给方向降水井点间距可适当减小。


第368题 下列真空井点施工安装有关要求正确的有()。


A.井点管的成孔后,应加大泵量、冲洗钻孔、稀释泥浆返清水3~5min后,方可向孔内安放井点管

B.井点管安装到位后,应向孔内投放滤料,滤料粒径宜为0.4~0.6mm

C.井点管安装到位后,孔内投入的滤料数量,宜大于计算值5%~15%,滤料填至地面以下2~3m后应用黏土填满压实

D.井点管、集水总管应与水泵连接安装,抽水系统不应漏水、漏气

E.单井完成后应及时洗井,洗井后应安装水泵进行单井


参考答案:ABD


解析:

真空井点施工安装应符合下列要求:

①井点管成孔后,应加大泵量、冲洗钻孔、稀释泥浆返清水3~5min后,方可向孔内安放井点管。

②井点管安装到位后,应向孔内投放滤料,滤料粒径宜为0.4~0.6mm。孔内投入的滤料数量,宜大于计算值5%~15%,滤料填至地面以下1~2m后应用黏土填满压实。

③井点管、集水总管应与水泵连接安装,抽水系统不应漏水、漏气。

④形成完整的真空井点抽水系统后,应进行试运行。


第369题 下列管井施工要求中,正确的有()。


A.管井施工可根据地层条件选用冲击钻、螺旋钻、回转钻或反循环等方法钻进成孔,施工过程中应做好成孔施工记录

B.吊放井管时应平稳、垂直,并保持井管在井孔中心,严禁猛蹲,井管宜高出地表200mm以上

C.单井完成后应及时进行洗井,洗井后应安装水泵进行单井试抽

D.抽水时只需做好工作压力、水位的记录

E.井管、集水总管应与水泵连接安装,抽水系统不应漏水、漏气


参考答案:ABC


解析:

管井施工应符合下列要求:

①管井施工可根据地层条件选用冲击钻、螺旋钻、回转钻或反循环等方法钻进成孔,施工过程中应作好成孔施工记录。

②吊放井管时应平稳、垂直,并保持井管在井孔中心,严禁猛蹲,井管宜高出地表200mm以上。

③单井完成后应及时洗井,洗井后应安装水泵进行单井试抽。抽水时应做好工作压力、水位、抽水量的记录,当抽水量及水位降值与设计不符时,应及时调整降水方案。

④单井、排水管网安装完成后应及时进行联网试运行,试运行合格后方可投入正式降水运行。


第370题 下列压力注浆法帷幕施工要求中,正确的有()。


A.注浆孔应按序列编号,注浆应逐孔连续进行,当地下水流速较大时,应从水头高的一端开始注浆

B.注浆浆液宜采用普通硅酸盐水泥,可掺入速凝剂、防析水剂、水玻璃等进行多液注浆

C.采用定量、定压结合注浆,对先序注浆孔采取定量注浆,对后续注浆孔采取定压注浆

D.双液注浆时应使用单向阀的浆液混合器,也可采用三通阀门,注浆结束时应先停水玻璃浆液泵,后停水泥浆液泵

E.注浆工作应连续进行,每班组结束注浆后应及时清洗注浆设备


参考答案:BCE


解析:

压力注浆法帷幕

(1)注浆孔应按序列编号,注浆宜按隔一孔或多孔的顺序进行,当地下水流速较大时,应从水头高的一端开始注浆。

(2)对渗透系数变化较小的地层,应先注浆封顶,后自下而上注浆,防止浆液上冒;对渗透系数随深度加深而增大的地层,则应自下而上注浆;对互层地层,应先对渗透系数或孔隙率大的地层注浆。

(3)注浆用水pH值不得小于4,浆液宜采用普通硅酸盐水泥,可掺入速凝剂、防析水剂、水玻璃等进行多液注浆。

(4)采用定量、定压结合方式注浆,对先序注浆孔采取定量注浆,对后续注浆孔采取定压注浆。

(5)双液注浆时应使用单向阀的浆液混合器,严禁采用三通阀门,注浆结束时应先停水玻璃浆液泵,后停水泥浆液泵。

(6)注浆工作应连续进行,每班组结束注浆后及时清洗注浆设备。


第371题 下列搅拌桩的搭接宽度要求正确的有()。


A.采用单排搅拌桩帷幕,当搅拌深度不大于15m时,搭接宽度不应小于100mm

B.采用单排搅拌桩帷幕,当搅拌深度大于15m时,搭接宽度不应小于250mm

C.对地下水位较高、渗透性较强的地层,宜采用双排搅拌桩截水帷幕

D.采用双排搅拌桩,当搅拌深度不大于15m时,搭接宽度不应小于100mm;当搅拌深度大于15m时,不应小于200mm

E.搅拌桩水泥浆液的水灰比宜取0.6~0.8,搅拌桩的水泥掺量宜取土的天然重力密度的15%~20%


参考答案:BCE


解析:

采用水泥土搅拌桩帷幕时,搅拌桩桩径宜取450~800mm,搅拌桩的搭接宽度应符合下列要求:

(1)单排搅拌桩帷幕的搭接宽度:当搅拌深度不大于10m时,不应小于150mm;当搅拌深度为10~15m时,不应小于200mm;当搅拌深度大于15m时,不应小于250mm。

(2)对地下水位较高、渗透性较强的地层,宜采用双排搅拌桩截水帷幕;搅拌桩的搭接宽度:当搅拌深度不大于10m时,不应小于100mm;当搅拌深度为10~15m时,不应小于150mm;当搅拌深度大于15m时,不应小于200mm。

(3)搅拌桩水泥浆液的水灰比宜取0.6~0.8,搅拌桩的水泥掺量宜取土天然重力密度的15%~20%。

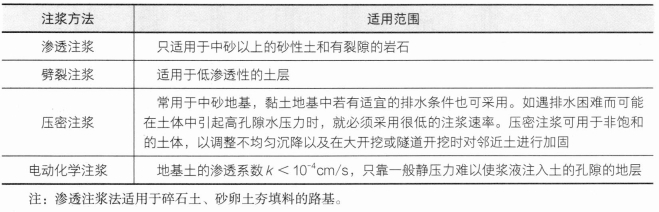

第372题 关于各种注浆的适用范围,说法错误的是()。


A.渗透注浆只适用于中砂以上的砂性土和有裂隙的岩石

B.劈裂注浆适用于渗透系数k< 10-4cm/s、靠静压力难以注入的土层

C.压密注浆常用于中砂地层,黏土地层中若有适宜的排水条件也可采用

D.压密注浆如遇地层排水困难时,就必须降低注浆速率


参考答案:B


解析:


第373题 关于高压喷射注浆加固地基施工的基本工序,说法正确的是()。


A.钻机就位→钻孔→喷射注浆

B.钻机就位→打入注浆管→喷射注浆→拔出注浆管

C.钻机就位→打入注浆管→喷射注浆→拔出注浆管

D.钻机就位→钻孔→置入注浆管→喷射注浆→拔出注浆管


参考答案:D


解析:

高压喷射注浆的工艺流程:钻机就位、钻孔、置入注浆管、高压喷射注浆和拔出注浆管。

施工结束后应立即对机具和孔口进行清洗。在高压喷射注浆过程中出现压力骤然下降、上升或冒浆异常时,应查明原因并及时采取措施。


第374题 单管法高压喷射注浆中喷射的介质是()。


A.高压水流和水泥浆液

B.高压水泥浆液和压缩空气

C.高压水泥浆液

D.高压水流、压缩空气及水泥浆液


参考答案:C


解析:

a.单管法:喷射高压水泥浆液一种介质。
b.双管法:喷射高压水泥浆液和压缩空气两种介质。
c.三管法:喷射高压水流、压缩空气及水泥浆液三种介质。


第375题 水泥土搅拌法地基加固适用于()。


A.障碍物较多的杂填土

B.欠固结的淤泥质土

C.饱和黏性土和粉土

D.密实的砂类土


参考答案:C


解析:

水泥土搅拌法适用于加固淤泥、淤泥质土、素填土、黏性土(软塑和可塑)、粉土(稍密、中密)、粉细砂(稍密、中密)、中粗砂(松散、稍密)、饱和黄土等土层,

不适用于含有大孤石或障碍物较多且不易清除的杂填土、欠固结的淤泥和淤泥质土、硬塑及坚硬的黏性土、密实的砂类土,以及地下水影响成桩质量的土层。

当地下水的含水量小于30%(黄土含水量小于25%)时不宜采用粉体搅拌法。

水泥土搅拌桩用于处理泥炭土、有机质土、pH值小于4的酸性土、塑性指数大于25的黏土,当在腐蚀性环境中以及无工程经验地区使用时,必须通过现场和室内试验确定其适用性。


第376题 适用于中砂以上的砂性土和有裂隙的岩石土层的注浆方法是()。


A.劈裂注浆

B.渗透注浆

C.压密注浆

D.电动化学注浆


参考答案:B


解析:


第377题 下列基坑围护结构中,要用冲击式打桩机施工的是()。


A.钢板桩

B.SMW工法桩

C.灌注桩

D.地下连续墙


参考答案:A


解析:

A是成品制作,其他三项都是需要现场灌注混凝土成桩的


第378题 宜用于郊区距居民点较远的地铁基坑施工中的围护结构是()。


A.地下连续墙

B.工字钢桩

C.SMW工法桩

D.灌注桩


参考答案:B


解析:

B是成品制作,打入地层的施工噪声更大。其他三项都是需要现场灌注混凝土成桩的

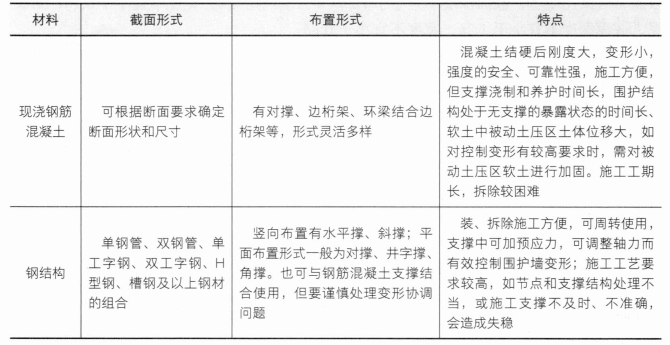

第379题 下列基坑内支撑构件中,属于钢结构支撑体系特有的构件是()。


A.围檩

B.支撑

C.角撑

D.预应力设备


参考答案:D


解析:


第380题 基坑内支撑围护结构的挡土应力传递路径是()。


A.围檩→支撑→围护墙

B.围护墙→支撑→围檩

C.围护墙→围檩→支撑

D.支撑→围护墙→围檩


参考答案:C


解析:

支撑结构挡土的应力传递路径是围护(桩 )墙―围檩(冠梁)—支撑。
